核心典型习题及答案解析

一、核心典型习题及答案解析

(一)单项选择题

1.根据《建设项目工程总承包合同(示范文本)》(GF-2011-0216),下列属于施工变更的是( )。【根据2013年真题改编】

A.对配套工程系统的工艺调整 .发包人要求增加的附加试验

C.对区域内基准控制点的调整 D.对实施赶工指令所做的调整

2.关于工程变更的说法,正确的是( )。【2012年真题】

A.监理人要求承包人改变已批准的施工工艺或顺序不属于变更

B.发包人通过变更取消某项工作从而转由他人实施

C.监理人要求承包人为完成工程需要追加的额外工作不属于变更

D.承包人不能全面落实变更指令而扩大的损失由承包人承担

3.下列关于变更程序以及变更价款的确定中说法错误的是( )。

A.发包人对承包人提交的不接受此项变更的理由经发包人审查后,发出继续执行通知书的,承包人可以依据实际情况决定是否执行

B.合同中已有相应人工单价的,按合同中已有的人工单价确定变更价款

C.合同中无相应的但有类似人工单价的,按类似人工价格确定变更价格

D.合同中无相应且无类似人工单价的,承发包双方协商确定变更价格

4.一周内非承包人原因的停水、停电、停气、道路中断等,造成工程现场停工累计超过( )的,应依据合同对合同价格进行的相应调整。

A.4h B.8h C.12h D.24h

5.根据《建设项目工程总承包合同(示范文本)》(GF-2011-0216),下列说法正确的是( )。【2013年真题】

A.预付款支付的时间及额度在通用条款中约定

B.预付款抵扣完后,承包人应及时向发包人退还预付款保函

C.分包人延误付款20天以上经催告仍不付款的,承包人即可停工

D.合同解除发包人有权要求承包人支付尚未扣完的预付款

6.根据《建设项目工程总承包合同(示范文本)》(GF-2011-0126),下列属于施工变更的是( )。【2014年真题】

A.对区域内标准标高的调整

B.对备品备件采购数量的增减

C.发包人对竣工试验合格的项目重新进行竣工试验

D.因发包人原因暂停工程超过45天,调减受影响的部分工程

7.根据《建设项目工程总承包合同(示范文本)》(GF-2011-0126),发包人按付款计划表付款时,如承包人的实际进度比约定的目标进度落后30天及以上,发包人有权( )。【2014年真题】

A.停止当期结算 B.自行调整付款计划

C.与承包人商定减少当期付款额 D.与承包人协商抵减合同总额

8.国际工程通用的合同文件中,英国土木工程师学会制定的《新工程合同条件》简称为( )。【2012年真题】

A.FIDIC“新红皮书” B.NEC合同

C.AIA合同 D.EPC/交钥匙项目合同条件

9.不符合工程量变更可以调整合同规定费率或价格条件的是( )。【根据2008年真题改编】

A.该项部分工程工程量的变更与相对应费率的乘积超过了中标金额的0.1%

B.该部分工程不是合同中规定的“固定费率项目”

C.该部分工程实际测量的工程量比工程量表或其他报表中规定的工程量的变动大于10%

D.由于工程量的变更直接造成该部分工程每单位工程量费用的变动超过1%

10.关于工程索赔的说法,正确的是( )。【2012年真题】

A.索赔是单向的

B.监理人的指令有时会发生索赔

C.发包人不可以通过冲账、扣留保金等实现索赔

D.合同中默认的索赔不具有法律效力

11.根据《建设工程工程量清单计价规范》,关于索赔处理的规定,说法正确的是( )。【2012年真题】

A.承包人超出规定的时限提出索赔将无权获得追加付款但工期可以延长

B.具有连续影响的索赔事件承包人应递交中间索赔报告

C.发包人收到索赔报告后一个月内不作答复则承包人视为该项索赔已被认可

D.承包商在接受了竣工付款证书后至最终结清证书前仍有权提出施工期间的任何索赔

12.在国际工程实践中,每次期中支付时扣留保留金的百分比一般为( ),累计扣留的最高限额一般为中标合同价的( )。

A.3%~5%,7.5%~9.5% B.5%~10%,2.5%~5%

C.8%~15%,6.5%~8.5% D.13%~20%,10%~13.5%

13.下列选项中,不符合国际工程承包商索赔规定的是( )。

A.承包商应在现场或工程师认可的另一地点,保持用以证明任何索赔可能需要的同期记录

B.在承包商知道或者应当知道该事件或情况之日起42天内,承包商应当向工程师递交一份充分详细的索赔报告

C.工程师收到承包商发出的索赔通知后,无需事先承认业主责任,可以检查记录的保持情况,并(或)可指示承包商保持进一步的同期记录

D.如果承包商未能在42天内发出索赔通知,则竣工时间将不被延长,承包商无权获得额外付款,而业主将被免除有关该项索赔的一切责任

14.根据FIDIC施工合同条件,业主所扣留承包商保留金的第二次返还时间是( )。【2008年真题】

A.颁发履约证书后 B.颁发工程接收证书后

C.提交履约保函后 D.缺陷通知期满后

15.国际工程中,当承包商提交书面结清单后的一定期限内,由工程师向业主发出的证书是( )。【2013年真题】

A.期中支付证书 B.最终支付证书 C.履约证书 D.工程接收证书

16.在FIDIC合同条件中,工程师确认用于永久工程的材料和设备符合预支条件,在确定其实际费用后,其支付证书中应增加该费用的( )作为工程材料和设备预支款。【2014年真题】

A.50% B.60% C.70% D.80%

17.《FIDIC条件》规定当颁发部分工程移交证书时,( )。

A.不应返还保留金

B.应退还一半保留金

C.应退还该部分工程占合同工程相应比例保留金的一半

D.应全部退还保留金

18.依据《FIDIC条件》,预付款的起扣应当( )。

A.在首次支付工程进度款时起扣

B.自承包商获得工程进度款累计总额达到合同总价10%那个月起扣

C.自承包商获得工程进度款累计总额达到减去暂列金额的合同总价10%那个月起扣

D.自承包商获得工程进度款累计总额达到动员预付款的金额那个月起扣

(二)多项选择题

1.下列变更事件,属于设计变更的是( )。【根据2006年真题改编】

A.更改有关部分的基线

B.发包人要求增减合同中约定的备品备件、专用工具、竣工后试验物资的采购数量

C.对配套工程系统的工艺调整、使用功能调整

D.承包人已按合同约定的程序,与相关供货商签订采购合同或已开始加工制造、供货、运输等,发包人通知承包人选择另一家供货商

E.对平面布置、竖井布置、局部施工功能的调整,但未扩大初步设计批准的建筑规模,未改变合同约定的使用功能

2.如承包人不接受发包人变更通知中的工程变更时,建议报告中包括不支持工程变更的理由,其理由包括( )等。

A.承包人难以取得变更所需的特殊设备、材料、部件

B.工程变更引起竣工日期延长时,应在报告中说明理由,并提交与此项变更相关的进度计划

C.支持工程变更的理由、实施此项变更的工作内容、设备、材料、人力、机具、周转材料等资源消耗

D.对生产性能保证值、使用功能保证的实现产生不利影响

E.工程变更不符合法律、法规等有关规定

3.根据《建设项目工程总承包合同(示范文本)》(GF-2011-0126),以下情形中,属于应对合同价款进行调整的有( )。【2014年真题】

A.合同变更

B.法律法规变化影响的合同价格增减

C.工程造价管理部门公布的价格调整造成工程成本增减

D.一周内停水、停电等造成累计停工超过8h

E.发包人批准的变更估算的增减

4.国际工程合同价款计算中,关于预付款下列说法中正确的有( )。【2013年真题】

A.首次预付款的支付时间以收到预付款保函和颁发中标函之日两者中较早者为准

B.预付款应在支付证书中按百分比扣减的方式偿还

C.当期中支付证书的累计总额超过中标合同价(含暂定金额)的10%开始扣减

D.在预付款完全偿还之前承包商应保证预付款保函一直有效

E.如在预付款保函截止日期前28天预付款还未完全偿还,则承包商应相应延长保函期限

5.关于合同价款纠纷的处理,下列说法中正确的有( )。【2013年真题】

A.借用有资质的建筑施工企业名义与他人签订建设工程施工合同的行为无效

B.当事人对垫资利息有约定的利息高于同期同类贷款利率的应予以支持

C.当事人对建筑工程的计价标准或计价方法有约定的按约定结算工程价款

D.对于阴阳合同,其价款结算应以备案的中标合同作为依据

E.建设工程未交付,工程价款也未结算的,则工程欠款的计算日为当事人的起诉之日

(三)答案及解析

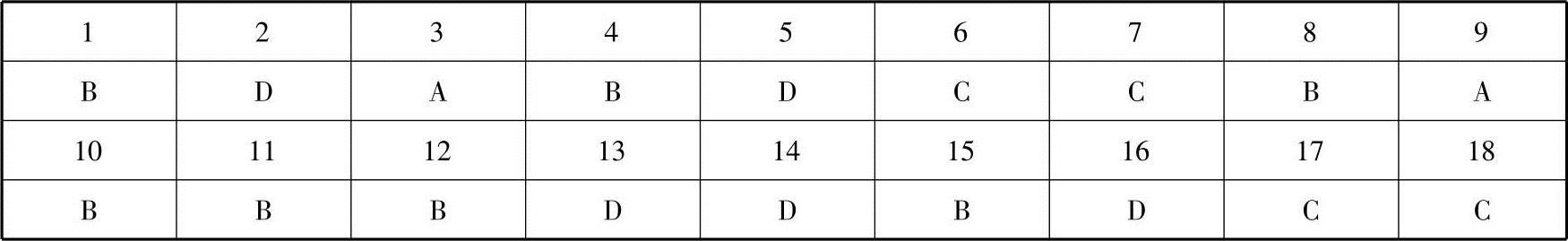

单项选择题答案见下表:


【单选题第1题解析】该题目主要考查工程变更中施工变更与设计变更以及采购变更范围的区别。分析历年真题,出题频率也是极高的,是常考的知识点之一。

【单选题第2题解析】改变合同中任何一项工作的施工时间或改变已批准的施工工艺和为完成工程需要追加的额外工作均属于工程变更。变更可以取消合同中任何一项工作,但被取消的工作不能转发包人或其他人实施,此项规定是为了维护公平。

【单选题第3题解析】发包人对承包人提交的不接受此项变更的理由经发包人审查后,发出继续执行、改变、提出进一步补充资料的书面通知,承包人予以执行。所以A选项不正确。

【单选题第4题解析】合同价格调整情形:一周内非承包人原因的停水、停电、停气、道路中断等,造成工程现场停工累计超过8h的(承包人须提交报告并提供可证实的证明和估算),应依据合同对合同价格进行相应的调整。

【单选题第5题解析】①预付款支付的时间及额度在专用条款中约定;②预付款抵扣完后,发包人应及时向承包人退还预付款保函。

【单选题第6题解析】A选项为设计变更,B选项为采购变更,D选项为调减部分工程。

【单选题第7题解析】发包人按付款计划表付款时,承包人的实际工作和(或)实际进度比付款计划表约定的关键路径的目标任务落后30天及以上时,发包人有权与承包人商定减少当期付款金额,并有权与承包人共同调整付款计划表。

【单选题第8题解析】国际工程通用的合同文件中,英国土工程师学会制定的《新工程合同条件》,简称为NEC合同。

【单选题第9题解析】工程量变更可以调整合同规定费率或价格条件包括:①该部分工程实际测量的工程量比工程量表或其他报表中规定的工程量的变动大于10%;②该项部分工程工程量的变更与相对应费率的乘积超过了中标金额的0.01%;③由于工程量的变更直接造成该部分工程每单位工程量费用的变动超过1%;④该部分工程不是合同中规定的“固定费率项目”。

【单选题第10题解析】索赔是双向的;发包人可以通过冲账扣留保证金等实现对承包人的索赔;合同中默认的索赔具有法律效力。主要考查国际工程施工中索赔的相关问题,需要掌握索赔的程序及相关规定,是考试常考的知识点之一。

【单选题第11题解析】承包人超出时限提出索赔,将无权获追加付款,竣工时间不得延长;发包人如没有在28天内对承包人进行答复,该索赔视为已经认可;承包人接受了竣工付款保证书后,应被认为无权再提出在合同工程接收证书颁发前所发生任何索赔。主要考查国际工程施工中索赔的相关问题,需要掌握索赔的程序及相关规定,是常考的知识点之一。

【单选题第12题解析】在国际工程实践中,每次期中支付时扣留保留金的百分比一般为5%~10%,累计扣留的最高限额一般为中标合同价的2.5%~5%。

【单选题第13题解析】如果承包商未能在42天内发出索赔通知,则竣工时间将不被延长,承包商无权获得额外付款,而业主将被免除有关该项索赔的一切责任。主要考查国际工程施工中索赔的相关问题,需要掌握索赔的程序及相关规定,是考试常考的知识点之一。

【单选题第14题解析】在工程的最后一个缺陷通知期期满后,保留金的余额应立即支付给承包商。

【单选题第15题解析】签发最终支付证书,在收到最终报表及书面结清单后28天内,工程师应向业主发出一份最终支付证书。

【单选题第16题解析】FIDIC施工合同条件下,工程师确认用于永久工程的材料和设备符合预支条件后,应当根据审查承包商提交的相关文件确定此类材料和设备的实际费用(包括运至现场的费用),期中支付证书中应增加的款额为该费用的80%。

【单选题第17题解析】保留金返还:颁发工程接收证书后的返还。当整个工程接收证书签发后,保留金的一半应由工程师开具证书,并支付给承包商。如果颁发的接收证书只是限于一个区段或部分工程,则返还金额按下式计算:返还金额=保留金总额×(移交工程区段或部分的合同估算价值÷整个合同的估算价值)×40%。上式计算合同估算价值时,不考虑因基准日之后法规变化和物价波动引起的任何调整。

【单选题第18题解析】预付款的偿还:①当期中支付证书的累计总额(不包括预付款和保留金的扣减和偿还)超过中标合同价(减去暂定金额)的10%时开始扣减。②按照预付款的货币种类及其比例,分期从每份支付证书中的数额(不包括预付款及保留金的扣减与偿还)中扣除25%,直至还清全部预付款。

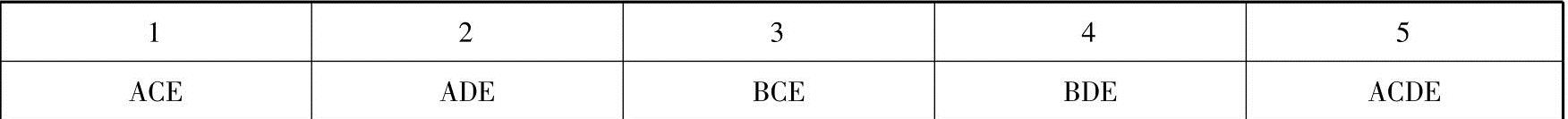

多项选择题答案见下表:


【多选题第1题解析】B、D选项属于采购变更。

【多选题第2题解析】如承包人不接受发包人变更通知中的工程变更时,建议报告中包括不支持工程变更的理由,其理由包括:①此工程变更不符合法律、法规等有关规定;②承包人难以取得变更所需的特殊设备、材料、部件;③变更将降低工程的安全性、稳定性、实用性;④对生产性能保证值、使用功能保证的实现产生不利影响。

【多选题第3题解析】合同价格的调整包括以下情形:①合同签订后,因法律、行政法规、国家政策和需要遵守的行业规定,影响合同价格的增减的。②合同执行过程中,工程造价管理部门公布的价格调整,涉及承包人投入成本增减的。③一周内非承包人原因的停水、停电、停气、道路中断等,造成工程现场停工累计超过8h的(承包人须提交报告并提供可证实的证明和估算)。④发包人批准的变更估算的增减。⑤合同约定的其他增减的款项调整。

【多选题第4题解析】首次分期预付款的支付时间是在中标函颁发之日起42天内,或在收到承包商提交的履约保证和预付款函之日起21天内,两者中较晚者为准;当期中支付证书的累计总额(不包括预付款及保留金的扣减与偿还)超过中标合同价(减去暂定金额)的10%开始扣减。

【多选题第5题解析】当事人对垫资和垫资利息有约定的,承包人请求按照约定返还垫资及其利息的,应予与支持,约定利息高于同期同类贷款利率的不予支持。
