(一)单项选择题

1.关于工程计量的方法,下列说法正确的是( )。【2013年真题】

A.按照合同文件中规定的工程量予以确认

B.不符合合同文件要求的工程不予以计量

C.单价合同工程量必须按现行定额规定的工程量计算规则计量

D.总价合同项目的工程量是予以计量的最终工程量

2.施工合同履行期间,下列不属于工程计量范围的是( )。【2014年真题】

A.工程变更修改的工程量清单内容

B.合同文件中规定的各种费用支付项目

C.暂列金额中的专业工程

D.擅自超出施工图样的工程

3.根据我国现行《建设工程施工合同(示范文本)》的相关规定,工程预付款的支付比例是( )。【根据2006年真题改编】

A.建筑安装工程的预付款为合同金额的10%~30%

B.建筑工程的预付款为单项工程工作量的20%~30%

C.安装工程的预付款为合同金额的15%~20%

D.建筑工程的预付款为当年建筑工程工作量的10%~30%

4.根据《建设工程价款结算暂行办法》,在施工条件具备的前提下,下列有关工程预付款的叙述中,正确的是( )。【2007年真题】

A.发包人应在双方签订合同后一个月内或不迟于约定的开工日期前的10天内预付工程款

B.发包人不按约定预付,承包人应在预付时间到期后7天内向发包人发出要求预付通知

C.发包人收到承包人要求预付的通知后仍不按要求预付,承包人可在发出通知14天后停止施工

D.发包人因未按要求预付工程款应承担停工责任的,应从约定预付日期后第7天起,按周期银行贷款利率,向承包人支付应预付款利息

5.已知计算工程预付款起扣点的公式为T=P-M/N,其中N的含义是( )。【2009年真题】

A.工程预付款额 B.承包工程价款总额

C.主要材料及构件所占比重 D.开始扣回预付款时累计完成工作量

6.作为工程预付款的抵扣方式之一,业主可以从未施工工程尚需的主要材料及构件的价值( )工程预付款数额时开始起扣。【2006年真题】

A.大于 B.小于 C.等于 D.为10%

7.已知某工程承包合同价款总额为6000万元,其主要材料及构配件所占金额比重为60%,预付款总金额为工程价款总额的20%,则预付款起扣点是( )万元。【2010年真题】

A.2000 B.2400 C.3600 D.4000

8.按照《建筑工程价款结算暂行办法》规定的程序,发包人不按约定预付工程款的,承包人可采取的行为是( )。【2009年真题】

A.在超越约定预付时间14天后停止施工

B.在约定开工日期后7天内向发包人发出要求预付的通知

C.在约定预付时间到期后10天内向发包人发出要求预付的通知

D.在约定预付时间到期后14天内停止施工

9.根据《建设工程价款结算暂行办法》,在具备施工条件的前提下,发包人支付预付款的期限应是( )。【2013年真题】

A.不迟于约定的开工日期前的7天内 B.不迟于约定的开工日期后的7天内

C.不迟于约定的开工日期前的14天内 D.不迟于约定的开工日期后的14天内

10.根据我国现行的关于工程预付款的规定,下列说法中正确的是( )。【2012年真题】

A.发包人应在合同签订后一个月内或开工前10天内支付

B.当约定需提交预付款保函时则保函的担保金额必须大于预付款金额

C.发包人不按约定预付且经催促仍不按要求预付的,承包人可停止施工

D.预付款是发包人为解决承包人在施工过程中的资金周转问题而提供的协助

11.发包人应在工程开工后的( )天内预付不低于当年施工进度计划的安全文明施工费总额的( ),若发包人没有按时支付安全文明施工费的,承包人可催告发包人支付,发包人在付款期满后的( )天内仍未支付的,若发生安全事故,发包人应承担连带责任。【根据2013年真题改编】

A.7,10%,28 B.7,60%,28 C.28,30%,7 D.28,60%,7

12.某工程承包人向发包人递交了200万元的进度款支付申请。按照《建设工程价款结算暂行办法》的规定,下列关于工程进度款支付的说法中,正确的是( )。【2010年真题】

A.发包人应在收到该申请的15天内,向承包人支付不少于180万元的进度款

B.发包人应在批准该申请的14天内,向承包人支付不少于120万元的进度款

C.发包人应在收到该申请的14天内,向承包人支付不少于180万元的进度款

D.发包人应在批准该申请的15天内,向承包人支付不少于120万元的进度款

13.某工程合同总价为5000万元,合同工期180天,材料费占合同总价的60%,材料储备定额天数为25天。材料供应在途天数为5天。用公式计算法来求得该工程的预付款为( )万元。【2014年真题】

A.417 B.500 C.694 D.833

14.关于施工合同履行期间的期中支付,下列说法正确的是( )。【2014年真题】

A.双方对工程计量结果的争议,不影响发包人对已完工工程的期中支付

B.对已签发支付证书的计算错误,发包人不得再予以修正

C.进度款支付申请中应包括累计已完成的合同价款

D.本周期实际支付的合同额为本期完成的合同价款合计

15.关于竣工结算的编制与审查的说法中,错误的是( )。【2011年真题】

A.单位工程竣工结算由承包人编制

B.建设项目竣工总结算经发、承包人签字盖章后有效

C.竣工结算的编制依据包括经批准的开、竣工报告或停、复工报告

D.结算中的暂列金额应减去工程价款调整与索赔、现场签证金额,若有余款归承包人

16.下列关于工程竣工价款结算的表述中正确的是( )。【根据2007年真题改编】

A.发包人应在收到承包人支付工程竣工结算款申请后14天内支付结算款

B.发包人签发竣工结算支付证书后的7天内,按照竣工结算支付证书列明的金额支付结算款

C.发包人在收到承包人提交的竣工结算款支付申请7天后的56天内仍未支付工程款,除法律另有规定外,承包人可直接向人民法院申请拍卖该工程

D.发包人应在收到承包人提交的竣工结算申请7天后的28内向承包人支付结算款

17.关于办理有质量争议工程的竣工结算,下列说法错误的是( )。【2014年真题】

A.已实际投入使用工程的质量争议按工程保修合同执行,竣工结算按合同约定办理

B.已竣工未投入使用工程的质量争议按工程保修合同执行,竣工结算按合同约定办理

C.停工、停建工程的质量争议可在执行工程质量监督机构处理决定后办理竣工结算

D.已竣工未验收并且未实际投入使用,其无质量争议部分的工程,竣工结算按合同约定办理

18.关于最终结清,下列说法中正确的是( )。【2014年真题】

A.最终结清是在工程保修期满后对剩余质量保证金的最终结清

B.最终结清支付证书一经签发,承包人对合同内享有的索赔权利即自行终止

C.质量保证金不足以抵减发包人工程缺陷修复费用的,应按合同约定的争议解决方式处理

D.最终结清付款涉及政府投资的,应按国库集中支付相关规定和专用合同条款约定办理

19.根据最高人民法院有关司法解释,下列不予支持的诉讼请求是( )。【2013年真题】

A.垫资工程款利息没有约定的情况下,承包人请求支付利息

B.施工合同无效,但工程竣工验收合格,承包人请求合同约定支付工程款

C.施工合同无效,已完工程质量合格,承包人请求合同约定支付工程款

D.施工合同无效,已完工程质量不合格但修复后工程验收合格,发包人请求承包人承担修复费用

20.某工程施工合同对于工程付款时间约定不明,工程尚未交付,工程价款也未结算,现承包人起诉,发包人工程欠款利息应从( )之日计付。【2014年真题】

A.工程计划交付 B.提交竣工结算文件

C.当事人起诉 D.监理工程师暂定付款

(二)多项选择题

1.根据我国《建设工程施工合同(示范文本)》,下列关于工程预付款的叙述中,正确的是( )。【根据2008年真题改编】

A.工程预付款主要用于采购建材、招募工人和租赁设备

B.建筑工程的预付款额度一般不超过合同金额的30%

C.安装工程的预付款额度一般不超过当年安装工程量的15%

D.承发包双方应当在通用条款内约定发包人向承包人预付工程款的时间和额度

E.工程预付款的预付时间应不迟于约定的开工日期前7天

2.下列关于预付款担保的说法中,正确的是( )。【2014年真题】

A.预付款担保应在施工合同签订后,预付款支付前提供

B.预付款担保必须采用银行保函的形式

C.承包人中途毁约,中止工程,发包人有权从预付款担保金额中获得预付款补偿

D.发包人应在预付款扣完后将预付款保函退还承包人

E.在预付款全部扣回之前,预付款保函应始终保持有效,且担保金额始终保持不变

3.根据《建设项目工程结算编审规程》的规定,工程价款结算的方式包括( )。【2010年真题】

A.分阶段结算 B.专业分包结算 C.工程变更结算

D.竣工总结算 E.按月结算

4.有关发包人委托工程造价咨询机构核对竣工结算文件的规定,叙述正确的有( )。

A.复核后仍有异议的,对于无异议部分办理不完全竣工结算

B.工程造价咨询机构收到承包人提出的异议后,应再次复核,复核无异议的,发承包双方应在14天内在竣工结算文件上签字确认,竣工结算办理完毕

C.承包人应在14天内将同意核对结论或不同意见的说明提交工程造价咨询机构

D.承包人逾期未提出书面异议的,视为工程造价咨询机构核对的竣工结算文件已经承包人认可

E.发包人委托工程造价咨询机构核对竣工结算的,工程造价咨询机构应在14天内核对完毕,核对结论与承包人竣工结算文件不一致的,应提交给承包人复核

5.关于建设工程竣工结算的办理,下列说法中正确的有( )。【2014年真题】

A.竣工结算文件经发承包人双方签字确认的,应当作为工程结算的依据

B.竣工结算文件由发包人组织编制,承包人组织核对

C.工程造价咨询机构审核结论与承包人竣工结算文件不一致时,以造价咨询机构审核意见为准

D.合同双方对复核后的竣工结算有异议时,可以就无异议部分的工程办理不完全竣工结算

E.承包人对工程造价咨询企业的审核意见有异议的,可以向工程造价管理机构申请调解

(三)答案及解析

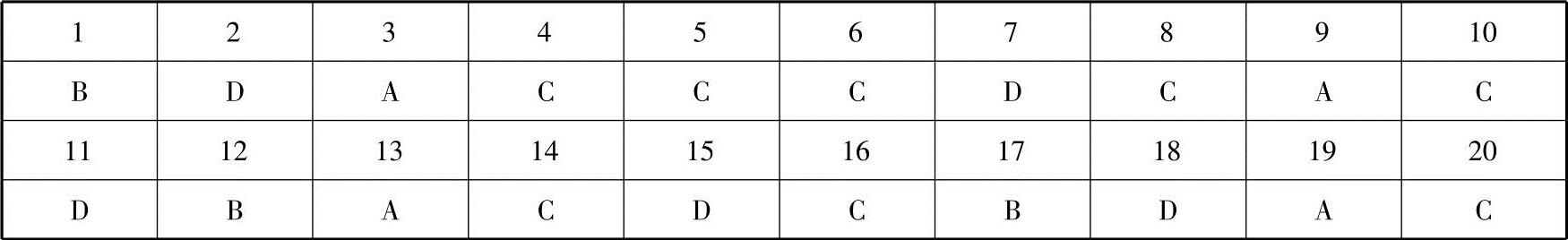

单项选择题答案见下表:


【单选题第1题解析】工程计量就是发承包双方根据合同约定,对承包人完成合同工程的数量进行的计算和确认。

【单选题第2题解析】工程计量的范围包括:工程量清单及工程变更所修订的工程量清单的内容;合同文件中规定的各种费用支付项目,如费用索赔、各种预付款、价格调整、违约金等。

【单选题第3题解析】根据《建设工程价款结算暂行办法》的规定,预付款的比例原则上不低于合同金额的10%,不高于合同金额的30%。

【单选题第4题解析】从历年考试真题来看,工程预付款的支付时间及程序是常考的知识点之一,对于该知识点无论题型及选项如何变化,我们可以以不变应万变,牢牢记住工程预付款的支付时间及程序内容即可。根据《建设工程价款结算暂行办法》,在具备施工条件的前提下,发包人应在双方签订合同后一个月内或不迟于约定的开工日期前的7天内预付工程款,发包人不按约定预付,承包人应在预付时间到期后10天内向发包人发出要求预付通知,发包人收到承包人要求预付的通知后仍不按要求预付,承包人可在发出通知14天后停止施工,发包人应从约定应付之日起向承包人支付应预付款的利息,利率按同期银行贷款利率计,并承担违约责任。P248

【单选题第5题解析】该类题目主要考查考生一个知识点,即预付款起扣点的计算公式,该知识点今年出单选题的概率依然很大。式中:T——起扣点的累计完成金额;P——承包工程合同金额;M——工程预付款总额;N——主要材料及构件所占比重。

【单选题第6~7题解析】该类题目主要考查考生一个知识点,即预付款起扣点的计算公式,该知识点今年出单选题的概率依然很大。

【单选题第8~10题解析】同第4题。

【单选题第11题解析】发包人应在工程开工后的28天内预付不低于当年施工进度计划的安全文明施工费总额的60%,发包人没有按时支付安全文明施工费的,承包人可催告发包人支付,发包人在付款期满后的7天内仍未支付的,若发生安全事故,发包人应承担连带责任。

【单选题第12题解析】该题主要考查了工程进度款的支付程序以及支付比例,综合性较强,考生一定要注意该处相关知识点。发包人应在收到承包人的工程进度款支付申请后14天内核对完毕。否则,从第15天起承包人递交的工程进度款支付申请视为被批准。发包人应在批准工程进度款支付申请的14天内,向承包人按不低于计量工程价款的60%,不高于计量工程价款的90%向承包人支付工程进度款,若发包人未按照规定的程序支付进度款的,承包人有权获得延迟支付的利息,发包人在付款期满后的7天内仍未支付的,承包人可在付款期满后第8天起暂停施工。

【单选题第13题解析】5000×60%=3000;3000÷180×25=417。

【单选题第14题解析】支付申请的内容包括:①累计已完成的合同价款;②累计已实际支付的合同价款;③本周期合计完成的合同价款;④本周期合计应扣减的合同金额;⑤本周期实际应支付的合同价款。

【单选题第15题解析】暂列金额应减去工程价款调整(包括索赔、现场签证)金额计算,如有余额归发包人。

【单选题第16题解析】发包人应在收到承包人提交竣工结算款支付申请后7天内予以核实,向承包人签发竣工结算支付证书。发包人签发竣工结算支付证书后的14天内,按照竣工结算支付证书列明的金额向承包人支付结算款。

【单选题第17题解析】①已经竣工验收或已竣工未验收但实际投入使用的工程,其质量争议按该工程保修合同执行,竣工结算按合同约定办理。②已竣工未验收且未实际投入使用的工程以及停工、停建工程的质量争议,双方就有争议的部分委托有资质的检测鉴定机构进行检测,根据检测结果确定解决方案,或按工程质量监督机构的处理决定执行后办理竣工结算,无争议部分的竣工结算按合同约定办理。

【单选题第18题解析】最终结清是指合同约定的缺陷责任期终止后,承包人已按合同规定完成全部剩余工作且质量合格的,发包人与承包人结清全部剩余款项的活动。最终结清付款后,承包人在合同内享有的索赔权利也自行终止。最终结清时,如果承包人被扣留的质量保证金不足以抵减发包人工程缺陷修复费用的,承包人应承担不足部分的补偿责任。

【单选题第19题解析】该题目主要考查施工合同无效、垫资施工、施工合同解除等价款纠纷处理,是历年来常考的一个知识点。

【单选题第20题解析】计息日,当事人对付款时间没有约定或约定不明的,下列时间视为应付款时间:①建设工程已实际交付的,为交付之日;②建设工程没有交付的,为提交竣工结算文件之日;③建设工程未交付,工程价款也未结算的,为当事人起诉之日。

多项选择题答案见下表:


【多选题第1题解析】工程预付款是施工准备和所需要材料、结构件等流动资金的主要来源。国内习惯上又称为预付备料款。

【多选题第2题解析】预付款担保是指承包人与发包人签订合同后领取预付款前,承包人正确、合理使用发包人支付的预付款而提供的担保。预付款担保的主要形式为银行保函;预付款担保也可以采用发承包双方约定的其他形式。承包人的预付款保函的担保金额根据预付款扣回的数额相应递减,但在预付款全部扣回之前一直保持有效。发包人应在预付款扣完后的14天内将预付款保函退还给承包人。

【多选题第3题解析】工程竣工结算分为单位工程竣工结算、单项工程竣工结算和建设项目竣工总结算,其中,单位工程竣工结算和单项工程竣工结算也可看作是分阶段结算。

【多选题第4题解析】发包人委托工程造价咨询机构核对竣工结算的,工程造价咨询机构应在规定期限内核对完毕,核对结论与承包人结算文件不一致的,应提交给承包人复核,承包人应在规定期限内将同意核对结论或不同意见的说明提交工程造价咨询机构。工程造价咨询机构收到承包人提出的异议后,应再次复核,复核无异议的,发承包双方应在规定期限内在竣工结算文件上签字确认,竣工结算办理完毕;复核后仍有异议的,对于无异议部分办理不完全竣工结算;有异议部分由发承包双方协商解决,协商不成的,按照合同约定的争议解决方式处理。

【多选题第5题解析】承包人编制工程竣工结算,发包人审查。工程造价机构核对结论与承包人竣工结算文件不一致的,应提交给承包人复核;复核后仍有异议的,对于无异议部分办理不完全竣工结算;有异议部分由发承包双方协商解决,协商不成的,按照合同约定的争议解决方式处理。
