全真模拟预测题二
一、单项选择题(共72题,每题1分。每题的备选选项中,只有1个最符合题意)
1.根据世界银行对工程项目总建设成本的规定,下列费用应计入项目直接建设成本的是( )。
A.业主的行政性费用 B.生产前费用 C.开工试车费 D.土地征购费
2.消费税的计算公式是( )。
A.消费税税额=(CIF+关税)/(1-消费税税率)×消费税税率
B.消费税税额=(FOB+关税)/(1-消费税税率)×消费税税率
C.消费税税率=(CIF+关税)/(1+消费税税率)×消费税税率
D.消费税税率=(CFR+关税)/(1+消费税税率)×消费税税率
3.在国际贸易中采取不同的进口设备价格交易方式,其中费用划分与风险转移的分界点相一致的是( )。
A.FOB B.CFR C.CIF D.FCA
4.根据《建筑安装工程费用项目组成》(建标[2013]44号文),检验试验费包括( )。
A.自设实验室进行试验所耗用的材料和化学药品等费用
B.新结构、新材料的试验费
C.对构件做破坏性试验及其他特殊要求检验试验的费用
D.建设单位委托检测机构进行检测的费用
5.根据《建筑安装工程费用项目组成》(建标[2013]44号文),在地下室施工时所采用的电灯的安拆、用电等费用属于( )。
A.企业管理费 B.夜间施工增加费
C.非夜间施工增加费 D.材料费
6.市区某建筑公司承建一农村小型工程,工程不含税造价为3000万元,当地地方教育附加率为2%,则该工程应缴纳的地方教育附加税为( )万元。
A.1.96 B.1.86 C.1.80 D.1.75
7.下列费用项目中,不属于勘察设计费的是( )。
A.工程勘察费 B.初步设计费 C.技术设计费 D.设计模型制作费
8.土地征用及迁移补偿费是指建设项目通过( )支付的费用。
A.划拨方式,取得无限期的土地使用权
B.划拨方式,取得有限期的土地使用权
C.土地使用权出让方式,取得无限期的土地使用权
D.土地使用权出让方式,取得有限期的土地使用权
9.某建设项目建安工程费2000万元,设备购置费600万元,工程建设其他费用1200万元。已知基本预备费率4%,项目建设前期年限是1年。建设期为2年,第一年完成投资的40%,第二年完成投资的60%,年均投资价格上涨率为6%,则该项目的预备费为( )万元。
A.446.58 B.516.22 C.548.37 D.668.22
10.建设期利息不包括下列中的( )。
A.银行借款利息 B.其他债务资金的利息
C.其他融资费用 D.预备费利息
11.工程建设定额中分项最细,定额子目最多的计价性定额是( )。
A.概算指标 B.概算定额 C.预算定额 D.施工定额
12.下列不属于工程造价信息的是( )。
A.价格信息 B.工程造价指数 C.产品信息 D.已完工程信息
13.根据《建设工程工程量清单计价规范》的规定,分部分项工程量清单项目编码为010501002004,其中05表示( )。
A.附录分类顺序码 B.分部工程顺序码
C.分项工程项目名称顺序码 D.专业工程顺序码
14.下列关于工程量清单计价活动的描述,正确的是( )。
A.工程量清单是指建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称的明细清单
B.工程量清单应作为编制概预算、招标控制价、投标报价、进行工程计量与价款支付等的依据
C.工程量清单应由招标人自行编制
D.招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责
15.下列计量单位的有效位数保留不正确的是( )。
A.以“t”为单位,应保留小数点后三位数字,第四位小数四舍五入
B.以“m”为单位,应保留小数点后两位数字,第三位小数四舍五入
C.以“kg”为单位,应保留小数点后三位数字,第四位小数四舍五入
D.以“根”为单位,应取整数
16.工程量清单计价中,材料(工程设备)暂估单价应计入( )。
A.分部分项工程和单价措施项目清单与计价表
B.总价措施项目清单与计价表
C.其他项目清单与计价表
D.规费、税金项目计价表
17.通过计时观察,挖1m3二类土的基本工作时间为750min,辅助工作时间为工序作业时间的6%,规范时间占工作时间的12%,则完成该工程的时间定额是( )工日/m3。
A.1.72 B.1.76 C.1.82 D.1.89
18.在组织上不可分割,在操作过程中技术上属于同类的施工过程通常称为( )。
A.工序 B.工作过程 C.综合工作过程 D.动作
19.某施工机械原始购置费为6万元,耐用总台班为3000台班,大修周期为6个,每次大修费为5000元,台班经常修理费系数为0.7,每台班人工、燃料动力及其他费用为56元,机械残值率为3%。不考虑资金的时间价值,则该机械的台班单价为( )元/台班。
A.89.56 B.93.00 C.95.25 D.97.40
20.下列影响建筑安装工人人工日工资单价的因素不包括的是( )。
A.人工消耗水平 B.社会平均工资水平
C.生活消费品物价的变动 D.社会保障和福利政策
21.关于概算定额,以下表述正确的是( )。
A.概算定额是编制预算定额的基础 B.概算定额是预算定额的综合与扩大
C.概算定额是按照社会平均先进水平编制的 D.概算定额是编制施工图预算的依据
22.对于概算指标的组成内容,建筑工程列表形式不包括( )。
A.示意图 B.工程特征 C.经济指标 D.综合概算指标

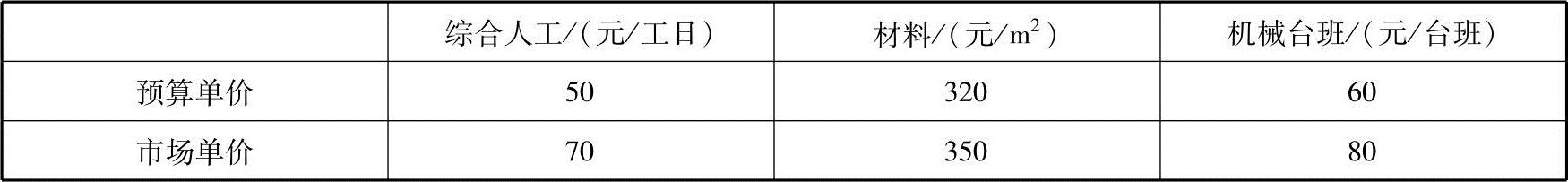

23.编制某预算定额基价,由现行预算定额得到的人工、材料、机械台班的消耗量分别为18工日、20m2、3台班,预算单价与市场单价见下表,措施费为直接工程费的5%,则该预算定额的基价为( )元。
A.7480 B.7854 C.8500 D.8925
24.下列属于工程造价信息特点的是( )。
A.系统性 B.稳定性 C.兼容性 D.综合实用性
25.若以∑q1p1/∑q1p0为造价指数,则该指标属于( )。
A.数量指标指数
B.拉氏价格指数
C.以基期的质量指标作为同度量因素的指数
D.以报告期的数量指标作为同度量因素的指数
26.确定项目生产规模的前提是( )。
A.市场价格分析 B.市场需求状况
C.原材料市场、资金市场、劳动力市场 D.市场风险分析
27.下列不属于技术方案选择内容的是( )。
A.生产方法选择 B.工艺流程方案选择
C.工艺方案的比选 D.工程方案的选择
28.在项目规划和建议书阶段,投资估算的精度较低,一般可采用的方法不包括( )。
A.指标估算法 B.系数估算法 C.比例估算法 D.混合法
29.某地2015年拟建一年产40万t的工业产品,该地区2012年建成的年产30万t相同产品的生产线的建设投资额为6000万元。假定生产能力指数0.7,2012年至2015年该地区工程造价年均递增8%,则该项目的建设投资为( )万元。
A.7054.39 B.8436.48 C.9243.77 D.10075.18
30.建筑物周长与建筑面积比主要用于评价( )。
A.多层厂房的经济层数 B.建筑物的平面形状是否合理
C.柱网布置是否合理 D.工程的全寿命成本
31.关于工程设计对造价的影响,下列说法中正确的有( )
A.房屋宽度越小,单位造价越低 B.层数越多,则单位造价越低
C.房屋长度越大,则单位造价越低 D.结构面积系数越小,设计方案越经济
32.在直接套用概算指标编制建筑单位工程概算时,拟建工程应符合的条件包括( )。
A.拟建工程的建设地点与概算指标中的相同
B.拟建工程的工程特征与概算指标中的相同
C.拟建工程的结构特征与概算指标中的相同
D.拟建工程的建设面积与概算指标中的相同
33.当初步设计深度不够、设备清单不完备,只有主体设备或仅有成套设备重量时,最适合编制设备安装工程费概算的方法是( )。
A.预算单价法 B.扩大单价法
C.设备价值百分比法 D.综合吨位指标法
34.施工图预算作为建设工程建设程序中一个重要的技术经济文件,在工程建设实施过程中具有十分重要的作用,其施工图预算对投资方的作用包括( )。
A.是控制造价及资金合理使用的依据
B.是建筑工程预算包干的依据和签订施工合同的主要内容
C.是控制工程成本的依据
D.是进行“两算”对比的依据
35.在定额单价法施工图预算编制的过程中,工料分析的结果是( )。
A.得出单位工程人工、材料的消耗量
B.将单价乘以工程量得出合价
C.明确详图、说明、尺寸和其他符号是否正确
D.为计算工程量、套用定额、计算直接工程费打下基础
36.用实物法编制施工图预算时,套用消耗量定额,统计汇总后确定( )所需的各类人工、材料、机械台班消耗数量。
A.分项工程 B.分部工程 C.单位工程 D.单项工程
37.施工图预算的二级预算是指建设项目总预算和( )。
A.建设投资预算 B.单项工程综合预算
C.铺底流动资金预算 D.单位工程预算
38.下列各项内容中属于招标文件中投标人须知的是( )。
A.合同条款及格式 B.招标控制价
C.中标通知书的发出时间 D.图样
39.下列不属于招标控制价的编制依据的是( )。
A.建设工程设计文件 B.招标工程量清单
C.企业定额 D.专业工程计量规范
40.投标人的投标报价高于招标控制价的,其投标的处理方式是( )。
A.报原审批部门审核 B.责令重新修改
C.修改招标控制价 D.作废标处理
41.根据《建设工程工程量清单计价规范》(GB 50500—2013)的规定,暂列金额一般可按( )确定,由招标人支配,实际发生后才得以支付。
A.合同约定价款的15%~20% B.合同约定价款的10%~15%
C.分部分项工程量清单的10%~15% D.分部分项工程量清单的15%~20%
42.编制招标控制价时,下列关于综合单价的风险确定方法,正确的是( )。
A.未计价材料费用,包括暂估单价的材料费,不应计入综合单价
B.工程设备、材料价格的市场风险,考虑一定率值的风险费用,不应纳入到综合单价中
C.税金、规费等法律、法规变化的风险和人工单价等风险费用不应纳入综合单价
D.技术难度较大和管理复杂项目的风险费用,不应纳入综合单价
43.招标投标监督机构应会同工程造价管理机构对投诉进行处理,当招标控制价误差大于( )的应责成招标人改正。
A.±3% B.±5% C.±8% D.±10%
44.必须采购的机械设备,可向( )询价。
A.生产厂商 B.经营该设备的销售商
C.咨询公司 D.互联网
45.某施工单位投标市政道路建设,项目估算总价为5000万元,则提交的投标保证金应不超过( )万元。
A.50 B.80 C.100 D.150
46.关于投标文件的编制与递交,下列说法中错误的是( )。
A.投标函附录中可以提出比招标文件要求更能吸引招标人的承诺
B.当投标文件的正本与副本不一致时,以正本为准
C.允许递交备选投标方案时,投标人的备选方案都应予以考虑
D.在要求提交投标文件的截止时间后送达的投标文件为无效的投标文件
47.下列各种情形中,可视为投标人相互串通投标的是( )。
A.不同投标人的投标文件由同一单位或者个人编制
B.投标人之间约定中标人
C.投标人之间约定部分投标人放弃投标或者中标
D.投标人之间协商投标报价等投标文件的实质性内容
48.当采用经评审的最低投标价法,根据《标准施工招标文件》的规定,主要的量化因素有( )。
A.一定条件的优惠 B.单价遗漏
C.工期提前的效益对报价的修正 D.同时投多个标段的评标修正
49.为维护公开、公平、公正的市场环境,对中标候选人的公示,下列做法中正确的有( )。
A.依法必须进行招标的项目,是否公开中标候选人由招标人自定
B.公示期不得少于3日,从公示的第二天开始算起
C.一般只公示排名第一的中标候选人而不必公示中标候选人全部名单
D.中标候选人的各评分要素的得分情况需一并公示
50.工程总承包企业不仅承包工程项目的建设实施任务,而且提供建设项目前期工作和运营准备工作的综合服务的总承包方式是( )。
A.EPC总承包 B.Turnkey总承包
C.D-B总承包 D.工程项目管理总承包
51.下列不属于工程总承包特点的是( )。
A.业主组织和协调任务少 B.承包商积极性高
C.运行成本有所增加 D.建设周期缩短
52.下列关于承揽国际工程时投标报价计算的表述,错误的是( )。
A.人工工日单价应是考虑工效的综合人工工日单价
B.由于从报价起到工程开工时,实际采购的市场材料与设备价格可能发生变化,故在确定材料、设备单价应考虑材料预涨费
C.施工机械台班单价不包含大修理费,但包括日常的维修费
D.上级单位管理费一般按工程直接费的5%~10%计取
53.下列事件中,不属于工程变更的是( )。
A.施工工艺变更 B.改变合同工程的基线或标高
C.取消某项工作,转由发包人自己实施 D.追加某些工作
54.工程索赔中最关键和最主要的依据是( )。
A.国家法律、法规
B.合同履行过程中与索赔事件有关的各种凭证
C.工程施工合同文件
D.地方有关的标准、定额
55.某工程施工合同约定采用价格指数法调整合同价款,各项费用权重及价格见下表。已知该工程基准日为2014年6月6日,10月份完成的工程合同价款为3500万元,则10月份合同价款调整金额为( )万元。
A.122.5 B.276.83 C.362.89 D.551.25
56.根据我国《标准施工招标文件》,下列情形中,承包人可以得到费用和利润补偿而不能得到工期补偿的事件有( )。
A.法律变化引起的价格调整 B.发包人的原因导致试运行失败
C.承包人遇到不利物质条件 D.不可抗力
57.某施工合同约定,施工现场主导施工机械一台,由施工企业租得,台班单价为300元/台班,租赁费为200元/台班,人工工资为70元/工日,窝工补贴为10元/工日,以增加用工人工费为基数的综合费率为30%。在施工过程中,发生了如下事件:①出现异常恶劣天气导致工程停工2天,人员窝工30个工日;②因恶劣天气导致场外道路中断抢修道路用工20工日;③场外大面积停电,停工2天,人员窝工15工日。因此,施工企业可向业主索赔费用为( )元。
A.1950 B.2370 C.2535 D.2850
58.在由客观原因引起的初始延误期内,承包人可以( )。
A.按照发承包双方责任共同分担计算延误带来的损失进行补偿
B.得到工期和费用补偿,但得不到利润补偿
C.只能得到工期补偿,但得不到费用补偿
D.得不到工期补偿,也得不到费用补偿
59.下列关于由工程量引起措施项目费调整描述正确的是( )。
A.措施项目费调整同分部分项工程费调整方法
B.措施项目费调整与综合单价的调整相同
C.措施项目工程量超出15%时费用调整与综合单价的调整相反
D.工程量增加措施项目费减少
60.已知计算工程预付款起扣点的公式为T=P-M/N,其中M的含义是( )。
A.工程预付款总额 B.承包工程价款总额
C.主要材料及构件所占比重 D.开始扣回预付款时累计完成工作量
61.承包人提交进度款支付申请时,应包括在本周期合计完成的合同价款中的是( )。
A.本周期已完成的计日工价款 B.累计已完成的合同价款
C.本周期应扣回的预付款 D.本周期应扣减的金额
62.关于建设工程竣工结算的办理,下列说法中正确的有( )。
A.竣工结算文件由发包人组织编制,承包人组织核对
B.工程造价咨询机构审核结论与承包人竣工结算文件不一致时,以造价咨询机构审核意见为准
C.合同双方对复核后的竣工结算有异议时,可以就无异议部分的工程办理不完全竣工结算
D.承包人对工程造价咨询企业的审核意见有异议的,可以向工程造价管理机构申请调解
63.由于不可抗力解除合同的,发包人除应向承包人支付合同解除之日前已完成工程但尚未支付的合同价款,还应支付的金额不包括( )。
A.承包人撤离现场所需的合理费用,包括员工遣送费和临时工程拆除、施工设备运离现场的费用
B.发包人为完成合同工程而预期开支的任何合理费用,且该项费用未包括在条款其他各项支付之内
C.部分实施的措施项目应付价款
D.合同中约定应由发包人承担的费用
64.所谓最终结清,是指合同约定的( ),承包人已按合同规定完成全部剩余工作且质量合格的,发包人与承包人结清全部剩余款项的活动。
A.保修期结束后 B.竣工验收合格后
C.工程交付之后 D.缺陷责任期终止后
65.关于合同价款纠纷的处理,下列说法中不正确的有( )。
A.借用有资质的建筑施工企业名义与他人签订建设工程施工合同的行为无效
B.当事人对垫资利息有约定的利息高于同期同类贷款利率的应予以支持
C.当事人对建筑工程的计价标准或计价方法有约定的按约定结算工程价款
D.对于阴阳合同,其价款结算应以备案的中标合同作为依据
66.有关工程欠款利息的计息日,下列说法中正确的是( )。
A.建设工程已实际交付的,为交付之日
B.建设工程没有支付的,为竣工验收合格之日
C.建设工程未交付,工程价款也未结算的,为当事人提出申请之日
D.建设工程有争议的,为提交工程造价鉴定之日
67.根据《建设项目工程总承包合同(示范文本)》(试行)(GF—2011—0126),下列属于采购变更的是( )。
A.对区域内标准标高的调整
B.发包人改变检查、检验的地点和增加的附加试验
C.发包人对竣工试验合格的项目重新进行竣工试验
D.因发包人原因暂停工程超过45天,调减受影响的部分工程
68.根据FIDIC施工合同条件的约定,保留金的返还通常分两次,第一次返还的时点是( )。
A.颁发工程接收证书后 B.最终结算后
C.在工程的最后一个缺陷通知期期满后 D.履约保函失效后
69.根据FIDIC合同条件,对于装运后付款的工程材料和设备款预支,付款条件是( )。
A.已在生产地所在国办理报关出口手续
B.已在生产地所在国装船,并送往工程所在国途中
C.已在生产地所在国办理报关进口手续
D.已运至工程所在国,并正在运往现场途中
70.建设项目按设计规定全部建成,达到竣工验收条件后,由( )组织竣工验收,称为动用验收。
A.国家主管部门 B.监理单位 C.业主单位 D.施工单位
71.由设计原因造成项目竣工时有重大改变的,由设计单位负责重新绘制,由( )加盖“竣工图”标志时,并附以有关记录和说明,即作为竣工图。
A.发包人 B.设计师 C.承包人 D.工程师
72.按照《建设工程质量管理条例》,房屋建筑的地基基础工程的保修期限为( )。
A.5年 B.2年
C.1年 D.设计文件规定的该工程的合理使用年限
二、多项选择题(共24题,每题2分。每题的备选选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
73.计算进口设备的车辆购置税时,计算基础中应该包括( )。
A.货价 B.国际运费 C.外贸手续费
D.消费税 E.增值税
74.根据《建筑安装工程费用项目组成》(建标[2013]44号文),下列属于企业管理费的是( )。
A.劳动保险费 B.工伤保险费 C.失业保险费
D.生育保险费 E.财产保险费
75.下列各项费用中,属于安全文明施工费中文明施工项目的是( )。
A.“五牌一图”费用 B.施工场地的硬化费用 C.现场围挡的墙面美化
D.防扰民措施费用 E.消防设施的配置费用
76.下列项目中,必须进行劳动安全卫生预评价的是( )。
A.属于《建筑设计防火规范》中规定的火灾危险性生产类别为乙类的建设项目
B.属于《爆炸危险场所安全规定》中规定的爆炸危险场所等级为中度的建设项目
C.属于《职业性接触毒物危害程度分级》中规定的Ⅱ级危害程度的建设项目
D.大量生产含有10%以上的游离二氧化硅粉料的建设项目
E.劳动行政部门确认的危险、危害因素大的建设项目
77.下列选项中,关于工程定额的说法正确的是( )。
A.补充定额只能在指定的范围内使用,一般不作为以后修订定额的基础
B.企业定额一般应高于国家现行定额,才能满足生产技术发展、企业管理和市场竞争的需要
C.工程定额按照专业可以分为全国统一定额、行业统一定额、地区统一定额、企业定额、补充定额五种
D.地区统一定额包括省、自治区、直辖市定额,地区统一定额主要是考虑地区特点对行业统一定额水平作适当调整和补充编制的
E.投资估算指标是在项目建议书和可行性研究阶段编制投资估算,计算投资需要时使用的一种定额。
78.根据《建设工程工程量清单计价规范》的规定,下列各项中属于分项工程的是( )。
A.现浇混凝土基础 B.独立基础 C.桩承台基础
D.满堂基础 E.设备基础
79.下列各项措施项目中,通常可以计算工程量的项目是( )。
A.垂直运输 B.夜间施工 C.夜间施工照明
D.地上、地下设施、建筑物的临时保护设施 E.超高施工增加
80.下列方法中,能够确定材料消耗量的是( )。
A.测时法 B.观测法 C.写实记录法
D.现场统计法 E.理论计算法
81.下列选项中,材料单价组成内容的是( )。
A.出厂价 B.场内运输损耗费 C.检验试验费
D.抵岸价 E.仓储费
82.下列各项内容中属于机械台班幅度差的是( )。
A.正常施工条件下,机械在施工中不可避免的工序间歇
B.工人进行准备与结束工作时,机器停止工作而引起的中断时间
C.工程开工或收尾时工作量不饱满所损失的时间
D.检查工程质量影响机械操作的时间
E.机械维修引起的停歇时间
83.下列属于工程造价指数内容的是( )。
A.各种单项价格指数 B.设备工(器)具价格指数 C.工程建设其他费价格指数
D.建筑安装工程造价指数 E.单项工程造价指数
84.按形成资产法分类,建设投资通常由( )组成。
A.形成固定资产的费用 B.形成无形资产的费用 C.形成其他资产的费用
D.形成流动资产的费用 E.预备费
85.在总平面设计中,影响工程造价的主要因素包括( )。
A.现场条件 B.占地面积 C.厂址方案
D.功能分区 E.运输方式
86.在用定额单价法编制施工图预算时,准备工作阶段工作内容主要包括( )。
A.收集编制施工图预算的编制依据
B.熟悉施工图等基础资料
C.列项并计算工程量
D.收集人工、材料、机械当时当地实际价格
E.了解施工组织设计和施工现场情况
87.关于招标文件的澄清,下列说法中正确的是( )。
A.招标文件的澄清应在投标截止时间14天前发出
B.招标文件的澄清应不指明所澄清问题的来源
C.招标人收到澄清后的确认时间可以采用一个相对的时间
D.招标人收到澄清后的确认时间可以采用一个绝对的时间
E.投标人在收到澄清后,应在规定的时间内电话通知招标人,确认已收到该澄清
88.下列关于招标控制价的说法正确的是( )。
A.提高了透明度避免了暗箱操作的产生
B.防止恶性哄抬报价带来的投资风险
C.可使各投标人自主报价、公平竞争
D.杜绝了投标人串标围标
E.减少了业主依赖评标基准价的影响
89.招标人不得要求投标人对下列( )费用进行优惠,投标人也不得将该项费用参与市场竞争。
A.规费 B.措施项目费 C.环境保护费
D.利润 E.税金
90.经初步评审后,评标委员会应当否决其投标的情形包括( )。
A.投标联合体没有提交共同投标协议
B.投标文件未按规定密封
C.投标人不符合国家或者招标文件规定的资格条件
D.投标文件未按照规定时间送达
E.投标报价低于成本或者高于招标文件设定的最高投标限价
91.以下各类工程中适合采用价格指数调整价格差额的是( )。
A.水坝 B.房屋建筑 C.装饰
D.通用设备安装 E.高速公路
92.索赔费用的计算方法包括( )。
A.实际费用法 B.比例计算法 C.综合单价法
D.总费用法 E.修正的总费用法
93.建筑工程合同纠纷按照纠纷发生的阶段不同,可以分为( )。
A.合同价款确定纠纷 B.工期延误的价款纠纷 C.合同价款调整纠纷
D.合同价款结算纠纷 E.质量争议的价款纠纷
94.工程竣工结算中的分阶段结算包括( )。
A.单位工程竣工结算 B.单项工程竣工结算 C.建设项目竣工总结算
D.合同解除的价款结算 E.合同终止的价款结算
95.根据FIDIC合同条件,工程删减时承包商可获得损失补偿,下列表述中属于工程删减所受损失满足条件的是( )。
A.如果工程未被删减时,该项费用本可以包含在中标合同价中
B.该工程删减经过承包商同意造成了利润的损失
C.该工程的删减将导致(或已经导致)该项费用不构成合同价格的一部分
D.任何替代工程的估价之中也没有包含该项费用
E.该部分工程不是合同中规定的“固定费率项目”
96.在基本建设项目竣工财务决算表中,属于资金来源项目的是( )。
A.待核销基建支出 B.预付及应收款 C.固定资产
D.待冲基建支出 E.项目资本公积金
三、答案与解析
单选题答案及解析:
【单选题第1题解析】项目间接建设成本包括:项目管理费、开车试车费、业主的行政费用、生产前费用、运费和保险费,地方税六项。
【单选题第2题解析】应结合进口设备原价计价程序、计算公式结构形式准确理解记忆。
【单选题第3题解析】FOB、CFR、CIF三种交易价格的风险转移点均为在指定的装运港货物越过船舷时,它们的费用关系为:进口设备到岸价(CIF)=运费在内价(CFR)+运输保险费=离岸价格(FOB)+国际运费+运输保险费。
【单选题第4题解析】检验试验费是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设实验室进行试验所耗用的材料等费用。不包括新结构、新材料的试验费,对构件做破坏性试验及其他特殊要求检验试验的费用和建设单位委托检测机构用,对此类检测发生的费用,由建设单位在工程建设其他费用中列支。
【单选题第5题解析】非夜间施工增加费是指为保证工程施工正常进行,在如地下室等特殊施工部位施工时所采用的照明设备的安拆、维护、摊销及照明用电等费用。
【单选题第6题解析】地方教育附加税计费基数为应纳营业税额,费率为2%,教育附加税额=3000×(1+3.28%)×3%×2%=1.86(万元)。
【单选题第7题解析】勘察设计费包括:工程勘察费、初步设计费(基础设计费)、施工图设计费(详细设计费)、设计模型制作费。
【单选题第8题解析】该题考点综合性很强,考生必须明白:取得土地使用权有两种方式,划拨和出让,划拨取得的是无限期的土地使用权,出让取得的是有限期的土地使用权,出让金是专门针对出让方式支付的,划拨土地只需支付征地补偿、拆迁补偿费。
【单选题第9题解析】基本预备费:(2000+600+1200)×4%=152(万元)。
静态投资=2000+600+1200+152=3952(万元)。
第一年价差预备费:PF1=3952×40%×[(1+6%)1+0.5-1]=144.38(万元)。
第二年价差预备费:PF2=3952×60%×[(1+6%)1+0.5+1-1]=371.84(万元)。
建设期价差预备费为:PF=PF1+PF2=144.38+371.84=516.22(万元)。
预备费:516.22+152=668.22(万元)。
【单选题第10题解析】建设期利息主要是指在建设期内发生的为工程项目筹措资金的融资费用及债务资金利息。
【单选题第11题解析】施工定额的项目划分很细,是工程定额中分项最细、定额子目最多的一种定额,也是工程定额中的基础性定额,但属于企业定额的性质。计价性定额中最细的是预算定额。
【单选题第12题解析】工程造价信息主要包括价格信息、工程造价指数、已完工程信息。
【单选题第13题解析】考核项目编码。第一级表示专业工程顺序码(分两位);第二级表示附录分类顺序码(分两位);第三级表示分部工程顺序码(分两位);第四级表示分项工程项目名称顺序码(分三位);第五级表示工程量清单项目名称顺序码(分三位)。
【单选题第14题解析】工程量清单是指建设工程的分部分项工程项目、措施项目和其他项目的名称和相应数量以及规费和税金项目等内容的明细清单,故A选项错。工程量清单并不是编制概预算的依据,故B选项错。工程量清单应由具有编制能力的招标人或受其委托具有相应资质的工程造价咨询人或招标代理人编制,故C选项错。
【单选题第15题解析】以kg为单位,应保留小数点后两位数字,第三位小数四舍五入。
【单选题第16题解析】考核材料暂估价。需要纳入分部分项工程量清单项目综合单价中的暂估价应只是材料、工程设备暂估单价,以方便投标人组价。
【单选题第17题解析】考核基本工作时间=750/60/8=1.5625(工日/m3);工序时间=基本工作时间+辅助工作时间=1.5625/(1-6%)=1.6622(工日/m3);定额时间=工序时间+规范时间=1.6622/(1-12%)≈1.89(工日/m3)。
【单选题第18题解析】工序是组织上不可分割,在操作过程中技术上属于同类的施工过程。
【单选题第19题解析】折旧费=60000×(1-3%)÷3000=19.4(元/台班),大修理费=5000×(6-1)÷3000=8.33(元/台班),经常修理费=8.33×0.7=5.83(元/台班),机械台班单价=19.4+8.33+5.83+56=89.56(元/台班)。
【单选题第20题解析】考核影响人工单价的因素。包括:①社会平均工资水平;②生活消费指数;③人工日工资单价的组成内容;④劳动力市场供需变化;⑤政府推行的社会保障和福利政策。
【单选题第21题解析】预算定额是编制概算定额的基础,故A选项错;概算定额是按照社会平均水平编制的,故C选项错;概算定额是编制设计概算的依据,故D选项错。
【单选题第22题解析】建筑工程列表形式包括:①示意图,②工程特征,③经济指标,④构造内容及工程量指标。
【单选题第23题解析】预算定额基价是根据现行定额和当地的价格水平编制的。预算定额基价=18×70+20×350+3×80=8500(元)。
【单选题第24题解析】B、C、D选项均属于工程造价信息分类的原则。
【单选题第25题解析】题目中给出的公式属于派式公式。质量指标指数则应以报告期的数量指标作为同度量因素。
【单选题第26题解析】项目产品的市场需求状况是确定项目生产规模的前提。
【单选题第27题解析】技术方案选择的内容包括生产方法选择、工艺流程方案选择和工艺方案的比选。
【单选题第28解析】在项目规划和建议书阶段,投资估算的精度较低,可采用简单的匡算法,如单位生产能力估算法、生产能力指数法、系数估算法、比例估算法或混合法等,在条件允许时也可采用指标估算法。在可行性研究阶段,投资估算的精度较高,可采用指标估算法。
【单选题第29题解析】拟建项目的建设投资=6000×(40÷30)0.7×(1+8%)3=9243.77(万元)。
【单选题第30题解析】建筑物周长与建筑面积比主要用于评价建筑物的平面形状是否合理。
【单选题第31题解析】在满足住宅功能和质量前提下,适当加大住宅宽度,有利于降低造价;建筑工程总造价是随着建筑物的层数增加而提高的;房屋的长度与单位造价没有必然的关系。
【单选题第32题解析】在直接套用概算指标时,应符合的条件是:①拟建工程的建设地点与概算指标中的相同;②拟建工程的工程特征和结构特征与概算指标中的基本相同;③拟建工程的建设面积与概算指标中的相差不大。
【单选题第33题解析】当初步设计深度不够、设备清单不完备,只有主体设备或仅有成套设备重量时,可采用主体设备、成套设备的综合扩大安装单价来编制概算。
【单选题第34题解析】施工图预算对施工企业的作用:①施工图预算是建筑施工企业投标报价的基础。②施工图预算是建筑工程预算包干的依据和签订施工合同的主要内容。③施工图预算是施工单位安排调配施工力量,组织材料供应的依据。④施工图预算是施工企业控制工程成本的依据。⑤施工图预算是进行“两算”对比的依据。施工企业可以通过施工图预算和施工预算的对比分析,找出差距,采取必要的措施。
【单选题第35题解析】工料分析是按照各分项工程,依据定额或单位估价表,首先从定额项目表中分别将各分项工程消耗的每项材料和人工的定额消耗量查出;再分别乘以该工程项目的工程量,得到分项工程工料消耗量,最后将各分项工程工料消耗量加以汇总,得出单位工程人工、材料的消耗数量。
【单选题第36题解析】实物法编制施工图预算,根据预算定额所列人、材、机数量,乘以各分项工程的工程量,计算出各分项工程所需各类人、材、机数量,统计汇总后确定单位工程所需的各类人工、材料、机械台班消耗数量。
【单选题第37题解析】当建设项目只有一个单项工程时,应采用二级预算编制形式,二级预算编制形式由建设项目总预算和单位工程预算组成。
【单选题第38题解析】投标人须知中,合同授予包括:说明拟采用的定标方式,中标通知书的发出时间,要求承包人提交的履约担保和合同的签订时限。
【单选题第39题解析】招标控制价的编制依据:①现行国家标准《建设工程工程量清单计价规范》(GB 50500—2013)与专业工程计量规范。②国家或省级、行业建设主管部门颁发的计价定额和计价办法。③建设工程设计文件及相关资料。④拟定的招标文件及招标工程量清单。⑤与建设项目相关的标准、规范、技术资料。⑥施工现场情况、工程特点及常规施工方案。⑦工程造价管理机构发布的工程造价信息;工程造价信息没有发布的,参照市场价。
【单选题第40题解析】招标人应当拒绝高于招标控制价的投标报价,即投标人的投标报价若超过公布的招标控制价,则其投标作为废标处理。
【单选题第41题解析】暂列金额一般可按分部分项工程量清单的10%~15%确定,不同专业预留的暂列金额应分别列项。
【单选题第42题解析】未计价材料费用,包括暂估单价的材料费,应计入综合单价;工程设备、材料价格的市场风险,考虑一定率值的风险费用,应纳入到综合单价中;税金、规费等法律、法规、规章和政策变化的风险和人工单价等风险费用不应纳入综合单价;技术难度较大和管理复杂项目的风险费用,可考虑一定的风险费用,并纳入综合单价。
【单选题第43题解析】经复查的招标控制价与原招标控制价误差>±3%的应责成招标人改正。
【单选题第44题解析】必须采购的机械设备,可向供应厂商询价。
【单选题第45题解析】投标保证金额数额不得超过项目估算价的2%且不超80万。
【单选题第46题解析】允许投标人递交备选投标方案时,只有中标人所递交的备选投标方案方可予以考虑。
【单选题第47题解析】B、C、D三项均是属于投标人相互串通投标的情形。
【单选题第48题解析】根据《标准施工招标文件》的规定,主要的量化因素包括单价遗漏和付款条件等。
【单选题第49题解析】依法必须进行招标的项目,招标人应当自收到评标报告起3日内公示中标候选人,公示期不得少于3日;对中标候选人全部名单及排名进行公示,而不是只公示排名第一的中标候选人;中标候选人的各评分要素的得分情况不需一并公示。
【单选题第50题解析】交钥匙(Turnkey)总承包是设计采购施工总承包业务和责任的延伸,不仅承包工程项目的建设实施任务,而且提供建设项目前期工作和运营准备工作的综合服务。
【单选题第51题解析】工程总承包的主要特点是:①合同结构简单,业主组织和协调任务少;②承包商积极性高;③项目整体效果好,降低运行成本,缩短建设周期。
【单选题第52题解析】国际工程投标报价中在计算上级单位管理费一般按工程直接费的3%~5%计取。
【单选题第53题解析】工程变更的范围和内容包括:①取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施;②改变合同中任何一项工作的质量或其他特性;③改变合同工程的基线、标高、位置或尺寸;④改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序;⑤为完成工程需要追加的额外工作。
【单选题第54题解析】工程施工合同文件是工程索赔中最关键和最主要的依据。
【单选题第55题解析】3500×(0.5+70/50×0.20+4100/3800×0.3-1)=362.89。合同价款×(定值+10月份人工价格/基准日人工价格×人工权重系数+10月份钢材价格/基准日钢材价格×钢材权重系数-1)=调整额度(合同价格额外增加额度)。
【单选题第56题解析】承包人可以得到费用和利润补偿而不能得到工期补偿的事件只有两种:①因发包人的原因导致工程试运行失败;②工程移交后因发包人原因出现新的工程缺陷或损坏的修复。
【单选题第57题解析】该类题综合性较强,融会贯通多个知识点,是考试的常考题型之一。第一个知识点:关于《标准施工招标文件》中承包人的索赔事件及可补偿内容的图表。第二个知识点:关于索赔费用的计算。此两处知识点也可在案例分析考试科目中出题目,因此,该知识点一定要引起考生的重视。题中施工企业可向业主索赔的费用:①异常恶劣天气导致的停工通常不能进行费用索赔,但是延误的工期可以得到补偿;②抢修道路增加用工的索赔额=20×70×(1+30%)=1820(元);③停电导致的索赔额=2×200+15×10=550(元);总索赔额=1820+550=2370(元);故选B选项。
【单选题第58题解析】初始延误者应对工期负责,并发延误者不承担拖延工期责任。如果初始延误者是客观原因,则在客观因素发生影响的延误期内,承包人可以得到工期补偿,但很难得到费用补偿。
【单选题第59题解析】当应予计算的实际工程量与招标工程量清单出现偏差超过15%,且该变化引起措施项目相应发生变化的,若该措施项目是按系数或单一总价方式计价的,调整原则为:工程量增加的,措施项目费调增;工程量减少的,措施项目费调减。至于具体的调整方法,应由双方当事人在合同专用条款中约定。
【单选题第60题解析】该类题目主要考查考生一个知识点,即预付款起扣点的计算公式,出题的概率很大。式中,T——起扣点的累计完成金额;P——承包工程合同金额;M——工程预付款总额;N——主要材料及构件所占比重。
【单选题第61题解析】本周期合计完成的合同价款,包括:①本周期已完成单价项目的金额;②本周期应支付的总价项目的金额;③本周期已完成的计日工价款;④本周期应支付的安全文明施工费;⑤本周期应增加的金额。
【单选题第62题解析】承包人编制工程竣工结算,发包人审查。工程造价机构核对结论与承包人竣工结算文件不一致的,就提交给承包人复核;复核后仍有异议的,对于无异议部分办理不完全竣工结算;有异议部分由发承包双方协商解决,协商不成的,按照合同约定的争议解决方式处理。
【单选题第63题解析】由于不可抗力解除合同的,发包人除应向承包人支付合同解除之日前已完成工程但尚未支付的合同价款,还应支付下列金额:①合同约定应有发包人承担的费用。②已实施或部分实施的措施项目应付价款。③承包人为合同工程合理订购且已交付的材料和工程设备货款。发包人一经支付此项货款,该材料和工程设备即成为发包人的财产。④承包人撤离现场所需的合理费用,包括员工遣送费和临时工程拆除、施工设备运离现场的费用。⑤承包人为完成合同工程而预期开支的任何合理费用,且该项费用未包括在条款其他各项支付之内。
【单选题第64题解析】所谓最终结清是指合同约定的缺陷责任期终止后,承包人已按合同规定完成全部剩余工作且质量合格的,发包人与承包人结清全部剩余款项的活动。
【单选题第65题解析】当事人对垫资和垫资利息有约定的,承包人请求按照约定返还垫资及其利息的,应予与支持,约定利息高于同期同类贷款利率的不以支持。
【单选题第66题解析】计息日,当事人对付款时间没有约定或约定不明的,下列时间视为应付款时间:①建设工程已实际交付的,为交付之日;②建设工程没有交付的,为提交竣工结算文件之日;③建设工程未交付,工程价款也未结算的,为当事人起诉之日。
【单选题第67题解析】A选项为设计变更,B选项为采购变更,C选项为施工变更,D选项为调减部分工程。
【单选题第68题解析】保留金的返还:①颁发工程接收证书后,当整个工程接收证书签发后,保留金的一半应由工程师开具证书,并支付给承包商。②在工程的最后一个缺陷期期满后,保留金的余额应立即支付给承包商。
【单选题第69题解析】预支的条件包括:①对于装运后付款的工程材料和设备款,要求已运至工程所在国,并正在运往现场途中;②对于运至现场后付款的工程材料和设备款,要求此类材料和设备已经运至现场并妥善存放,而且承包商已经采取了防护措施。
【单选题第70题解析】全部施工完成后,由国家主管部门组织的竣工验收,称为动用验收。
【单选题第71题解析】不管竣工图由哪方来绘制修改,都是由承包人加盖标志。
【单选题第72题解析】房屋建筑的地基基础工程和主体结构工程的保修期限为设计文件规定的该工程的合理使用年限。

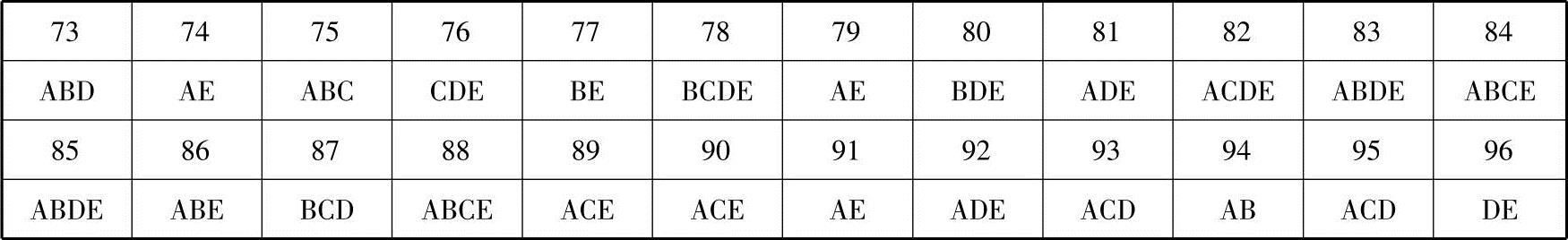

多项选择题答案与解析
【多选题第73题解析】消费税计费基数=关税完税价格(CIF)+关税+消费税=离岸价(FOB)+国际运费+运输保险费+关税+消费税。
【多选题第74题解析】规费中“五险一金”包括养老、失业、医疗、生育、工伤和公积金。
【多选题第75题解析】防扰民措施费用属于环境保护费;消防设施的配置费用属于安全施工费。
【多选题第76题解析】必须进行劳动安全卫生预评价的是,属于《建筑设计防火规范》中规定的火灾危险性生产类别为甲类的建设项目,属于《爆炸危险场所安全规定》中规定的爆炸危险场所等级为高度的建设项目,故A、B选项错。
【多选题第77题解析】补充定额只能在指定的范围内使用,可以作为以后修订定额的基础,故A选项错;工程定额按照主编单位和管理权限可以分为全国统一定额、行业统一定额、地区统一定额、企业定额、补充定额五种,故C选项错;地区统一定额,包括省、自治区、直辖市定额,地区统一定额主要是考虑地区特点和全国统一定额水平作适当调整和补充编制的,故D选项错。
【多选题第78题解析】现浇混凝土基础分为带形基础、满堂基础、桩承台基础、设备基础等分项工程。
【多选题第79题解析】考核措施项目清单。有些非实体项目则是可以计算工程量的项目,如脚手架工程,混凝土模板及支架(支撑),垂直运输,超高施工增加,大型机械设备进出场及安拆,施工排水、降水等,与完成的工程实体具有直接关系。
【多选题第80题解析】确定材料消耗量的基本方法是现场技术测定法(又称为观测法)、实验室试验法、现场统计法和理论计算法。
【多选题第81题解析】考核材料单价的组成。包括:①材料原价,即国内材料的出厂价格,国外材料的抵岸价格。②材料运杂费。③运输损耗费,即运输过程中的场外运输损耗费用。④采购及保管费,即采购费、仓储费、工地管理费和仓储损耗。另检验试验费已归属于企业管理费中。
【多选题第82题解析】考核机械台班幅度差的内容。包括:①施工机械转移工作面及配套机械相互影响损失的时间;②正常施工条件下,机械在施工中不可避免的工序间歇;③工程开工或收尾时工作量不饱满所损失的时间;④检查工程质量影响机械操作的时间;⑤临时停机、停电影响机械操作的时间;⑥机械维修引起的停歇时间。
【多选题第83题解析】工程造价指数内容包括各种单项价格指数、设备工(器)具价格指数、建筑安装工程造价指数、建设项目或单项工程造价指数。
【多选题第84题解析】按形成资产法分类,建设投资由形成固定资产的费用、形成无形资产的费用、形成其他资产的费用和预备费四部分组成。
【多选题第85题解析】在总平面设计中,影响工程造价的主要因素包括:①现场条件;②占地面积;③功能分区;④运输方式。
【多选题第86题解析】准备工作阶段工作内容主要包括:①收集编制施工图预算的编制依据;②熟悉施工图等基础资料;③了解施工组织设计和施工现场情况。
【多选题第87题解析】招标文件的澄清将在规定的投标截止时间15天前以书面形式发给所有购买招标文件的投标人,但不指明澄清问题的来源。如果澄清发出的时间距投标截止时间不足15天,相应推后投标截止时间。投标人在收到澄清后,应在规定的时间内以书面形式通知招标人,确认已收到该澄清。投标人收到澄清后的确认时间,可以采用一个相对的时间,也可采用一个绝对的时间。
【多选题第88题解析】该题目主要考查采用招标控制价招标的优势与劣势,优势:①控制投资,防止哄抬报价;②提高透明度,避免暗箱操作;③自主报价,公平竞争;④控制上限,减少约束。劣势:①“最高限价”过高,诱导围标;②“最高限价”过低,影响招标效率。
【多选题第89题解析】措施项目费中的安全文明施工费(包括环境保护费)、规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
【多选题第90题解析】经初步评审后否决其投标的情形包括:①投标文件未经投标单位盖章和单位负责人签字;②投标联合体没有提交共同投标协议;③投标人不符合国家或者招标文件规定的资格条件;④同一投标人提交两个以上不同的投标文件或者投标报价,但招标文件要求提交备选投标的除外;⑤投标报价低于成本或者高于招标文件设定的最高投标限价;⑥投标文件没有对招标文件的实质性要求和条件做出响应;⑦投标人有串通投标、弄虚作假、行贿等违法行为。
【多选题第91题解析】采用价格指数调整价格差额的方法,主要适用于施工中所使用的材料品种较少,但每种材料使用量较大的土木工程,如公路、水坝等。
【多选题第92题解析】索赔费用的计算方法通常有三种,即实际费用法、总费用法和修正的总费用法。
【多选题第93题解析】按照争议合同的类型的不同,可以把工程合同价款纠纷分为总价合同价款纠纷、单价合同价款纠纷以及成本加酬金合同价款纠纷;按照纠纷发生的阶段不同,可以分为合同价款确定纠纷、合同价款调整纠纷和合同价款结算纠纷;按照纠纷的成因不同,可以分为合同无效的价款纠纷、工期延误的价款纠纷、质量争议的价款纠纷以及工期索赔的价款纠纷。
【多选题第94题解析】工程竣工结算分为单位工程竣工结算、单项工程竣工结算和建设项目竣工总结算,其中,单位工程竣工结算和单项工程竣工结算也可看作是分阶段结算。
【多选题第95题解析】承包商因该项工程删减所受的损失,包括:①如果工程未被删减时,该项费用本可以包含在中标合同价中;②该工程的删减将导致(或已经导致)该项费用不构成合同价格的一部分;③任何替代工程的估价之中也没有包含该项费用。
【多选题第96题解析】A、B、C三项都属于资金占用项目。
