大钢筋骨架的运输
2025年09月26日
一
、大钢筋骨架的运输
钢筋网与钢筋骨架是否分段(块)安装,应按结构配筋的特点和吊装运输能力来决定。若需分段(块)安装,一般钢筋网的分块面积以6~20m2为宜,钢筋骨架的分段长度以6~12m为宜。
钢筋焊接网运输时应捆扎整齐、牢固,每捆重量不应超过2t,必要时应加设刚性支撑或支架。
进场的钢筋焊接网宜按施工要求堆放,并应有明显的标志。
运输过程中使用专门的钢筋运料车。车辆应有足够长的车身,保持骨架的相对稳定。对骨架采用临时加固措施,采用较多的是八字形的剪刀撑,如图5-17、图5-18所示。
图5-17 绑扎钢筋网的临时加固
1—钢筋网 2—加固筋

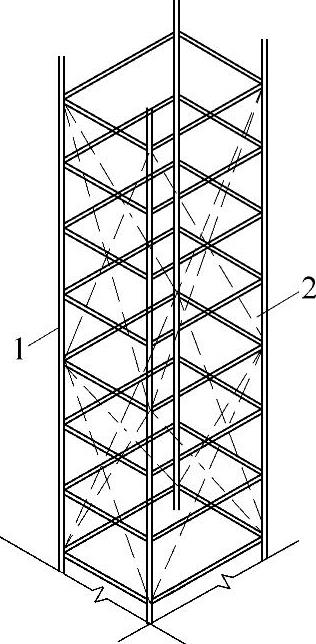

图5-18 绑扎钢筋骨架的临时加固
1—钢筋骨架 2—加固筋
钢筋网和钢筋骨架垂直运输,应正确选择吊点,研究吊索系结方法,起吊操作要平稳。钢筋网与钢筋骨架的吊点,应根据其尺寸、重量及刚度而定。宽度大于1m的水平钢筋网宜采用四点起吊,跨度大于6m的钢筋骨架可以采用两点起吊;跨度大且刚度又差的钢筋骨架要采用横梁吊(铁扁担)四点起吊。为了防止吊点处钢筋受力变形,可采用兜地起吊或加短钢筋的方法进行,如图5-19所示。

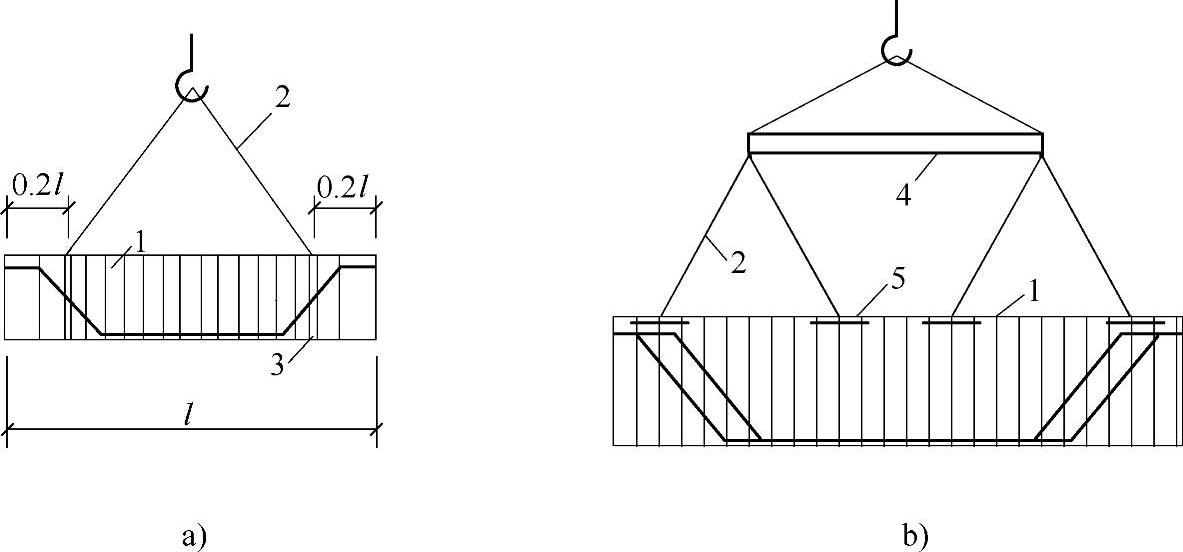

图5-19 钢筋骨架的绑扎起吊
a)两点起吊 b)用横梁吊四点起吊
1—钢筋骨架 2—吊索 3—兜底索 4—铁扁担 5—短钢筋
