●训练1  矩形截面简支梁的钢筋骨架绑扎

●训练 1 矩形截面简支梁的钢筋骨架绑扎

1.训练内容

按图5-21所示梁的配筋图及表5-3钢筋配料单,加工并绑扎钢筋。

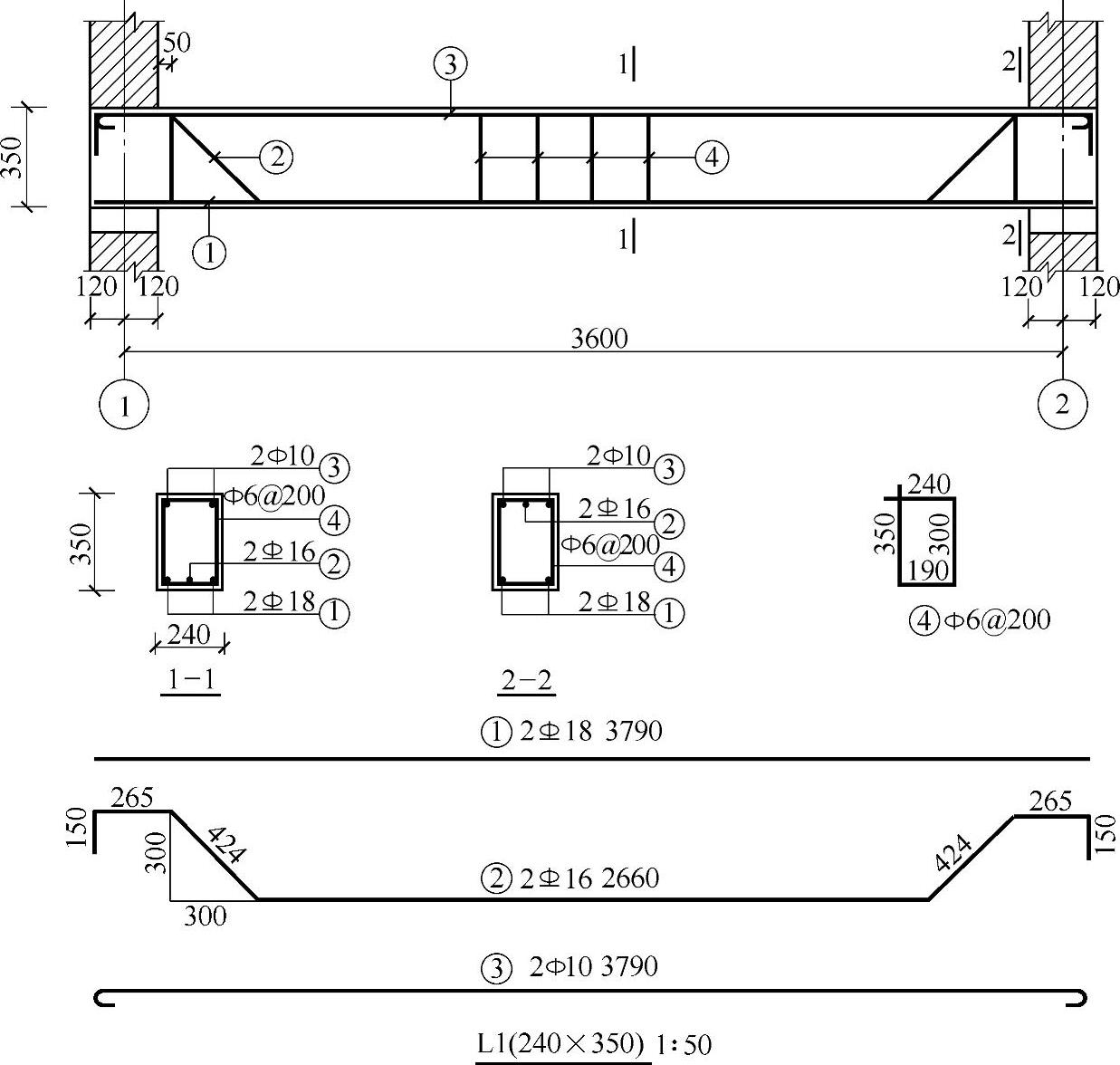

图5-21 梁的配筋图

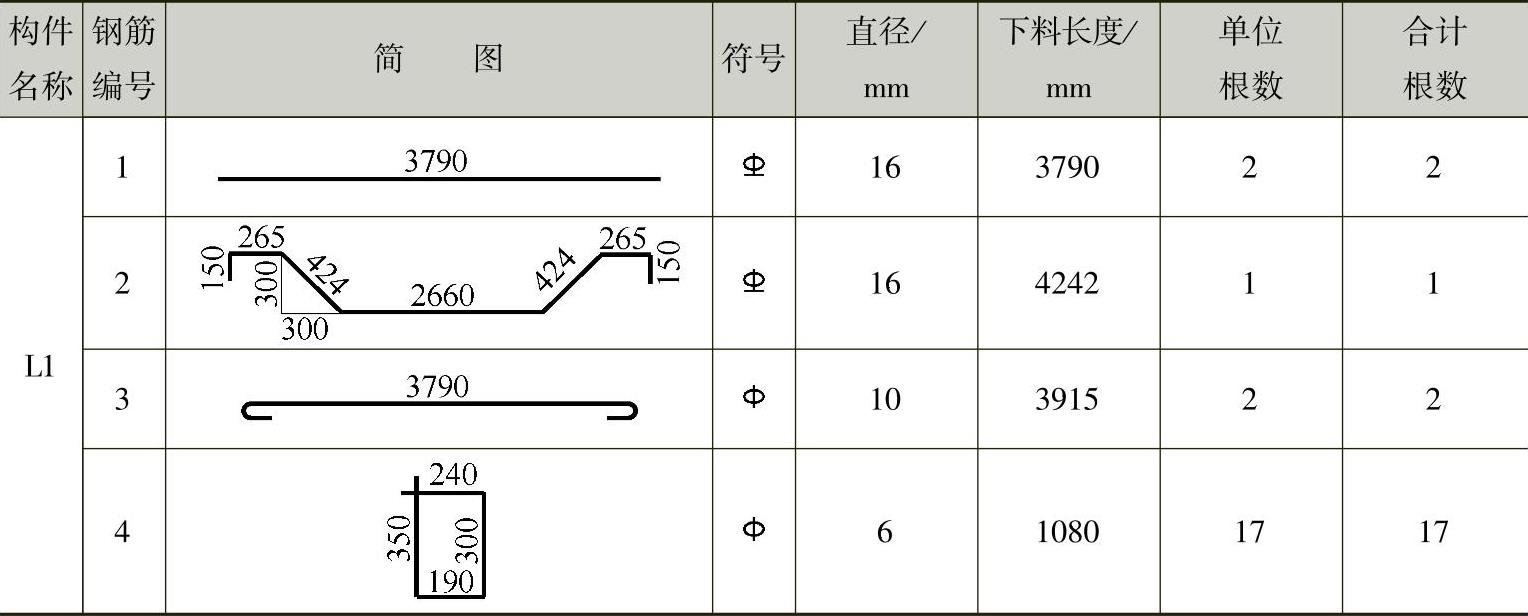

5-3 钢筋配料单


2.准备要求

材料与设备:钢筋弯曲机一台;铁钳;切割机;2m盒尺;978-7-111-47352-7-Chapter05-30.jpg6线材(长5m)4根;978-7-111-47352-7-Chapter05-31.jpg10线材(长5m)2根;978-7-111-47352-7-Chapter05-32.jpg16线材(长6m)3根;粉笔;0.8mm铁丝1kg;钢筋钩和绑扎架。

3.训练要求

1)个人独立完成下料和制作。

2)质量要求见表5-4。

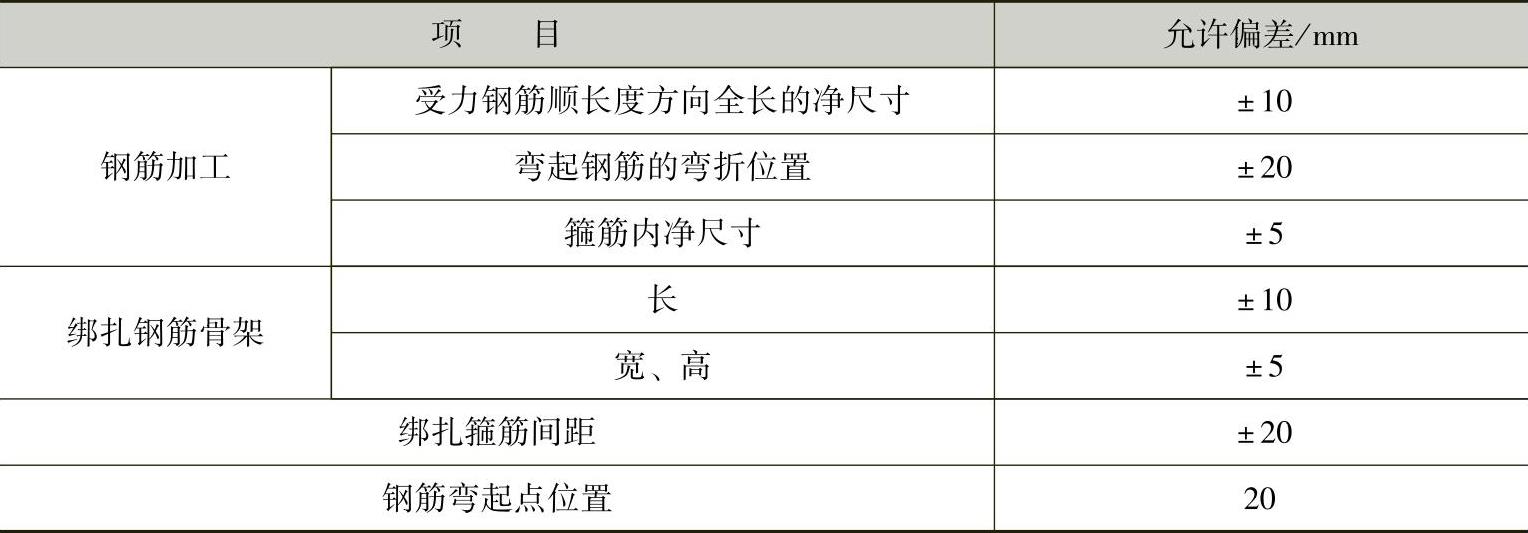

5-4 钢筋加工安装位置的允许偏差


4.操作程序

(1)钢筋切断 按钢筋配料表中各种钢筋的下料长度切断钢筋。

(2)钢筋弯曲成形 按钢筋形状将钢筋弯曲成形;在弯曲4号箍筋时,要注意保证箍筋的内皮尺寸。

(3)绑扎钢筋

1)绑扎方法。将切断的绑扎线在中间弯成180°,并将每束绑扎线理顺,使每根铁丝在绑扎操作时容易抽出。绑扎时,将手中的铁丝靠近绑扎点的底部,另一只手拿钢筋钩,食指压在钩的前部,用钩尖端钩着铁丝底扣处,并紧靠铁丝开口端,绕铁丝扭转两圈半,在绑扎时铁丝扣伸出钢筋底部要短,并用钩尖将铁丝扣锤紧,这样可使铁丝扎得更牢,且绑扎速度快、效率高,如图5-22所示。

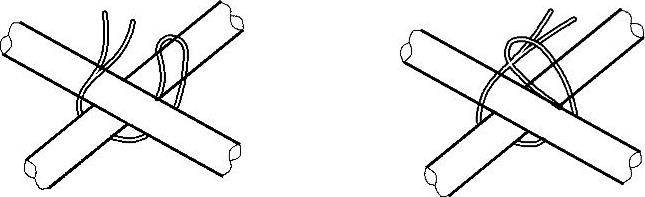

图5-22 钢筋的绑扎方法

2)钢筋骨架绑扎顺序如下:

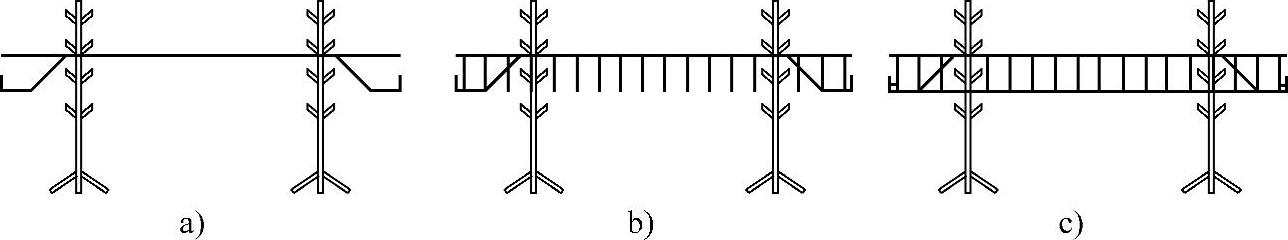

第一步(见图5-23a):将梁的受拉钢筋(1号筋)和弯起钢筋(2号筋)放在绑扎架上。根据梁的配筋图所示的箍筋间距在受拉钢筋上划线,划线时应从中间向两边分,以便使箍筋的间距均匀。

第二步(见图5-23b):将全部所需的箍筋从钢筋的一端套入,按线距将箍筋摆开,并将受拉钢筋、弯起钢筋和箍筋全部绑扎完毕。

第三步(见图5-23c):穿入并绑扎架立钢筋。


图5-23 钢筋骨架绑扎顺序
