3.9 热熔PPR管有关的时间要求
2025年09月26日
版权
3.9
热熔
PPR
管有关的时间要求
热熔PPR管有关的时间要求见表3-6。

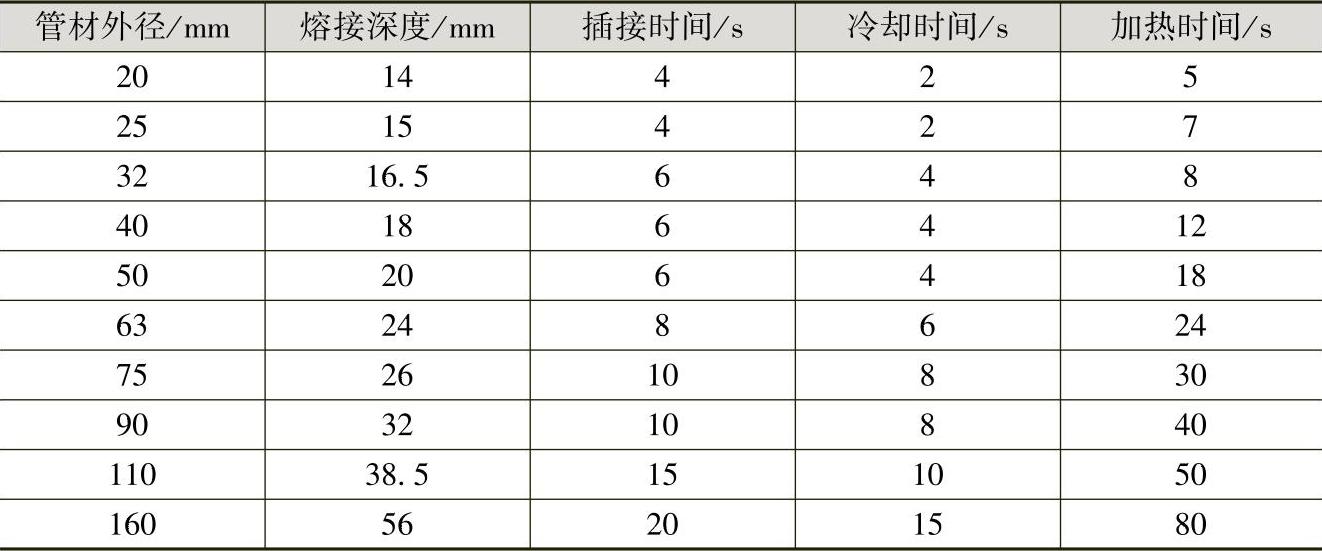

表
3-6
热熔
PPR
管有关的时间要求
注:在室外有风的地方作业时,加热时间延长50%。
