3.12 PPR稳态覆铝水管的熔接
2025年09月26日
3.12 PPR稳态覆铝水管的熔接
PPR稳态覆铝水管的熔接方法与要点如下:
1)热熔时间需要严格根据国家标准上对应的规格与时间进行热熔连接。PPR稳态覆铝水管熔接操作技术参数见表3-7。

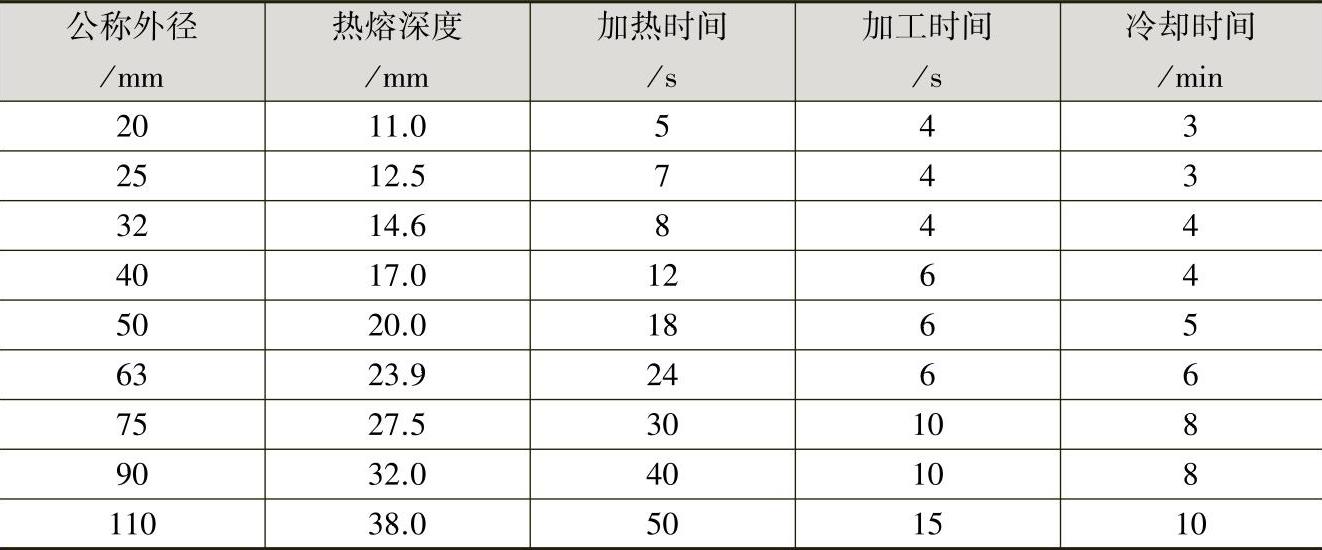

表3-7 PPR稳态覆铝水管熔接操作技术参数
2)安装前,安装人员需要熟悉PPR稳态管的性能,掌握必要的操作要点,避免盲目施工。
3)安装前,对材料的外观与接头配合的公差需要进行仔细检查,以及清除管材、管件内外的污垢与杂物。
4)施工前,需要根据图样正确掌握管道、附件等品名、规格、长度、数量、位置等。
5)管道系统安装过程中,需要防止油漆、沥青等有机物与PPR稳态管、稳态管管件接触。
6)开始熔接前,需要检查铝塑复合层是否被完全清除。
7)加工的时间内,刚熔接好的接头还可以校正,但是严禁旋转。
8)与管子成直角方向将管子切断后,需要将管端面的毛刺与切割碎屑进行清理。
9)对铝塑PPR稳态管进行熔接前,需要完全剥去铝塑复合层。
10)加热后的管材与管件垂直对准推进时,用力不要过猛,以防止管头弯曲。
11)室内明装管道,需要在土建粉饰完毕后进行。安装前,需要先复核预留管槽的位置是否正确。
12)室内横支管铺设于地面平层内,室内竖支管铺设于预留的管槽内。
