硬质阻燃塑料管(PVC)暗敷隐埋盒、箱的有关操作方法与要点如下:
1)盒、箱固定需要平正牢固、灰浆饱满、收口平整。
2)根据要求、规定确定好盒、箱的预留具体位置。一般要求土建砌体时预留进入盒、箱的管子,并且将管子甩在盒、箱预留孔外,管端头堵好,等最后一管一孔地进入盒、箱隐埋。
3)也可以剔洞隐埋盒、箱,再接短管。
4)在其他场所隐埋盒、箱的操作方法与要点见表8-10。

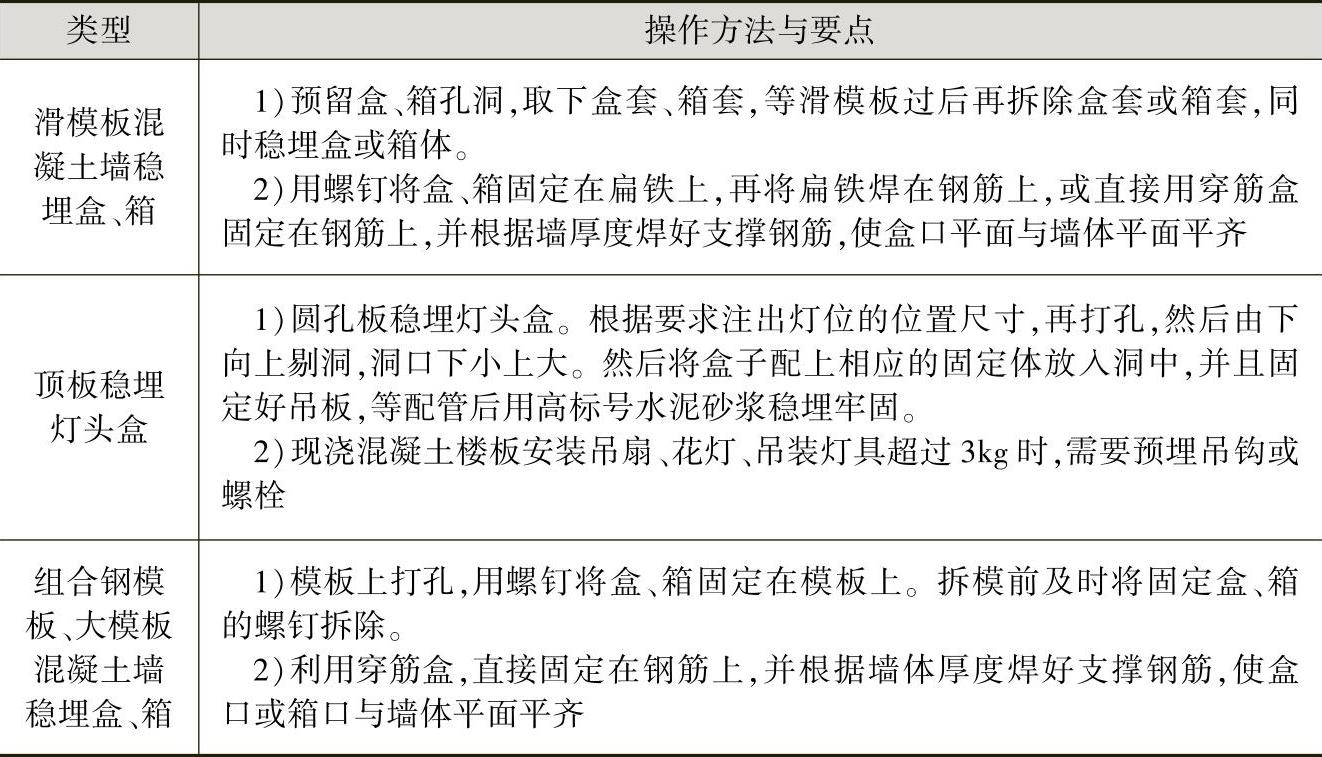

表8-10 隐埋盒、箱的操作方法与要点
