预制构件施工工艺
2025年09月27日
一、预制构件施工工艺
(一)标准层构件施工流程
预制装配式建筑的施工流程主要分成基础工程、主体结构工程、装饰工程三个部分。基础工程部分、装饰工程部分与现浇式建筑大体相同,主体结构部分的工艺流程包括:构配件工厂化预制、运输、吊装,结构弹线,构件支撑固定,钢筋连接、套筒灌浆,后浇部位钢筋绑扎、支模、预埋件安装,后浇部位混凝土浇筑、养护,直至顶层。标准层预制构件施工流程根据不同装配式建筑项目的结构形式和工艺不同而有所差别。例如,装配式建筑有装配整体式框架结构、装配式整体式剪力墙结构、装配式整体式框架剪力墙结构等形式。图3-3为标准层预制构件施工流程,楼面混凝土浇筑完成后1~2天完成预制楼梯吊。装楼梯一般滞后于层楼施工,楼面混凝土浇筑完成后,楼梯歇台模板拆除了才能安装楼梯构件。

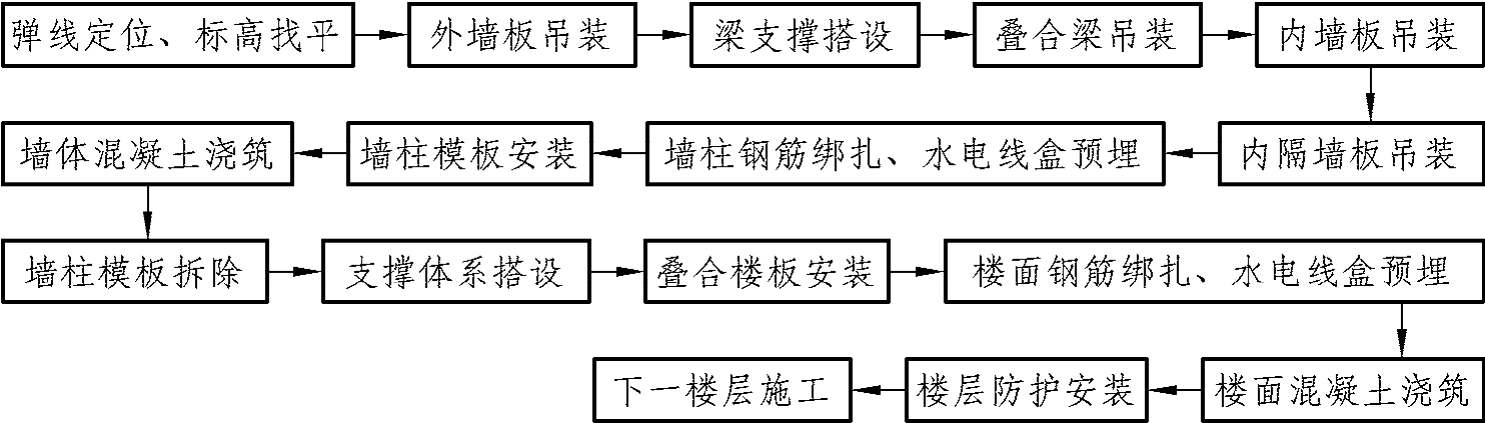

图3-3 标准层预制构件施工流程
(二)预制构件施工流程图
构件吊装一般包括绑扎、起吊、就位、临时固定、校正和最后固定等几个主要工序,不同构件的吊装流程会有所差别。预制柱、预制墙板、预制梁、预制楼板(阳台、空调板)、预制楼梯吊装流程分别见图3-4、图3-5、图3-6、图3-7和图3-8。

图3-4 预制柱吊装流程

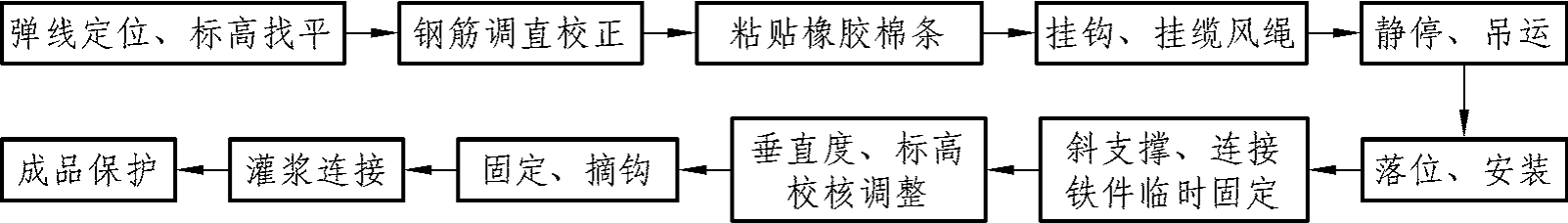

图3-5 预制墙板吊装流程

图3-6 预制梁吊装流程

图3-7 预制楼板(阳台、空调板)吊装流程

图3-8 预制楼梯吊装流程
