二、施工准备
2025年09月27日
二、施工准备
(一)技术准备
(1)学习设计图纸及深化图纸,并做好图纸会审。
(2)确定预制剪力墙构件吊装顺序。
(3)编制构件进场计划。
(4)确定吊装使用的机械、吊具、辅助吊装钢梁等。
(5)编制施工技术方案并报审。
(二)材料准备
(1)预制剪力墙构件、高强度无收缩灌浆材料、预埋螺栓、钢筋等。
(2)用于注浆管灌浆的灌浆材料,强度等级不宜低于C40,应具有无收缩、早强、高强、大流动性等特点。
(三)机具准备
塔式起重机(选用时应根据构件重量、塔臂覆盖半径等条件确定)、汽车(选用时应根据构件重量、吊臂覆盖半径等条件确定)、电焊机、可调式斜撑杆、可调式垂直撑杆、空压机、振动机、振捣棒、混凝土泵车、经纬仪、水准仪等。例如,某项目构件施工主要机械设备如表3-4所示。

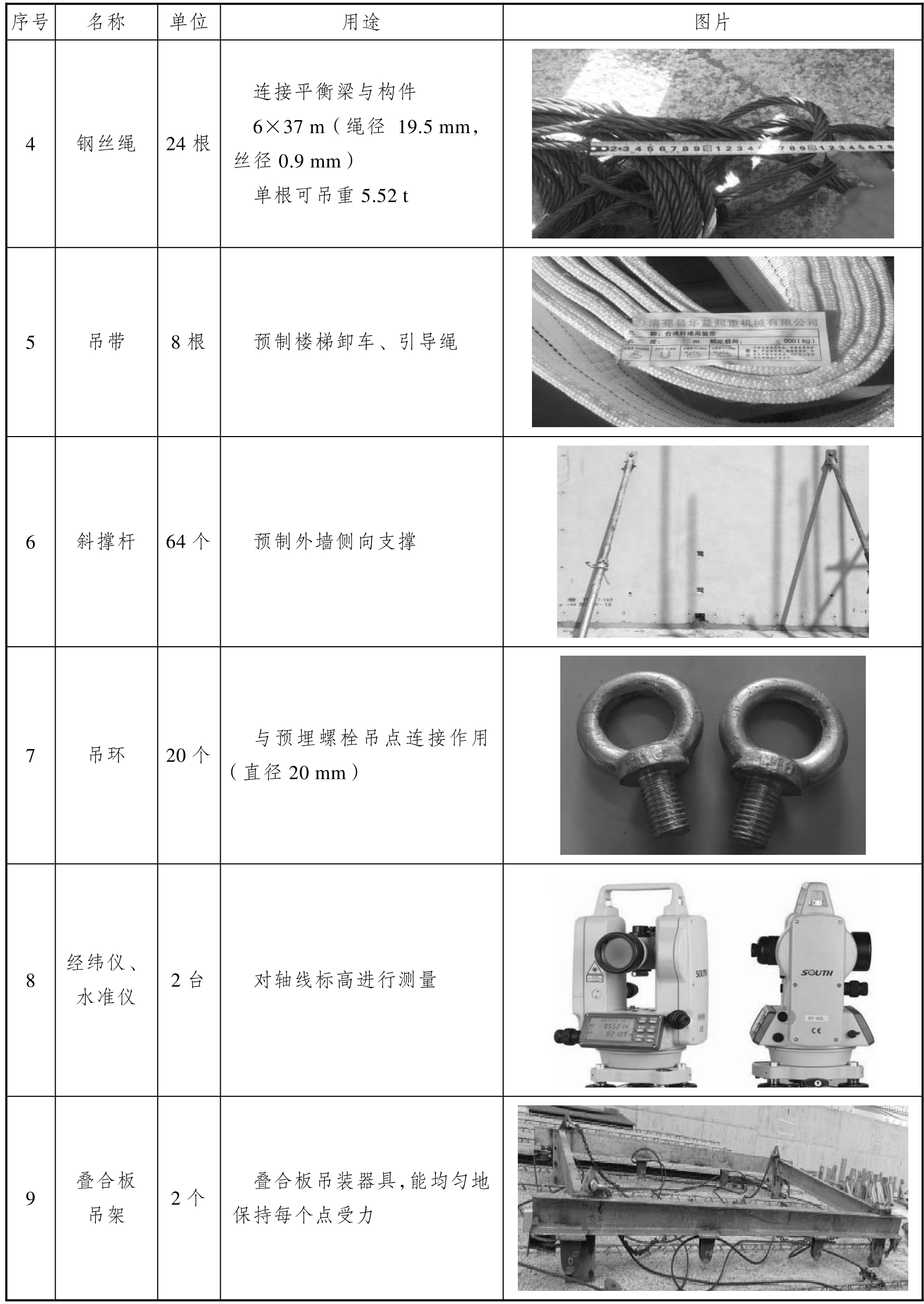

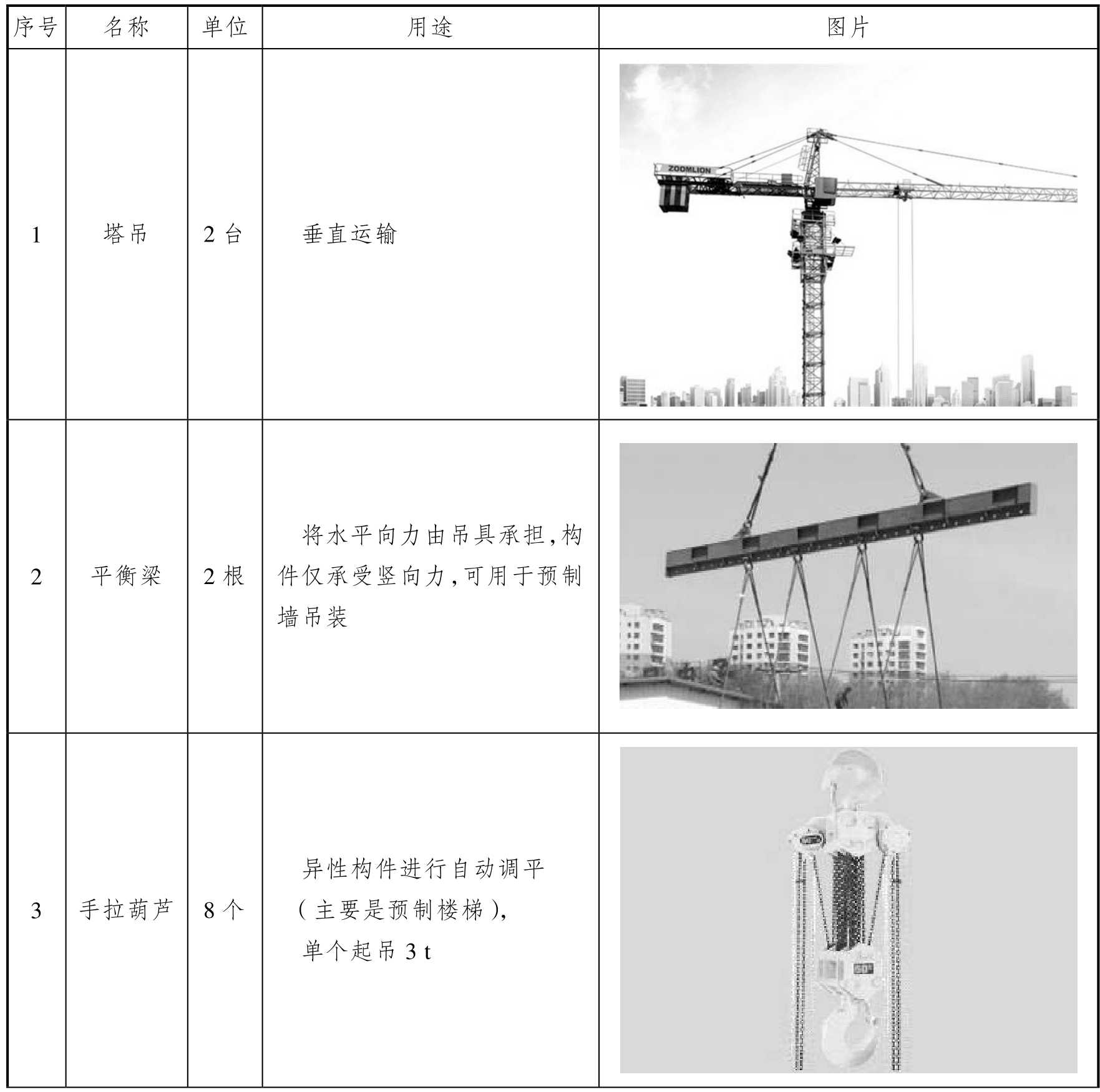

表3-4 某项目构件施工主要机械设备

续表

(四)人员准备
构件吊装施工前,应对现场管理人员、技术人员和技术工人进行全面系统的教育和培训,培训内容主要包含技术、质量、安全等。对于特别关键和重要的工种,如起重工、信号工、安装工、塔式起重机操作员、测量工、灌浆料制备工以及灌浆工等,必须经过培训考核合格后,方可持证上岗。国家规定的特殊工种必须持证上岗作业。
