三、任务实施

三、任务实施

任务1:技术交底。

技术交底的工作流程:

(1)熟悉图纸。

(2)填写材料要求。

(3)填写主要机具。

(4)填写作业条件。

(5)填写操作工艺。

(6)填写质量标准及质量控制措施。

通过识读图纸设计说明及系统图,可知本工程导线穿镀锌钢管在现浇板或墙内暗敷设,此处选取WL1照明回路作为案例(该部分质量检验同选此处作为案例),该回路为铜芯塑料绝缘导线穿镀锌钢管敷设,导线规格为BV-2×2.5mm2

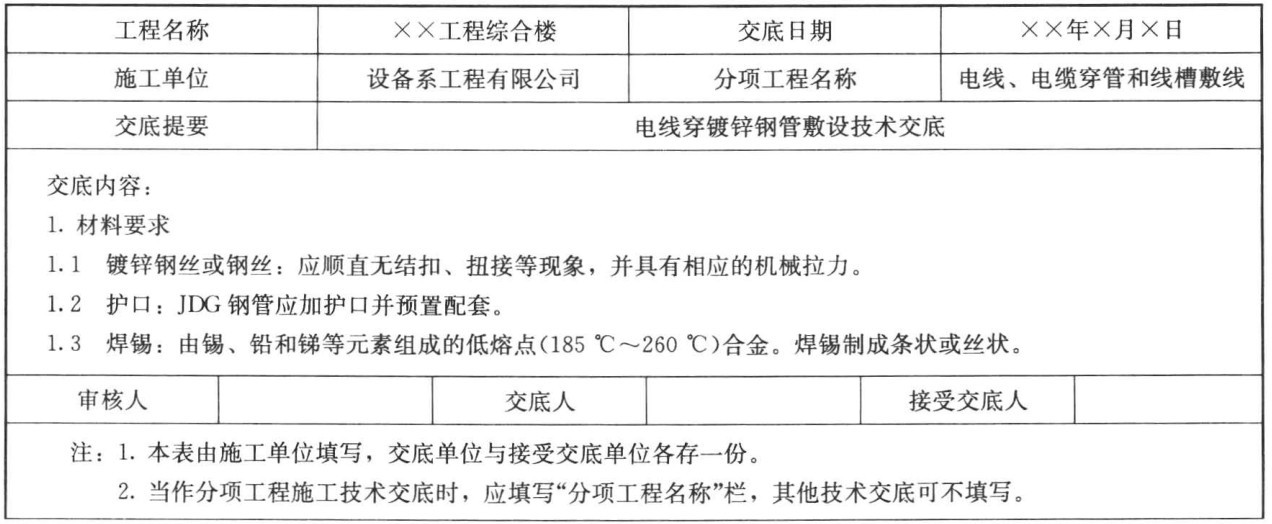

技术交底记录填写见表2-20。

表2-20 技术交底记录

续表

续表

续表

续表

任务2:钢管敷设的施工质量验收记录

施工单位在施工阶段的质量验收主要是检验批的质量检验,在具体填写过程中主要看工程项目验收部位发生的《电气验收规范》中规定的主控项目和一般项目是否合格,作出详尽合理的摘要记录。具体见表2-21。

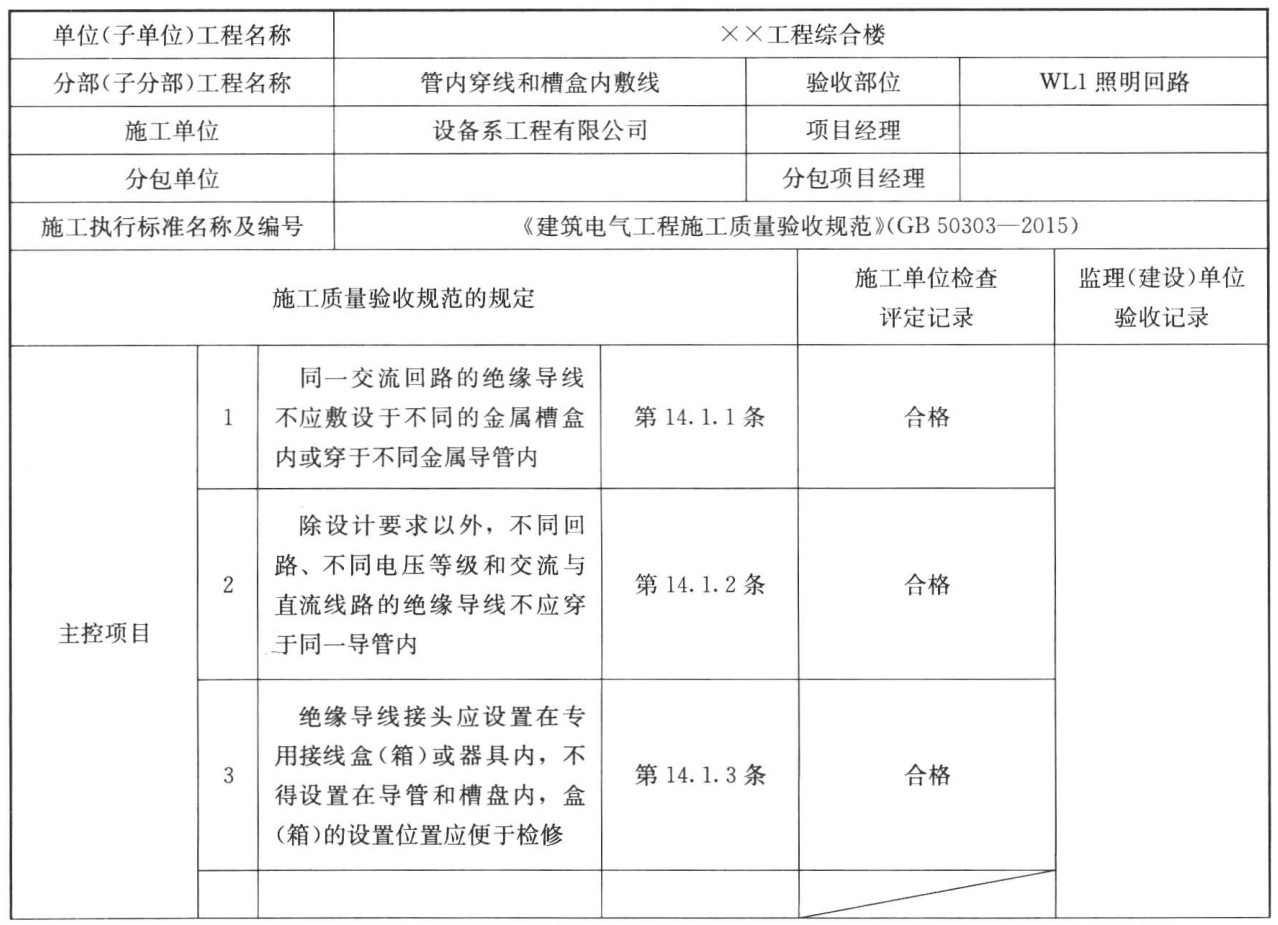

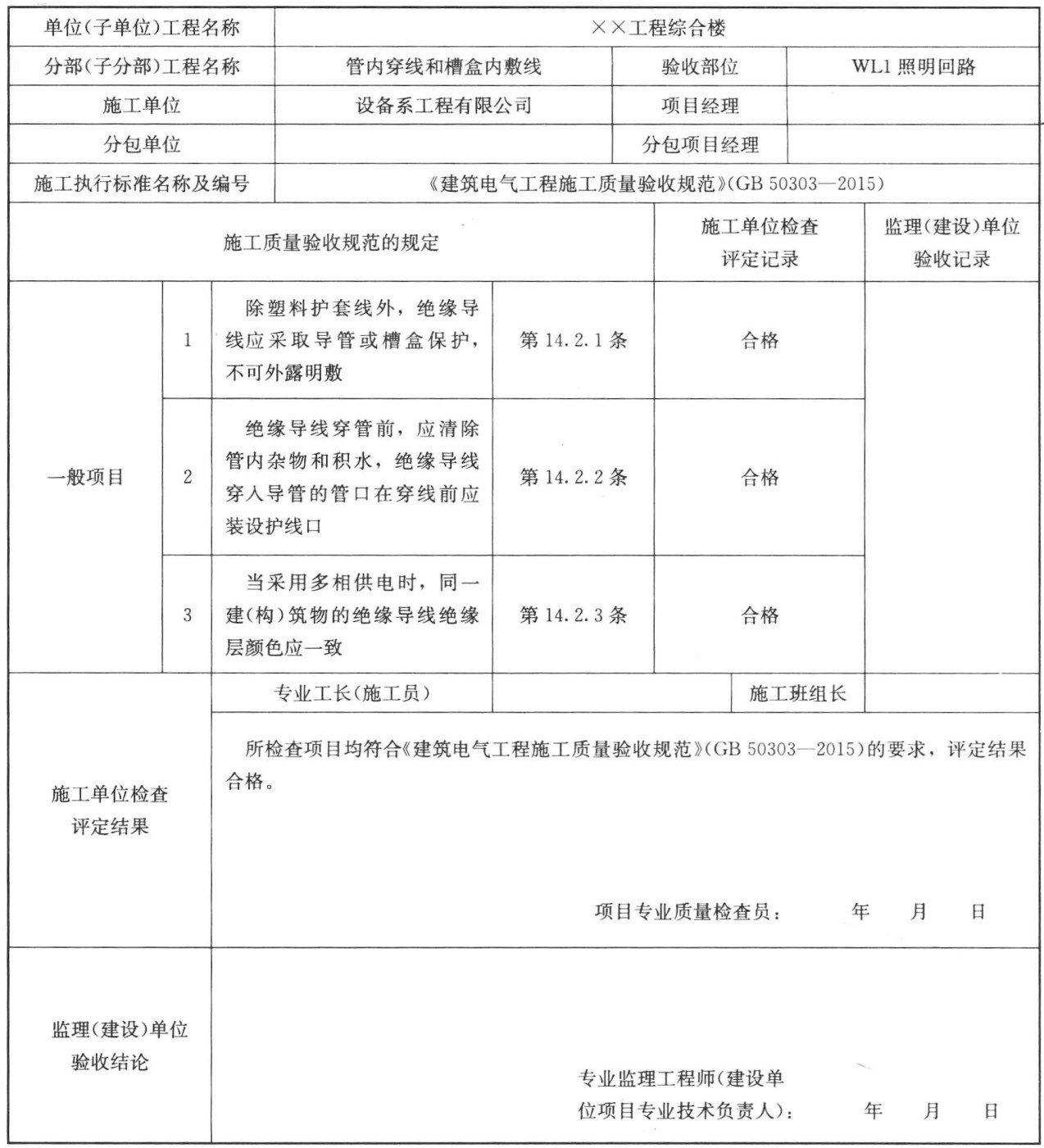

表2-21 检验批质量验收记录表

续表
