三、任务实施

三、任务实施

任务1:技术交底。

技术交底的工作流程:

(1)熟悉图纸。

(2)填写材料要求。

(3)填写主要机具。

(4)填写作业条件。

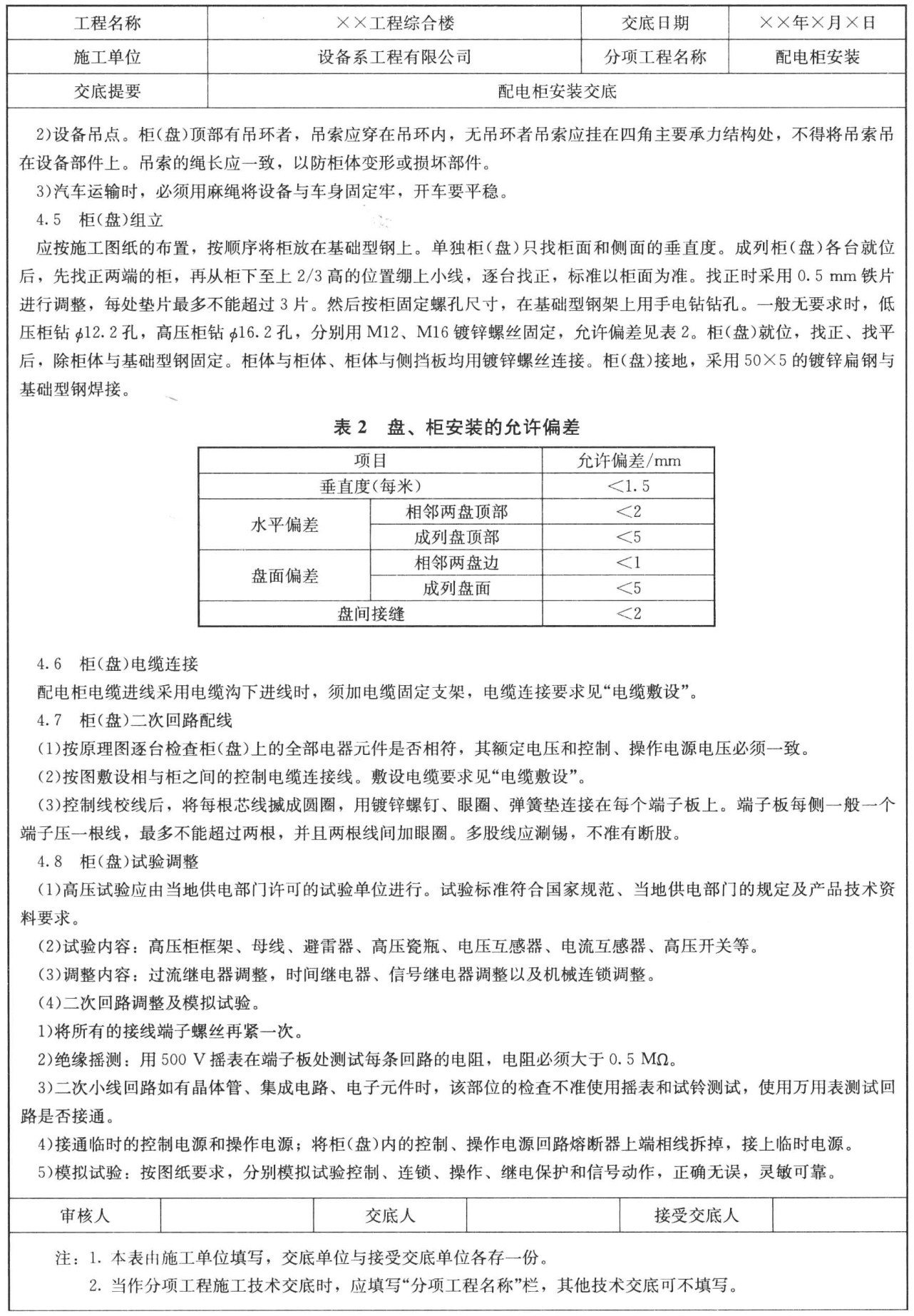

(5)填写操作工艺。

(6)填写质量标准及质量控制措施。

(一)施工准备

1.熟悉施工图纸

施工前要全面熟悉施工图纸,搞清施工图纸的设计意图,计算施工图纸中的电气设备及主要材料,做好备料工作。认真研读图纸中提出的有关施工要求及技术规范、工程质量验收规范等技术文件,充分考虑与土建主体施工及其他管线设备施工的配合,科学、合理地确定施工方案。

通过识读图纸设计说明及系统图,可知本工程地下配电室安装六台配电柜,由10号槽钢固定在混凝土基础座上,配电柜为铁制,规格为2200(H)×600(W)×800(D)。

因此,工具、材料选择,施工工艺流程、质量检验等技术交底内容要完全按照配电柜安装的要求进行。

2.常用工具与仪表

汽车、汽车吊、手推车、卷扬机、倒链、钢丝绳、麻绳索具、台钻、手电钻、电锤、砂轮、电焊机、气焊工具、台虎钳、锉刀、扳手、钢锯、克丝钳、改锥、电工刀、水准仪、兆欧表、万用表、水平尺、试电笔、高压测试仪器、钢直尺、钢卷尺、吸尘器、塞尺、线坠等。

(二)材料选择

通过图纸识读工程所用材料是规格为2200(H)×600(W)×800(D)的铁制配电柜和10号槽钢,要求合格证、检验单等齐全。

(三)施工工艺流程

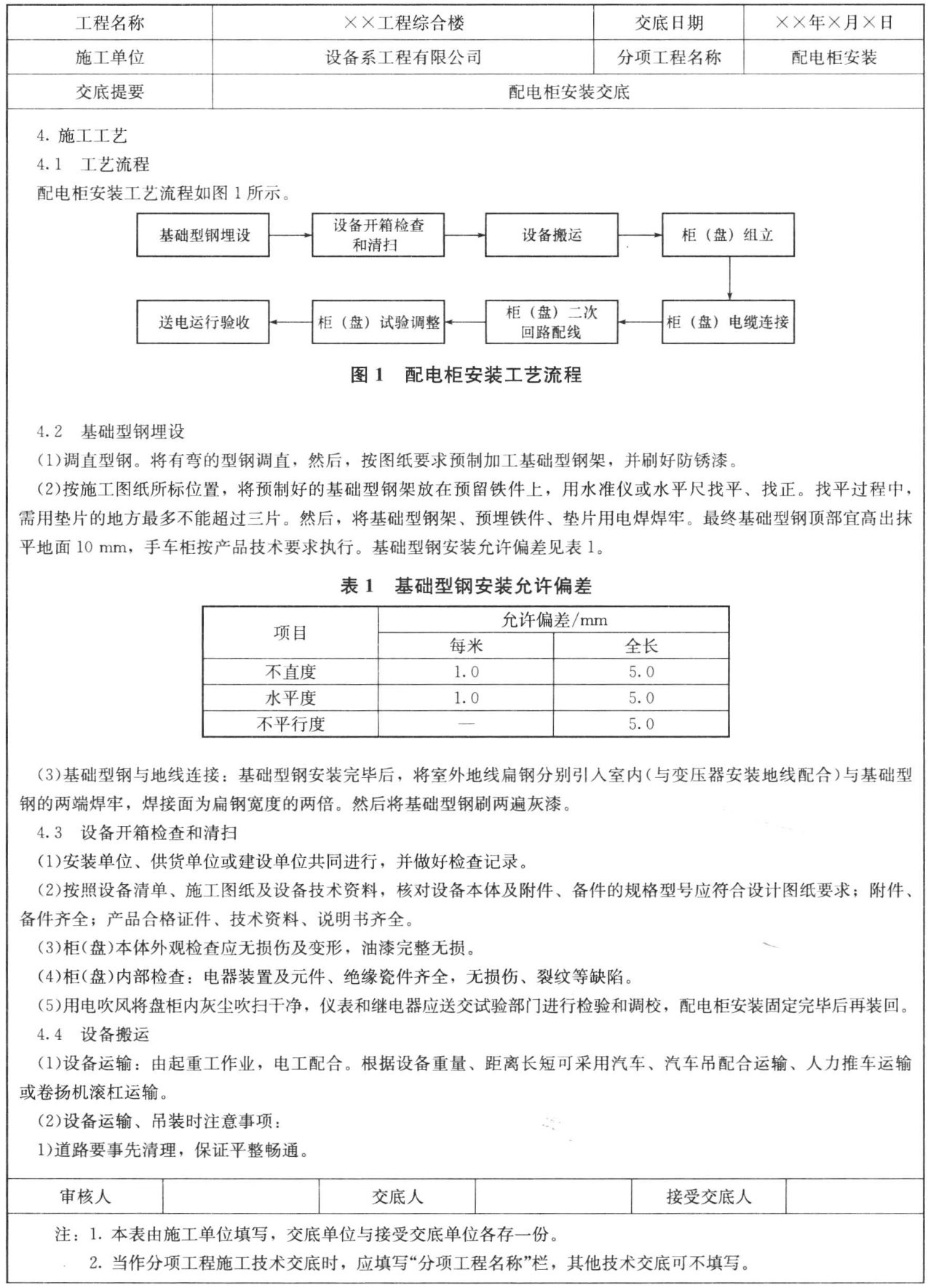

因该工程为配电柜安装,其工艺流程如图4-4所示。

具体的施工要求按照任务资讯中的质量验收规范内容完成。

(四)质量检验

质量检验的标准按照任务资讯中的质量验收规范内容完成。技术交底记录填写见表4-6。

表4-6 技术交底记录

续表

续表

续表

任务2:配电柜安装的隐蔽记录。

隐蔽工程验收记录的填写方法要严格按照施工图纸和质量验收规范的规定,检查其是否符合要求。

建筑电气安装工程中凡是敷设在地下、墙内、混凝土内以及不能进入检修的天棚和地沟内的动力、照明管线、有线电视、电话管线、高低压电缆、接地装置,均需要做隐蔽工程检查验收记录。配电柜安装记录的主要内容如下:

(1)基础型钢的埋设。

(2)配电柜金属框架与基础型钢间的接地。

(3)配电柜与基础型钢的连接。

文字不易说明的可以画出简图表示。

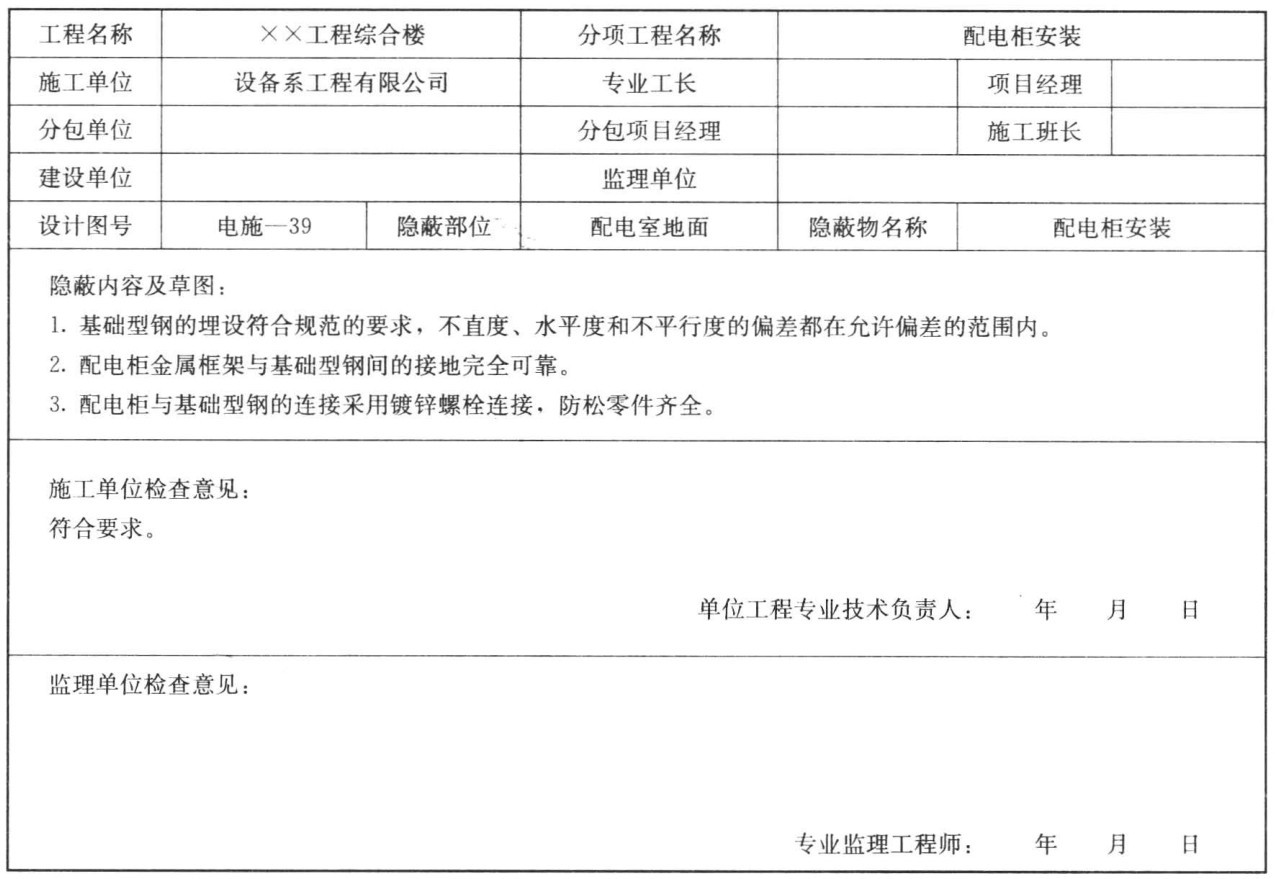

本工程的具体做法见表4-7。

表4-7 隐蔽工程验收记录表

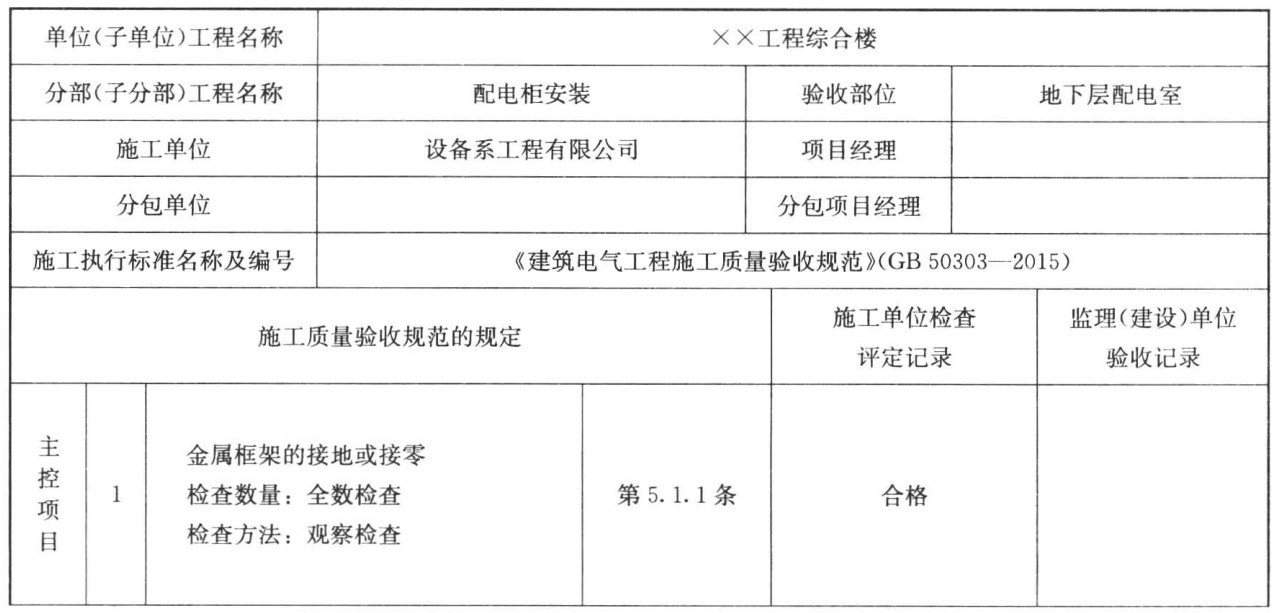

任务3:配电柜安装的施工质量验收记录。

施工单位在施工阶段的质量验收主要是检验批的质量检验,在具体填写过程中主要是工程项目验收部位发生的《电气验收规范》中规定的主控项目和一般项目是否合格,作出详尽合理的摘要记录。具体见表4-8。

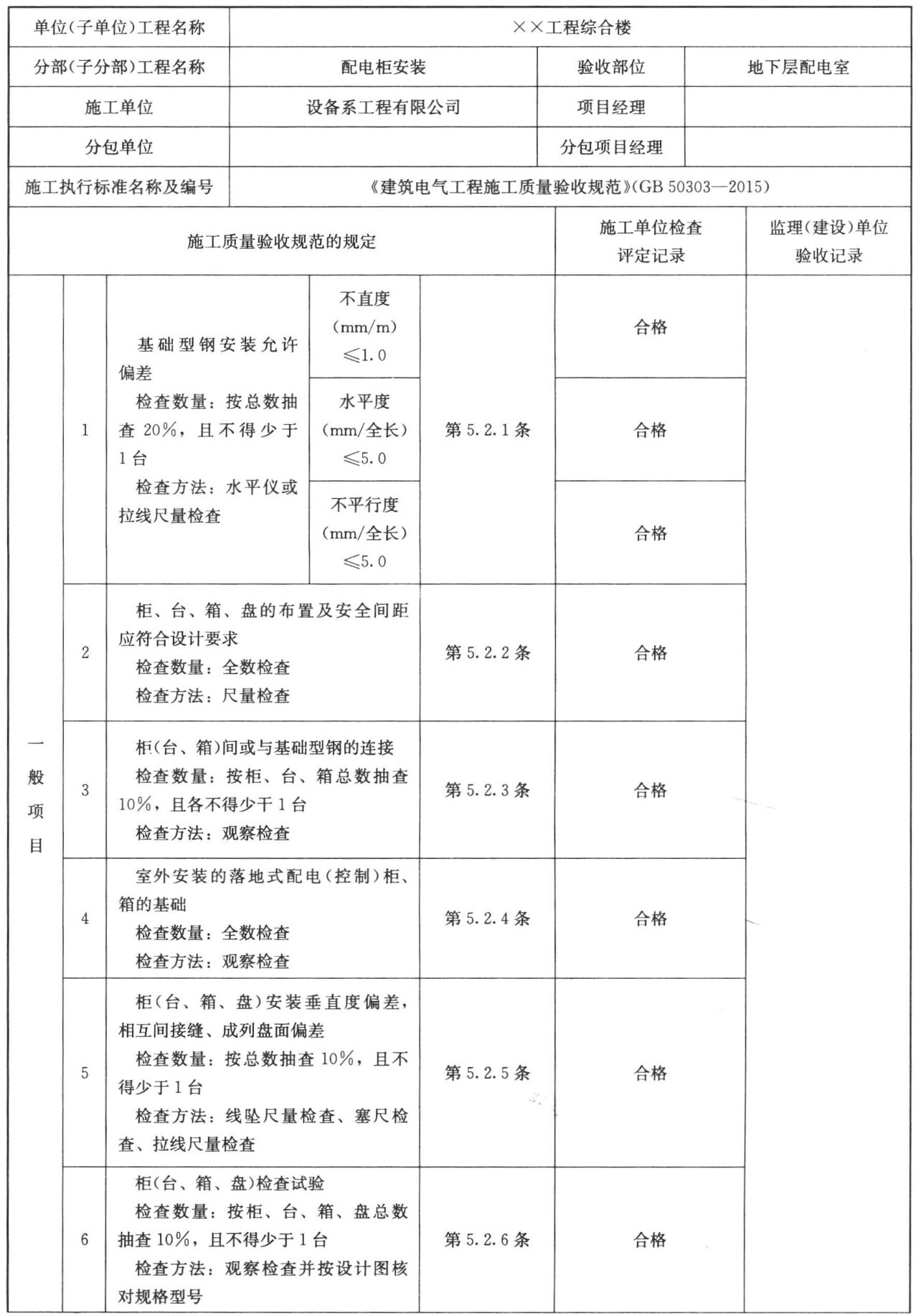

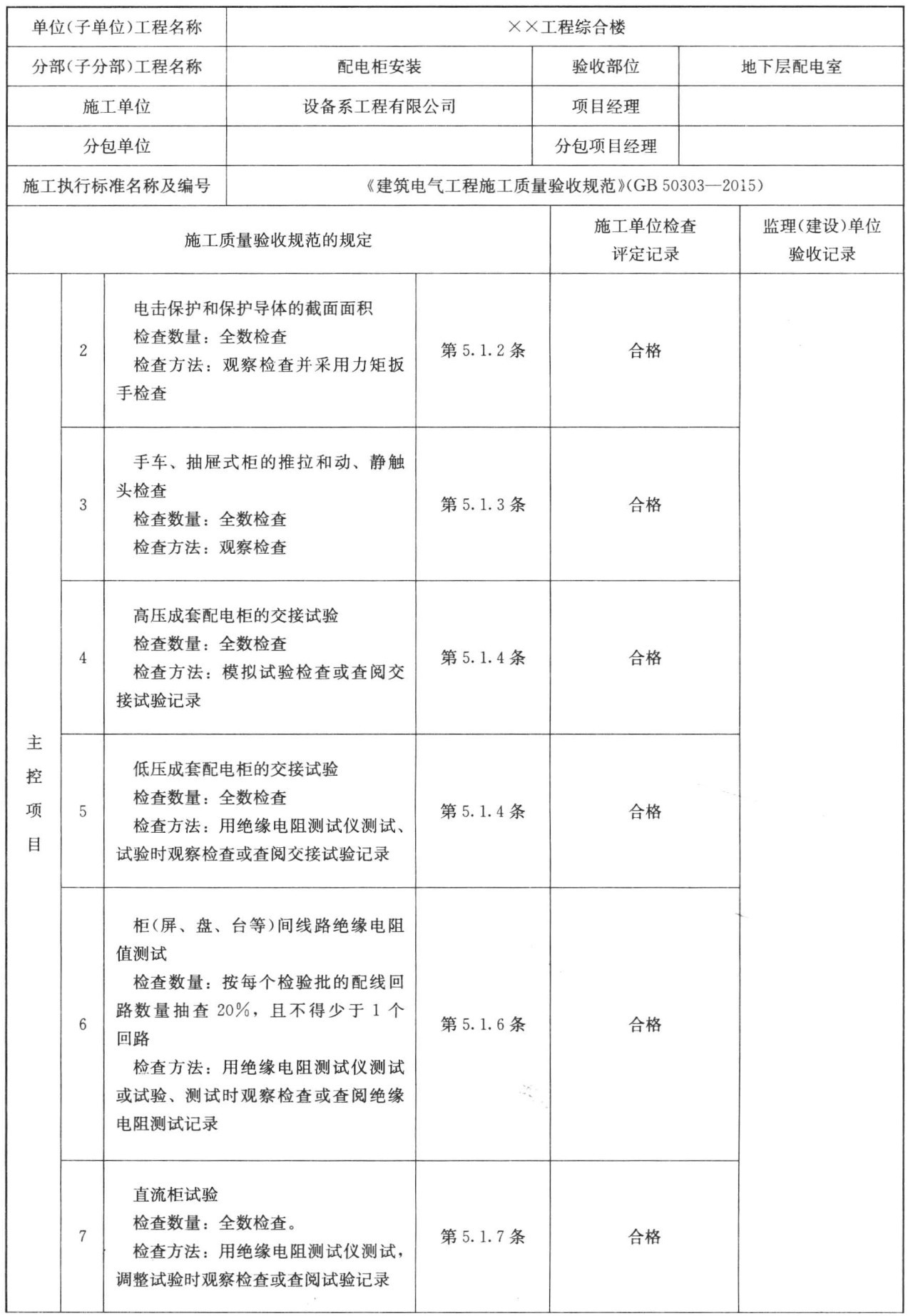

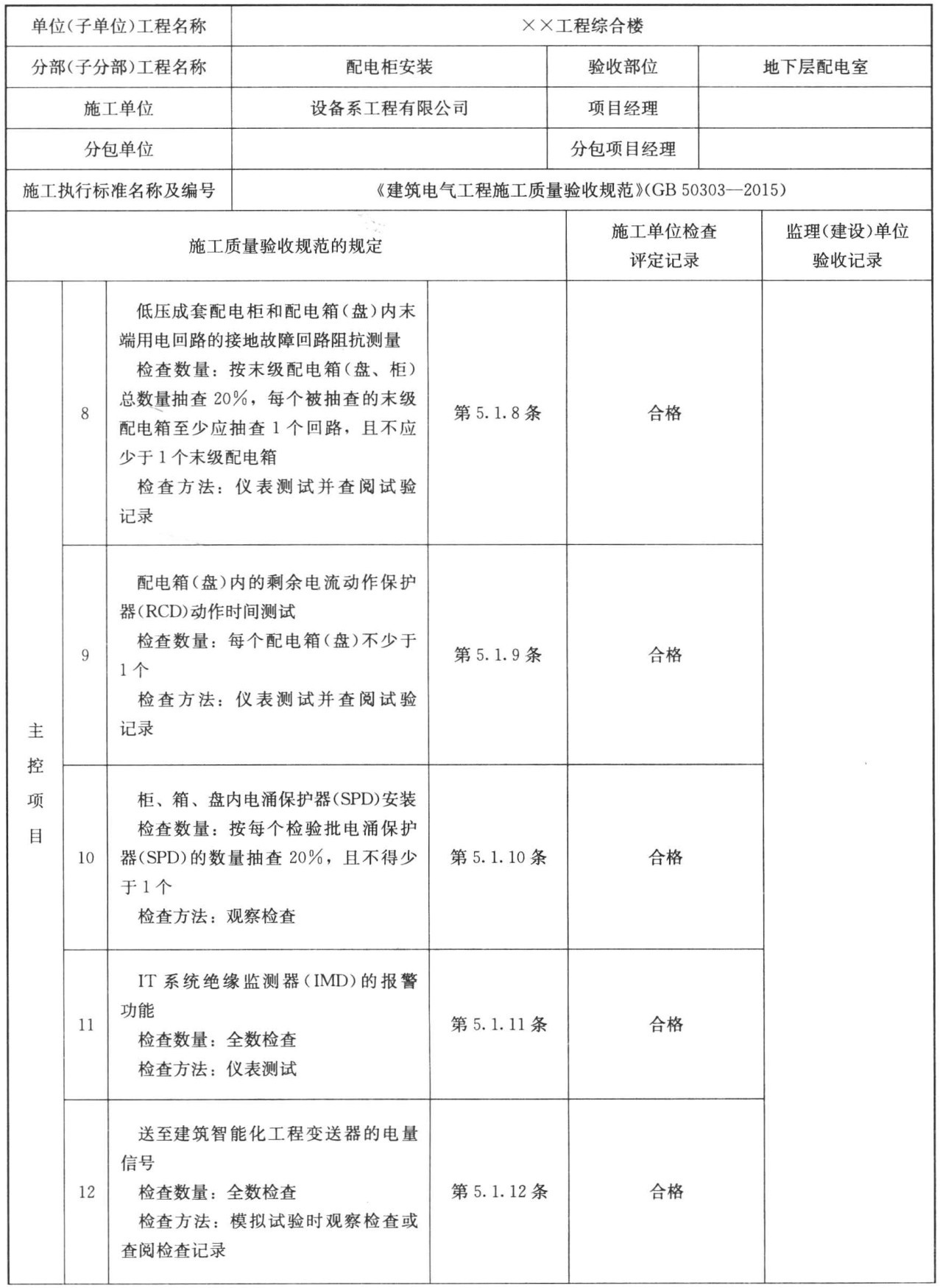

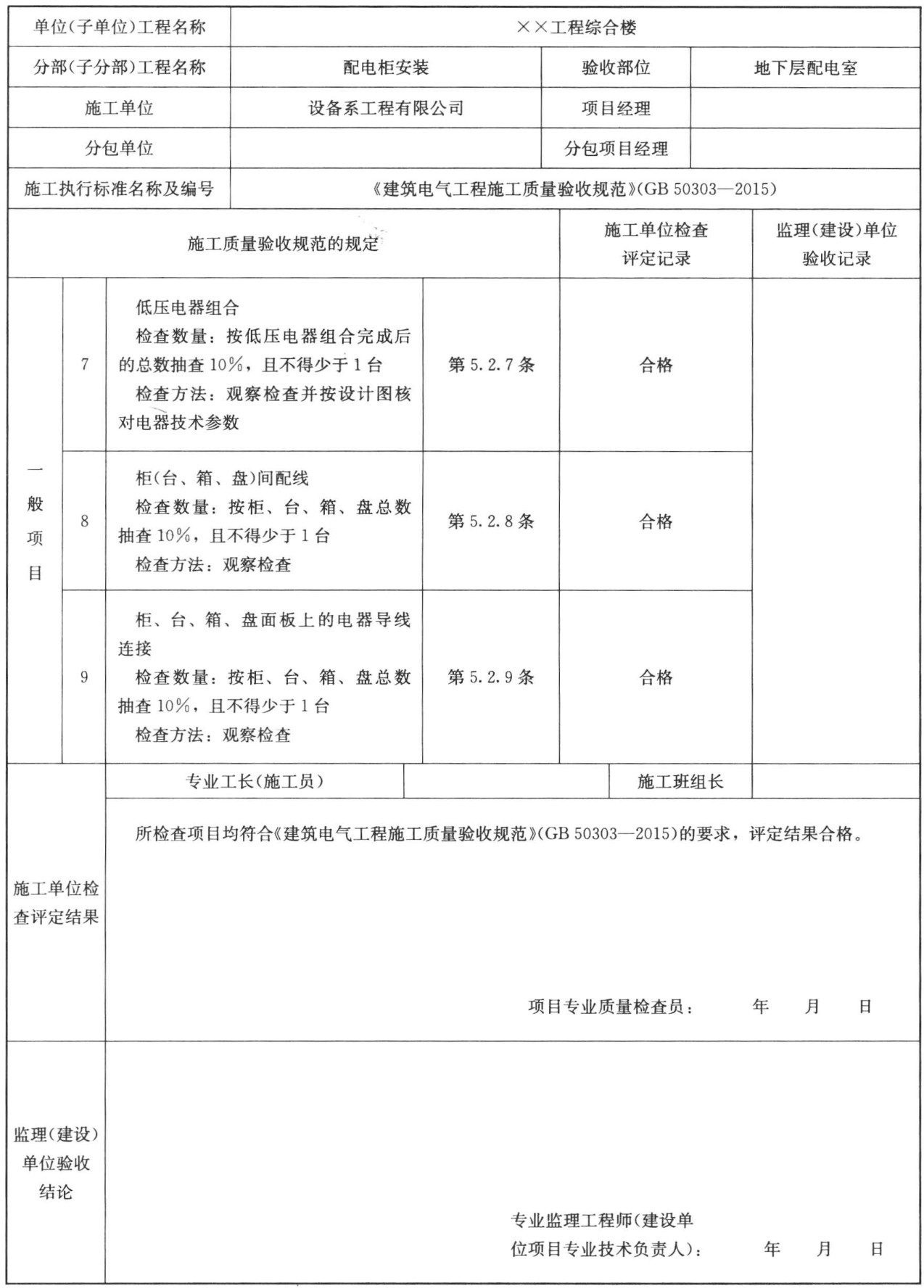

表4-8 检验批质量验收记录表

续表

续表

续表

续表
