三、任务实施

三、任务实施

任务1:技术交底。

技术交底的工作流程:

(1)熟悉图纸。

(2)填写材料要求。

(3)填写主要机具。

(4)填写作业条件。

(5)填写操作工艺。

(6)填写质量标准及质量控制措施。

(一)施工准备

1.设备及材料要求

(1)变压器应装有铭牌。铭牌上应注明制造厂名、额定容量,一、二次额定电压、电流,阻抗电压及接线组别等技术数据。

(2)变压器的容量、规格及型号必须符合设计要求。附件、备件齐全,并有出厂合格证及技术文件。

(3)干式变压器的局放试验PC值及噪声测试器dB(A)值应符合设计及标准要求。

(4)带有防护罩的干式变压器,防护罩与变压器的距离应符合标准的规定,不小于表7-7的尺寸。

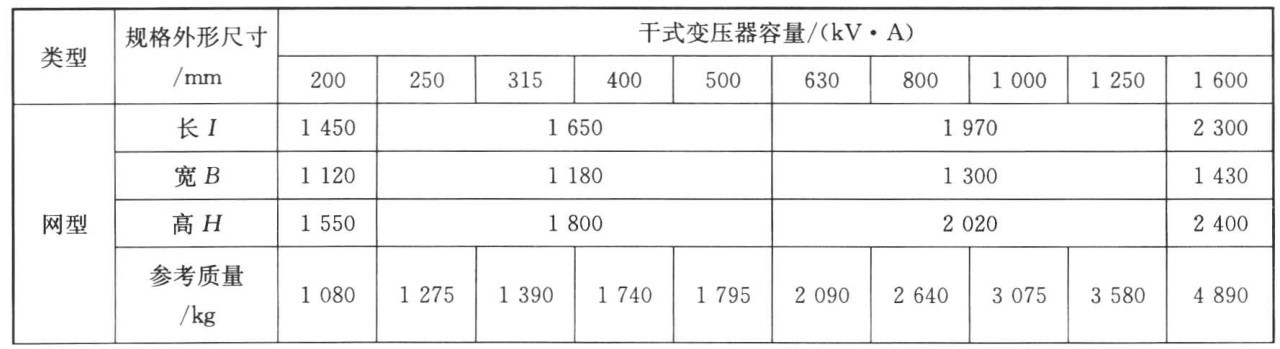

表7-7 干式变压器防护类型、容量、规格表

续表

(5)型钢:各种规格型钢应符合设计要求,并无明显锈蚀。

(6)螺栓:除地脚螺栓及防震装置螺栓外,均应采用镀锌螺栓,并配相应的平垫圈和弹簧垫。

(7)其他材料:蛇皮管,耐油塑料管,电焊条,防锈漆,调和漆及变压器油,均应符合设计要求,并有产品合格证。

2.主要机具

(1)搬运吊装机具:汽车吊、汽车、卷扬机、吊链、三步搭、道木、钢丝绳、带子绳、滚杠。

(2)安装机具:台钻、砂轮、电焊机、气焊工具、电锤、台虎钳、活扳子、榔头、套丝板。

(3)测试器具:钢卷尺、钢板尺、水平尺、线坠、摇表、万用表、电桥及试验仪器。

3.作业条件

(1)施工图及技术资料齐全无误。

(2)土建工程基本施工完毕,标高、尺寸、结构及预埋件焊件强度均符合设计要求。

(3)变压器轨道安装完毕,并符合设计要求(注:此项工作应由土建、安装单位配合)。

(4)墙面、屋顶喷浆完毕,屋顶无漏水,门窗及玻璃安装完好。

(5)室内地面工程结束,场地清理干净,道路畅通。

(6)安装干式变压器室内应无灰尘,相对湿度宜保持在70%以下。

(二)施工工艺流程

施工工艺流程参见任务资讯中的施工工艺流程。

具体的施工要求按照任务资讯中的质量验收规范内容完成。

(三)质量检验

质量检验的标准按照任务资讯中的质量验收规范内容完成。技术交底记录填写见表7-8。

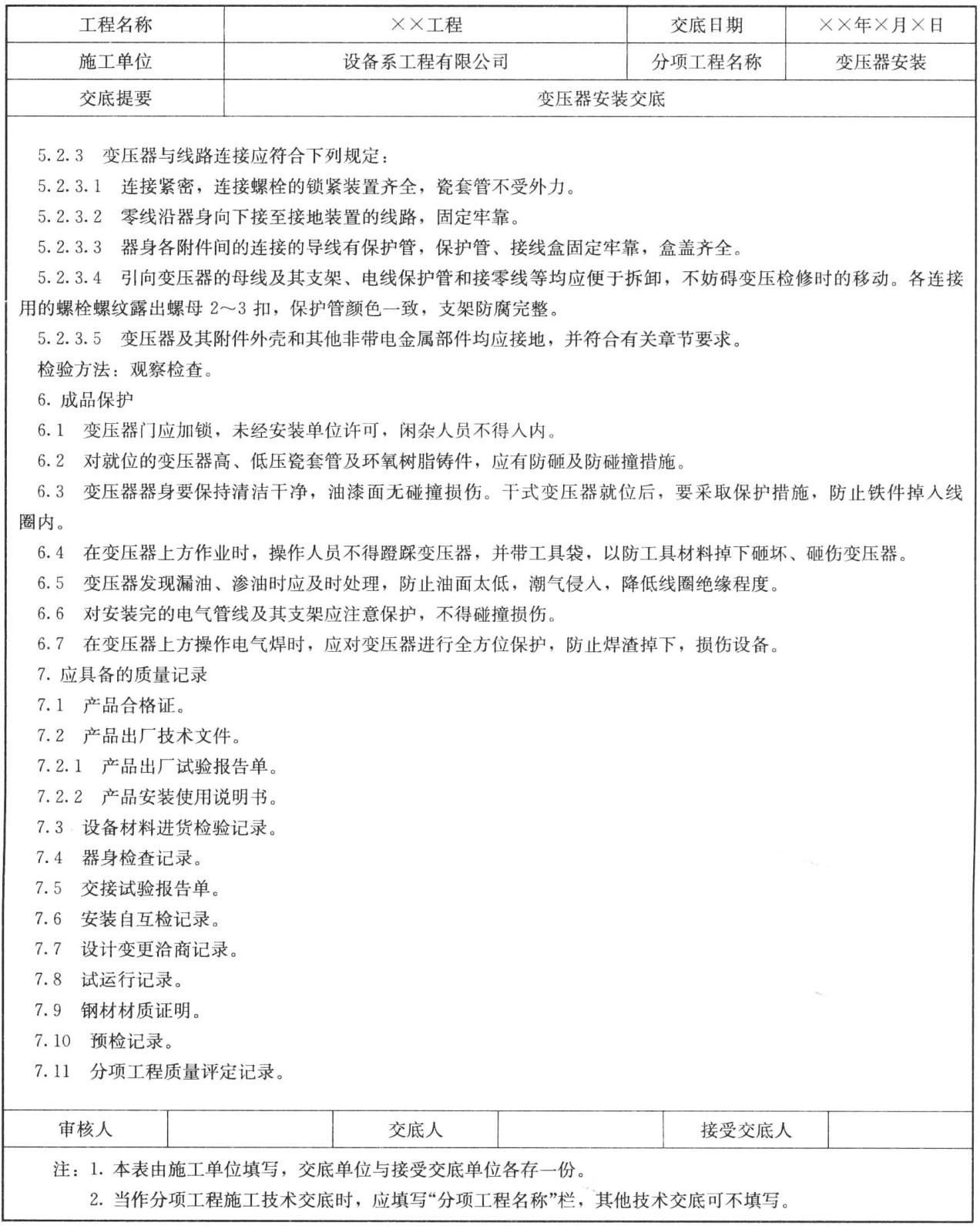

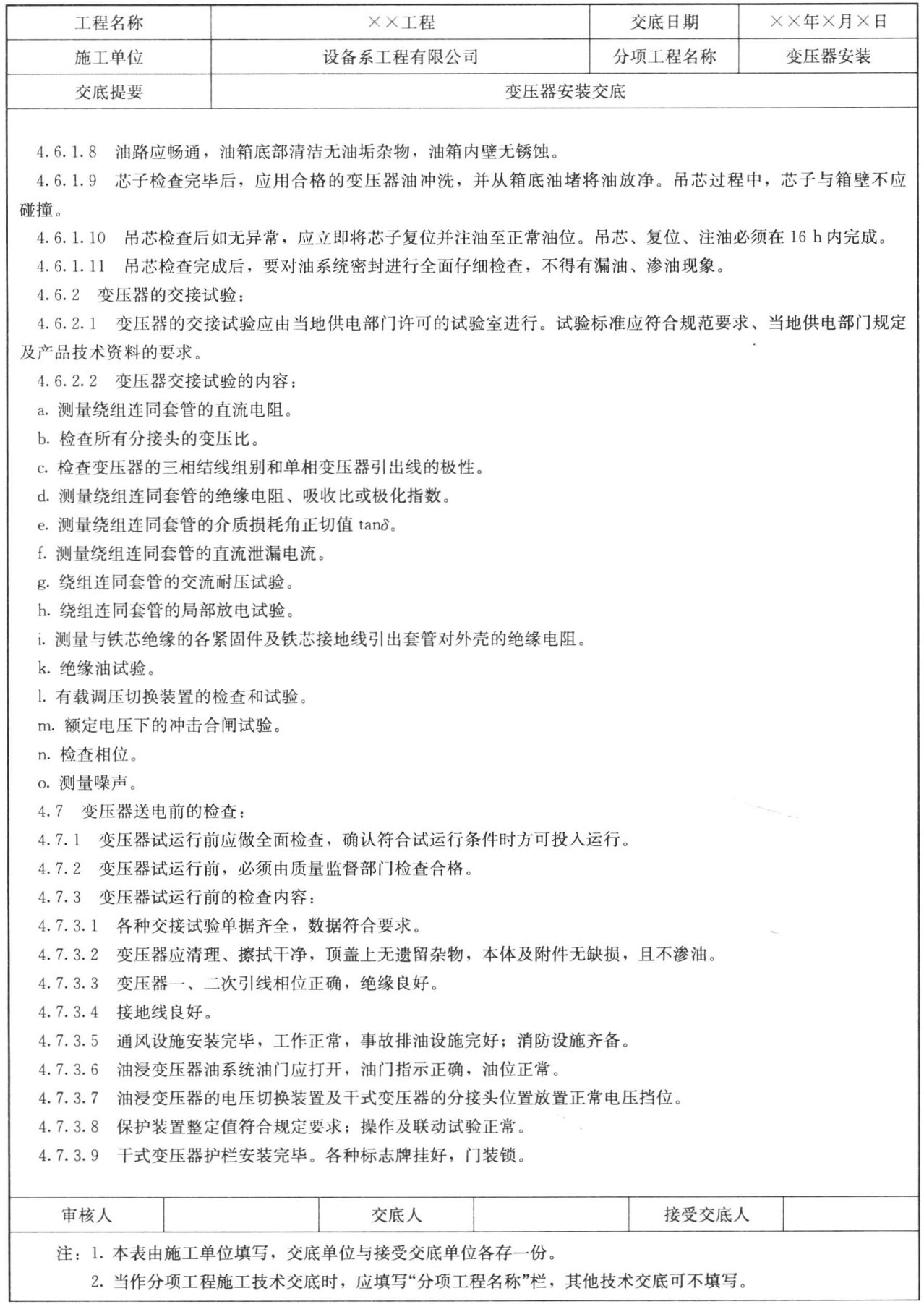

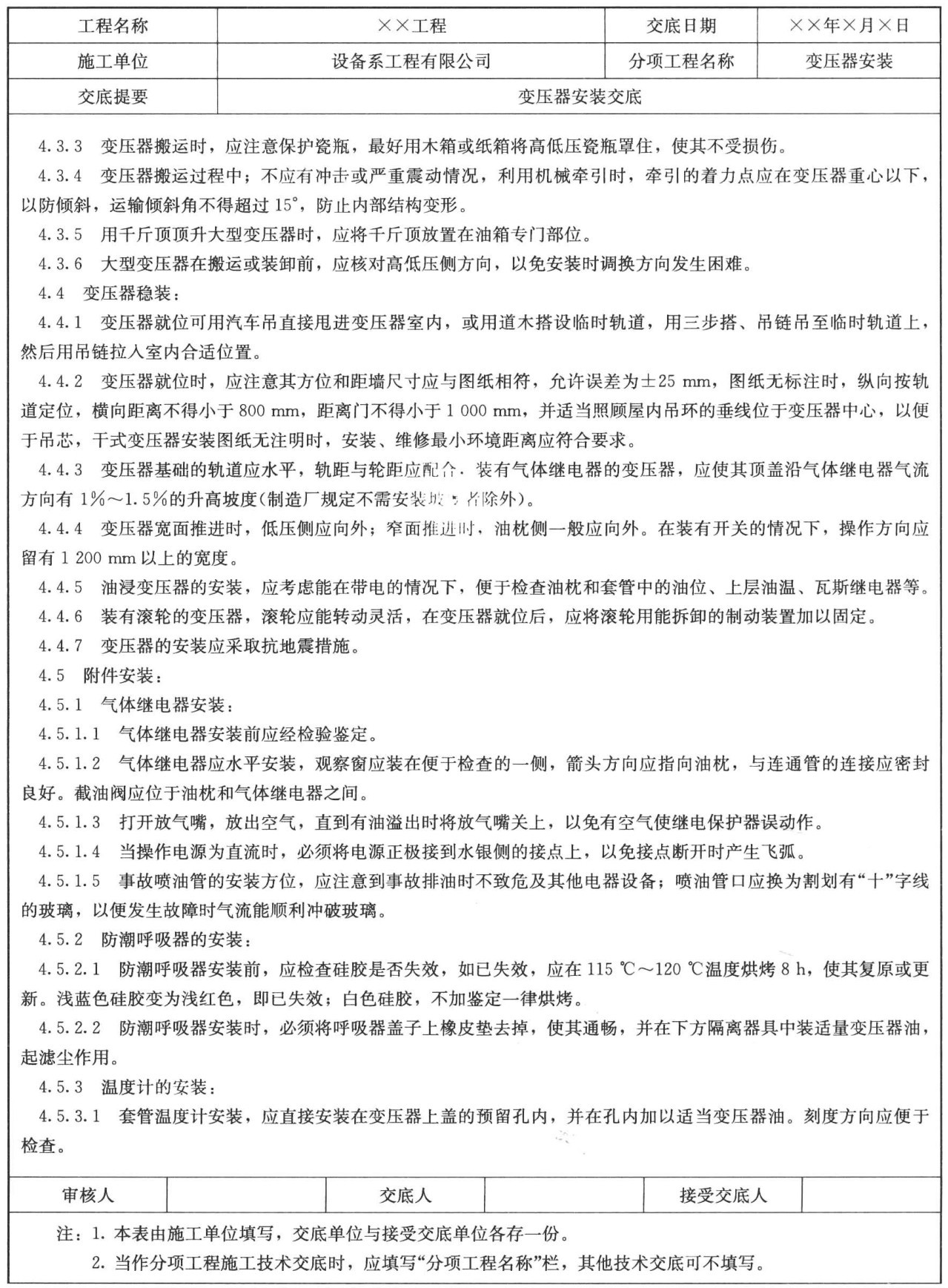

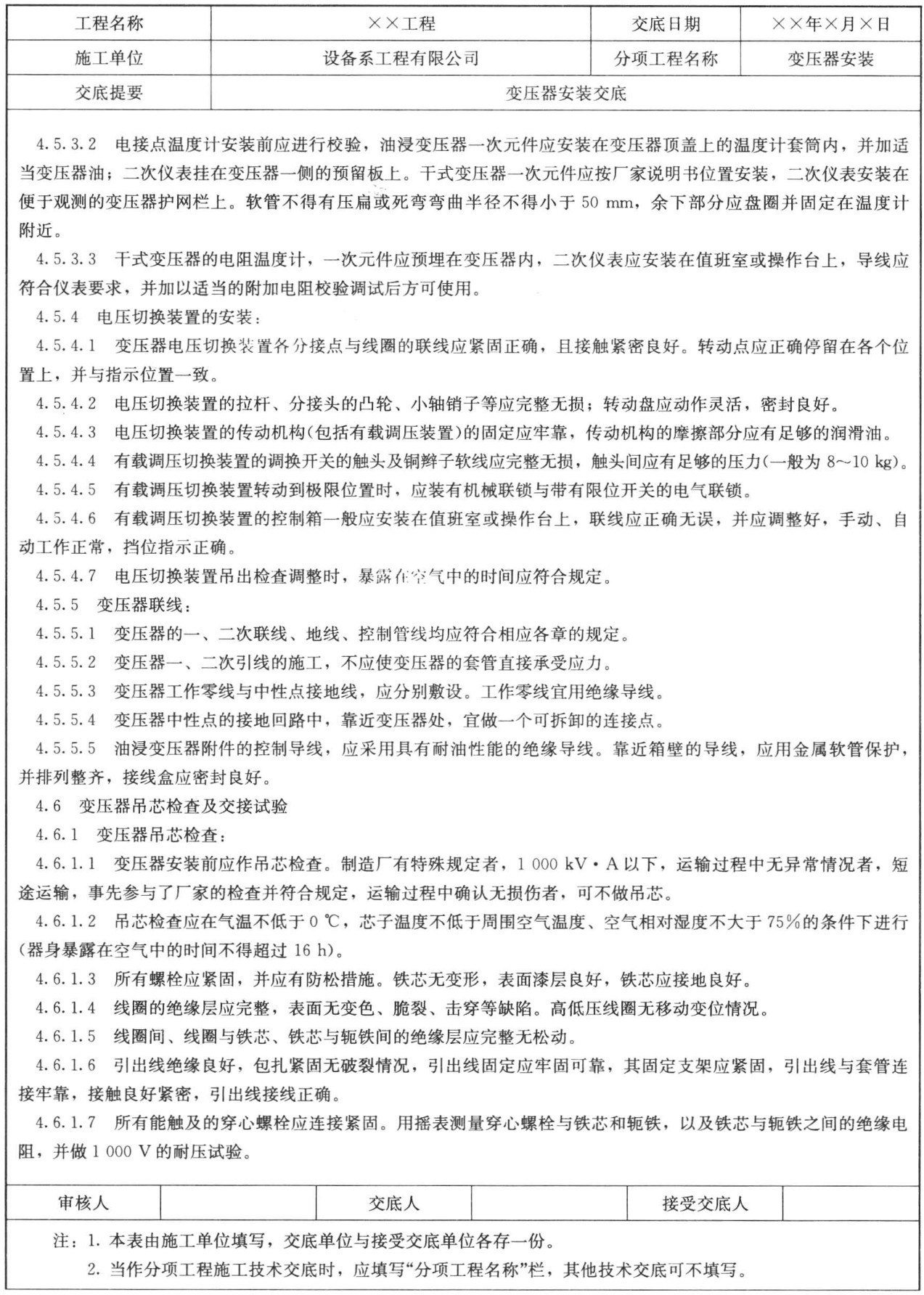

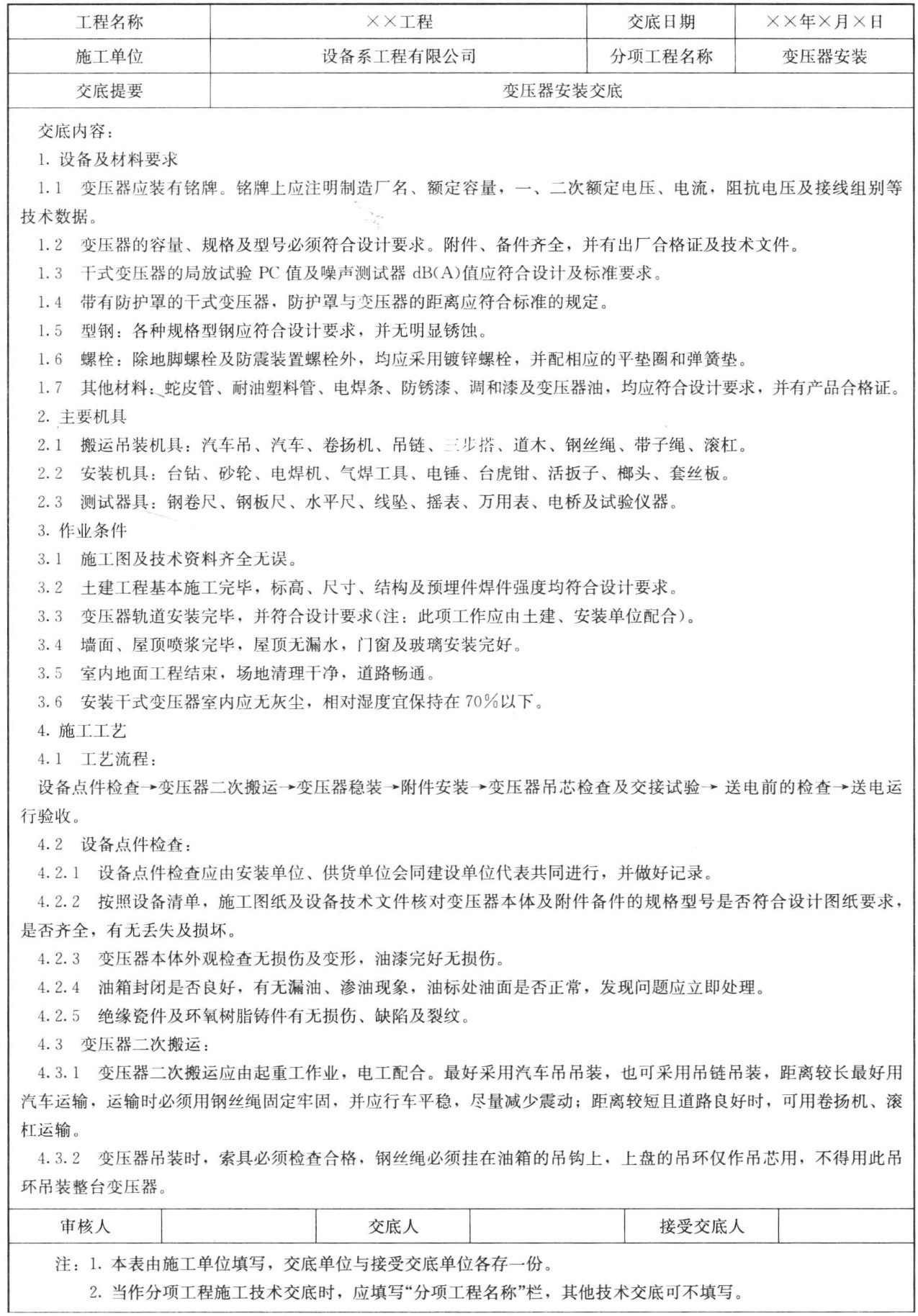

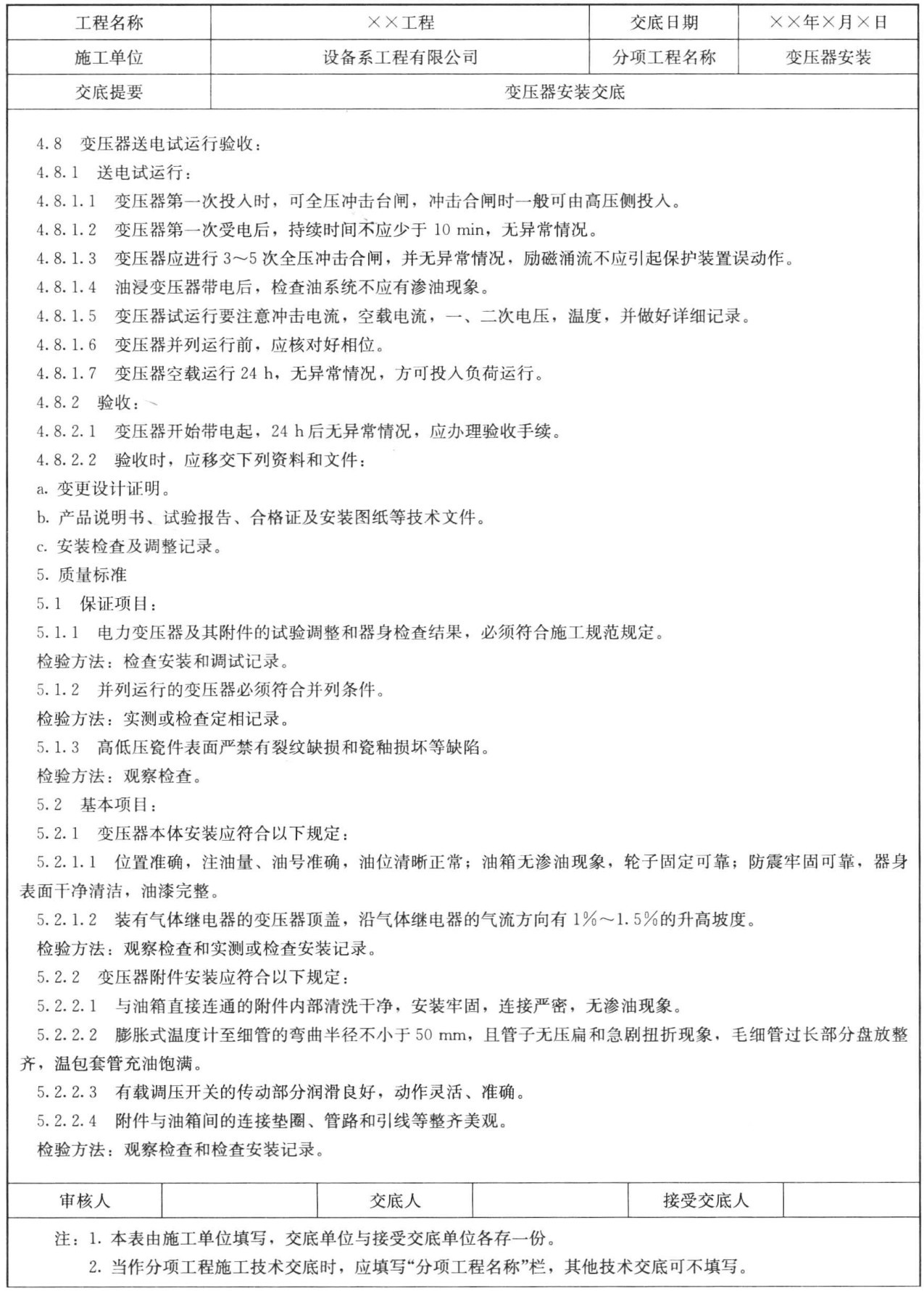

表7-8 技术交底记录

续表

续表

续表

续表

续表

任务2:变压器安装的施工质量验收记录。

施工单位在施工阶段的质量验收主要是检验批的质量检验,在具体填写过程中主要是工程项目验收部位发生的《电气工程验收规范》中规定的主控项目和一般项目是否合格,作出详尽合理的摘要记录。具体见表7-9。

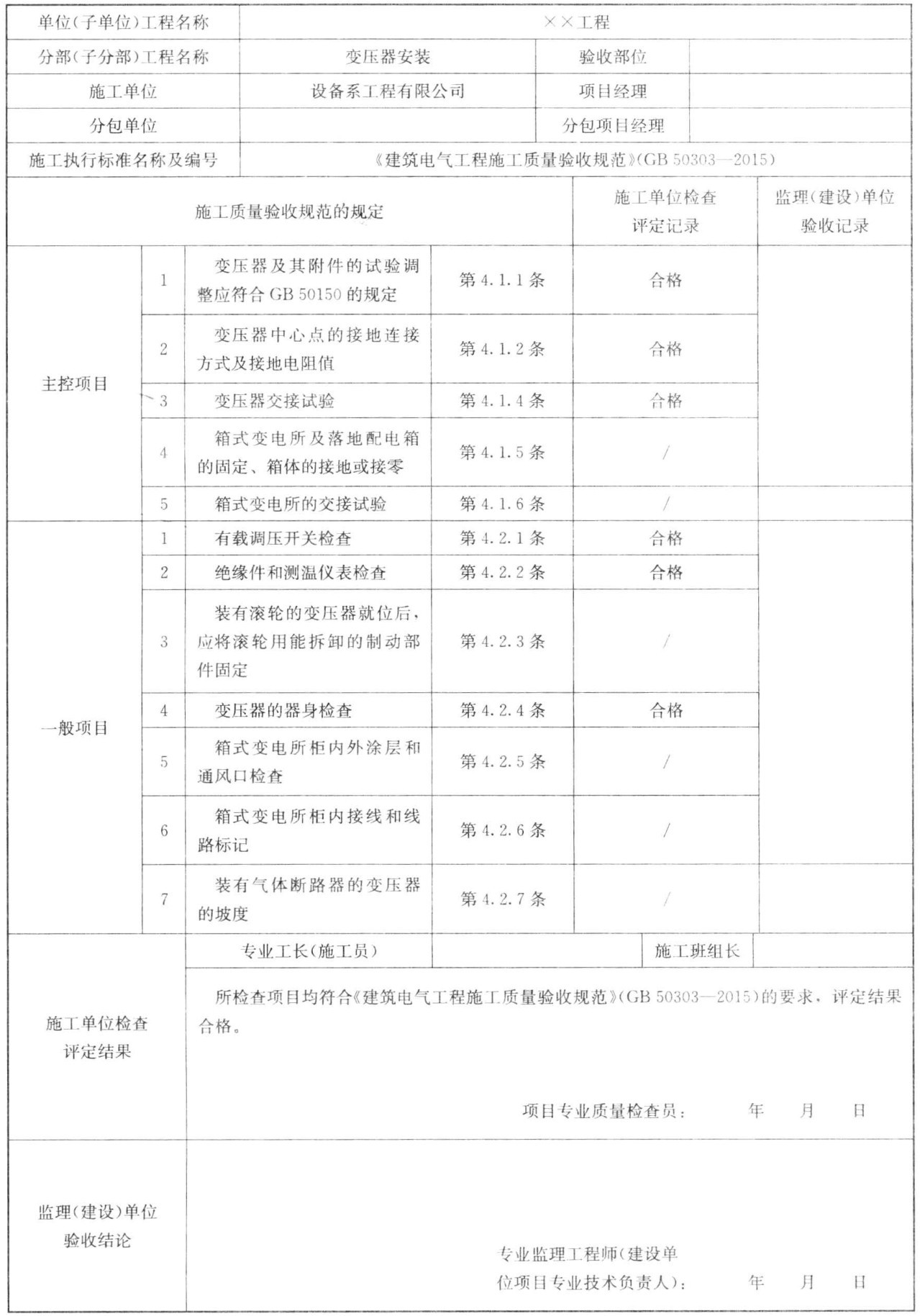

表7-9 检验批质量验收记录表
