三、任务实施

三、任务实施

任务1:技术交底。

技术交底的工作流程:

(1)熟悉图纸。

(2)填写材料要求。

(3)填写主要机具。

(4)填写作业条件。

(5)填写操作工艺。

(6)填写质量标准及质量控制措施。

(一)施工准备

1.技术准备

(1)电气专业技术人员根据施工图要求以书面形式向施工人员进行技术交底。全面了解灯具安装的位置及工艺要求,结合施工规范做好预埋预留。

(2)电气专业技术人员密切与土建专业人员和水暖通风技术人员配合,解决施工的交叉影响或相互矛盾的问题,及时发现,避免过后返工。

(3)设备进场的技术要求,订货前必须通知供货商灯具的规格型号和技术要求,数量须同物资部一起确定,认真审核。

2.常用工具与仪表

(1)手电钻、电锤、压接帽专用压接钳、常用电工工具、电烙铁。

(2)铅笔、卷尺、锯弓、锯条、纱线手套、人字梯。

(3)数字式万用表。

(二)材料选择

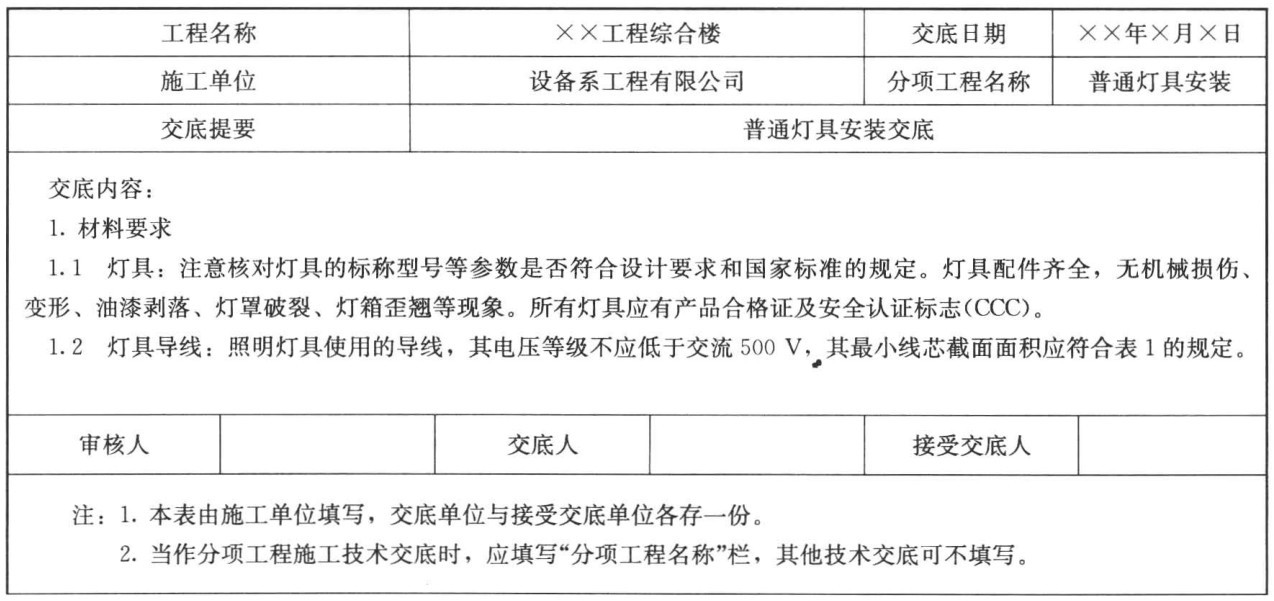

注意核对灯具的标称型号等参数是否符合设计要求和国家标准的规定。灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱歪翘等现象。所有灯具应有产品合格证及安全认证标志(CCC)。

(三)施工工艺流程

施工工艺流程参见任务资讯中的施工工艺流程。

具体的施工要求按照任务资讯中的质量验收规范内容完成。

(四)质量检验

质量检验的标准按照任务资讯中的质量验收规范内容完成。技术交底记录填写见表3-3。

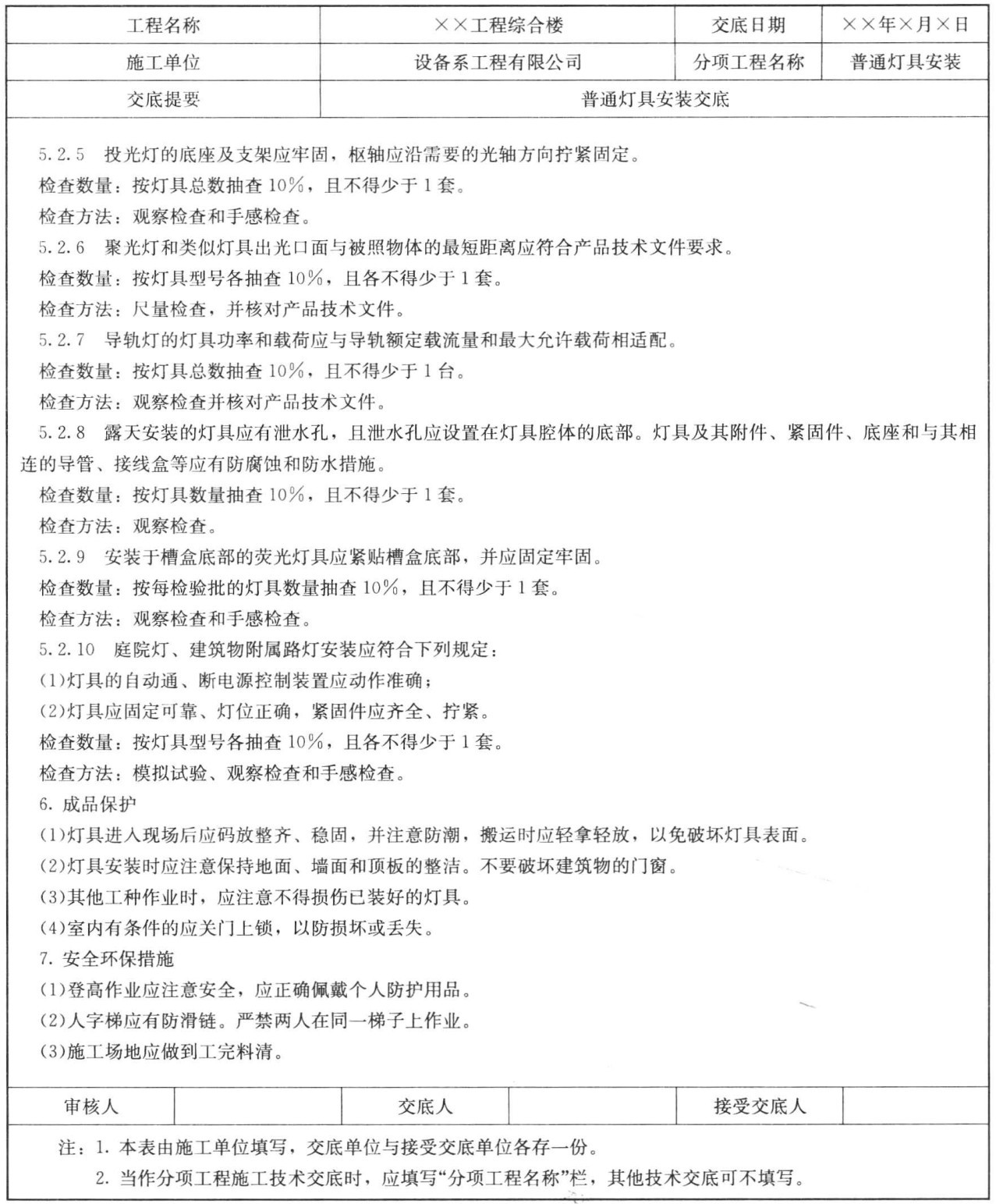

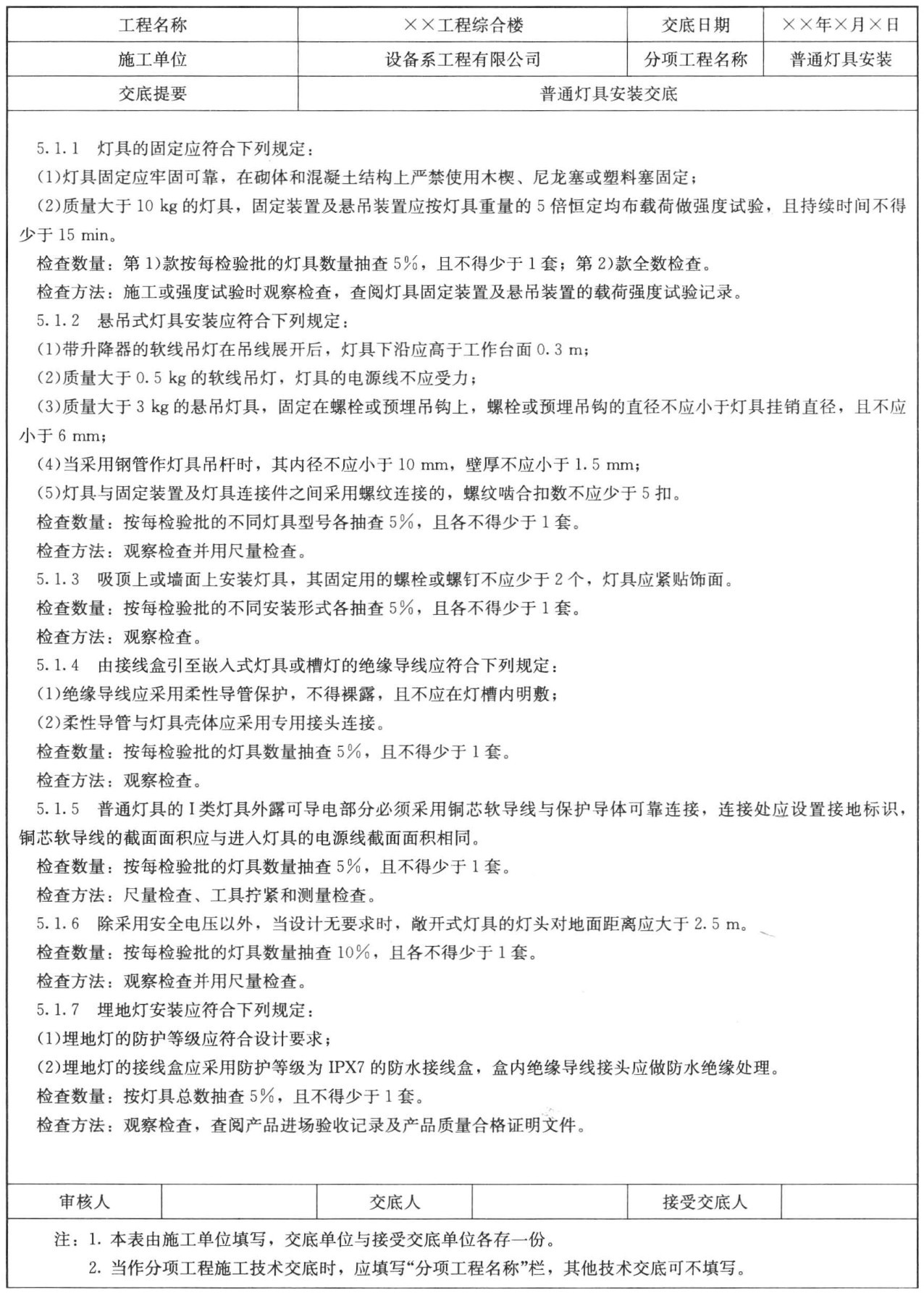

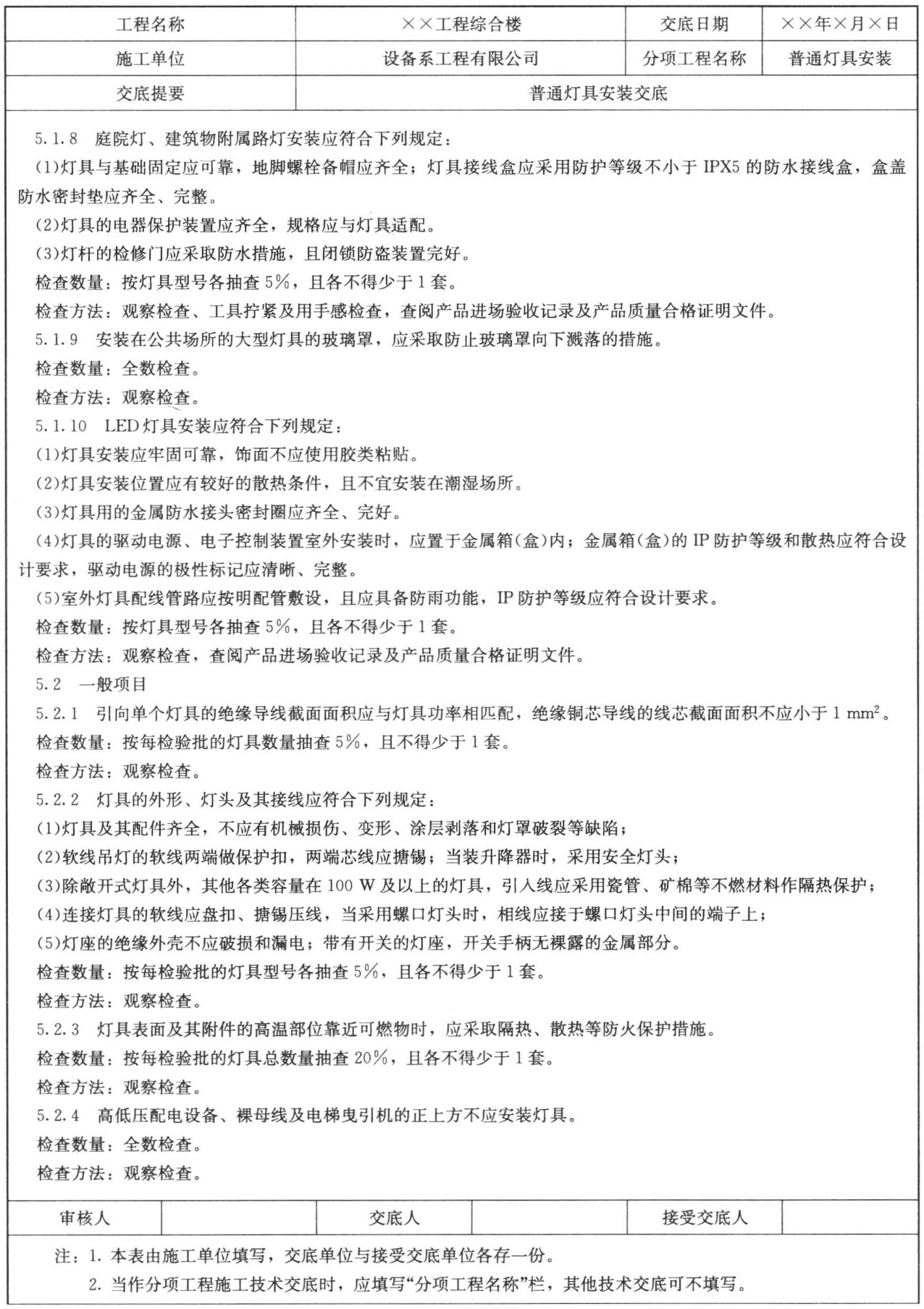

表3-3 技术交底记录

续表

续表

续表

续表

续表

任务2:灯具安装的施工质量验收记录。

施工单位在施工阶段的质量验收主要是检验批的质量检验,在具体填写过程中主要是工程项目验收部位发生的《电气验收规范》中规定的主控项目和一般项目是否合格,作出详尽合理的摘要记录。具体见表3-4。

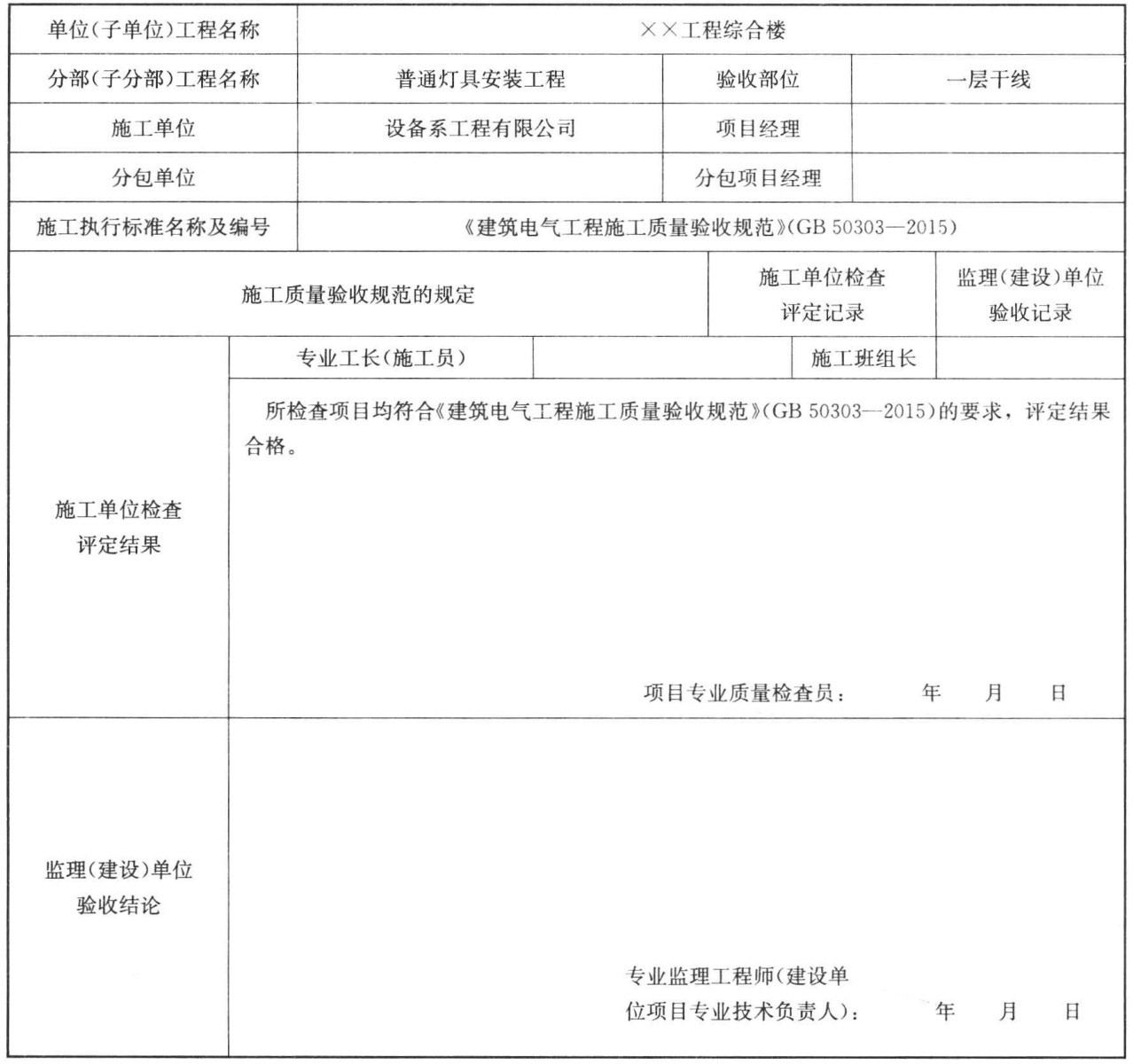

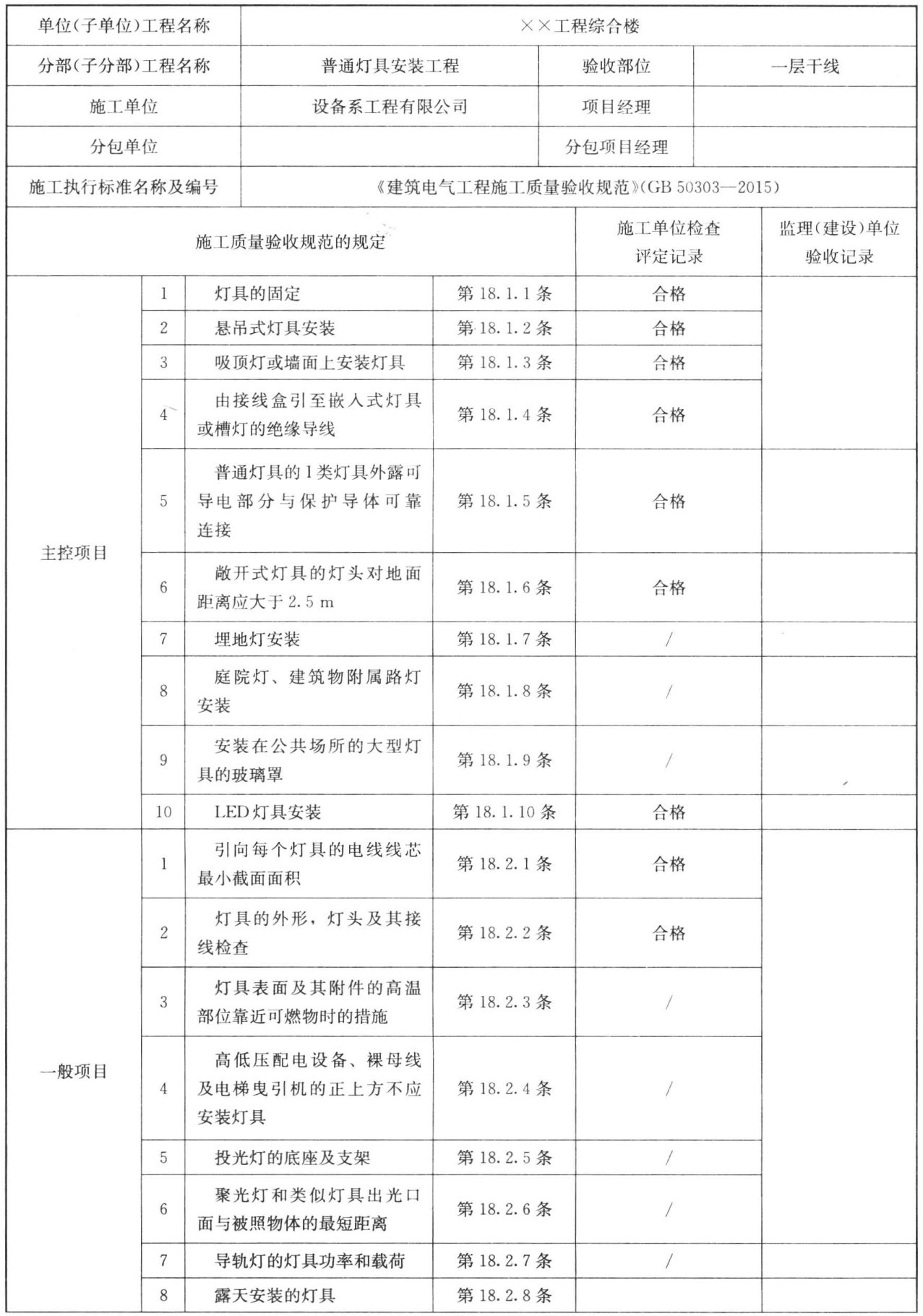

表3-4 检验批质量验收记录表

续表
