三、任务实施
任务1:技术交底。
技术交底的工作流程:
(1)熟悉图纸。
(2)填写材料要求。
(3)填写主要机具。
(4)填写作业条件。
(5)填写操作工艺。
(6)填写质量标准及质量控制措施。

图5-10 预制分支电缆在竖井中安装

图5-11 预制电缆分支接头
(一)施工准备
1.熟悉施工图纸
施工前要全面熟悉施工图纸,搞清施工图纸的设计意图,计算施工图纸中的电气设备及主要材料,做好备料工作。认真研读图纸中提出的有关施工要求及技术规范、工程质量验收规范等技术文件,充分考虑与土建主体施工及其他管线设备施工的配合,科学、合理地确定施工方案。
通过识读图纸设计说明及系统图,可知本工程地下层一般干线沿电缆桥架垂直敷设,采用YJV—1kV型交联聚乙烯电力电缆,电缆线路出桥架(线槽)穿镀锌钢管在现浇板或墙内暗敷设。
因此,工具与材料选择、施工工艺流程、质量检验等技术交底内容要完全按照电缆竖井内电缆敷设的要求进行。
2.常用工具与仪表
电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶、绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具、无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采用多功能扩大机作通信联络)。
(二)材料选择
通过图纸识读工程所用材料为YJV—1kV型交联聚乙烯电力电缆,要求合格证、检验单等齐全。
(三)施工工艺流程
因该工程为电缆竖井内电缆敷设,其工艺流程如图5-12所示。

图5-12 电缆竖井内电缆敷设施工工艺流程
具体的施工要求按照任务资讯中的质量验收规范内容完成。
(四)质量检验
质量检验的标准按照任务资讯中的质量验收规范内容完成。技术交底记录填写见表5-21。

表5-21 技术交底记录

续表

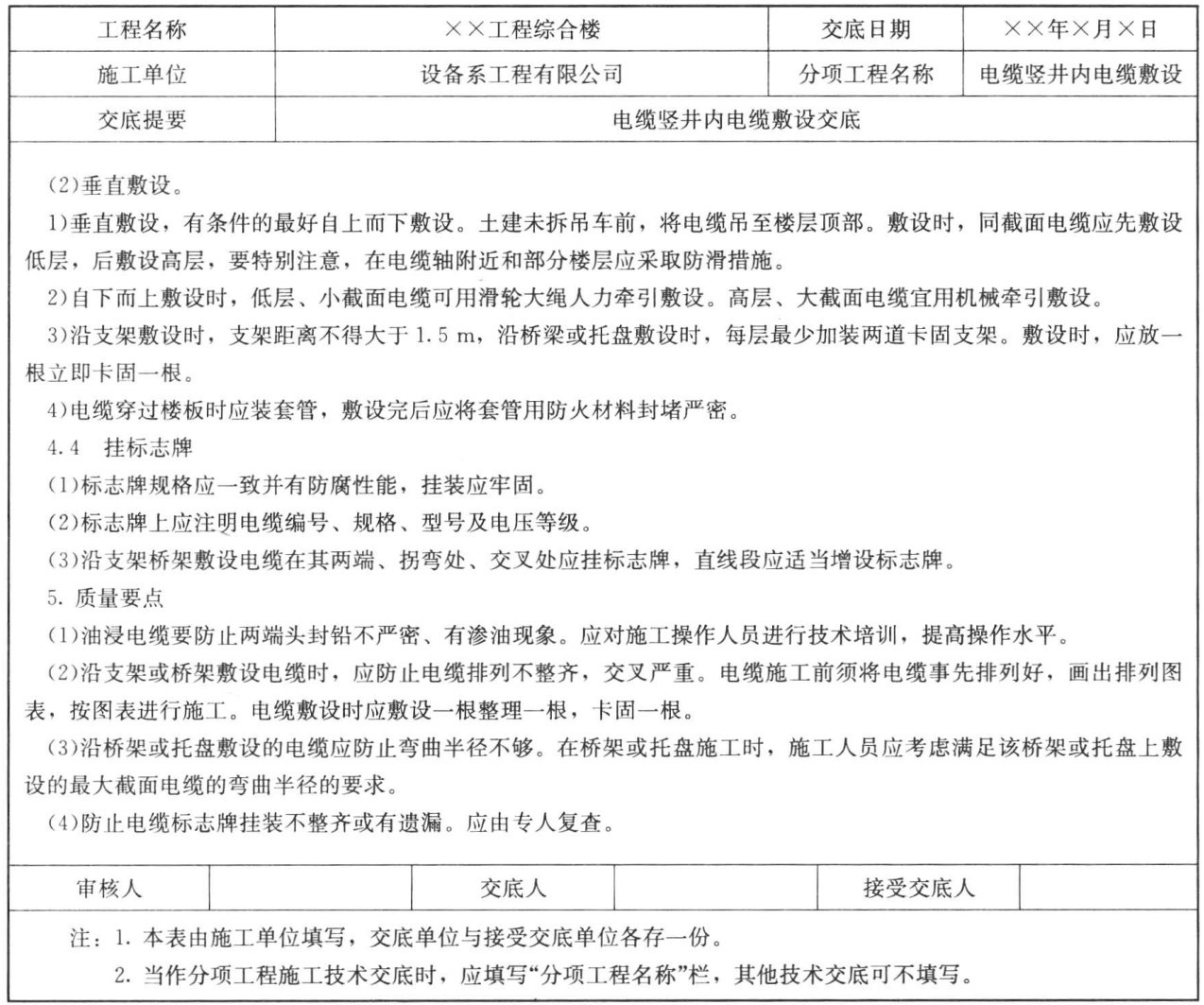

续表

任务2:电缆竖井内电缆敷设的隐蔽记录。
隐蔽工程验收记录的填写方法是严格按照施工图纸和质量验收规范的规定,检查其是否符合要求。
建筑电气安装工程中凡是敷设在地下、墙内、混凝土内以及不能进入检修的天棚和地沟内的动力、照明管线、有线电视、电话管线、高低压电缆、接地装置,均需要做隐蔽工程检查验收记录。电缆直埋敷设记录的主要内容如下:
(1)电缆材料、截面尺寸、电压等级是否符合设计图纸要求。
(2)电缆排列是否整齐,是否有机械损伤。
(3)电缆的固定及弯曲半径是否符合要求。
(4)电缆的接地是否可靠。
(5)电缆井口是否封堵。
(6)是否挂设电缆标志牌,电缆标志牌的内容和位置是否正确。
文字不易说明的可以画出简图表示。
本工程的具体做法见表5-22。

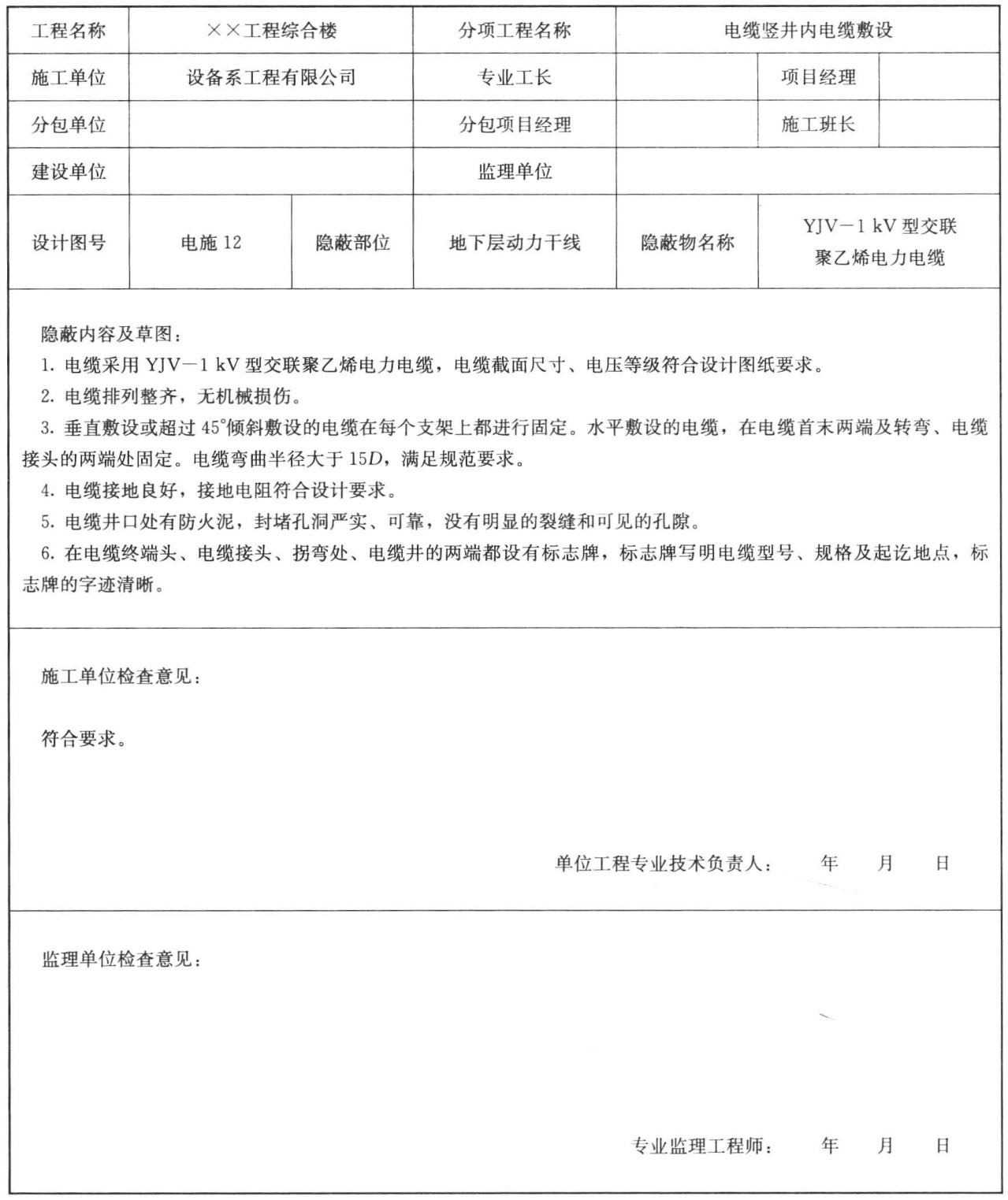

表5-22 隐蔽工程验收记录表

任务3:电缆竖井内电缆敷设的施工质量验收记录。

施工单位在施工阶段的质量验收主要是检验批的质量检验,在具体填写过程中主要是工程项目验收部位发生的《电气验收规范》中规定的主控项目和一般项目是否合格,作出详尽合理的摘要记录。具体见表5-23。

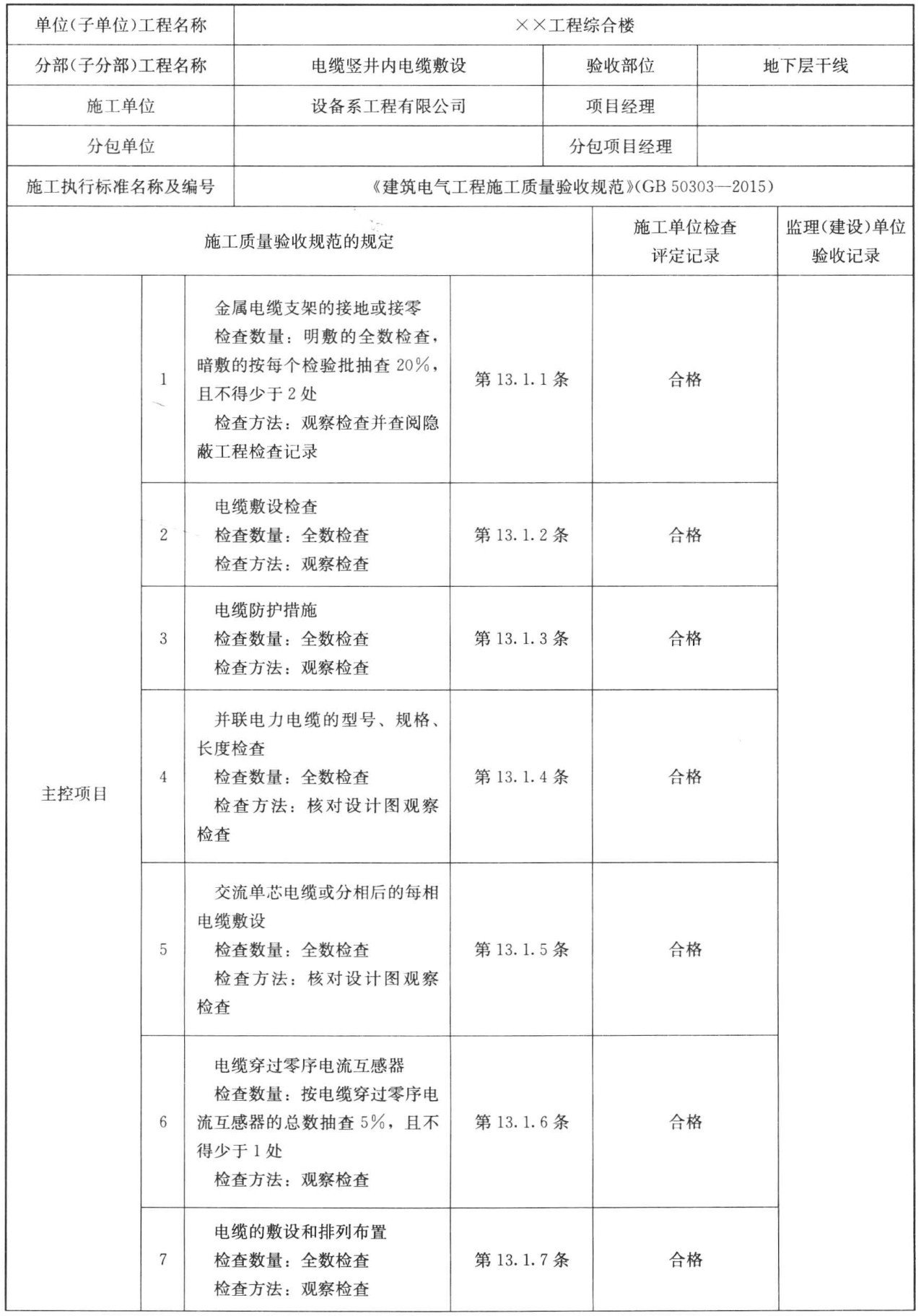

表5-23 检验批质量验收记录表
