三、任务实施
2025年09月27日
三、任务实施
任务1:技术交底。
技术交底的工作流程:
(1)熟悉图纸。
(2)填写材料要求。
(3)填写主要机具。
(4)填写作业条件。
(5)填写操作工艺。
(6)填写质量标准及质量控制措施。
(一)施工准备
1.材料要求
(1)各型开关:规格型号必须符合设计要求,并有产品合格证和(CCC)认证。
(2)各型插座:规格型号必须符合设计要求,并有产品合格证和(CCC)认证。
2.主要机具
(1)卷尺、水平尺、线坠、绝缘手套、工具袋、高凳等。
(2)剥线钳、尖嘴钳,“一字”“十字”螺丝刀等。
3.作业条件
(1)各种管路、盒子已经敷设完毕。盒子收口平整。
(2)线路的导线已穿完,并已做完绝缘摇测。
(3)墙面的浆活、油漆等内装修工作均已完成,门窗齐全。
(二)施工工艺流程
施工工艺流程参见任务资讯中的施工工艺流程。
具体的施工要求按照任务资讯中的质量验收规范内容完成。
(三)质量检验
质量检验的标准按照任务资讯中的质量验收规范内容完成。技术交底记录填写见表3-7。

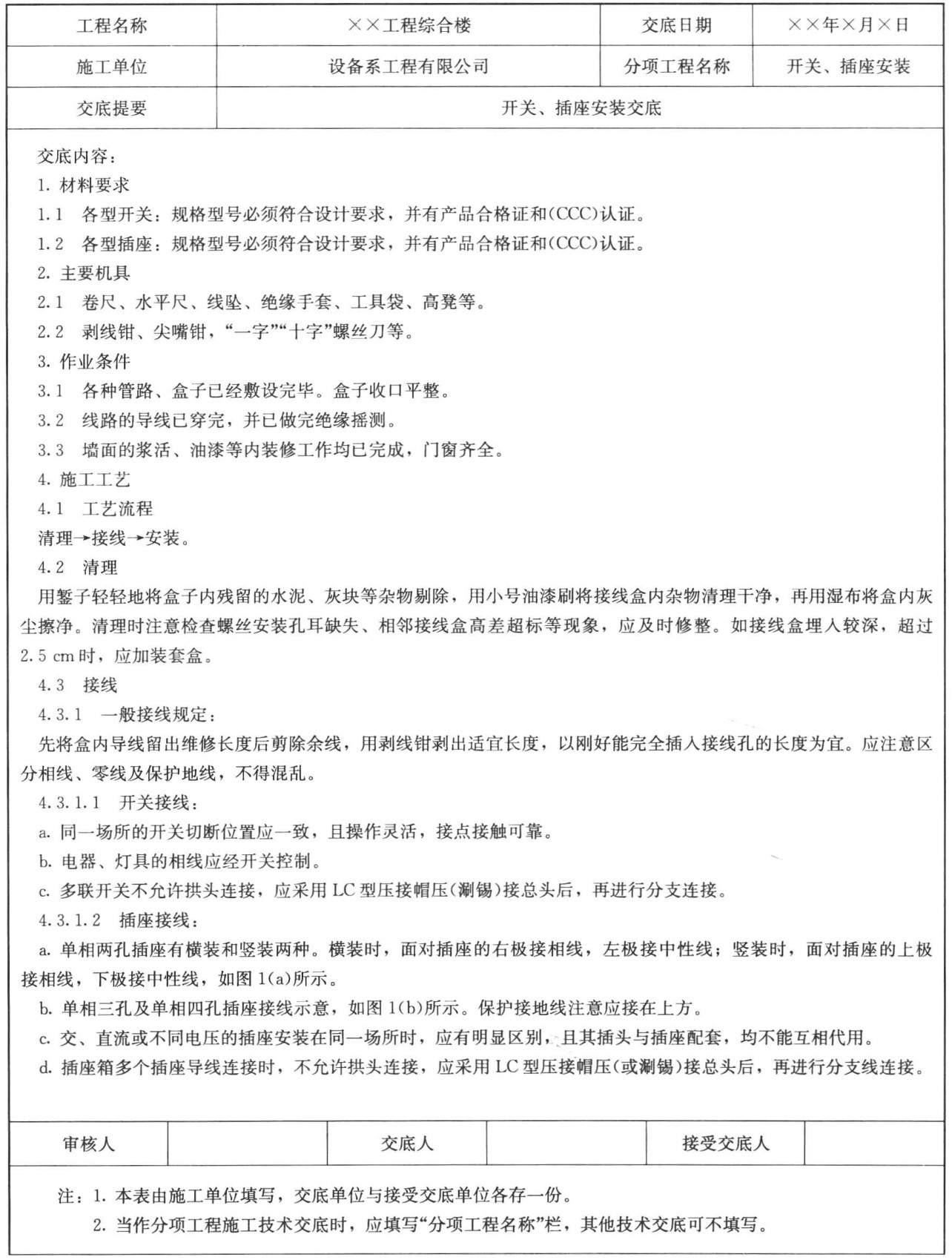

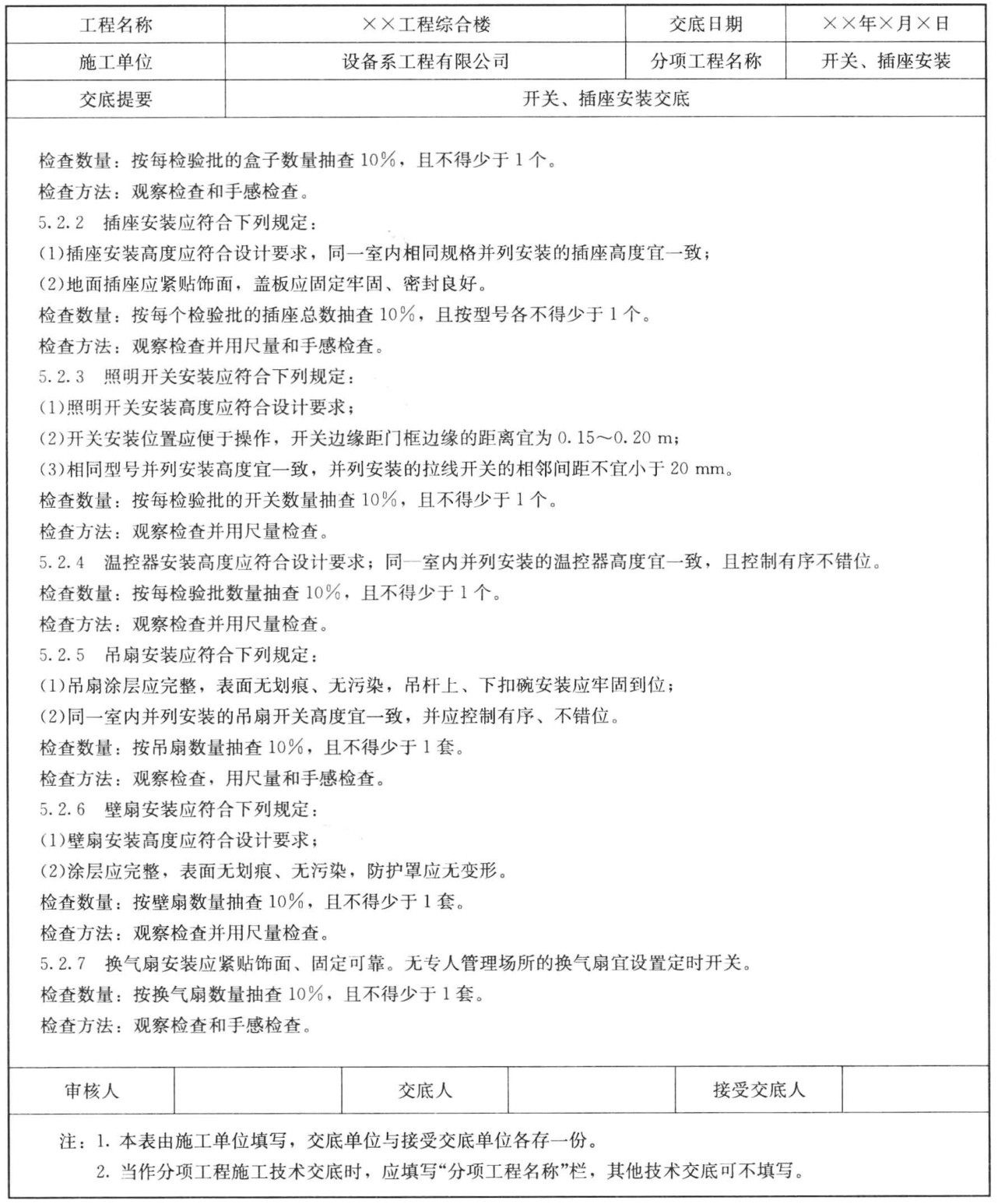

表3-7 技术交底记录

续表

续表

续表

任务2:开关、插座安装的施工质量验收记录。

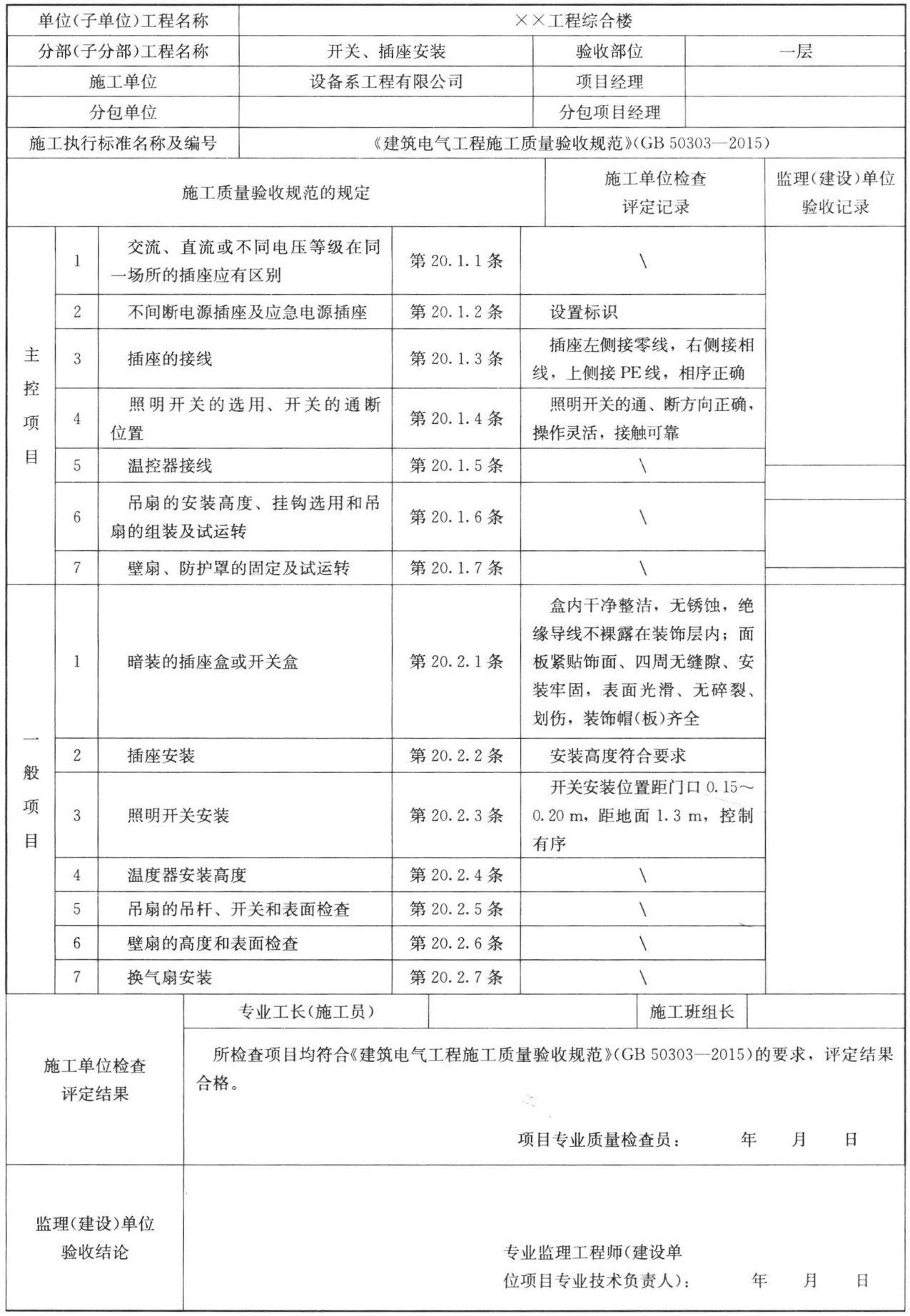

施工单位在施工阶段的质量验收主要是检验批的质量检验,在具体填写过程中主要是工程项目验收部位发生的《电气验收规范》中规定的主控项目和一般项目是否合格,作出详尽合理的摘要记录。具体见表3-8。
表3-8 检验批质量验收记录表
