建设工程目标控制
一、单项选择题
1.控制过程中应当采用的主要反馈方式是( )。
A.书面的工程状况报告 B.口头指令
C.系统化汇总 D.矩阵网络反馈
【答案】A
【解析】书面的工程状况报告属于正式信息反馈,是控制过程中应当采用的主要反馈方式。
2.( )是指在轻度偏离的情况下,不改变原定目标的计划值,基本不改变原定的实施计划,在下一个控制周期内,使目标的实际值控制在计划值范围内。
A.间距纠偏 B.直接纠偏 C.重新实施计划 D.严重偏差
【答案】B
【解析】直接纠偏是指在轻度偏离的情况下,不改变原定目标的计划值,基本不改变原定的实施计划,在下一个控制周期内,使目标的实际值控制在计划值范围内。
3.在建设工程目标管理中,控制流程的每一个循环都始于( )。
A.计划 B.转换 C.投入 D.输出
【答案】C

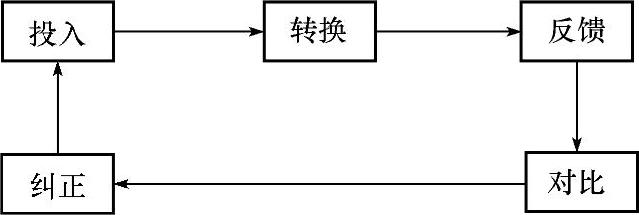

【解析】控制流程的基本环节可以抽象为投入、转换、反馈、对比和纠正五个基本环节,如下图所示。
4.(2012年真题)目标计划与目标控制之间表现出的基本关系是( )。
A.作用不同的主辅关系 B.同时出现的并列关系
C.先后出现的流程关系 D.交替出现的循环关系
【答案】D
【解析】目标规划和计划与目标控制之间表现出一种交替出现的循环关系,但这种循环不是简单的重复,而是在新的基础上不断前进的循环,每一次循环都有新的内容、新的发展。
5.由于建设工程都是根据( )的要求而兴建的,不同的业主有不同的功能和使用价值要求,即使是同类建设工程,具体的要求也不同。
A.建设工程生产者 B.业主
C.社会公众 D.项目的贷款方
【答案】B
【解析】由于建设工程都是根据业主的要求而兴建的,不同的业主有不同的功能和使用价值要求,即使是同类建设工程,具体的要求也不同。因此,建设工程的功能与使用价值的质量目标是相对于业主的需要而言,并无固定和统一的标准。从这个角度讲,建设工程的质量目标都具有个性。
6.(2012年真题)由建设工程投资、进度、质量三大目标之间存在对立关系可知,建设工程三大目标应( )。
A.同时达到最优 B.分别进行分析与论证
C.作为一个系统统筹考虑 D.尽可能进行定量的分析
【答案】C
【解析】在确定建设工程目标时,不能将投资、进度、质量三大目标割裂开来,分别孤立地分析与论证,更不能片面强调某一目标而忽略对其他两个目标的不利影响,而必须将投资、进度、质量三大目标作为一个系统统筹考虑,反复协调和平衡,力求实现整个目标系统最优。
7.(2013年真题)下列关于目标控制效果的说法,错误的是( )。
A.直接取决于目标控制人员对目标控制效果的评价
B.直接取决于是否将主动控制与被动控制相结合
C.直接取决于采取控制措施的时间是否及时
D.直接取决于目标控制的措施是否得力
【答案】A
【解析】目标控制的效果直接取决于目标控制的措施是否得力,是否将主动控制与被动控制有机的结合起来,以及采取控制措施的时间是否及时等。
8.(2012年真题)在确定拟建工程目标时,用好用活建设工程数据库的关键在于( )。
A.客观分析拟建工程的特点和具体条件,对选用的数据采用适当方式调整
B.在施工图设计完成以后,准确地规划和论证拟建工程的目标
C.监理单位应当把自己承担过的建设工程的主要数据存入数据库
D.确定数据库的结构之后,对数据库的结构进行调整、修改和补充
【答案】A
【解析】要用好、用活建设工程数据库,关键在于客观分析拟建工程的特点和具体条件,并采用适当的方式加以调整,这样才能充分发挥建设工程数据库对合理确定拟建工程目标的作用。
9.(2013年真题)下列关于目标分解结构与组织分解结构的说法,正确的是( )。
A.目标分解结构较细、层次较少,而组织分解结构较粗、层次较多
B.目标分解结构较粗、层次较少,而组织分解结构较细、层次较多
C.目标分解结构较粗、层次较多,而组织分解结构较细、层次较少
D.目标分解结构较细、层次较多,而组织分解结构较粗、层次较少
【答案】D
【解析】一般而言,目标分解结构较细、层次较多,而组织分解机构较粗、层次较少,目标分解结构在较粗的层次上应当与组织分解结构一致。
10.(2013年真题)当采取某项投资控制措施时,如果该项措施会对进度目标和质量目标产生不利影响,就应考虑选择其他更好的措施,这是建设工程投资的( )。
A.动态控制 B.系统控制
C.全方位控制 D.全过程控制
【答案】B
【解析】当采取某项投资控制措施时,如果该项措施会对进度目标和质量目标产生不利影响,就应考虑选择其他更好的措施,这是建设工程投资的系统控制。
11.组织协调对( )作用最为突出且最为直接。
A.质量控制 B.投资控制 C.进度控制 D.系统控制
【答案】C
【解析】在建设工程三大目标控制中,组织协调对进度控制的作用最为突出且最为直接,有时甚至能取得常规控制措施难以达到的效果。因此,为了有效地进行进度控制,必须做好与有关单位的协调工作。
12.建设工程质量控制要避免不断提高质量目标的倾向,确保基本质量目标的实现,并尽量发挥其对投资目标和进度目标实现的积极作用,这表明对建设工程质量应进行( )控制。
A.前馈 B.系统 C.全过程 D.全方位
【答案】B
【解析】本题考核的是系统控制。建设工程质量控制的系统控制应从以下几个方面考虑:
(1)避免不断提高质量目标的倾向。
(2)确保基本质量目标的实现,尽可能发挥质量控制对投资目标和进度目标的积极作用。
13.下列关于建设工程投资、进度、质量三大目标之间基本关系的说法中,表达目标之间统一关系的是( )。
A.缩短工期,可能增加工程投资
B.减少投资,可能要降低功能和质量要求
C.提高功能和质量要求,可能延长工期
D.提高功能和质量要求,可能降低运行费用和维修费用
【答案】D
【解析】对于建设工程三大目标之间的统一关系,需要从不同的角度分析和理解。经济角度可行:缩短工期要增加投资,但提早发挥投资效益;提早发挥投资效益。全寿命费用角度节约投资:提高功能和质量要求要增加投资,但降低运行费用和维修费用。质量控制角度:严格的质量控制保证功能和质量要求,减少返工费用、维修费用;同时起到保证进度的作用。
14.决定建设工程价值与使用价值的主要阶段是( )阶段。
A.设计 B.施工 C.竣工验收 D.工程保修
【答案】A
【解析】本题考核的是设计阶段的特点。设计阶段是决定建设工程价值和使用价值的主要阶段。
15.在工程建设过程中,目标规划需要反复进行多次。这表明,目标规划具有( )。
A.反复性 B.循环性 C.周期性 D.动态性
【答案】D
【解析】目标规划需要反复进行多次。这表明,目标规划和计划与目标控制的动态性相一致。
16.建设工程实施过程中,局部工程延误的严重程度与其对进度目标的影响程度之间( )。
A.存在等值关系 B.存在等比例关系 C.存在正相关关系 D.无直接联系
【答案】D
【解析】在大型、复杂建设工程的实施过程中,总会不同程度地发生局部工期延误的情况。这些延误对进度目标的影响应当通过网络计划定量计算。局部工期延误的严重程度与其对进度目标的影响程度之间并无直接的联系,更不存在某种等值或等比例的关系,这是进度控制与投资控制的重要区别,也是在进度控制工作中要加以充分利用的特点。
17.(2012年真题)下列对建设工程目标控制的要求中,属于进度全方位控制的是( )。
A.对整个建设工程所有目标进行控制
B.在工程建设的早期就编制进度计划
C.对整个建设工程所有工作内容的进度进行控制
D.确保基本质量目标的实现以免影响进度目标
【答案】C
【解析】建设工程质量的全方位控制应从两方面着手:
(1)对建设工程所有工程内容的质量进行控制。
(2)对建设工程质量目标的所有内容进行控制。
18.下列关于设计阶段特点的表述中,正确的是( )。
A.设计劳动投入量越大,设计产品质量越好
B.设计阶段不是影响建设工程投资的关键阶段
C.设计劳动投入量与设计产品质量之间没有必然的联系
D.设计质量对建设工程总体质量影响不大
【答案】C
【解析】本题的考点是设计阶段的主要特点。其特点表现为:设计工作表现为创造性的脑力劳动;设计阶段是决定建设工程价值和使用价值的主要阶段;设计阶段是影响建设工程投资的关键阶段;设计工作需要反复协调;设计质量对建设工程总体质量有决定性影响。
19.相对于投资控制和质量控制而言,进度控制措施可能对其他两个目标产生直接的有利作用,这一点显得尤为突出,应当予以足够的重视并加以充分利用,以提高( )的总体效果。
A.投资控制 B.系统控制 C.全方位控制 D.目标控制
【答案】D
【解析】相对于投资控制和质量控制而言,进度控制措施可能对其他两个目标产生直接的有利作用,这一点显得尤为突出,应当予以足够的重视并加以充分利用,以提高目标控制的总体效果。
20.(2013年真题)实现建设工程价值和使用价值的主要阶段是( )。
A.设计阶段 B.招标阶段
C.施工阶段 D.验收阶段
【答案】C
【解析】施工阶段是实现建设工程价值的主要阶段,也是资金投入量最大的阶段。
21.节约投资的可能性主要在( )。
A.设计阶段 B.招标阶段
C.施工阶段 D.竣工验收和保修阶段
【答案】A
【解析】虽然建设工程的实际投资主要发生在施工阶段,但节约投资的可能性却主要在施工以前的阶段,尤其是在设计阶段。
二、多项选择题
1.(2013年真题)建设工程实施过程中投入的传统要素包括( )。
A.建筑材料 B.工程设备
C.工程图 D.施工机具
E.施工技术人员
【答案】ABDE
【解析】传统的生产要素,包括人力(管理人员、技术人员、工人)、建筑材料、工程设备、施工机具、资金等;此外还包括施工方法、信息等。
2.建设工程目标分解应遵循的原则是( )。
A.能分能合 B.按工程部位分解,而按工种分解
C.区别对待,有粗有细 D.有可靠的数据来源
E.目标分解结构与组织分解结构相对应
【答案】ACDE
【解析】建设工程目标分解应遵循以下几个原则:
(1)能分能合。
(2)按工程部位分解,而不按工种分解。
(3)区别对待,有粗有细。
(4)有可靠的数据来源。
(5)目标分解结构与组织分解结构相对应。
3.下列关于控制流程“反馈”环节的表述中,正确的是( )。
A.反馈信息仅限于工程的投资、进度、质量信息
B.控制部门需要什么信息,取决于监理工作的需要以及工程的具体情况
C.反馈环节是投入与转换之间的环节
D.为了使整个控制过程流畅地进行,需要设计信息反馈系统
E.非正式信息反馈应当适时转化为正式信息反馈
【答案】BDE
【解析】反馈信息包括工程实际状况、环境变化等信息,控制部门和人员需要什么信息,取决于监理工作的需要以及工程的具体情况。为了使信息反馈能够有效地配合控制的各项工作,使整个控制过程流畅地进行,需要设计信息反馈系统,预先确定反馈信息的内容、形式、来源、传递等,使每个控制部门和人员都能及时获得他们所需要的信息。非正式信息反馈应当适时转化为正式信息反馈。反馈环节是转换与对比之间的环节。
4.下列关于建设工程进度控制的表述中,正确的是( )。
A.局部工期延误的严重程度与其对进度目标的影响程度之间不存在某种等值关系
B.在工程建设早期由于资料详细程度不够而无法编制进度计划
C.合理确定具体的搭接工作内容和搭接时间,是进度计划优化的重要内容
D.进度控制的重点对象是关键线路上的各项工作
E.组织协调对进度控制的作用最为突出且最为直接
【答案】ACDE
【解析】在工程建设的早期就应当编制进度计划。在工程建设早期编制进度计划,是早期控制思想在进度控制中的反映。越早进行控制,进度控制效果越好。在编制进度计划时要充分考虑各阶段工作之间的合理搭接。搭接时间越长,建设工程的总工期就越短。但是,搭接时间与各阶段工作之间的逻辑关系有关,都有其合理的限度。因此,合理确定具体的搭接工作内容和搭接时间,也是进度计划优化的重要内容。要抓好关键路线的进度控制。
5.为了提高并客观评价目标控制的效果,需要提高目标规划和计划的质量。为此,必须做好的工作是( )。
A.合理确定并分解目标 B.制订可行且优化的计划
C.目标计划的反复 D.目标计划的动态性
E.目标计划的不可行性
【答案】AB
【解析】为了提高并客观评价目标控制的效果,需要提高目标规划和计划的质量。为此,必须做好以下工作:一是合理确定并分解目标;二是制订可行且优化的计划。
6.(2012年真题)下列对建设工程目标控制的要求中,属于建设工程质量系统控制的要求有( )。
A.确保基本质量目标的实现
B.避免不断提高质量目标的倾向
C.确保政府质量监督的有效性
D.避免仅对施工阶段进行质量控制
E.发挥质量控制对投资目标和进度目标的积极作用
【答案】ABE
【解析】建设工程质量控制应从以下三个方面考虑:
(1)避免不断提高质量目标的倾向。
(2)确保基本质量目标的实现。
(3)尽可能发挥质量控制对投资目标和进度目标的积极作用。
7.为了有效地进行目标控制,需要做好以下( )几方面的组织工作。
A.设置目标控制机构
B.配备合适的目标控制人员
C.落实目标控制机构和人员的任务和职能分工
D.合理组织目标控制的工作流程和信息流程
E.掌握客观规律,充分考虑制约因素
【答案】ABCD
【解析】为了有效地进行目标控制,需要做好以下几方面的组织工作:
(1)设置目标控制机构。
(2)配备合适的目标控制人员。
(3)落实目标控制机构和人员的任务和职能分工。
(4)合理组织目标控制的工作流程和信息流程。
8.(2013年真题)在确定建设工程数据库结构后,数据库管理的主要任务有( )。
A.数据编码 B.数据积累
C.数据分析 D.数据整合
E.数据修正
【答案】BC
【解析】确定建设工程数据库结构后,数据的积累、分析即成为主要任务。
9.下列关于工程质量目标的含义,表述正确的有( )。
A.符合国家现行法律、法规、技术标准 B.合同约定
C.个性质量目标 D.共性质量目标
E.因建设条件的不同而异
【答案】AB
【解析】建设工程的质量首先必须符合国家现行的关于工程质量的法律、法规、技术标准和规范等有关规定,尤其是强制性标准的规定。建设工程的质量目标又是通过合同加以约定的,其范围更广、内容更具体。
10.(2013年真题)对建设工程投资进行全方位控制时,应注意的主要问题有( )。
A.认真分析建设工程其投资构成的特点
B.根据各项费用的特点选择适当的控制方式
C.对投资、进度、质量目标进行协同控制
D.强调建设工程早期控制的重要性
E.抓主要矛盾、对投资控制有所侧重
【答案】ABE
【解析】对建设工程投资进行全方位控制时应注意的问题:认真分析建设工程投资构成的特点,了解各项费用的变化趋势和影响因素;抓主要矛盾、有所侧重;根据各项费用的特点选择适当的控制方式。
11.在建设工程施工阶段,属于监理工程师投资控制的任务是( )。
A.制订本阶段资金使用计划 B.严格进行付款控制
C.严格控制工程变更 D.确认施工单位资质
E.及时处理费用索赔
【答案】ABCE
【解析】为完成施工阶段投资控制的任务,监理工程师应做好以下工作:制订本阶段资金使用计划,并严格进行付款控制,做到不多付、不少付、不重复付;严格控制工程变更,力求减少变更费用;研究确定预防费用索赔的措施,以避免、减少对方的索赔数额;及时处理费用索赔,并协助业主进行反索赔;根据有关合同的要求,协助做好应由业主方完成的、与工程进展密切相关的各项工作,如按期提交合格施工现场,按质、按量、按期提供材料和设备等工作;做好工程计量工作;审核施工单位提交的工程结算书等。
12.对建设工程质量实行( )。
A.实施者自身的质量控制 B.政府对工程质量的监督
C.监理单位的质量控制 D.业主单位的质量控制
E.设计单位的质量控制
【答案】ABC
【解析】由于建设工程质量的特殊性,需要对其从以下几个方面加以控制:
(1)实施者自身的质量控制,这是从产品生产者角度进行的质量控制。
(2)政府对工程质量的监督,这是从社会公众角度进行的质量控制。
(3)监理单位的质量控制,这是从业主角度或者说是从产品需求者角度进行的质量控制。对于建设工程质量,加强政府的质量监督和监理单位的质量控制是非常必要的,但决不能因此而淡化或弱化实施者自身的质量控制。
13.(2013年真题)关于设计阶段特点的说法,下列正确的是( )。
A.设计阶段是决定建设工程价值和使用价值的主要阶段
B.设计阶段是影响建设工程投资的关键阶段
C.设计阶段是资金投入量最大的阶段
D.设计阶段合同关系复杂,合同争议多
E.设计阶段持续时间长,风险因素最多
【答案】AB
【解析】设计阶段的特点主要表现在:
(1)设计工作表现为创造性的脑力劳动。
(2)设计阶段是决定建设工程价值和使用价值的主要阶段。
(3)设计阶段是影响建设工程投资的关键阶段。
(4)设计工作需要反复协调。
(5)设计质量对建设工程总体质量有决定性影响。
14.对建设工程质量进行全方位控制应从( )着手。
A.对建设工程所有工程内容的质量进行控制
B.对建设工程质量目标的所有内容进行控制
C.对影响建设工程质量目标的所有因素进行控制
D.确保基本质量目标的实现
E.尽可能发挥质量控制对投资目标和进度目标的积极作用
【答案】ABC
【解析】对建设工程质量进行全方位控制应从以下几方面着手:
(1)对建设工程所有工程内容的质量进行控制。建设工程是一个整体,其总体质量是各个组成部分质量的综合体现,也取决于具体工程内容的质量。
(2)对建设工程质量目标的所有内容进行控制。建设工程的质量目标包括许多具体的内容,例如,从外在质量、工程实体质量、功能和使用价值质量等方面可分为美观性、与环境协调性、安全性、可靠性、适用性、灵活性、可维修性等目标,还可以分为更具体的目标。
(3)对影响建设工程质量目标的所有因素进行控制。
