流水施工

第二章 流水施工

一、单项选择题

1.建设工程组织流程施工时,用以表达流水施工在空间布置上开展状态的参数有( )。

A.施工过程和流水强度 B.流水节拍和流水步距

C.工作面和施工段 D.成倍节拍和流水节奏

答案C

解析空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。通常包括工作面和施工段。

2.(2012年真题建设工程采用流水施工方式的特点是( )。

A.施工现场的组织管理比较简单 B.各工作队实现了专业化施工

C.单位时间内投入的资源量较少 D.能够以最短工期完成施工任务

答案B

解析流水施工方式具有以下特点:

(1)尽可能地利用工作面进行施工,工期比较短。

(2)各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量。

(3)专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接。

(4)单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织。

(5)为施工现场的文明施工和科学管理创造了有利条件。

3.某单位工程采用固定节拍流水施工,施工过程数目n=4,施工段数目m=4,流水节拍t=2月,工作之间无间歇,则流水施工工期T=( )月。

A.12 B.14 C.16 D.18

答案B

解析T=(m+n-1)t=(4+4-1)×2月=14月。

4.(2013年真题下列流水施工参数中,用来表达流水施工工艺方面进展状态的是( )。

A.流水步距 B.流水段 C.流水强度 D.流水节拍

答案C

解析施工工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,包括施工过程和流水强度两个参数。

5.某分部工程有3个施工过程,各分为5个流水节拍相等的施工段组织加快的成倍节拍流水施工,已知各施工过程的流水节拍分别为4天、6天、4天,则流水步距和专业工作队数分别为( )。

A.6天和3个 B.4天和4个 C.4天和3个 D.2天和7个

答案D

解析流水施工参数的计算。流水步距=n-1=(3-1)天=2天专业工作队数=(4/2+6/2+4/2)个=7个

6.(2012年真题某工程划分为3个施工过程,组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6天、4天和4天,则应组织( )个专业工程队。

A.3 B.4 C.6 D.7

答案D

解析流水施工步距:K1=2min{6,4,4}=2,专业工作队数n=(6+4+4)/2=7。

7.某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6天、6天、4天。如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为( )。

A.2天和22天 B.2天和30天

C.4天和28天 D.4天和36天

答案A

解析流水步距等于流水节拍的最大公约数,即加快的成倍节拍流水施工工期T可按下式计算。T=(m+n-1)tGZC=(6/2+6/2+4/2+4-1)×2天=(3+3+2+4+1)×2天=22天。

8.某分部工程其流水节拍见下表:

下列说法正确的有( )。

A.KⅠ,Ⅱ=3,KⅡ,Ⅲ=5,T=17 B.KⅠ,Ⅱ=12,KⅡ,Ⅲ=9,T=21

C.KⅠ,Ⅱ=3,KⅡ,Ⅲ=6,T=18 D.KⅠ,Ⅱ=2,KⅡ,Ⅲ=9,T=20

答案C

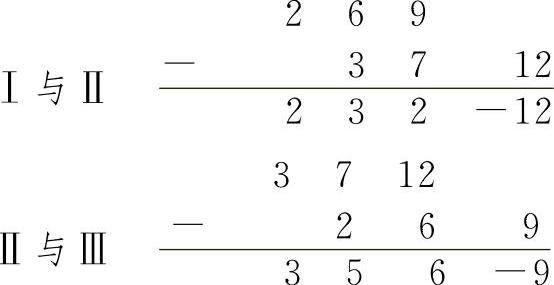

解析依题意,可根据累加数列错位相减取大差法计算,施工过程流水节拍的累加数列为

施工过程Ⅰ:2,6,9

施工过程Ⅱ:3,7,12

施工过程Ⅲ:2,6,9

错位相减得

施工过程Ⅰ与Ⅱ之间的流水步距KⅠ,Ⅱ=max[2,3,2,-12]天=3天

施工过程Ⅱ与Ⅲ之间的流水步距KⅡ,Ⅲ=max[3,5,6,-9]天=6天

T=[(3+6)+2+4+3]天=18天

二、多项选择题

1.施工段数目是用以表达流水施工的空间参数。为了合理地划分施工段,应遵循的原则有( )。

A.施工段的界限与结构界限无关,但应使同一专业工作队在各个施工段的劳动量大致相等

B.每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产率、满足合理劳动组织的要求

C.施工段的界限应设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性

D.每个施工段要有足够的工作面,以满足同一施工段内组织多个专业工作队同时施工的要求

E.施工段的数目要满足合理组织流水施工的要求,并在每个施工段内有足够的工作量

答案BCE

解析上述选项中,A、D的叙述存在错误,其正确的表述应为:

施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性。

每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产率,满足合理劳动组织的要求。

2.流水施工的表达方式有( )。

A.横道图 B.网络图 C.垂直图 D.直方图

E.饼状图

答案ABC

解析流水施工的表达方式除了网络图外,还有横道图和垂直图两种。

3.固定节拍流水施工是一种最理想的流水施工方式,其特点包括( )。

A.所有施工过程在各个施工段上的流水节拍均相等

B.相邻施工过程的流水步距相等,且等于流水节拍

C.相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数

D.各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间

E.专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务

答案ABDE

解析固定节拍流水施工是一种最理想的流水施工方式,其特点如下:

(1)所有施工过程在各个施工段上的流水节拍均相等。

(2)相邻施工过程的流水步距相等,且等于流水节拍。

(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务。

(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

4.非节奏流水施工的特点有( )。

A.各施工过程在各施工段的流水节拍均不相等

B.相邻施工过程的流水步距不尽相等

C.专业工作队数等于施工过程数

D.各专业工作队能够在施工段上连续作业

E.有的施工段可能有空闲时间

答案BCDE

解析非节奏流水施工的特点有:

(1)各施工过程在各施工段的流水节拍不全相等。

(2)相邻施工过程的流水步距不尽相等。

(3)专业工作队数等于施工过程数。

(4)各专业工作队能够在施工段上连续作业,但有的施工段可能有空闲时间。

5.流水步距的大小取决于( )。

A.相邻两个施工过程在各个施工段上的流水节拍

B.流水施工的组织方式

C.参加流水的施工过程数

D.流水施工的工期

E.各个施工过程的流水强度

答案AB

解析流水步距的大小取决于相邻两个施工过程在各个施工段上的流水节拍及流水施工的组织方式。

6.关于加快的成倍节拍流水施工的特点,下列说法正确的有( )。

A.同一施工过程在其各个施工段上的流水节拍均相等

B.不同施工过程的流水节拍不等,但其值为倍数关系

C.相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K

D.各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间

E.所有施工过程在各个施工段上的流水节拍均相等

答案ABCD

解析加快的成倍节拍流水施工的特点如下:

(1)同一施工过程在其各个施工段上的流水节拍均相等不同施工过程的流水节拍不等,但其值为倍数关系。

(2)相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K)。

(3)专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。

(4)各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
