1.离岸价、到岸价和抵岸价有何区别?

【解答】离岸价是指在出口国装运港船上交货的价格;到岸价是指在出口国装运港交货时包括国外运费和国外运输保险费在内的价格;抵岸价是指设备到达进口国港口并交完关税后的价格。

2.请详细讲解建设期利息的计算方法。

【解答】用复利法计算贷款利息时,如果贷款总额一次性贷出,利率固定且本息在贷款期末一次付清的贷款,可按下式计算:


当总贷款在贷款期内是分期均衡发放,且本息在还款期内是分期均衡偿还时,贷款期贷款利息和还款期贷款利息按下式计算:

贷款期贷款利息计算


式中Ij——贷款期第j期应计贷款利息;

Pj-1——贷款期第j-1期末贷款本息累计额;

Aj——贷款期第j期贷款额;

i——贷款利率。

还款期贷款利息计算

当年初(即上年末贷款余额)大于当年还款能力时


当年初(即上年末贷款余额)小于当年还款能力时


式中 Ij——还款期第j期应计贷款利息;

P'j-1——还款期第j-1期末未还贷款本息余额;

A'j——还款期第j期还款额;

i——贷款利率。

3.签证工程款、签付工程款和工程结算款的区别何在?

【解答】签证工程款是在实际发生的工程款基础上,进一步扣减质量保修金、由于市场情况发生变化的价格调整及实际工程量超过或低于估算工程量的价格调整。

签付工程款是在签证工程款的基础上,加上可能存在的低于上月付款最低金额的价款,减去应扣的各种预付款。

工程结算款=合同价+合同价款调整-预付款-已结算工程价款-质量保修金。

4.盈亏平衡分析的几个公式比较不易记忆,有何方法能够记住这几个公式?

【解答】有关盈亏平衡点的几个公式比较不易记忆,而且容易混淆。只要掌握这些公式就不难记忆了,需要哪个盈亏平衡点可直接换算一下就可以了。其公式是:利润=销售收入-总成本-税金,即

B=pQ-CvQ-CF-tQ

式中 B——利润;

p——单位产品售价;

Q——销量或生产量;

t——单位产品销售税金和单位产品增值税;

Cv——单位产品变动成本;

CF——固定成本。

上式明确表达了量本利之间的数量关系,是基本的损益方程式。它含有相互联系的6个变量,给定其中5个,便可求出另一个变量。

将销量、成本、利润的关系反映在直角坐标系中,即成为基本的量本利图,如下图所示:

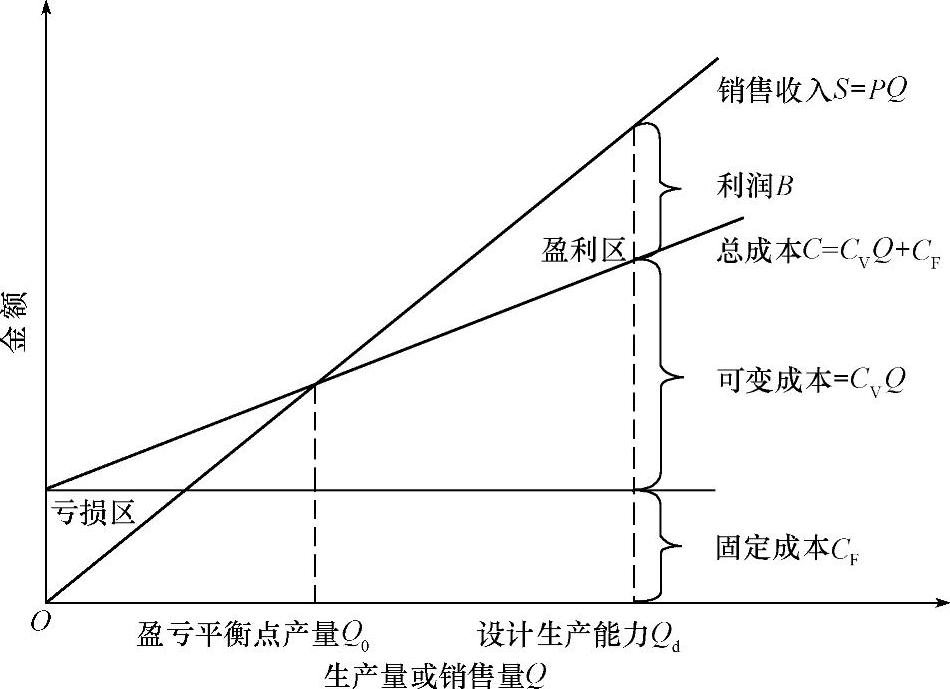

基本的量本利图

5.竣工决算造价和应付工程结算款的区别何在?

【解答】竣工决算造价,即工程结算造价,是指工程最终总造价;应付工程结算款即竣工决算时签发的付款凭证,应付工程结算款=总造价-预付款-已付款-甲方供应。

6.横道图与投资数据表间的转换计算有何技巧?

【解答】按常理,工程开工前工程量还没有完成,投资额也是计划额,所以称为“拟完工程计划投资”;工程竣工后,工程量已明确,投资额也已明确,故称为“已完工程实际投资”。为了计算偏差的需要,引进了一个虚拟的过渡量“已完工程计划投资”。相关关系如下图所示:


三个数据的关系

明确了这个概念,我们将横道图转换为投资数据表就很容易了,具体如下:

(1)每周(月)拟完工程计划投资=∑直接按每周(月)计划进度线上投资额读取数,同时进行着多个分项工程时,数据直接相加即可。

(2)每周(月)已完工程实际投资=∑直接按每周(月)实际进度线上投资额读取数,同时进行着多个分项工程时,数据直接相加即可。

(3)每周(月)已完工程计划投资=∑各分项计划工期(周或月)×每周计划投资÷实际工期(周或月)。

注:计划工期与实际工期不一致时,已完工程计划投资很容易算错。
