建设工程进度计划实施中的监测与调整方法
一、单项选择题
1.下列选项中,不属于建设工程进度调整系统过程的是( )。
A.分析进度偏差产生的原因 B.采取措施调整进度计划
C.确定后续工作和总工期的限制条件 D.实际进度与计划进度比较
【答案】D
【解析】进度调整的系统过程如下图所示:
2.某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点画线所示。通过比较可以看出,( )。
A.C工作实际进度拖后2周,影响工期2周
B.D工作实际进度超前2周,不影响工期
C.D工作实际进度拖后3周,影响工期2周
D.E工作实际进度拖后1周,不影响工期
【答案】C
【解析】A项错,C项工作实际进度拖后2周,但有1周总时差,影响工期1周;B项错,D项工作实际进度拖后3周,将影响工期;C项对,D项工作实际进度拖后3周,但有1周总时差,影响工期2周;D项错,E项工作实际进度拖后1周,影响工期1周。
3.(2013年真题)通过改变某些工作间逻辑关系的方法调整进度计划,应选择( )。
A.具有工艺逻辑关系的有关工作
B.超过计划工期的非关键线路上的有关工作
C.可以增加资源投入的有关工作
D.持续时间可以压缩的有关工作
【答案】B
【解析】当工程项目实施中产生的进度偏差影响到总工期,且有关工作的逻辑关系允许改变时,可以改变关键线路和超过计划工期的非关键线路上的有关工作之间的逻辑关系,达到缩短工期的目的。

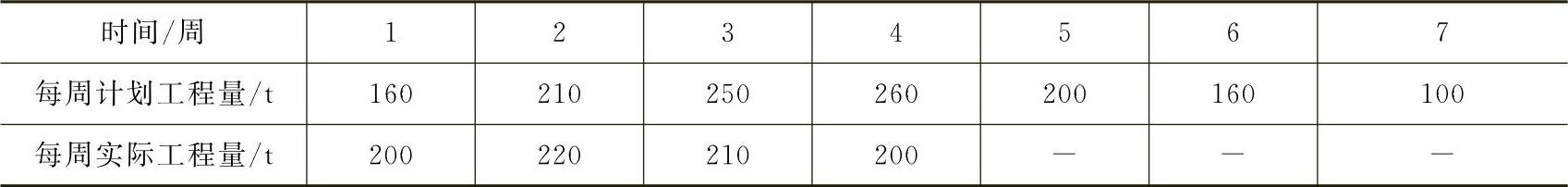

4.已知某钢筋工程每周计划完成的工程量和第1~4周实际完成的工程量见下表,则第4周末工程实际进展点落实在计划S曲线的( )。
A.左侧,表明此时实际进度比计划进度拖后60t
B.右侧,表明此时实际进度比计划进度超前60t
C.左侧,表明此时实际进度比计划进度超前50t
D.右侧,表明此时实际进度比计划进度拖后50t
【答案】D
【解析】S曲线比较法的应用。第4周末累计的计划工程量=(160+210+250+260)t=880t,第4周末累计的实际工程量=(200+220+210+200)t=830t,累计的实际工程量-累计的计划工程量=(830-880)t=-50t,这就说明实际进度比计划进度拖后50t,实际进展点落在计划S曲线的右侧。
5.在工程网络计划执行过程中,当某项工作实际进度出现的偏差超过其总时差,需要采取措施调整进度计划时,首先应考虑( )的限制条件。
A.紧后工作最早开始时间 B.后续工作最早开始时间
C.各关键节点最早时间 D.后续工作和总工期
【答案】D
【解析】在建设工程实施进度监测过程中,一旦发现实际进度偏离计划进度,即出现进度偏差时,必须认真分析产生偏差的原因及其对后续工作和总工期的影响,必要时采取合理、有效的进度计划调整措施,确保进度总目标的实现。
6.对某网络计划在某时刻进行检查,发现工作A尚需作业天数为4天,该工作到计划最迟完成时间尚需3天,则该工作( )。
A.可提前1天完成 B.正常
C.影响总工期1天 D.影响总工期3天
【答案】C
【解析】如果某工作尚需作业天数超过其最迟完成时间尚需的天数,那么就会影响总工期,其值为两者之差。
7.一个科学合理的进度优化曲线应处于香蕉曲线所包络的( )。
A.左侧 B.右侧 C.区域内 D.区域外
【答案】A
【解析】一个科学合理的进度优化曲线应处于香蕉曲线所包络的区域之内。
8.在列表比较法中,如果工作尚有总时差大于原有总时差,则说明( )。A.该工作实际进度超前,超前的时间为两者之差
B.该工作实际进度拖后,拖后的时间为两者之差
C.该工作实际进度拖后,拖后的时间为两者之差,且影响总工期
D.该工作实际进度拖后,拖后的时间为两者之差,但不影响总工期
【答案】A
【解析】列表法中比较实际进度与计划进度,如果工作尚有总时差大于原有总时差,说明该工作实际进度超前,超前的时间为两者之差。

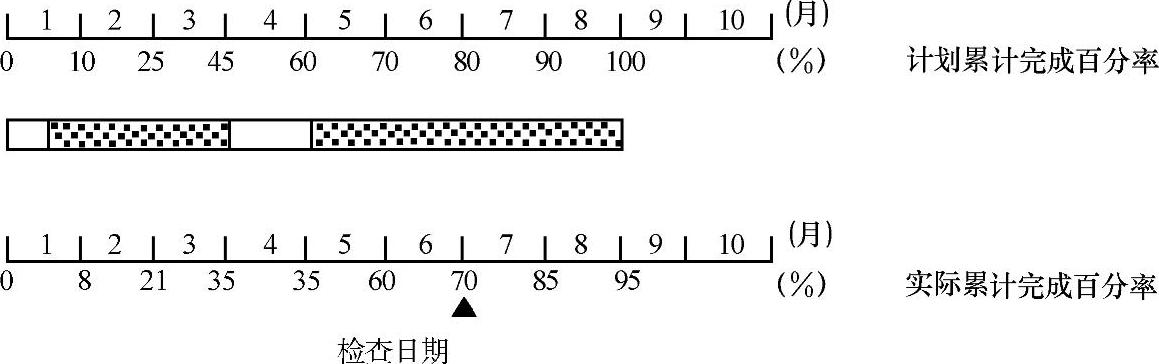

9.某工作的实际进度与计划进度如下图所示,在第6月末进行检查时发现( )。
A.本工作已按计划完成
B.第1月实际进度拖后3%,以后各月分别为4%、10%、10%、10%、10%
C.第1月实际进度拖后2%,以后各月分别为4%、10%、25%、10%、10%
D.在第4月末,实际完成的任务量大于计划任务量
【答案】C
【解析】本工作完成百分率为95%,选项A错误。
第1月实际进度拖后10%-8%=2%,选项B错误。
同理计算第2~8月的实际进度拖后比例,可得选项C正确。
第4月末实际完成的任务量为35%,而计划任务量为60%,选项D错误。
二、多项选择题

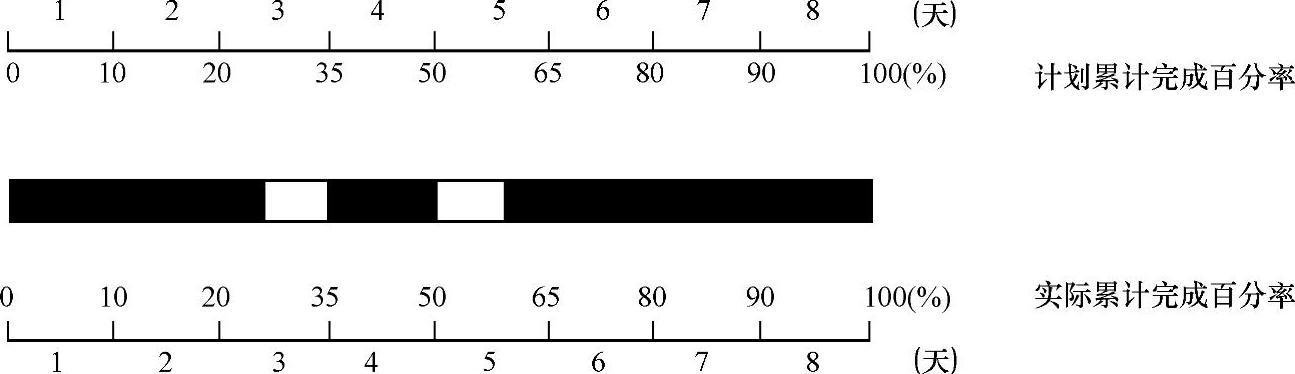

1.某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有( )。
A.第4~5天的实际进度为匀速进展
B.第3~6天的计划进度为匀速进展
C.实施过程中实际停工累计0.5天
D.第4天实际工作量与计划工作量相同
E.第8天结束时该工作已按计划完成
【答案】BE
【解析】在此非匀速进展横道图比较图中,可知实际停工累计为1天,C错;第4~5天实际停工半天,为非匀速进展,选项A错误;第3~6天计划进度为匀速,选项B正确;由于第3~4天中有停工,且实际完成计划工作量,所以第4天实际工作量要大于计划工作量,选项D错误;由于第8天结束时实际完成百分率为100%,所以已按计划完成,选项E正确,故答案为选项B、E。
2.(2012年真题)建设工程检测系统过程中的工作内容有( )。
A.分析进度偏差产生的原因 B.搜集实际进度数据
C.实际进度与计划进度的比较 D.分析进度偏差对后续工作的影响
E.实际进度数据的加工处理
【答案】BCE
【解析】进度检测的系统过程包括:进度计划执行中的跟踪检查、实际进度数据的加工处理、实际进度与计划进度的对比分析。
3.对建设工程进度计划执行情况进行跟踪检查发现问题后,进度调整系统过程中应开展的工作有( )。
A.分析产生进度偏差的原因
B.实际进度数据的整理、统计和分析
C.采取措施调整进度计划
D.分析进度偏差对后续工作及总工期的影响
E.进行实际进度与计划进度的比较
【答案】ACD
【解析】进度调整系统过程中应开展的工作有:
(1)分析进度偏差产生的原因。
(2)分析进度偏差对后续工作和总工期的影响。
(3)确定后续工作和总工期的限制条件。
(4)采取措施调整进度计划。
(5)实施调整后的进度计划。
4.在实际进度检测与调整的系统过程,进度计划执行中的跟踪检查的工作中,监理工程师应当认真做好的工作有( )。
A.定期搜集进度报表资料 B.编制完善的总进度计划
C.成立进度控制信息系统 D.现场实地检查工程进展情况
E.定期召开现场会议
【答案】ADE
【解析】为了全面、准确地掌握进度计划的执行情况,监理工程师应当认真做好以下三方面工作:
(1)定期搜集进度报表资料。
(2)现场实地检查工程进展情况。
(3)定期召开现场会议。
5.当工程实际进度偏差影响后续工作、总工期而需要调整进度计划时,可采用( )等方法改变某些工作的逻辑关系。
A.增加资源投入量 B.提高劳动效率
C.将顺序进行的工作改为平行作业 D.将顺序进行的工作改为搭接作业
E.组织分段流水作业
【答案】CDE
【解析】采用改变某些工作之间逻辑关系的方法,将顺序进行的工作改为平行作业、搭接作业以及分段组织流水作业等,都可以有效地缩短工期。
