考点八:工程项目施工组织设计
点评:学习这部分内容难度不是很大,若不是从事施工的考生,需要重复阅读,记住其内容。
知识要点集成

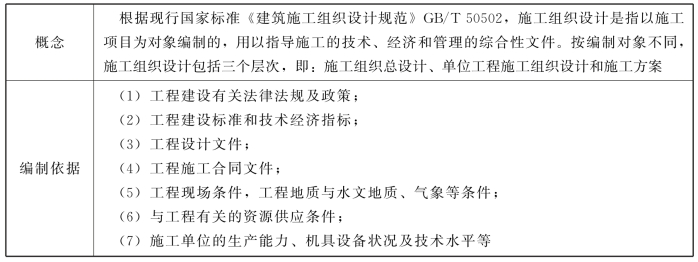

一、概述
表3-12 概 述
二、施工组织总设计

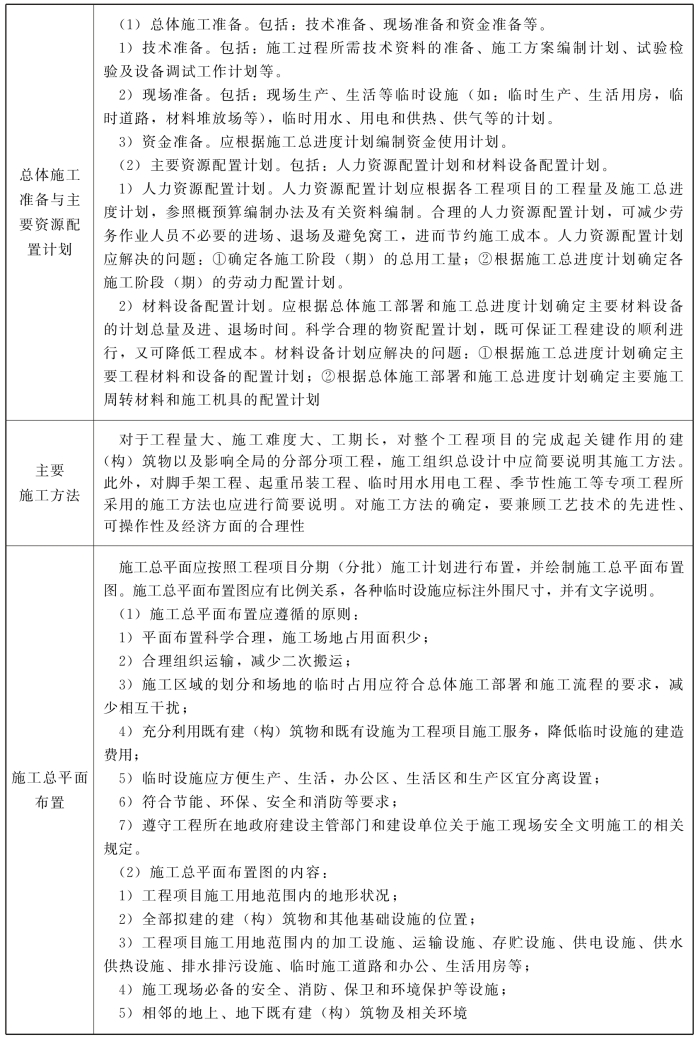

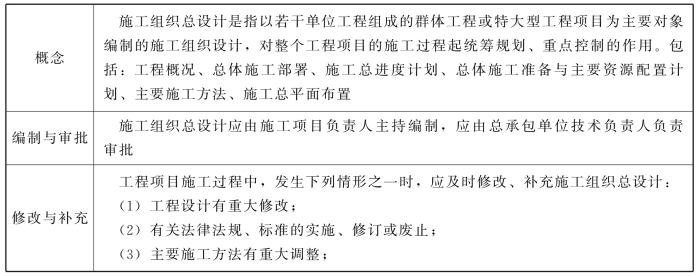

表3-13 施工组织总设计
续表3-13
续表3-13
三、单位工程施工组织设计

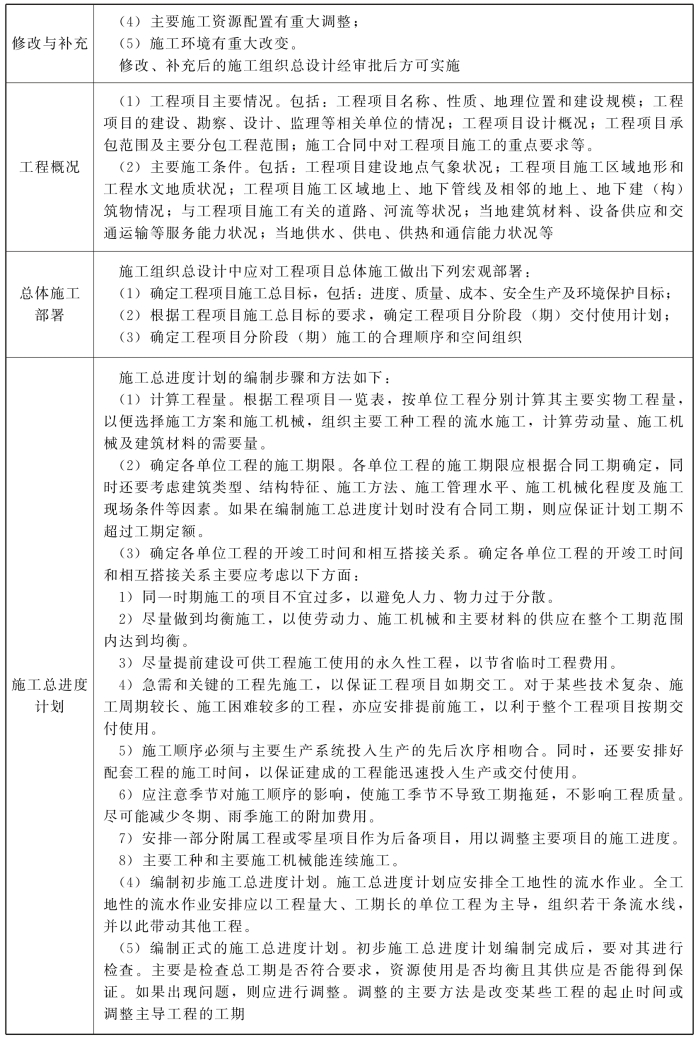

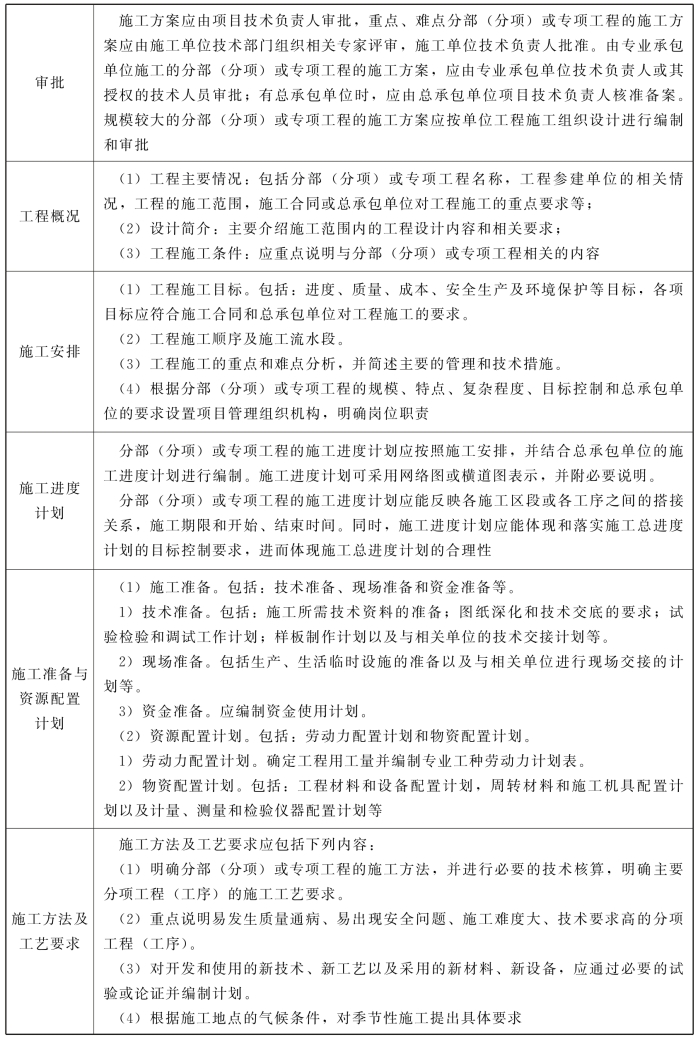

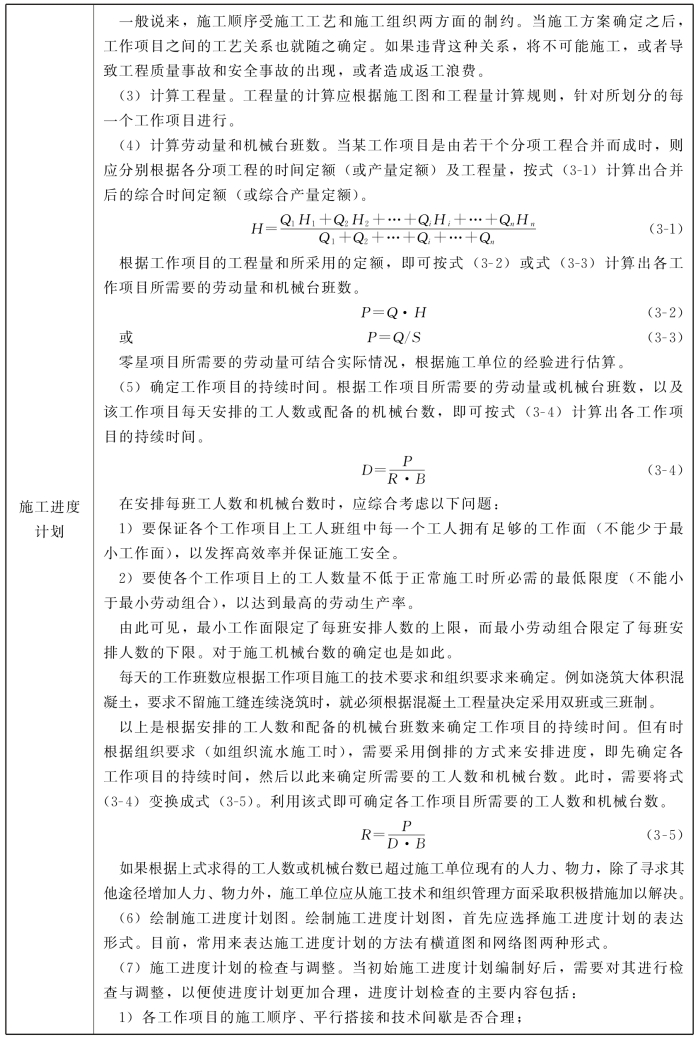

表3-14 单位工程施工组织设计
续表3-14
续表3-14

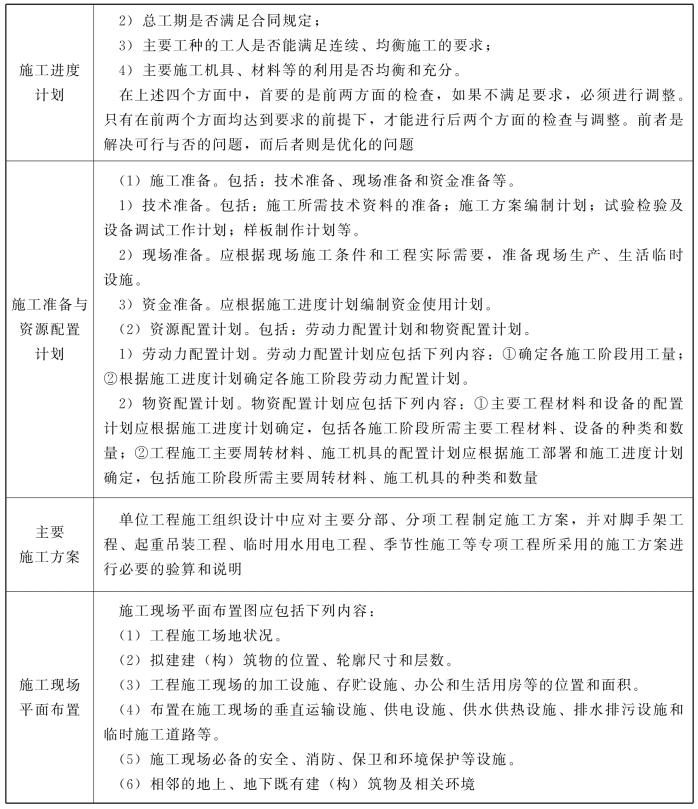

四、施工方案
表3-15 施工方案
续表3-15
五、专项施工方案

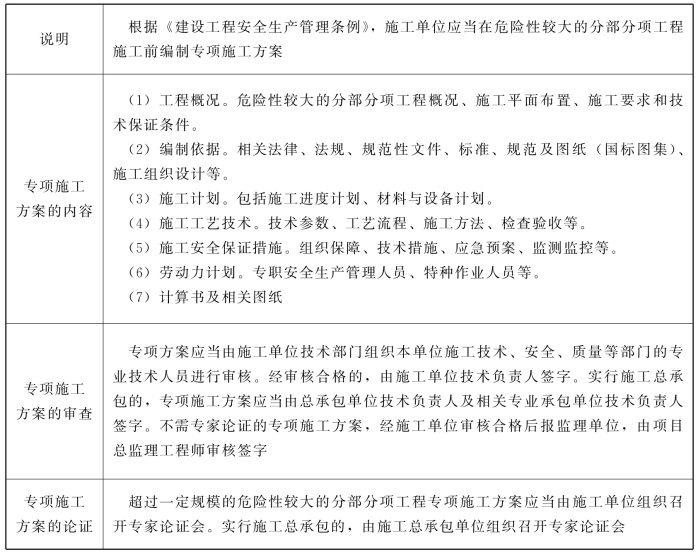

表3-16 专项施工方案
经典考题剖析
一、2018年考题
下列组成内容中,属于单位工程施工组织设计纲领性内容的是( )。
A.施工进度计划 B.施工方法
C.施工现场平面布置 D.施工部署
答案:D
[解析]施工部署是施工组织设计的纲领性内容,施工进度计划、施工准备与资源配置计划、施工方法、施工现场平面布置等均应围绕施工部署进行编制和确定。
二、2017年考题
编制单位工程施工进度计划时,确定工作项目持续时间需要考虑每班工人数量。限定每班工人数量上限的因素是( )。
A.工作项目工程量 B.最小劳动组合
C.人工产量定额 D.最小工作面
答案:D
[解析]在安排每班工人数和机械台数时,应综合考虑以下问题:
(1)要保证各个工作项目上工人班组中每一个工人拥有足够的工作面(不能少于最小工作面),以发挥高效率并保证施工安全。
(2)要使各个工作项目上的工人数量不低于正常施工时所必需的最低限度(不能小于最小劳动组合),以达到最高的劳动生产率。
由此可见,最小工作面限定了每班安排人数的上限,而最小劳动组合限定了每班安排人数的下限。对于施工机械台数的确定也是如此。
三、2016年考题
1.根据《建筑施工组织设计规范》,施工组织设计有三个层次是指( )。
A.施工组织总设计,单位工程施工组织设计和施工方案
B.施工组织总设计,单项工程施工组织设计和施工进度计划
C.施工组织设计,施工进度计划和施工方案
D.指导性施工组织设计,实施性施工组织设计和施工方案
答案:A
[解析]本题考查的是工程项目施工组织设计。按编制对象不同,施工组织设计包括三个层次,即施工组织总设计、单位工程施工组织设计和施工方案。选项A正确。
2.根据《建筑施工组织设计规范》,单位工程施工组织设计中的施工部署应包括( )。
A.施工资源配置计划 B.施工进度安排和空间组织
C.施工重点和难点分析 D.工程项目管理组织机构
E.施工现场平面布置
答案:B、C、D
[解析]关于选项B、C、D,施工部署是对工程项目进行统筹规划和全面安排,包括工程项目施工目标、进度安排和空间组织、施工重点和难点分析、工程项目管理组织机构等。关于选项A、E,施工部署是施工组织设计的纲领性内容,施工进度计划、施工准备与资源配置计划、施工方法、施工现场平面布置等均应围绕施工部署进行编制和确定。在单位工程施工组织设计中施工资源配置计划和施工现场平面布置是与施工部署同层次的内容。
四、其他年份考题
1.根据《建设施工组织设计规范》,单位工程施工组织设计应由( )主持编制。
A.建设单位项目负责人 B.施工项目负责人
C.施工单位技术负责人 D.施工项目技术负责人
答案:B
[解析]单位工程施工组织设计应由施工项目负责人主持编制,应由施工单位技术负责人或其授权的技术人员负责审批。
2.根据《建筑施工组织设计规范》GB/T 50502—2009,施工组织设计包括( )。
A.施工组织总设计、单位工程施工组织设计和施工方案
B.施工组织总设计、单位工程施工组织设计
C.单位工程施工组织设计和施工方案
D.施工组织总设计和施工方案
答案:A
[解析]根据《建筑施工组织设计规范》GB/T 50502—2009,施工组织设计是指以施工项目为对象编制的,用以指导施工的技术、经济和管理的综合性文件。按编制对象不同,施工组织设计包括三个层次,即:施工组织总设计、单位工程施工组织设计和施工方案。
