考点十四:工程变更与索赔管理
点评:理解《标准施工招标文件》定义的工程变更的情形和变更程序,掌握工程索赔的相关内容。
知识要点集成
表6-16 工程变更与索赔管理

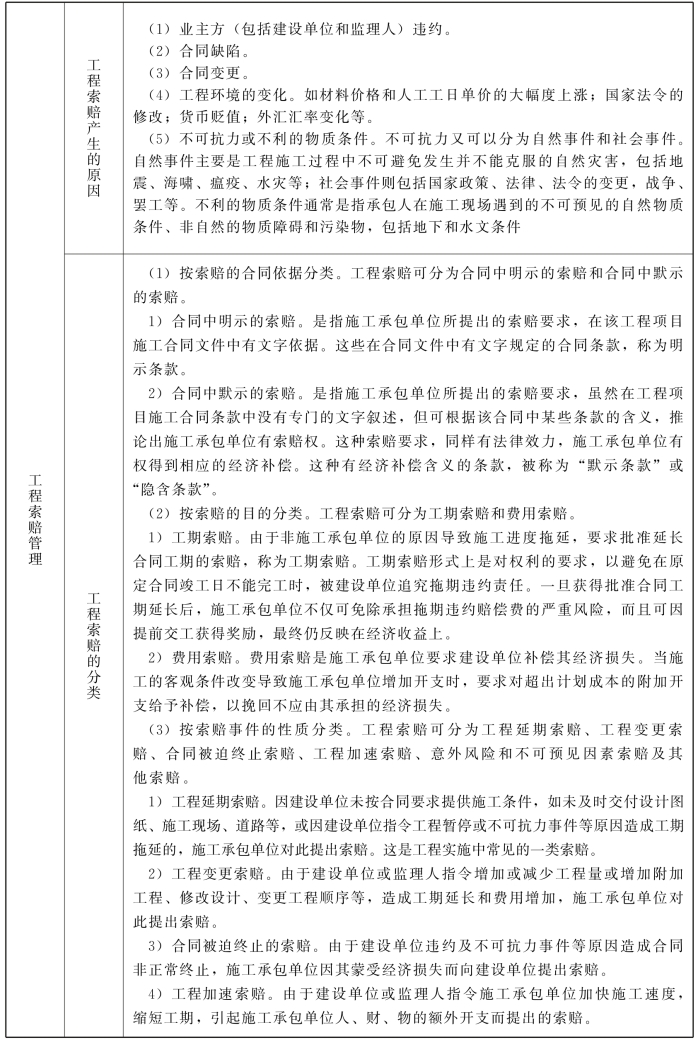

续表6-16

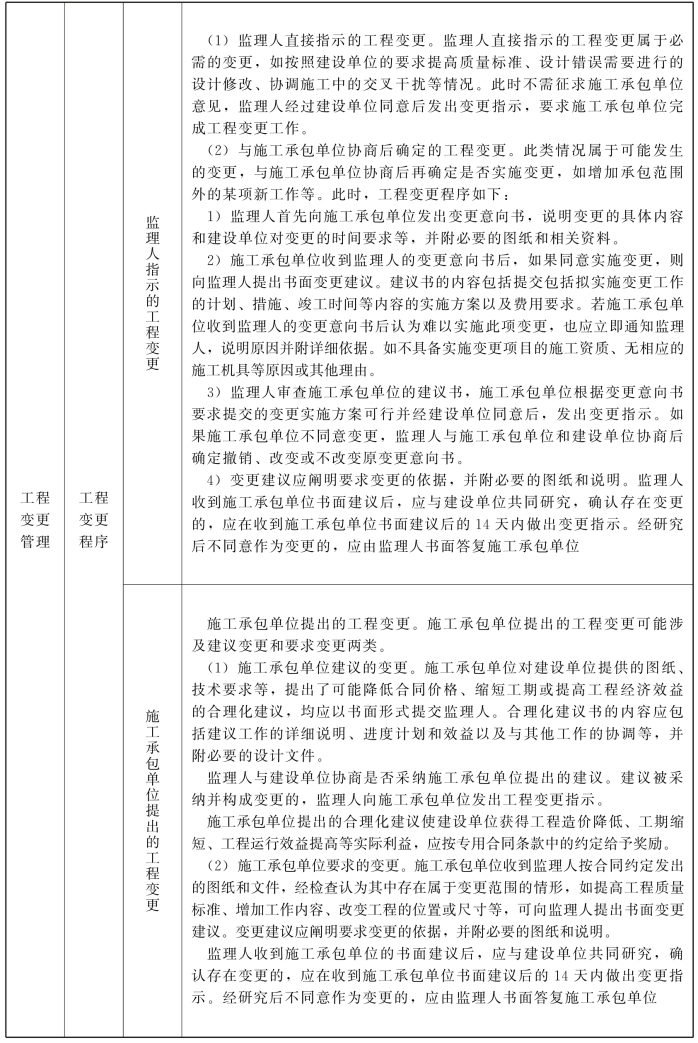

续表6-16

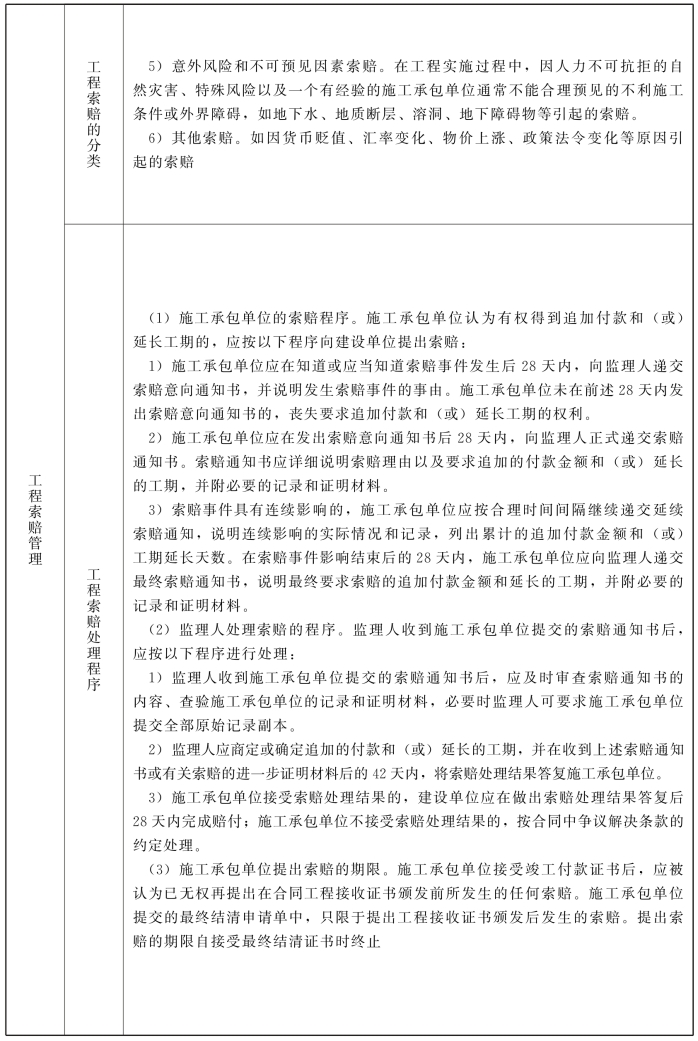

续表6-16
经典考题剖析
一、2018年考题
根据《标准施工招标文件》,工程变更的情形有( )。
A.改变合同中某项工作的质量
B.改变合同工程原定的位置
C.改变合同中已批准的施工顺序
D.为完成工程需要追加的额外工作
E.取消某项工作改由建设单位自行完成
答案:A、B、C、D

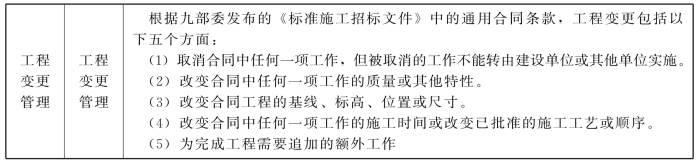

[解析]工程变更包括以下五个方面:
(1)取消合同中任何一项工作,但被取消的工作不能转由建设单位或其他单位实施。
(2)改变合同中任何一项工作的质量或其他特性。
(3)改变合同工程的基线、标高、位置或尺寸。
(4)改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序。
(5)为完成工程需要追加的额外工作。
二、其他年份考题
1.根据《标准施工招标文件》,由施工承包单位提出的索赔按程序得到了处理,且施工单位接受索赔处理结果的,建设单位应在做出索赔处理答复后( )天内完成赔付。
A.14 B.21
C.28 D.42
答案:C
[解析]施工承包单位接受索赔处理结果的,建设单位应在做出索赔处理结果答复后28天内完成赔付。施工承包单位不接受索赔处理结果的,按合同中争议解决条款的约定处理。
2.根据我国现行合同条款,在合同履行过程中,承包人发现有变更情况的,可向监理人提出( )。
A.变更指示 B.变更意向书
C.变更建议书 D.变更报价书
答案:C
[解析]在合同履行过程中,监理人发出变更指示包括三种情形。承包人收到监理人按合同约定发出的图纸和文件,经检查认为其中存在变更情形的,可向监理人提出书面变更建议。变更建议应阐明要求变更的依据,并附必要的图纸和说明。
3.关于工程变更的说法中,正确的是( )。
A.除了受自然条件的影响外,一般不得发生变更
B.尽管变更的起因有多种,但必须坚持一事一变更
C.如果出现了必须变更的情况,则应抢在变更指令发出前尽快落实变更
D.若承包人不能全面落实变更指令,则扩大的损失应当由承包人承担
答案:D
[解析]对于工程变更的处理要求:工程变更后,应当尽快落实变更。工程变更指令发出后,应当迅速落实指令,全面修改相关的各种文件。承包人也应当抓紧落实,如果承包人不能全面落实变更指令,则扩大的损失应当由承包人承担。
4.下列可导致承包商索赔的原因中,属于业主方违约的是( )。
A.业主指令增加工程量 B.业主要求提高设计标准
C.监理人不按时组织验收 D.材料价格大幅度上涨
答案:C
[解析]本题属于工程索赔产生的原因中的内容,只是教材一家之谈的原因分类,没有任何法律、规范或合同条件的依据;按照教材的解释,选项A、B属于合同变更导致索赔事件发生;选项D属于工程环境的变化引起的索赔。
