考点十五:工程费用的动态监控

考点十五:工程费用的动态监控

点评:掌握工程费用的动态监控的全部相关内容。

知识要点集成

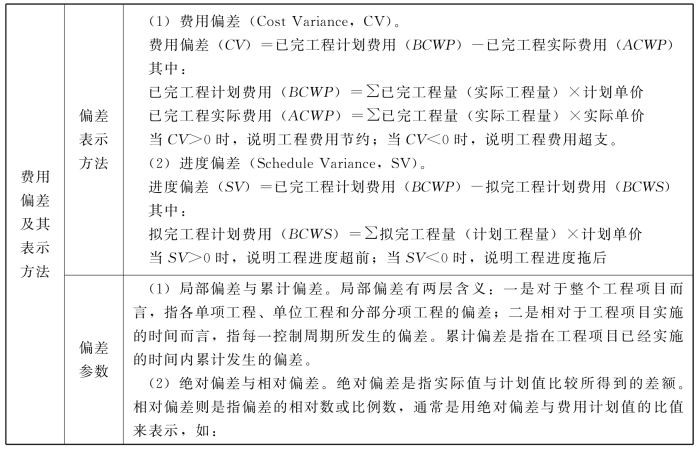

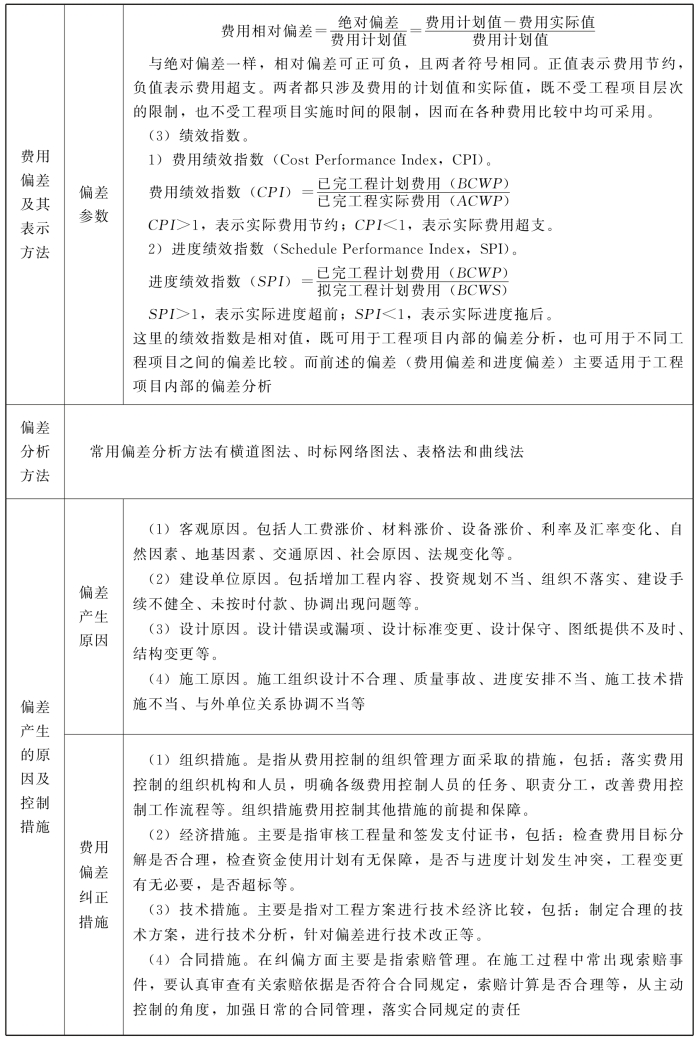

表6-17 工程费用的动态监控

续表6-17

经典考题剖析

一、2018年考题

某工程施工至月底时的情况为:已完工程量120m,实际单价8000元/m,计划工程量100m,计划单价7500元/m,则该工程在当月底的费用偏差为(  )。

A.超支6万元 B.节约6万元

C.超支15万元 D.节约15万元

答案:A

[解析]费用偏差(CV)=已完工程计划费用(BCWP)-已完工程实际费用(ACWP)=120×7500-120×8000=-6万元;当CV<0时,说明工程费用超支。所以本题答案为A,即超支6万元。

二、2017年考题

1.某工程施工至2016年12月底,已完工程计划费用2000万元,拟完工程计划费用2500万元,已完工程实际费用为1800万元,则此时该工程的费用绩效指数CPI为(  )。

A.0.8 B.0.9

C.1.11 D.1.25

答案:C

[解析]费用绩效指数(CPI)=已完工程计划费用(BCWP)/已完工程实际费用(ACWP),即2000/1800=1.11。

2.下列偏差分析方法中,既可分析费用偏差,又可分析进度偏差的是(  )。

A.时标网络图和曲线法 B.曲线法和控制图法

C.排列图法和时标网络图法 D.控制图法和表格法

答案:A

[解析]常用偏差分析方法有横道图法、时标网络图法、表格法和曲线法。

三、2016年考题

某工程施工至某月底,经统计分析得:已完工程计划费用1800万元,已完工程实际费用2200万元,拟完工程计划费用1900万元,则该工程此时的进度偏差是(  )万元。

A.-100 B.-200

C.-300 D.-400

答案:A

[解析]进度偏差(SV)=已完工程计划费用(BCWP)-拟完工程计划费用(BCWS)=1800-1900=-100(万元)。

四、其他年份考题

1.某工程施工至某月底,经偏差分析得到费用偏差(CV)<0,进度偏差(SV)<0,则表明(  )。

A.已完工程实际费用节约

B.已完工程实际费用>已完工程计划费用

C.拟完工程计划费用>已完工程实际费用

D.已完工程实际进度超前

E.拟完工程计划费用>已完工程计划费用

答案:B、E

[解析]CV=已完工程计划费用-已完工程实际费用

SV=已完工程计划费用-拟完工程计划费用

选项A错误,应该是超支;选项B正确;选项C错误,题目给出条件不能判断是否拟完工程计划费用大于已完工程实际费用;选项D错误,应该是已完工程实际进度拖后;选项E正确。

2.在工程费用监控过程中,明确费用控制人员的任务和职责分工,改善费用控制工作流程等措施,属于费用偏差纠正的(  )。

A.合同措施 B.技术措施

C.经济措施 D.组织措施

答案:D

[解析]组织措施,是指从费用控制的组织管理方面采取的措施,包括:落实费用控制的组织机构和人员,明确各级费用控制人员的任务、职责分工,改善费用控制工作流程等。组织措施费用控制其他措施的前提和保障。
