难题解析
一、单项选择题
1.对一般工业与民用建筑工程而言,下列工程中属于分项工程的是( )。
A.地基与基础处理 B.电气工程
C.电梯工程 D.钢结构基础
答案:D
[解题要点]分项工程是指将分部工程按主要工种、材料、施工工艺、设备类别等划分的工程。例如,土方开挖、土方回填、钢筋、模板、混凝土、砖砌体、木门窗制作与安装、钢结构基础等工程。
2.下列项目中,可实施“代建制”的是( )。
A.司法机关的办公楼 B.私人投资兴建的工程项目
C.政府投资的水利项目 D.政府投资的铁路项目
答案:A
[解题要点]经营性政府投资项目是指具有盈利性质的政府投资项目,政府投资的水利、电力、铁路等项目基本都属于经营性项目。经营性政府投资项目应实行项目法人责任制。非经营性政府投资项目一般是指非盈利性的、主要追求社会效益最大化的公益性项目。学校、医院以及各行政、司法机关的办公楼等项目都属于非经营性政府投资项目。非经营性政府投资项目可实施“代建制”。
3.根据《国务院关于投资体制改革的决定》,下列说法错误的是( )。
A.非政府投资项目实行核准制
B.对于采用投资补助方式的政府投资项目政府需要审批资金申请报告
C.对于企业不使用政府资金投资建设的项目,需向政府提交项目申请报告和开工报告
D.对于采用直接投资的政府投资项目,政府需要审批项目建议书和可行性研究报告
答案:C
[解题要点]对于采用直接投资和资本金注入方式的政府投资项目,政府需要从投资决策的角度审批项目建议书和可行性研究报告,除特殊情况外,不再审批开工报告,同时还要严格审批其初步设计和概算;对于采用投资补助、转贷和贷款贴息方式的政府投资项目,则只审批资金申请报告。
对于企业不使用政府资金投资建设的项目,政府不再进行投资决策性质的审批,区别不同情况实行核准制或登记备案制。
(1)核准制。企业投资建设《政府核准的投资项目目录》中的项目时,仅需向政府提交项目申请报告,不再经过批准项目建议书、可行性研究报告和开工报告的程序。
(2)备案制。对于《政府核准的投资项目目录》以外的企业投资项目,实行备案制。除国家另有规定外,由企业按照属地原则向地方政府投资主管部门备案。
4.下列关于CM(Construction Management)承包模式的说法中,正确的是( )。
A.CM单位直接与分包单位签订分包合同
B.CM单位不负责工程分包的发包,与分包单位的合同由建设单位直接签订
C.CM承包模式使工程项目实现有条件的“边设计、边施工”
D.快速路径法施工并不适合CM承包模式
答案:C
[解题要点]CM承包模式是指由建设单位委托一家CM单位承担项目管理工作,该CM单位以承包单位的身份进行施工管理,并在一定程度上影响工程设计活动,组织快速路径的生产方式,使工程项目实现有条件的“边设计、边施工”。CM单位有代理型和非代理型两种。代理型的CM单位不负责工程分包的发包,与分包单位的合同由建设单位直接签订。而非代理型的CM单位直接与分包单位签订分包合同。
5.根据《国务院关于投资体制改革的决定》,下列关于项目投资决策审批制度的说明,正确的是( )。
A.政府投资项目实行审批制和核准制
B.采用资本金注入方式的政府投资项目,需要审批项目建议书、可行性研究报告和开工报告
C.对于企业不使用政府资金投资建设的项目,一律实行备案制
D.按规定应实行备案的项目由企业按照属地原则向地方政府投资主管部门备案
答案:D
[解题要点]根据《国务院关于投资体制改革的决定》,政府投资项目和非政府投资项目分别实行审批制、核准制和备案制。对于采用直接投资和资本金注入方式的政府投资项目,政府需要从投资决策的角度审批项目建议书和可行性研究报告,除特殊情况外不再审批开工报告。对于企业不使用政府资金投资建设的项目,一律不再实行审批制,区别不同情况实行核准制和备案制。对于《政府核准的投资项目目录》以外的企业投资项目,实行备案制。除国家另有规定外,由企业按照属地原则向地方政府投资主管部门备案。
6.根据国家有关规定,办理质量监督注册手续时不需要提供( )资料。
A.中标通知书 B.施工合同
C.监理规划 D.施工方案
答案:D
[解题要点]建设单位在办理施工许可证之前应当到规定的工程质量监督机构办理工程质量监督注册手续。办理质量监督注册手续时需提供下列资料:
(1)施工图设计文件审查报告和批准书;
(2)中标通知书和施工、监理合同;
(3)建设单位、施工单位和监理单位工程项目的负责人和机构组成;
(4)施工组织设计和监理规划(监理实施细则);
(5)其他需要的文件资料。
7.根据国家现行规定,下列关于建设项目竣工验收的表述正确的是( )。
A.无论规模大小,建设项目完工后均应进行初验,然后进行正式验收
B.建设项目竣工图应由施工单位绘制并加盖“竣工图”标志
C.由项目主管部门或建设单位向负责验收的单位提出竣工验收申请报告
D.施工单位必须及时编制竣工决算,分析投资计划执行情况
答案:C
[解题要点]选项A不正确,规模较小、较简单的项目,可以一次进行全部项目的竣工验收。一般而言,出现无论……的选择项,语意绝对,一般都不正确。选项B也不正确,“竣工图”不一定都由施工单位绘制。选项D不正确,竣工决算由建设单位编制。
8.根据国家有关规定,施工图审查机构对施工图审查的内容不包括( )。
A.消防安全性
B.是否符合民用建筑节能强制性标准
C.人防工程(不含人防指挥工程)防护安全性
D.勘察设计企业和注册执业人员以及相关人员资质
答案:D
[解题要点]施工图审查机构对施工图审查的内容包括:
(1)是否符合工程建设强制性标准;
(2)地基基础和主体结构的安全性;
(3)消防安全性;
(4)人防工程(不含人防指挥工程)防护安全性;
(5)是否符合民用建筑节能强制性标准,对执行绿色建筑标准的项目,还应当审查是否符合绿色建筑标准;
(6)勘察设计企业和注册执业人员以及相关人员是否按规定在施工图上加盖相应的图章和签字;
(7)法律、法规、规章规定必须审查的其他内容。
9.根据《关于实行建设项目法人责任制的暂行规定》,项目董事会的职权之一是( )。
A.负责提出项目竣工验收申请报告
B.组织编制项目初步设计文件
C.组织实施项目年度投资计划
D.负责组织项目试生产和单项工程预验收
答案:A
[解题要点]建设项目董事会的职权有:负责筹措建设资金;审核、上报项目初步设计和概算文件;审核、上报年度投资计划并落实年度资金;提出项目开工报告;研究解决建设过程中出现的重大问题;负责提出项目竣工验收申请报告;审定偿还债务计划和生产经营方针,并负责按时偿还债务;聘任或解聘项目总经理,并根据总经理的提名,聘任或解聘其他高级管理人员。
10.下列关于项目管理承包(PMC)的说法,正确的是( )。
A.项目管理承包商代表业主进行项目管理,同时还承担部分工程的设计、采购、施工(EPC)工作。这对项目管理承包商而言,风险低,相应的利润、回报较高
B.项目管理承包商作为业主顾问,对项目进行监督和检查,并及时向业主报告工程进展情况。这对项目管理承包商而言,风险最低,接近于零,但回报也低
C.项目管理承包商作为业主项目管理的延伸,只是管理EPC承包商而不承担任何EPC工作。这对项目管理承包商而言,风险较高,回报较低
D.以上说法均不正确
答案:B
[解题要点]按照工作范围不同,项目管理承包(PMC)可分为三种类型:
(1)项目管理承包商代表业主进行项目管理,同时还承担部分工程的设计、采购、施工(EPC)工作。这对项目管理承包商而言,风险高,相应的利润、回报也较高。
(2)项目管理承包商作为业主项目管理的延伸,只是管理EPC承包商而不承担任何EPC工作。这对项目管理承包商而言,风险和回报均较低。
(3)项目管理承包商作为业主顾问,对项目进行监督和检查,并及时向业主报告工程进展情况。这对项目管理承包商而言,风险最低,接近于零,但回报也低。
11.下列关于工程代建制的说法,正确的是( )。
A.工程代建制是一种针对经营性政府投资项目的建设实施组织方式
B.工程代建单位参与工程项目前期的策划决策和建成后的经营管理
C.在项目建设期间,工程代建单位存在经营性亏损或盈利
D.工程代建制由专业化的工程项目管理单位作为代建单位
答案:D
【解题要点】工程代建制是一种针对非经营性政府投资项目的建设实施组织方式,专业化的工程项目管理单位作为代建单位,在工程项目建设过程中按照委托合同的约定代行建设单位职责。在项目建设期间,工程代建单位不存在经营性亏损或盈利,通过与政府投资管理机构签订代建合同,只收取代理费、咨询费。如果在项目建设期间使投资节约,可按合同约定从所节约的投资中提取一部分作为奖励。
12.根据《关于实行建设项目法人责任制的暂行规定》,项目总经理的职权之一是( )。
A.提出项目开工报告 B.审核项目初步设计和概算文件
C.组织工程招标工作 D.上报年度投资计划
答案:C
[解题要点]项目总经理的职权有:组织编制项目初步设计文件,对项目工艺流程、设备选型、建设标准、总图布置提出意见,提交董事会审查;组织工程设计、施工监理、施工队伍和设备材料采购的招标工作,编制和确定招标方案、标底和评标标准,评选和确定投标、中标单位。实行国际招标的项目,按现行规定办理;编制并组织实施项目年度投资计划、用款计划、建设进度计划;编制项目财务预算、决算;编制并组织实施归还贷款和其他债务计划;组织工程建设实施,负责控制工程投资、工期和质量;在项目建设过程中,在批准的概算范围内对单项工程的设计进行局部调整(凡引起生产性质、能力、产品品种和标准变化的设计调整以及概算调整,需经董事会决定并报原审批单位批准);根据董事会授权处理项目实施中的重大紧急事件,并及时向董事会报告;负责生产准备工作和培训有关人员;负责组织项目试生产和单项工程预验收;拟订生产经营计划、企业内部机构设置、劳动定员定额方案及工资福利方案;组织项目后评价,提出项目后评价报告;按时向有关部门报送项目建设、生产信息和统计资料;提请董事会聘任或解聘项目高级管理人员。
13.目前BIM技术在我国工程项目管理中的应用仍处于初级阶段,不属于值得关注和推广的应用是( )。
A.构建可视化模型 B.提出工程设计方案
C.模拟施工 D.合理安排资源计划
答案:B
[解题要点]尽管目前BIM技术在我国工程项目管理中的应用仍处于初级阶段,但在以下几个方面的应用值得关注和推广:
(1)构建可视化模型。
(2)优化工程设计方案。
(3)模拟施工。
(4)强化造价管理:①提高工程量计算的准确性;②合理安排资源计划;③控制工程设计变更;④有效支持多算对比;⑤积累和共享历史数据。
14.施工组织总设计应由( )主持编制,应由( )负责审批。
A.施工项目负责人,总承包单位技术负责人
B.总承包单位技术负责人,施工项目负责人
C.项目经理,高级工程师
D.项目经理,上级政府主管部门
答案:A
[解题要点]施工组织总设计应由施工项目负责人主持编制,应由总承包单位技术负责人负责审批。
15.下列承发包模式中,采用“保证最大工程费加酬金”合同形式的是( )。
A.总分包模式 B.平行承包模式
C.代理型CM模式 D.非代理型CM模式
答案:D
[解题要点]CM单位有代理型(Agency)和非代理型(Non-Agency)两种。代理型的CM单位不负责工程分包的发包,与分包商的合同由业主直接签订。采用简单的成本加酬金形式。而非代理型的CM单位直接与分包商签订分包合同。业主和CM单位签订“保证最大工程费用加酬金”的合同。
16.在下列工程项目管理组织机构形式中,有利于管理的专业化的是( )。
A.直线职能制和直线制 B.矩阵制和职能制
C.职能制和直线职能制 D.矩阵制和直线职能制
答案:C
[解题要点]职能制组织机构的主要优点是强调管理业务的专门化,注意发挥各类专家在项目管理中的作用。由于管理人员工作单一,易于提高工作质量,同时可以减轻领导者的负担。但是,由于这种机构没有处理好管理层次和管理部门的关系,形成多头领导,使下级执行者接受多方指令,容易造成职责不清。直线职能制组织结构既保持了直线制统一指挥的特点,又满足了职能制对管理工作专业化分工的要求。
17.下列关于工程项目计划体系的说明,正确的是( )。
A.建设单位编制的计划体系包括工程项目前期工作计划、工程项目建设规划大纲、工程项目建设实施规划
B.施工单位的计划体系包括工程项目建设总进度计划和工程项目年度计划
C.工程项目建设总进度计划是编报工程建设年度计划的依据
D.投资计划年度分配表属于工程项目年度计划
答案:C
[解题要点]工程项目计划体系包括建设单位计划体系和施工单位计划体系。建设单位计划体系包括工程项目前期工作计划、工程项目建设总进度计划和工程项目年度计划。施工单位的计划体系包括项目管理规划大纲和项目管理实施规划。工程项目建设总进度计划是编报工程建设年度计划的依据,内容包括文字部分和表格部分,表格部分包括工程项目一览表、工程项目总进度计划、投资计划年度分配表和工程项目进度平衡表。
18.与施工组织总设计比较,单位工程施工组织设计中工程概况增加了( )。
A.工程主要情况 B.各专业设计简介
C.工程施工条件 D.施工部署
答案:B
[解题要点]施工组织总设计工程概况应包括工程项目主要情况和施工条件。单位工程施工组织设计工程概况应包括:工程主要情况、各专业设计简介和工程施工条件等。
19.施工方案技术准备工作应包括( )。
A.试验检验和调试工作计划 B.资金使用计划
C.临时用水计划 D.编写施工方案
答案:A
[解题要点]施工方案施工准备。包括:技术准备、现场准备和资金准备等。
(1)技术准备。包括:施工所需技术资料的准备;图纸深化和技术交底的要求;试验检验和调试工作计划;样板制作计划以及与相关单位的技术交接计划等。
(2)现场准备。包括生产、生活临时设施的准备以及与相关单位进行现场交接的计划等。
(3)资金准备。应编制资金使用计划。
20.下列属于施工方案施工方法及工艺要求的内容是( )。
A.工程施工顺序及施工流水段
B.根据施工地点的气候条件,对季节性施工提出具体要求
C.工程施工的重点和难点分析
D.工程材料和设备配置计划
答案:B
[解题要点]施工方法及工艺要求应包括下列内容:
(1)明确分部(分项)或专项工程的施工方法:并进行必要的技术核算,明确主要分项工程(工序)的施工工艺要求。
(2)重点说明易发生质量通病、易出现安全问题、施工难度大、技术要求高的分项工程(工序)。
(3)对开发和使用的新技术、新工艺以及采用的新材料、新设备,应通过必要的试验或论证并编制计划。
(4)根据施工地点的气候条件,对季节性施工提出具体要求。
21.根据国家有关规定,超过一定规模的危险性较大的分部分项工程专项施工方案应当由( )组织召开专家论证会。
A.建设单位 B.监理单位
C.施工单位 D.设计单位
答案:C
[解题要点]超过一定规模的危险性较大的分部分项工程专项施工方案应当由施工单位组织召开专家论证会。实行施工总承包的,由施工总承包单位组织召开专家论证会。
22.下列控制措施中,属于工程项目目标主动控制措施的是( )。
A.跟踪目标实施情况,发现目标偏离时及时采取纠偏措施
B.明确项目管理组织中过程控制人员的职责,发现情况及时采取措施进行处理
C.制定必要的备用方案,以应对可能出现的影响目标实现的情况
D.建立有效的信息反馈系统,及时反馈偏离计划目标值的情况,以便及时采取措施予以纠正
答案:C
[解题要点]实施主动控制,可以采取以下措施:
(1)详细调查并分析研究外部环境条件,以确定影响目标实现和计划实施的各种有利和不利因素,并将这些因素考虑到计划和其他管理职能之中。
(2)识别风险,努力将各种影响目标实现和计划实施的潜在因素揭示出来,为风险分析和管理提供依据,并在计划实施过程中做好风险管理工作。
(3)用科学的方法制订计划。做好计划可行性分析,消除那些造成资源不可行、技术不可行、经济不可行和财务不可行的各种错误和缺陷,保障工程的实施能够有足够的时间、空间、人力、物力和财力,并在此基础上力求使计划得到优化。事实上,计划制订得越明确、完善,就越能设计出有效的控制系统,也就越能使控制产生更好的效果。
(4)高质量地做好组织工作,使组织与目标和计划高度一致,把目标控制的任务与管理职能落实到适当的机构和人员,做到职权与职责明确,使全体成员能够通力协作,为共同实现目标而努力。
(5)制订必要的备用方案,以应对可能出现的影响目标或计划实现的情况。一旦发生这些情况,因有应急措施作保障,从而可以减少偏离量,或避免发生偏离。
(6)计划应有适当的松弛度,即“计划应留有余地”。这样,可以避免那些经常发生但又不可避免的干扰因素对计划产生影响,减少“例外”情况产生的数量,从而使管理人员处于主动地位。
(7)沟通信息流通渠道,加强信息收集、整理和研究工作,为预测工程未来发展状况提供全面、及时、可靠的信息。
23.香蕉曲线法的原理与S曲线法的原理基本相同,其主要区别在于香蕉曲线是以( )为基础绘制的。
A.横道图 B.工程网络计划
C.直方图 D.排列图
答案:B
[解题要点]考查工程项目目标控制的内容、措施和方法。香蕉曲线法的原理与S曲线法的原理基本相同,其主要区别在于:香蕉曲线是以工程网络计划为基础绘制的,S曲线是由一系列直方图累计而成的。
24.下列属于矩阵制组织机构特点的是( )。
A.结构简单、权力集中、易于统一指挥、隶属关系明确
B.管理人员工作单一,易于提高工作质量
C.组织机构中各职能部门之间的横向联系差,信息传递路线长,职能部门与指挥部门之间容易产生矛盾
D.每一个成员都受项目经理和职能部门经理的双重领导
答案:D
[解题要点]选项A是直线制组织机构的形式,选项B为职能制特点,选项C为直线职能制特点,选项D为矩阵制组织机构的特点。
25.下列关于工程项目目标控制方法的表述中正确的是( )。
A.直方图是一种用来寻找影响工程质量主要因素的有效工具
B.通过因果分析图,可以发现工程项目中的主要质量问题
C.S曲线与香蕉曲线都可以用来控制工程造价和工程进度
D.控制图法和直方图法分别属于质量控制的静态和动态分析方法
答案:C
[解题要点]排列图是用来寻找影响工程(产品)质量主要因素的一种有效工具。因果分析图是用来寻找某种质量问题产生原因的有效工具。直方图和排列图属于静态分析方法,控制图是动态分析方法。香蕉曲线是两条S形曲线的叠加,因此,目标相同,可以控制工程造价和工程进度。
26.某工程按全等节拍流水组织施工,共分4道施工工序,3个施工段,估计工期为72天,则其流水节拍应为( )天。
A.6 B.9
C.12 D.18
答案:C
[解题要点]施工过程N=4个,施工段M=3个,工期T=72天。全等节拍流水施工组织中,流水节拍。
27.某项目组成甲、乙、丙、丁共4个专业队在5个施工段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、1、4、5周,丙队为4、1、3、2、5周,丁队为5、3、4、2、1周,该项目总工期为( )周。
A.31 B.30
C.26 D.24
答案:A
[解题要点]计算该题首先要计算出流水步距。
流水步距可以采用取大差法,计算流水步距的步骤是:
(1)累加各施工过程的流水节拍,形成累加数据系列;
(2)相邻两施工过程的累加数据系列错位相减;
(3)取差数之大者作为该两个施工过程的流水步距。
①本题的甲、乙两施工过程的流水步距:
取最大差值为7,故甲、乙流水过程的流水步距K甲,乙=7周。
②乙、丙两施工过程的流水步距:
取最大差值为5,故乙、丙流水过程的流水步距K乙,丙=5周。
③丙、丁两施工过程的流水步距:
取最大差值为4,故丙、丁流水过程的流水步距K丙,丁=4周。
④工期计算:T=∑K+Tn=(7+5+4)+(5+3+4+2+1)=31(周)。
其中,Tn是最后一个专业队丁在施工段上的持续时间。
所以,答案选A。
28.下列各项中,属于等步距异节奏流水施工的特点的是( )。
A.相邻施工过程的流水步距相等,且等于流水节拍的最大公约数
B.同一施工过程在各个施工段上的流水节拍不等
C.施工过程数大于专业工作队数
D.施工段之间允许存在空闲时间
答案:A
[解题要点]等步距异节奏流水施工也称为成倍节拍流水施工。特点如下:①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
29.某工程组织成倍节拍流水施工,4个施工段,4个施工过程的流水节拍分别为5、10、10、15,则该工程的流水工期为( )天。
A.50 B.55
C.60 D.70
答案:B
[解题要点]首先计算流水步距为流水节拍的最大公约数为5,然后计算各施工过程所需的施工队数为1、2、2、3,最后计算流水工期=[4+(1+2+2+3)-1]×5=55(天)。
30.某工程双代号网络计划如下图所示,其中关键线路有( )条。
A.2 B.3
C.4 D.5
答案:B
[解题要点]1—4—6—8,持续时间:20;1—3—4—6—8,持续时间:16;1—3—5—6—8,持续时间:18;1—2—7—8,持续时间:20;1—2—3—5—7—8,持续时间:18;1—2—3—4—6—8,持续时间:18;1—2—3—5—6—8,持续时间:20;1—3—5—7—8,持续时间:16。
持续时间最长的线路是关键线路,有3条关键线路。
31.双代号时标网络计划中,不能从图上直接识别的非关键工作的时间参数是( )。
A.最早开始时间 B.最早完成时间
C.自由时差 D.总时差
答案:D
[解题要点]双代号时标网络计划中,能在图上直接显示各项工作的开始与完成时间、工作自由时差及关键路径。但是,总时差是不能从图上直接识别出来的,需要进行计算。选项D是正确的。
32.在网络计划中,A工作的总时差为3天,A共有三个紧后工作B、C、D,工作B的最早开工时间和最迟开工时间分别为第21天和第22天,工作C的最早完工时间和最迟完工时间分别是第23天和第25天,工作D的最早开工时间和最迟开工时间分别是第21天和第23天,则工作A的自由时差为( )天。
A.1 B.2
C.3 D.4
答案:A
[解题要点]设A和B、C、D三个工作的时间间隔分别为LAG1、LAG2、LAG3,则3=min(LAG1+1,LAG2+2,LAG3+2),则min(LAG1,LAG2,LAG3)=1。
33.在工程网络计划中,关键线路是指( )。
A.单代号网络计划中总的工作持续时间最长的线路
B.双代号网络计划中由关键节点组成的线路
C.单代号搭接网络计划中总的工作持续时间最长的线路
D.双代号时标网络计划中无虚箭线的线路
答案:A
[解题要点]单代号网络计划、双代号网络计划中总的持续时间最长的线路就是关键线路,但对于单代号搭接网络计划来说就不成立,因为搭接网络计划存在复杂的搭接关系,总的工作持续时间最长,但由于搭接关系的存在,不一定是关键线路,双代号时标网络自始至终没有波形线的线路是关键线路。双代号网络计划中由关键节点组成的线路并不一定是关键线路。

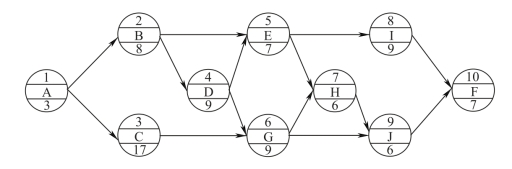

34.某分部工程单代号网络计划如下图所示,节点中下方数字为该工作的持续时间(单位:天),其关键线路有( )条。
A.1 B.2
C.3 D.4
答案:B
[解题要点]关键路线是持续时间最长的线路,因此,先列举网络的线路,再计算各线路的时间,时间最长的就是关键路线。本题的线路包括:ABEIF、ABEHJF、ABDEIF、ABDEHJF、ABDGHJF、ABDGJF、ACGHJF、ACGJF,它们的持续时间分别为:34、37、43、46、48、42、48、42。当然,本题也可以按教材的解法对整个网络进行计算,但这样太麻烦,而且没有必要。
35.已知某工作总时差为8天,最迟完成时间为第16天,最早开始时间为第7天,则该工作的持续时间为( )天。
A.8 B.7
C.4 D.1
答案:D
[解题要点]因为总时差=最迟完成时间-最早完成时间。
已知总时差为8天,最迟完成时间为第16天,则最早完成时间为8天。
因为最早完成时间=最早开始时间+本工作的持续时间,且最早开始时间为第7天,则本工作的持续时间为1天。所以,正确选项为D。

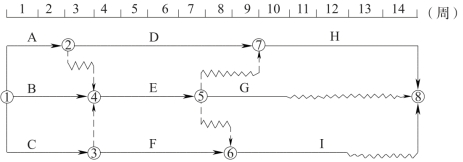

36.某工程双代号时标网络计划如下图所示(单位:周),则在不影响总工期的前提下,工作E可以利用的机动时间为( )周。
A.1 B.2
C.3 D.4
答案:B
[解题要点]本题计算的是E工作的总时差,从图中可知,E的紧后工作HGI的总时差分别为0、4、2,则TFE=min(2+0,0+4,1+2)=2(周)。
37.对于大型、复杂的项目,下列选项中较容易地识别出项目主要的、常见的风险的方法是( )。
A.初始风险清单法 B.专家调查法
C.横道图法 D.流程图法
答案:A
[解题要点]初始风险清单法是指有关人员利用他们所掌握的丰富知识设计而成的初始风险清单表,尽可能详细地列举项目所有的风险类别,按照系统化、规范化的要求去识别风险。对于大型、复杂的项目,首先将其按单项工程、单位工程分解,再对各单项工程、单位工程分别从时间维、目标维和因素维进行分解,可以较容易地识别出项目主要的、常见的风险。
38.根据《标准勘察招标文件》(2017年版),解释合同文件包括:①勘察纲要;②投标函及投标函附录;③勘察费用清单;④发包人要求;⑤中标通知书。以上解释合同文件的优先顺序为( )。
A.①—②—③—④—⑤ B.⑤—②—④—①—③
C.⑤—②—④—③—① D.②—⑤—③—①—④
答案:C
[解题要点]根据国家发展改革委等九部委联合发布的《标准勘察招标文件》(2017年版)中的合同条款及格式,勘察合同条款由通用合同条款和专用合同条款两部分组成,同时规定了合同协议书、履约保证金格式。合同协议书与下列文件一起构成合同文件:①中标通知书;②投标函及投标函附录;③专用合同条款;④通用合同条款;⑤发包人要求;⑥勘察费用清单;⑦勘察纲要;⑧其他合同文件。上述合同文件互相补充和解释。如果合同文件之间存在矛盾或不一致之处,以上述文件的排列顺序在先者为准。
39.在工程勘察合同履行中,符合专用合同条款约定的开始勘察条件的,发包人应提前( )天向勘察人发出开始勘察通知。
A.3 B.7
C.14 D.28
答案:B
[解题要点]符合专用合同条款约定的开始勘察条件的,发包人应提前7天向勘察人发出开始勘察通知。
40.在工程勘察合同履行中,勘察服务期限自( )起计算。
A.勘察合同中约定的开始勘察日期
B.开始勘察通知中载明的开始勘察日期之后1天
C.开始勘察通知中载明的开始勘察日期
D.实际开始勘察日期
答案:C
[解题要点]勘察服务期限自开始勘察通知中载明的开始勘察日期起计算。
41.根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》,下列关于无效合同的价款结算说法正确的是( )。
A.建设工程施工合同无效,且建设工程经竣工验收不合格的,经修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,不予支持
B.建设工程施工合同无效,但建设工程经竣工验收合格,承包人请求参照合同约定支付工程价款的,不予支持
C.建设工程施工合同无效,且建设工程经竣工验收不合格的,经修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,应予以支持
D.建设工程施工合同无效,不论建设工程竣工验收是否合格,承包人请求参照合同约定支付工程价款的,均不予支持
答案:C
[解题要点]无效合同的价款结算。建设工程施工合同无效,但建设工程经竣工验收合格,承包人请求参照合同约定支付工程价款的,应予支持。建设工程施工合同无效,且建设工程经竣工验收不合格的,按照以下情形分别处理:①修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,应予支持;②修复后的建设工程经竣工验收不合格,承包人请求支付工程价款的,不予支持。因建设工程不合格造成的损失,发包人有过错的,也应承担相应的民事责任。
42.根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》,当事人就同一建设工程另行订立的建设工程施工合同与经过备案的中标合同实质性内容不一致的,应当以( )作为结算工程价款的根据。
A.另行订立的建设工程施工合同 B.备案的中标合同
C.双方约定的协议 D.工程造价鉴定的结果
答案:B
[解题要点]发包人收到竣工结算文件后,在约定期限内不予答复,视为认可竣工结算文件的,按照约定处理。承包人请求按照竣工结算文件结算工程价款的,应予支持。当事人就同一建设工程另行订立的建设工程施工合同与经过备案的中标合同实质性内容不一致的,应当以备案的中标合同作为结算工程价款的根据。当事人约定按照固定价结算工程价款,一方当事人请求对建设工程造价进行鉴定的,不予支持。
43.根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》,下列说法正确的是( )。
A.当事人签订的建设工程施工合同与招标文件载明的工程范围不一致,一方当事人请求将招标文件作为结算工程价款的依据的,人民法院不予支持
B.当事人签订的建设工程施工合同与投标文件载明的建设工期不一致,一方当事人请求将投标文件作为结算工程价款的依据的,人民法院应予支持
C.当事人签订的建设工程施工合同与中标通知书载明的工程质量不一致,一方当事人请求将中标通知书作为结算工程价款的依据的,人民法院不予支持
D.当事人在诉讼前已经对建设工程价款结算达成协议,诉讼中一方当事人申请对工程造价进行鉴定的,人民法院应予准许
答案:B
[解题要点]合同约定与投标文件等不一致。当事人签订的建设工程施工合同与招标文件、投标文件、中标通知书载明的工程范围、建设工期、工程质量、工程价款不一致,一方当事人请求将招标文件、投标文件、中标通知书作为结算工程价款的依据的,人民法院应予支持。已经达成结算协议请求鉴定的处理。当事人在诉讼前已经对建设工程价款结算达成协议,诉讼中一方当事人申请对工程造价进行鉴定的,人民法院不予准许。
44.根据《标准材料采购招标文件》(2017年版),下列合同文件存在矛盾或不一致之处时,应以( )为准。
A.分项报价表 B.供货要求
C.商务和技术偏差表 D.中标材料质量标准的详细描述
答案:C
[解题要点]根据国家发展改革委等九部委联合发布的《标准材料采购招标文件》(2017年版),合同协议书与下列文件一起构成合同文件:①中标通知书;②投标函;③商务和技术偏差表;④专用合同条款;⑤通用合同条款;⑥供货要求;⑦分项报价表;⑧中标材料质量标准的详细描述;⑨相关服务计划;⑩其他合同文件。上述合同文件互相补充和解释。如果合同文件之间存在矛盾或不一致之处,以上述文件的排列顺序在先者为准。
45.基于互联网的工程项目信息平台中以Extranet作为信息交换工作平台,其基本形式是( )。
A.服务器结构 B.项目主题网 C.信息系统 D.文档系统
答案:B
[解题要点]基于互联网的工程项目信息平台具有以下基本特点:
(1)以Extranet作为信息交换工作平台,其基本形式是项目主题网,它具有较高的安全性。
(2)采用100%B/S(浏览器/服务器)结构,用户在客户端只需安装一个浏览器即可。
(3)与其他相关信息系统不同,基于互联网的工程项目信息平台的主要功能是项目信息的共享和传递,而不是对项目信息进行加工、处理。
(4)基于互联网的工程项目信息平台不是一个简单文档系统,通过信息的集中管理和门户设置,为工程参建各方提供一个开放、协调、个性化的信息沟通环境。
46.一个完整的基于互联网的工程项目信息平台的关键是( )。
A.基于互联网技术标准的信息集成平台 B.项目信息分类层
C.项目信息发布与传递层 D.工作流程支持层
答案:A
[解题要点]基于互联网技术标准的信息集成平台是项目信息平台实施的关键,它必须对来自不同信息源的各种异构信息进行有效集成。
二、多项选择题
1.根据《国务院关于投资体制改革的决定》(国发〔2004〕20号),关于政府投资项目,下列说法错误的是( )。
A.对于采用直接投资的政府投资项目,政府只需审批开工报告
B.对于采用投资补助、转贷和贷款贴息方式的政府投资项目,则只审批资金申请报告
C.政府投资项目一般都要经过符合资质要求的咨询中介机构的评估论证,特别重大的项目还应实行专家评议制度
D.对于采用资本金注入方式的政府投资项目,政府需要从投资决策的角度审批项目建议书和可行性研究报告,所有情况均不再审批开工报告
E.政府投资项目只实行审批制
答案:A、D
[解题要点]对于采用直接投资和资本金注入方式的政府投资项目,政府需要从投资决策的角度审批项目建议书和可行性研究报告,除特殊情况外,不再审批开工报告。故选项A、D说法错误。
2.根据《建设工程质量管理条例》,下列建设工程必须实行监理的有( )。
A.利用外国政府或者国际组织贷款、援助资金的工程
B.大中型公用事业工程
C.全部或者部分使用国有资金投资或者国家融资的项目
D.成片开发建设的住宅小区工程
E.涉及国家安全和国家秘密的工程
答案:A、B、D
[解题要点]工程监理的范围。根据《建设工程质量管理条例》,下列建设工程必须实行监理:
(1)国家重点建设工程;
(2)大中型公用事业工程;
(3)成片开发建设的住宅小区工程;
(4)利用外国政府或者国际组织贷款、援助资金的工程;
(5)国家规定必须实行监理的其他工程。
3.按照国际上流行的项目阶段划分方式,工程项目采用EPC总承包模式时可分为项目前期和项目实施两个阶段,下列属于项目管理承包商在项目前期阶段承担的工作内容的有( )。
A.组织或完成基础设计、初步设计和总体设计
B.提出项目实施方案,完成项目投资估算
C.进行设计管理,协调有关技术条件
D.提出材料、设备清单及供货厂家名单
E.实施采购管理,并为业主负责的采购提供服务
答案:A、B、D
[解题要点]按照国际上流行的项目阶段划分方式,工程项目采用EPC总承包模式时可分为项目前期和项目实施两个阶段,项目管理承包商在项目进展的不同阶段承担不同的工作内容。
(1)项目前期阶段工作内容。在此阶段,项目管理承包商的主要任务是代表业主进行项目管理。具体包括:项目建设方案优化;组织项目风险识别和分析,并制定项目风险应对策略;提供融资方案并协助业主进行融资;提出项目应统一遵循的标准及规范;组织或完成基础设计、初步设计和总体设计;协助业主完成政府相关审批工作;提出项目实施方案,完成项目投资估算;提出材料、设备清单及供货厂家名单;编制EPC招标文件,进行EPC投标人资格预审,并完成EPC评标工作。
(2)项目实施阶段工作内容。在此阶段,由中标的EPC总承包商进行项目的详细设计,并进行采购和施工工作。项目管理承包商的主要任务是代表业主进行协调和监督工作。具体包括:进行设计管理,协调有关技术条件;完成项目总体中某些部分的详细设计;实施采购管理,并为业主负责的采购提供服务;配合业主进行生产准备、组织试运行和验收;向业主移交项目文件资料。
4.建设工程项目采用平行模式的特点有( )。
A.有利于控制工程质量 B.有利于缩短建设周期
C.有利于组织管理 D.有利于控制工程造价
E.有利于业主选择承包商
答案:A、B、E
[解题要点]平行承包模式的特点包括:
(1)有利于业主择优选择承包商。
(2)有利于控制工程质量。
(3)有利于缩短建设工期。
(4)组织管理和协调工作量大。
(5)工程造价控制难度大。
(6)相对于总承包模式而言,平行承包模式不利于发挥那些技术水平高、综合管理能力强的承包商的综合优势。
5.下列关于工程项目管理组织机构形式说法正确的是( )。
A.直线制隶属关系明确,易于统一指挥
B.矩阵制容易形成多头领导
C.职能制因有双重领导,容易产生扯皮现象
D.强矩阵制适用于技术复杂且对时间紧迫的项目
E.弱矩阵制项目经理由企业最高领导任命,并全权负责项目
答案:A、B、D
[解题要点]直线制组织机构的主要优点是结构简单、权力集中、易于统一指挥、隶属关系明确、职责分明、决策迅速。
职能制组织机构的主要优点是强调管理业务的专门化,注意发挥各类专家在项目管理中的作用。但是,由于这种机构没有处理好管理层次和管理部门的关系,形成多头领导,使下级执行者接受多方指令,容易造成职责不清。
矩阵制组织机构中的每一个成员都受项目经理和职能部门经理的双重领导,如果处理不当,会造成矛盾,产生扯皮现象。强矩阵制组织形式适用于技术复杂且时间紧迫的工程项目。弱矩阵制组织中,并未明确对项目目标负责的项目经理。即使有项目负责人,其角色也只是一个项目协调者或监督者,而不是一个管理者。
6.下列属于项目管理实施规划内容的是( )。
A.项目概况 B.组织方案
C.技术措施 D.成本计划
E.财务评价指标汇总表
答案:A、B、C、D
[解题要点]项目管理实施规划的主要内容包括:
(1)项目概况;
(2)总体工作安排;
(3)组织方案;
(4)设计与技术措施;
(5)进度计划;
(6)质量计划;
(7)成本计划;
(8)安全生产计划;
(9)绿色建造与环境管理计划;
(10)资源需求与采购计划;
(11)信息管理计划;
(12)沟通管理计划;
(13)风险管理计划;
(14)项目收尾计划;
(15)项目现场平面布置图;
(16)项目目标控制计划;
(17)技术经济指标。
7.施工方案施工安排中应包括的内容是指( )。
A.工程施工目标 B.资源配置计划
C.工程施工顺序及施工流水段 D.工程施工的重点和难点分析
E.施工进度计划
答案:A、C、D
[解题要点]施工安排中应包括下列内容:
(1)工程施工内容。包括:进度、质量、成本、安全生产及环境保护等目标,各项目标应符合施工合同和总承包单位对工程施工的要求。
(2)工程施工顺序及施工流水段。
(3)工程施工的重点和难点分析,并简述主要的管理和技术措施。
(4)根据分部(分项)或专项工程的规模、特点、复杂程序、目标控制和总承包单位的要求设置项目管理组织机构,明确岗位职责。
8.根据国家有关规定,专项施工方案的内容应包括( )。
A.施工工艺技术 B.施工进度安排和空间组织
C.劳动力计划 D.施工安全保证措施
E.施工现场平面布置
答案:A、C、D
[解题要点]专项施工方案应当包括以下内容:
(1)工程概况。危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
(2)编制依据。相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(3)施工计划。包括施工进度计划、材料与设备计划。
(4)施工工艺技术。技术参数、工艺流程、施工方法、检查验收等。
(5)施工安全保证措施。组织保障、技术措施、应急预案、监测监控等。
(6)劳动力计划。专职安全生产管理人员、特种作业人员等。
(7)计算书及相关图纸。
9.单位工程施工进度计划检查的主要内容包括( )。
A.第一个工人是否拥有足够的工作面
B.各工作项目的施工顺序、平行搭接和技术间歇是否合理
C.总工期是否满足合同规定
D.主要工程的工人是否能满足连接、均衡施工的要求
E.主要施工机具、材料等的利用是否均衡和充分
答案:B、C、D、E
[解题要点]当初始施工进度计划编制过后,需要对其进行检查与调整,以便使进度计划更加合理,进度计划检查的主要内容包括:
(1)各工作项目的施工顺序、平行搭接和技术间歇是否合理;
(2)总工期是否满足合同规定;
(3)主要工种的工人是否能满足连续、均衡施工的要求;
(4)主要施工机具、材料等的利用是否均衡和充分。
10.下列建设工程项目目标控制方法中,可用来判断工程进度偏差的有( )。
A.直方图法 B.网络计划技术
C.S曲线法 D.香蕉曲线法
E.控制图法
答案:B、C、D
[解题要点]可用来判断工程进度偏差的方法有网络计划技术、S曲线法和香蕉曲线法。
11.某工程网络计划图中,D工作的紧后工作为E和F,其持续时间分别为6天、3天、2天,D工作第8天开始,E和F工作均于第18天必须最迟完成,则以下参数正确的是( )。
A.D工作自由时差为1天 B.D工作自由时差为0天
C.E工作的总时差为0天 D.D工作的最迟开始时间为第10天
E.F工作总时差为2天
答案:B、E
[解题思路]该题网络图如下图所示:
已知:TD=6,TE=3,TF=2,ESD=8,LFE=18,LFF=18
由EF=ES+T,LS=LF-T
可以得到:EFD=14,ESE=14,ESF=14,EFE=17,EFF=16
LSE=15,LSF=16,LFD=15,LSD=9
根据总时差TFi-j=LSi-j-ESi-j=LFi-j-EFi-j
自由时差FFi-j=ESj-k-EFi-j
可以得到TFD=1,FFD=0,TFE=1,TFF=2。
由以上计算可知,选项B、E正确。选项A的D工作自由时差应为0天,选项C中E工作的总时差应为1天,选项D中最迟开始时间应为第9天。
12.在工程网络计划中,关键工作是指( )的工作。
A.双代号网络计划中持续时间最长
B.单代号网络计划中与紧后工作之间的时间间隔为0
C.最迟完成时间与最早完成时间的差值最小
D.最迟开始时间与最早开始时间的差值最小
E.双代号时标网络计划中无波形线
答案:C、D
[解题要点]关键工作指的是网络计划中总时差最小的工作。当计划工期等于计算工期时,总时差为零的工作就是关键工作。选项C、D两项就是总时差最小。
13.在工程网络计划中,关键线路是指( )的线路。
A.单代号网络计划中相邻工作之间时间间隔全部为零
B.双代号网络计划中由关键节点组成
C.双代号时标网络计划中无波形线
D.双代号时标网络计划中无虚箭线
E.双代号网络中无虚工作的线路
答案:A、C
[解题要点]双代号时标网络计划中,自始至终无波形线的线路是关键线路。双代号网络计划中由关键节点组成的线路并不一定是关键线路。
14.在工程勘察设计合同履行中,关于发包人和勘察人应履行的义务说法正确的有( )。
A.勘察人占用或使用他人的施工场地,应由发包人承担相应责任
B.勘察人在勘探场地临时设施的搭设,应由发包人承担相应责任
C.发包人应按专用合同条款约定向勘察人提供基础资料、勘察任务书等
D.勘察人在风险性较大的环境中作业时应当编制安全防护方案并制定应急预案
E.勘察人应按有关法律规定纳税,应缴纳的税金(含增值税)包括在合同价格之中
答案:C、D、E
[解题要点]勘察人应履行的一般义务如下:
(1)遵守法律。勘察人在履行合同过程中应遵守法律,并保证发包人免于承担因勘察人违反法律而引起的任何责任。
(2)依法纳税。勘察人应按有关法律规定纳税,应缴纳的税金(含增值税)包括在合同价格之中。
(3)完成全部勘察工作。勘察人应按合同约定以及发包人要求,完成合同约定的全部工作,并对工作中的任何缺陷进行整改、完善和修补,使其满足合同约定的目的。勘察人应按合同约定提供勘察文件,以及为完成勘察服务所需的劳务、材料、勘察设备、实验设施等,并应自行承担勘探场地临时设施的搭设、维护、管理和拆除。
(4)保证勘察作业规范、安全和环保。勘察人应按法律、规范标准和发包人要求,采取各项有效措施,确保勘察作业操作规范、安全、文明和环保,在风险性较大的环境中作业时应当编制安全防护方案并制订应急预案,防止因勘察作业造成的人身伤害和财产损失。
(5)避免勘探对公众与他人的利益造成损害勘察人在进行合同约定的各项工作时,不得侵害发包人与他人使用公用道路、水源、市政管网等公共设施的权利,避免对邻近的公共设施产生干扰,保证勘探场地的周边设施、建构筑物、地下管线、架空线和其他物体的安全运行。勘察人占用或使用他人的施工场地,影响他人作业或生活的,应承担相应责任。
(6)其他义务。勘察人应履行合同约定的其他义务。
15.在工程勘察设计合同履行中,下列属于发包人违约的有( )。
A.未按合同约定支付勘察费用
B.未按合同计划完成勘察,从而造成工程损失
C.发包人原因造成勘察停止
D.发包人停止履行合同
E.勘察文件不符合法律及合同约定
答案:A、C、D
[解题要点]发包人在合同履行中发生下列情形之一的,属发包人违约:
(1)未按合同约定支付勘察费用;
(2)自身原因造成勘察停止;
(3)无法履行或停止履行合同;
(4)不履行合同约定的其他义务。
发包人发生违约情况时,勘察人可向发包人发出暂停勘察通知,要求其在限定期限内纠正;逾期仍不纠正的,勘察人有权解除合同并向发包人发出解除合同通知。发包人应当承担由于违约所造成的费用增加、周期延误和勘察人损失等。
16.根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》,下列关于工程价款利息说法正确的有( )。
A.当事人对欠付工程价款利息计付标准有约定的,按照约定处理
B.对于无效合同,当事人对垫资和垫资利息有约定,承包人请求按照约定返还垫资及其利息的,应予支持
C.对于无效合同,当事人对垫资利息没有约定,承包人请求支付利息的,按照中国人民银行发布的同期同类贷款利率计息
D.当事人对付款时间没有约定或者约定不明的,建设工程已实际交付的,提交竣工阶段文件之日视为应付款时间
E.利息从工程实际交付之日计付
答案:A、B
[解题要点]当事人对欠付工程价款利息计付标准有约定的,按照约定处理;没有约定的,按照中国人民银行发布的同期同类贷款利率计息。对于无效合同,当事人对垫资和垫资利息有约定,承包人请求按照约定返还垫资及其利息的,应予支持,但是约定的利息计算标准高于中国人民银行发布的同期同类贷款利率的部分除外;当事人对垫资利息没有约定,承包人请求支付利息的,不予支持。利息从应付工程价款之日计付。当事人对付款时间没有约定或者约定不明的,下列时间视为应付款时间:建设工程已实际交付的,为交付之日;建设工程没有交付的,为提交竣工结算文件之日;建设工程未交付,工程价款也未结算的,为当事人起诉之日。
17.根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》,下列关于开工日期争议确定说法正确的有( )。
A.开工日期为发包人或者监理人发出的开工通知载明的开工日期
B.开工通知发出后,尚不具备开工条件的,以实际进场施工时间为开工日期
C.因承包人原因导致开工时间推迟的,以开工条件具备的时间为开工日期
D.承包人经发包人同意已经实际进场施工的,以开工通知载明的时间为开工日期
E.发包人或者监理人未发出开工通知,亦无相关证据证明实际开工日期的,应当综合考虑开工报告、合同、施工许可证、竣工验收报告或者竣工验收备案表等载明的时间,并结合是否具备开工条件的事实,认定开工日期
答案:A、E
[解题要点]《施工合同法律解释二》规定:当事人对建设工程开工日期有争议的,人民法院应当分别按照以下情形予以认定:开工日期为发包人或者监理人发出的开工通知载明的开工日期;开工通知发出后,尚不具备开工条件的,以开工条件具备的时间为开工日期;因承包人原因导致开工时间推迟的,以开工通知载明的时间为开工日期。承包人经发包人同意已经实际进场施工的,以实际进场施工时间为开工日期。发包人或者监理人未发出开工通知,亦无相关证据证明实际开工日期的,应当综合考虑开工报告、合同、施工许可证、竣工验收报告或者竣工验收备案表等载明的时间,并结合是否具备开工条件的事实,认定开工日期。
18.工程项目信息管理实施模式中,自行开发相比于租用服务的优点有( )。
A.对项目的针对性强 B.实施费用最低
C.安全性和可靠性好 D.实施周期最短
E.维护工作量最小
答案:A、C
[解题要点]
工程项目信息管理实施模式的特点比较
19.下列基于互联网的工程项目信息平台的功能中属于基本功能的有( )。
A.项目通信与协同工作 B.工作流管理
C.投资计划的网上发布 D.网站管理与报告
E.视频会议
答案:A、B、D
[解题要点]基于互联网的工程项目信息平台的功能分为基本功能和拓展功能两个层次。其中,基本功能是大部分商业化项目信息平台和应用服务所具备的功能,可以看成基互联网的工程项目信息平台的核心功能。包括通知与桌面管理、日历和任务管理、项目通信与协同工作、工作流管理、网站管理与报告等。而拓展功能则是部分应用服务商在其应用服务平台上所提供的服务,这些服务代表了基于互联网的工程项目信息平台的未来发展趋势。
20.下列基于互联网的工程项目信息平台的功能中属于拓展功能的有( )。
A.项目通信与协同工作 B.电子采购
C.投资计划的网上发布 D.电子招标
E.共享项目进度计划的日历管理
答案:B、C、D
[解题要点]基于互联网的工程项目信息平台的功能分为基本功能和拓展功能两个层次。其中,基本功能是大部分商业化项目信息平台和应用服务所具备的功能,可以看成基互联网的工程项目信息平台的核心功能。而拓展功能则是部分应用服务商在其应用服务平台上所提供的服务,这些服务代表了基于互联网的工程项目信息平台的未来发展趋势。基于互联网的工程项目信息平台的拓展功能包括多媒体的信息交互、在线项目管理、集成电子商务等功能,如视频会议、进度计划和投资计划的网上发布、电子采购、电子招标等功能。
