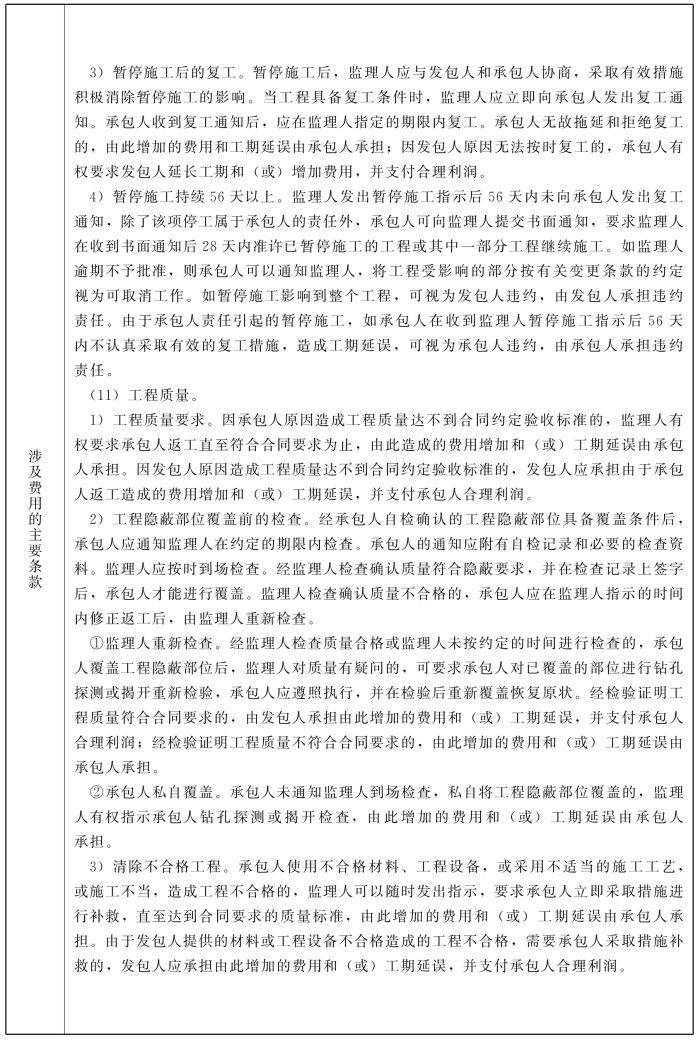

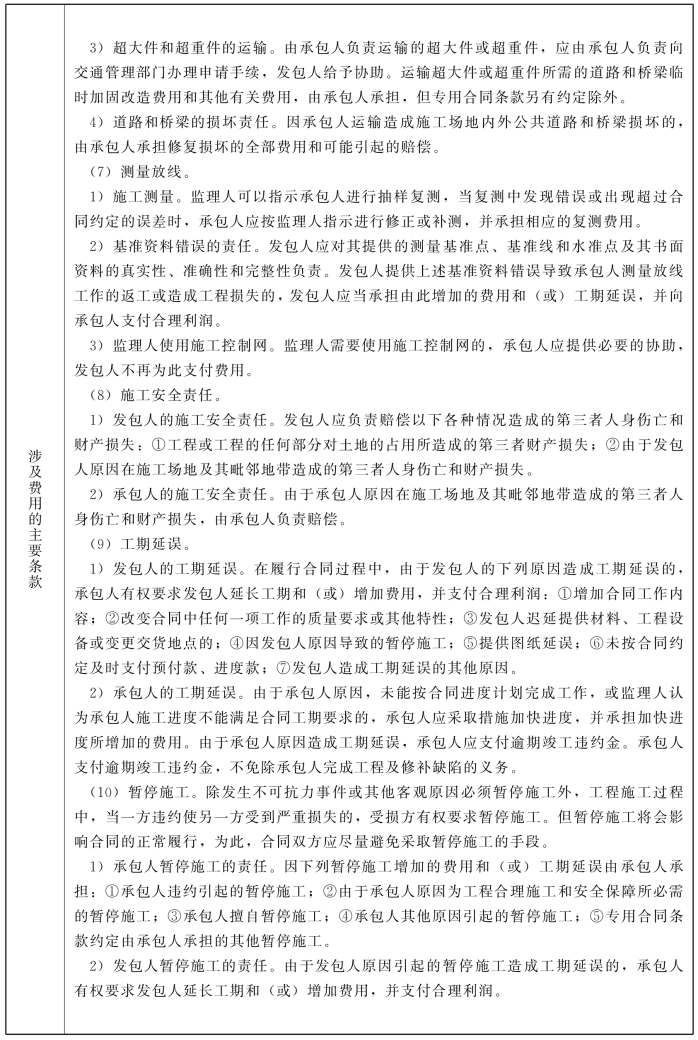

考点七:《标准施工招标文件》通用条款
点评:本考点将2017年版教材中很多内容安排在第三章第六节中,只保留了与工程造价有关的条款,这是重点考核内容。
知识要点集成
表6-8 《标准施工招标文件》通用条款
续表6-8
续表6-8
续表6-8
续表6-8
续表6-8
续表6-8
经典考题剖析
一、2018年考题
1.根据《标准施工招标文件》,施工合同文件包括下列内容:①已标价工程量清单;②技术标准和要求:③中标通知书,仅就上述三项内容而言,合同文件的优先解释顺序是( )。
A.①→②→③ B.③→①→②
C.②→①→③ D.③→②→①
答案:D
[解析](鉴于2018年考题是基于2017年版教材,本题目内容在新教材中已经删除)合同文件的优先顺序。组成合同的各项文件应互相解释、互为说明。除专用合同条款另有约定外,解释合同文件的优先顺序如下:
(1)合同协议书;
(2)中标通知书;
(3)投标函及投标函附录;
(4)专用合同条款;
(5)通用合同条款;
(6)技术标准和要求;
(7)图纸;
(8)已标价工程量清单;
(9)其他合同文件。

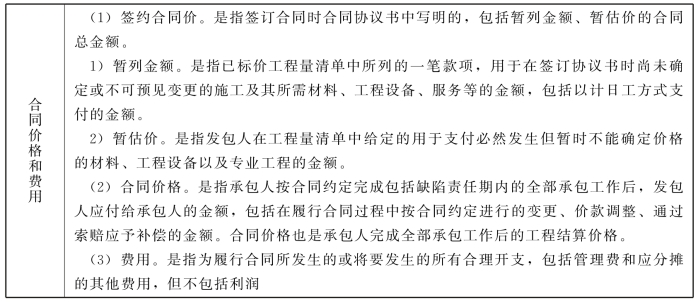

2.根据《标准施工招标文件》,合同价格是指( )。
A.合同协议书中写明的合同总金额
B.合同协议书中写明的不含暂估价的合同总金额
C.合同协议书中写明的不含暂列金额的合同总金额
D.承包人完成全部承包工作后的工程结算价格
答案:D
[解析]合同价格是指承包人按合同约定完成包括缺陷责任期内的全部承包工作后,发包人应付给承包人的金额,包括在履行合同过程中按合同约定进行的变更、价款调整、通过索赔应予补偿的金额。合同价格也是承包人完成全部承包工作后的工程结算价格。
二、2017年考题
1.关于《标准施工招标文件》中通用合同条款的说法,正确的是( )。
A.通用合同条款适用于设计和施工同属于一个承包商的施工招标
B.通用合同条款同时适用于单价合同和总价合同
C.通用合同条款只适用于单价合同
D.通用合同条款只适用于总价合同
答案:B
[解析]通用合同条款同时适用于单价合同和总价合同,合同条款中涉及单价合同和总价合同的,招标人在编制招标文件时,应根据各行业和具体工程的不同特点和要求,进行修改和补充。

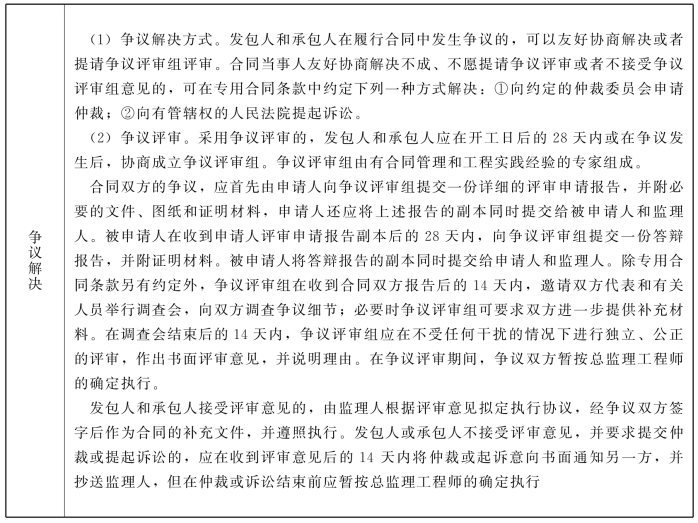

2.根据《标准施工招标文件》合同双方发生争议采用争议评审的,除专用合同条款另有约定外,争议评审组应在( )内做出书面评审意见。
A.收到争议评审申请报告后28天
B.收到被申请人答辩报告后28天
C.争议调查会结束后14天
D.收到合同双方报告后14天
答案:C
[解析]除专用合同条款另有约定外,争议评审组在收到合同双方报告后的14天内,邀请双方代表和有关人员举行调查会,向双方调查争议细节;必要时争议评审组可要求双方进一步提供补充材料。在调查会结束后的14天内,争议评审组应在不受任何干扰的情况下进行独立、公正的评审,做出书面评审意见,并说明理由。在争议评审期间,争议双方暂按总监理工程师的确定执行。
3.根据《标准施工招标文件》中的合同条款,需要由承包人承担的有( )。
A.承包人协助监理人使用施工控制网所发生的费用
B.承包人车辆外出行驶所发生的场外公共道路通行费用
C.发包人提供的测量基准点有误导致承包人测量放线返工所发生的费用
D.监理人剥离检查已覆盖合格隐蔽工程所发生的费用
E.承包人修建临时设施需要临时占地所发生的费用
答案:A、B
[解析]选项A,监理人需要使用施工控制网的,承包人应提供必要的协助,发包人不再为此支付费用;选项B,承包人车辆外出行驶所需的场外公共道路的通行费、养路费和税款等由承包人承担;选项C,发包人提供上述基准资料错误导致承包人测量放线工作的返工或造成工程损失的,发包人应当承担由此增加的费用和(或)工期延误,并向承包人支付合理利润;选项D,承包人覆盖工程隐蔽部位后,监理人对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新检验,承包人应遵照执行,并在检验后重新覆盖恢复原状。经检验证明工程质量符合合同要求的,由发包人承担由此增加的费用和(或)工期延误,并支付承包人合理利润;经检验证明工程质量不符合合同要求的,由此增加的费用和(或)工期延误由承包人承担;选项E,除专用合同条款另有约定外,承包人应自行承担修建临时设施的费用,需要临时占地的,应由发包人办理申请手续并承担相应费用。
三、2016年考题

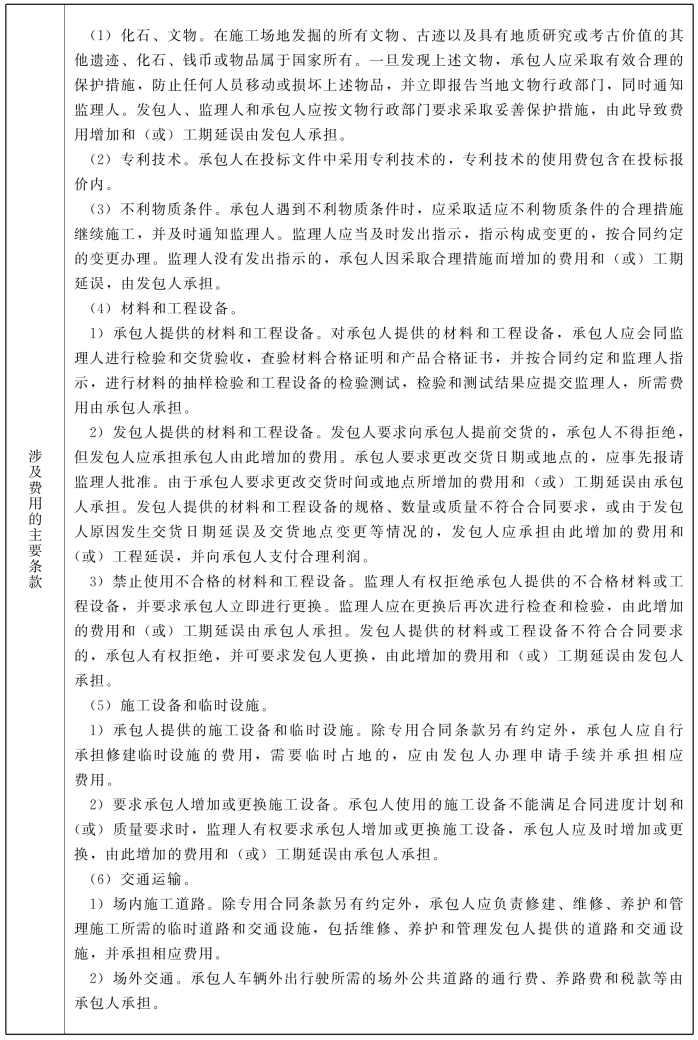

根据《标准施工招标文件》,对于施工现场发掘的文物,发包人、监理人和承包人应按要求采取妥善保护措施,由此导致的费用增加应由( )承担。
A.承包人 B.发包人
C.承包人和发包人 D.发包人和监理人
答案:B
[解析]在施工场地发掘的所有文物、古迹以及具有地质研究或考古价值的其他遗迹、化石、钱币或物品属于国家所有。一旦发现上述文物,承包人应采取有效合理的保护措施,防止任何人员移动或损坏上述物品,并立即报告当地文物行政部门,同时通知监理人。发包人、监理人和承包人应按文物行政部门要求采取妥善保护措施,由此导致费用增加和(或)工期延误由发包人承担。
四、其他年份考题
1.根据《标准施工招标文件》,由发包人提供的材料由于发包人原因发生交易地点变更的,发包人应承担的责任是( )。
A.由此增加的费用,工期延误
B.工期延误,但不考虑费用和利润的增加
C.由此增加的费用和合理利润,但不考虑工期延误
D.由此增加的费用,工期延误,以及承包商合理利润
答案:D
[解析]发包人提供的材料和工程设备的规格、数量或质量不符合合同要求,或由于发包人原因发生交货日期延误及交货地点变更等情况的,发包人应承担由此增加的费用和(或)工程延误,并向承包人支付合理利润。
2.《标准施工招标文件》附有的格式文件包括( )。
A.承包人承揽工程项目一览表 B.预付款担保
C.工程质量保修书 D.发包人供应材料设备一览表
答案:B
[解析]《标准施工招标文件》的合同条款由通用合同条款和专用合同条款两部分构成,且附有合同协议书、履约担保和预付款担保三个格式文件。
3.根据《标准施工招标文件》,出现下列情况时,应由发包人负责赔偿的是( )。
A.工程或工程的任何部分对土地的占用所造成的第三者财产损失
B.在施工场地内造成的第三者人身伤亡
C.在施工场地毗邻地带造成的第三者人身伤亡
D.在施工场地毗邻地带造成的第三者财产损失
答案:A
[解析]发包人的安全责任规定中,发包人应负责赔偿以下各种情况造成的第三者人身伤亡和财产损失:工程或工程的任何部分对土地的占用所造成的第三者财产损失;由于发包人原因在施工场地及其毗邻地带造成的第三者人身伤亡和财产损失。
4.根据《标准施工招标文件》下列因不可抗力而发生的费用或损失中,应由发包人承担的有( )。
A.承包人的人员伤亡相关费用
B.已运至施工场地的材料和工程设备的损害
C.因工程损害造成的第三者财产损失
D.承包人设备的损害
E.承包人应监理人要求在停工期间照管工程的人工费用
答案:B、C、E
[解析]不可抗力导致的人员伤亡、财产损失、费用增加和(或)工期延误等后果,由合同双方按以下原则承担:①永久工程,包括已运至施工场地的材料和工程设备的损害,以及因工程损害造成的第三者人员伤亡和财产损失由发包人承担。②承包人设备的损坏由承包人承担。③发包人和承包人各自承担其人员伤亡和其他财产损失及其相关费用。④承包人的停工损失由承包人承担,但停工期间应监理人要求照管工程和清理、修复工程的金额由发包人承担。⑤不能按期竣工的,应合理延长工期,承包人不需支付逾期竣工违约金;发包人要求赶工的,承包人应采取赶工措施,赶工费用由发包人承担。
