考点十:流水施工组织方法
点评:本考点内容的系统性比较强,学习本考点的内容关键在于理解,加快答题的速度;关于考题的形式,考生可以参照经典考题剖析的题目,通过题目的训练理解本考点的具体内容。
知识要点集成
流水施工组织方法

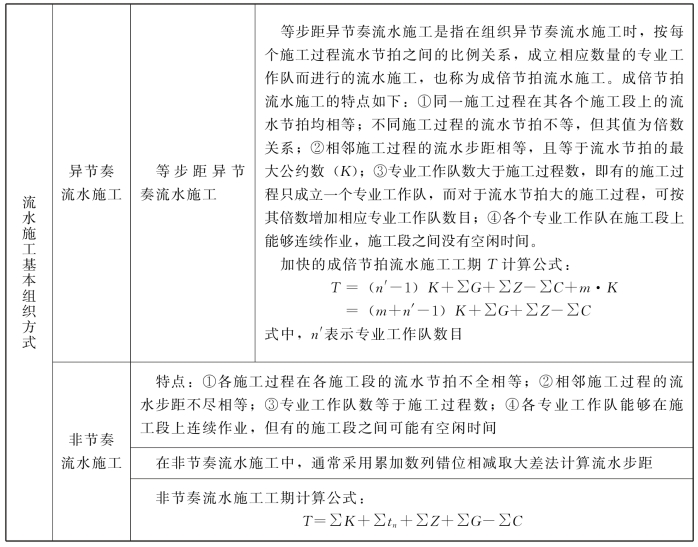

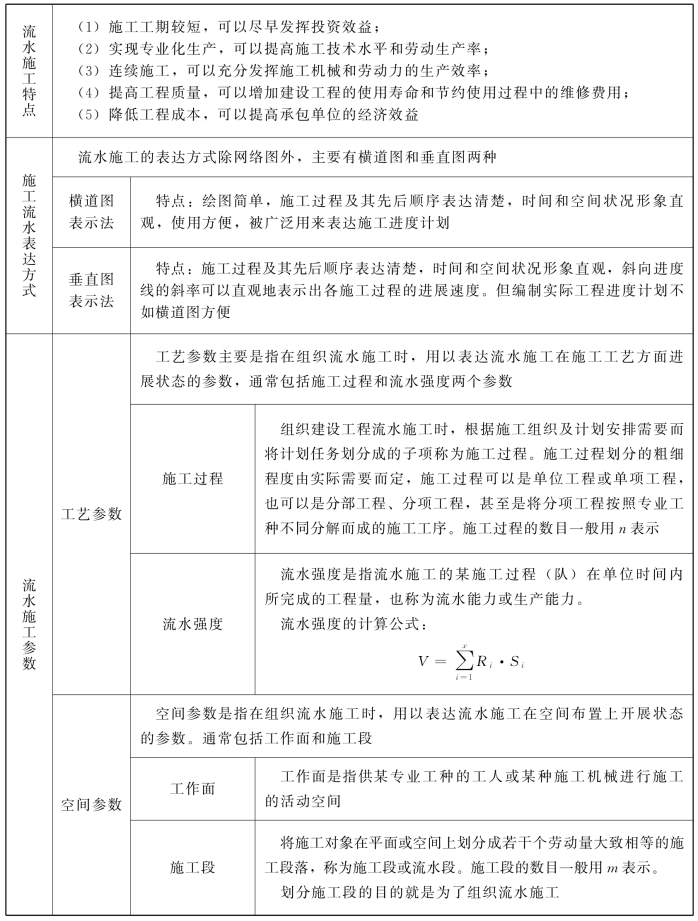

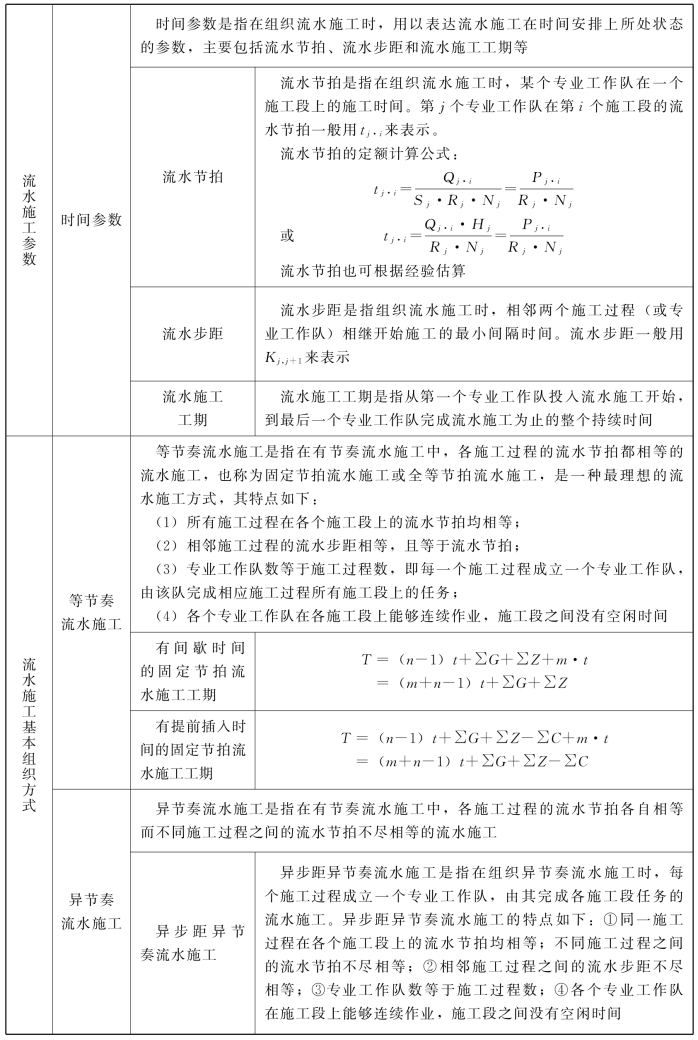

表3-20 流水施工及基本组织方式
续表3-20
续表3-20
经典考题剖析
一、2018年考题

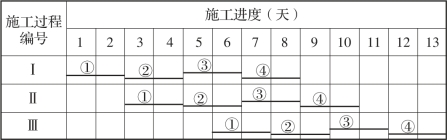

1.某分部工程流水施工计划如下图所示,该流水施工的组织形式是( )。
A.异步距异节奏流水施工
B.等步距异节奏流水施工
C.有提前插入时间的固定节拍流水施工
D.有间歇时间的固定节拍流水施工
答案:D
[解析]本题考查的是不同流水施工组织形式的概念。由图可以看出各个施工过程的流水节拍都是2天,流水步距等于流水节拍。施工过程Ⅲ和施工Ⅱ之间有间歇1天的时间。因此为有间歇的固定节拍流水施工。
2.某工程有3个施工过程,分为3个施工段组织流水施工。3个施工过程的流水节拍依次为3、3、4天,5、2、1天和4、1、5天,则流水施工工期为( )天。
A.6 B.17
C.18 D.19
答案:C
[解析](1)求各施工过程流水节拍的累加数列:
施工过程Ⅰ:3,6,10
施工过程Ⅱ:5,7,8
施工过程Ⅲ:4,5,10
(2)错位相减求得差数列:
(3)在差数列中取最大值求得流水步距:
施工过程Ⅰ与Ⅱ之间的流水步距:K1,2=3(天)
施工过程Ⅱ与Ⅲ之间的流水步距:K2,3=5(天)
流水施工工期可按公式计算:
3.建设工程组织流水施工时,确定流水节拍的方法有( )。
A.定额计算法 B.经验估算法
C.价值工程法 D.ABC分析法
E.风险概率法
答案:A、B
[解析]流水节拍可分别按下列方法确定:①定额计算法;②经验估算法。
二、2017年考题
1.下列流水施工参数中,属于时间参数的是( )。
A.施工过程和流水步距 B.流水步距和流水节拍
C.施工段和流水强度 D.流水强度和工作面
答案:B
[解析]时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。
2.某工程有3个施工过程,分为4个施工段组织流水施工。流水节拍分别为:2、3、4、3天,4、2、3、5天,3、2、2、4天,则流水施工工期为( )天。
A.17 B.19
C.20 D.21
答案:D
[解析]根据已知条件,本题应按非节奏流水施工计算。
(1)求各施工过程流水节拍的累加数列:
过程一:2,5,9,12
过程二:4,6,9,14
过程三:3,5,7,11
(2)错位相减求得差数列:
过程一和过程二:2,5,9,12
过程二和过程三:4,6,9,14
(3)在差数列中取最大值求得流水步距:
过程一和过程二流水步距:K12=max{2,1,3,3,-14}=3(天)
过程二和过程三流水步距:K23=max{4,3,4,7,-11}=7(天)
(4)流水施工工期可按下式计算:
3.建设工程组织加快的成倍节拍流水施工的特点有( )。
A.同一施工过程的各施工段上的流水节拍成倍数关系
B.相邻施工过程的流水步距相等
C.专业工作队数等于施工过程数
D.各专业工作队在施工段上可连续作业
E.施工段之间可能有空闲时间
答案:B、D
[解析]成倍节拍流水施工的特点如下:
(1)同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);
(3)专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
(4)各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
三、2016年考题
1.工程项目组织非节奏流水施工的特点是( )。
A.相邻施工过程的流水步距相等 B.各施工段上的流水节拍相等
C.施工段之间没有空闲时间 D.专业工作队数等于施工过程数
答案:D
[解析]本题考查的是流水施工的基本组织方式。非节奏流水施工特点:各施工过程在各施工段的流水节拍不全相等,相邻施工过程的流水步距不尽相等。专业工作队数等于施工过程数,各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。选项D正确。
2.某工程划分为3个施工过程,4个施工段组织加快的成倍节拍流水施工,流水节拍分别为4天、6天和4天,则需要派出( )个专业工作队。
A.7 B.6 C.4 D.3
答案:A
[解析]本题考查的是异节奏等步距流水施工。异节奏等步距流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。按照异节奏等步距流水施的特点。计算流水步距K=2,施工队数=4/2+6/2+4/2=7个。
3.下列流水施工参数中,用来表达流水施工在空间布置上开展状态的参数有( )。
A.流水能力 B.施工过程
C.流水强度 D.工作面
E.施工段
答案:D、E
[解析]空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数,通常包括工作面和施工段。
四、其他年份考题
1.下列流水施工参数中,属于时间参数的是( )。
A.流水节拍和流水步距 B.流水步距和流水强度
C.流水强度和流水段 D.流水段和流水节拍
答案:A
[解析]流水节拍和流水步距属于时间参数。
2.某工程划分为三个施工过程、4个施工段,组织加快的成倍节拍流水施工,流水节拍分别为4天、4天和2天,则应派( )个专业工作队参与施工。
A.2 B.3 C.4 D.5
答案:D
[解析]根据题目条件,流水步距是2天,所以三个施工过程的专业工作队分别为2、2、1个,专业工作队合计5个。
3.非节奏流水施工的特点有( )。
A.各施工段上的流水节拍均相等
B.相邻施工过程的流水步距不尽相等
C.专业工作队数等于施工过程数
D.施工段之间可能有空闲时间
E.有的专业工作队不能连续作业
答案:B、C、D
[解析]非节奏流水施工的特点:
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相邻施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
