难题解析
一、单项选择题
1.设想建设一幢高层写字楼,根据需求和建设条件,可以建成普通办公大楼,也可以建成具有多功能的现代化办公楼宇。这是指( )策划。
A.工程项目的定义 B.工程项目的定位
C.工程项目的目标 D.工程项目的内容
答案:B
[解题要点]工程项目定位是要根据市场需求,综合考虑投资能力和最有利的投资方案,决定工程项目的规格和档次。例如,设想建设一幢高层写字楼,根据需求和建设条件,可以建成普通办公大楼,也可以建成具有多功能的现代化办公楼宇,总之,工程项目必须通过定位策划做出准确定位。
2.工程项目实施策划中,其中具有很强的政策性、技巧性和谋略性,并取决于工程项目的性质和工程项目实施的运作方式的策划是指( )。
A.工程项目组织策划 B.工程项目融资策划
C.工程项目目标策划 D.工程项目实施过程策划
答案:B
[解题要点]融资方案的策划是控制资金使用成本,进而控制工程造价、降低工程项目风险所不可忽视的环节。工程项目融资策划具有很强的政策性、技巧性和谋略性,它取决于工程项目的性质和工程项目实施的运作方式。竞争性项目、基础性项目和公益性项目的融资具有不同的特点,只有通过策划才能确定和选择最佳的融资方案。
3.财务效益与财务费用估算所遵循的“有无对比”原则是指( )对比。
A.现金流入与流出的界定对等 B.“有生产、全销售、无库存”状态
C.“有项目”和“无项目”状态 D.有无增值税对比一致状况
答案:C
[解题要点]“有无对比”原则。“有无对比”是指“有项目”相对于“无项目”的对比分析。“无项目”状态是指不对该项目进行投资时,在计算期内,与项目有关的资产、费用与收益的预计发展情况;“有项目”状态是指对该项目进行投资后,在计算期内,资产、费用与收益的预计情况。“有无对比”求出项目的增量效益,排除了项目实施以前各种条件的影响,突出项目活动的效果。“有项目”与“无项目”两种情况下,效益和费用的计算范围、计算期应保持一致,具有可比性。
4.在进行融资前分析时,估算财务效益和费用时首先应估算( )。
A.独立于融资方案的建设投资和营业收入 B.经营成本和流动资金
C.建设期利息 D.固定资产原值
答案:A
[解题要点]财务效益和费用的估算步骤。财务效益和费用的估算步骤应该与财务分析的步骤相匹配。在进行融资前分析时,应先估算独立于融资方案的建设投资和营业收入,然后是经营成本和流动资金。在进行融资后分析时,应先确定初步融资方案,然后估算建设期利息,进而完成固定资产原值的估算,通过还本付息计算求得运营期各年利息,最终完成总成本费用的估算。
5.关于项目融资前财务分析的表述,正确的是( )。
A.融资前分析只进行盈利能力分析
B.融资前分析从项目投资者获利能力角度,考虑投资的合理性
C.融资前分析以非折现现金流量分析为主
D.融资前分析一般只进行所得税后指标分析
答案:A
[解题要点]财务分析一般宜先进行融资前分析,融资前分析是指在考虑融资方案前就可以开始进行的财务分析,即不考虑债务融资条件下进行的财务分析。在融资前分析结论满足要求的情况下,初步设定融资方案,再进行融资后分析。融资前分析只进行盈利能力分析,并以投资现金流量分析为主要手段。
6.下列工程项目策划内容中,属于工程项目实施策划的是( )。
A.工程项目目标策划 B.工程项目系统构成
C.工程项目的定位 D.工程项目建设规模
答案:A
[解题要点]工程项目实施策划旨在将体现建设意图的工程项目构思,变成有实现可能性和可操作性的行动方案,提出带有谋略性和指导性的设想。包括工程项目组织策划、工程项目融资策划、工程项目目标策划和工程项目实施过程策划。
7.下列关于工程项目财务分析和经济分析的说法中,正确的是( )。
A.经济分析采用预测的市场交易价格计量,财务分析采用影子价格计量
B.项目财务分析的主要标准和参数是财务净现值、市场利率等,而项目经济分析的主要标准和参数是经济净现值、社会折现率等
C.项目财务分析主要采用费用和效益分析的分析方法
D.项目经济分析的对象是企业或投资人的财务收益和成本
答案:B
[解题要点]项目财务分析的对象是企业或投资人的财务收益和成本,而项目经济分析的对象是由项目带来的国民收入增值情况。项目财务分析关注的是项目的实际货币效果,它根据预测的市场交易价格去计量项目投入和产出物的价值,而项目经济分析关注的是对国民经济的贡献,采用体现资源合理有效配置的影子价格去计量项目投入和产出物的价值。项目财务分析主要采用企业成本和效益的分析方法,项目经济分析需要采用费用和效益分析、成本和效益分析和多目标综合分析等方法。项目财务分析的主要标准和参数是净利润、财务净现值、市场利率等,而项目经济分析的主要标准和参数是净收益、经济净现值、社会折现率等。
8.下列关于计算资本金财务内部收益率的说法,正确的是( )。
A.以投资方案建设所需的总投资作为计算基础
B.从投资方案全部投资者整体(即项目法人)角度出发
C.把借款本金偿还和利息支付作为现金流出
D.借款本金偿还作为现金流出,利息作为收入
答案:C
[解题要点]资本金现金流量表是从投资方案权益投资者整体(即项目法人)角度出发,以投资方案资本金作为计算的基础,把借款本金偿还和利息支付作为现金流出,用以计算资本金财务内部收益率,反映在一定融资方案下投资者权益投资的获利能力,用以比选融资方案,为投资者投资决策、融资决策提供依据。
9.初步设计阶段限额设计是应用价值工程的基本原理,通过多方案技术经济比选,创造出价值较高、技术经济性较为合理的设计方案,该阶段限额设计的依据是( )。
A.项目建议书和初步投资估算
B.最终确定的可行性研究方案和投资估算
C.初步设计方案和设计概算
D.施工图是设计单位的最终成果文件
答案:B
[解题要点]初步设计阶段需要依据最终确定的可行性研究方案和投资估算,对影响投资的因素按照专业进行分解,并将规定的投资限额下达到各专业设计人员。设计人员应用价值工程的基本原理,通过多方案技术经济比选,创造出价值较高、技术经济性较为合理的初步设计方案,并将设计概算控制在批准的投资估算内。
10.设计方案的评价方法主要包括( )。
A.多指标法、单指标法以及单因素评分法
B.单指标法、多因素评分法以及功能成本法
C.多指标法、单指标法以及多因素评分法
D.多指标法、功能成本法以及多因素评分法
答案:C
[解题要点]设计方案的评价方法主要有多指标法、单指标法以及多因素评分法。
11.设计方案评价与优化过程在完成按照使用功能、技术标准、投资限额的要求,结合工程所在地实际情况,探讨和建立可能的设计方案后紧跟着的工作是( )。
A.从所有可能的设计方案中初步筛选出各方面都较为满意的方案作为比选方案
B.根据设计方案的评价目的,明确评价的任务和范围
C.确定能反映方案特征并能满足评价目的的指标体系
D.根据设计方案计算各项指标及对比参数
答案:A
[解题要点]设计方案评价与优化的基本程序如下:
(1)按照使用功能、技术标准、投资限额的要求,结合工程所在地实际情况,探讨和建立可能的设计方案;
(2)从所有可能的设计方案中初步筛选出各方面都较为满意的方案作为比选方案;
(3)根据设计方案的评价目的,明确评价的任务和范围;
(4)确定能反映方案特征并能满足评价目的的指标体系;
(5)根据设计方案计算各项指标及对比参数;
(6)根据方案评价的目的,将方案的分析评价指标分为基本指标和主要指标,通过评价指标的分析计算,排出方案的优劣次序,并提出推荐方案;
(7)综合分析,进行方案选择或提出技术优化建议;
(8)对技术优化建议进行组合搭配,确定优化方案;
(9)实施优化方案并总结备案。
12.采用筛选审查法审查施工图预算的特点是( )。
A.便于掌握,审查速度较快,但有局限性
B.应用范围广,但审查工作量大
C.审查效果好,但时间较长
D.可以加快审查进度,但审查精度较差
答案:A
[解题要点]筛选审查法。这也属于一种对比方法,即对数据加以汇集、优选、归纳,建立基本值,并以基本值为准进行筛选,对于未被筛下去的,即不在基本值范围内的数据进行较为详尽的审查。其优点是便于掌握,审查速度较快;缺点是有局限性,较适用于住宅工程或不具备全面审查条件的工程项目。
13.施工招标过程在组建招标组织之前需要完成的工作是( )。
A.申请审批、核准招标 B.策划招标方案
C.发布招标公告 D.编制资格预审文件
答案:A
[解题要点]公开招标与邀请招标在程序上的主要差异:一是使施工承包商获得招标信息的方式不同;二是对投标人资格审查的方式不同。但是,公开招标与邀请招标均要经过招标准备、正式招标、决标成交三个阶段。其中。施工招标过程再组建招标组织之前需要完成的工作是申请审批、核准招标。
14.综合费用法将建设投资和使用费结合起来考虑,同时考虑建设周期对投资效益的影响,以( )为最佳方案。
A.综合费用最小 B.综合费用最大
C.年度费用最小 D.年度费用最大
答案:B
[解题要点]综合费用法的基本出发点在于将建设投资和使用费结合起来考虑,同时考虑建设周期对投资效益的影响,以综合费用最小为最佳方案。综合费用法是一种静态价值指标评价方法,没有考虑资金的时间价值,只适用于建设周期较短的工程。
15.根据《标准施工招标文件》,出现下列情况时,应由发包人负责赔偿的是( )。
A.工程或工程的任何部分对土地的占用所造成的第三者财产损失
B.在施工场地内造成的第三者人身伤亡
C.在施工场地毗邻地带造成的第三者人身伤亡
D.在施工场地毗邻地带造成的第三者财产损失
答案:A
[解题要点]发包人的安全责任规定中,发包人应负责赔偿以下各种情况造成的第三者人身伤亡和财产损失:工程或工程的任何部分对土地的占用所造成的第三者财产损失;由于发包人原因在施工场地及其毗邻地带造成的第三者人身伤亡和财产损失。
16.根据《标准设计施工总承包招标文件》,对承包人提供的材料和工程设备应( )。
A.承包人应会同监理人进行检验和交货验收,所需费用由承包人承担
B.由监理人进行交货验收,所需费用由承包人承担
C.由监理人进行交货验收,所需费用由发包人承担
D.承包人应会同监理人进行检验和交货验收,所需费用由发包人承担
答案:A
[解题要点]对承包人提供的材料和工程设备,承包人应会同监理人进行检验和交货验收,查验材料合格证明和产品合格证书,并按合同约定和监理人指示,进行材料的抽样检验和工程设备的检验测试,检验和测试结果应提交监理人,所需费用由承包人承担。
17.根据《标准设计施工总承包招标文件》,下列关于预付款的说法正确的是( )。
A.发包人支付预付款的前提是承包人向发包人提交预付款保函
B.预付款保函的担保金额应与支付时预付款金额相同
C.预付款在颁发工程接收证书时一次性返还
D.若预付款尚未扣清的,尚未扣清的预付款余额应作为承包人的到期应付款
答案:D
[解题要点]预付款。预付款的额度和支付在专用合同条款中约定。除专用合同条款另有约定外,承包人应在收到预付款的同时向发包人提交预付款保函,预付款保函的担保金额应与预付款金额相同。保函的担保金额可根据预付款扣回的金额相应递减。预付款在进度付款中扣回,扣回办法在专用合同条款中约定。在颁发工程接收证书前,由于不可抗力或其他原因解除合同时,预付款尚未扣清的,尚未扣清的预付款余额应作为承包人的到期应付款。
18.根据《标准设计施工总承包招标文件》,发包人应在监理人出具最终结清证书后的( )天内,将应支付款支付给承包人。
A.14 B.7
C.28 D.56
答案:A
[解题要点]发包人应在监理人出具最终结清证书后的14天内,将应支付款支付给承包人。
19.施工招标策划主要内容不包括( )。
A.施工标段的划分 B.合同计价方式
C.合同类型选择 D.发布招标公告
答案:D
[解题要点]施工招标策划主要包括施工标段划分、合同计价方式及合同类型选择等内容。
20.根据FIDIC《施工合同条件》,下列关于指定分包商的说法正确的是( )。
A.指定分包商直接与业主签订合同
B.发包人可以向指定分包商直接支付工程进度款
C.对指定分包商施工过程的监督、协调工作应纳入承包商的管理之中
D.给指定分包商的付款在最终结清时一次性支付
答案:C
[解题要点]选项A,指定分包商是与承包商签订分包合同;选项B,为了不损害承包商的利益,给指定分包商的付款应从暂定金额内开支;选项C,指定分包商在合同关系方面与一般分包商处于同等地位,对其施工过程的监督、协调工作应纳入承包商的管理之中;选项D,承包商在每个月末报送工程进度款支付报表时,(咨询)工程师有权要求其出示以前已按指定分包合同给指定分包商付款的证明。
21.采用多方案报价法,可降低投标风险,但投标工作量较大。通常不适用的情形是( )。
A.招标文件中的工程范围不很明确
B.单价与包干混合制合同中,招标人要求有些项目采用包干报价时
C.条款不很清楚或很不公正
D.技术规范要求过于苛刻的工程
答案:B
[解题要点]多方案报价法适用于招标文件中的工程范围不很明确,条款不很清楚或很不公正,或技术规范要求过于苛刻的工程。
22.核查已标价的工程量清单时,如果有计算错误,正确的处理方法是( )。
A.总价金额与依据单价计算出的结果不一致时,以单价金额为准修正单价
B.大写金额与小写金额不一致时,评标委员会有权决定采用大写金额或小写金额
C.评标委员会对投标报价的错误要求投标单位书面修正,作为投标报价的金额
D.投标单位不接受修正价格的,可以继续参加投标,但会影响中标
答案:A
[解题要点]核查已标价的工程量清单。如果有计算错误,单价金额小数点有明显错误的除外,总价金额与依据单价计算出的结果不一致时,以单价金额为准修正总价;若是书写错误,当投标文件中的大写金额与小写金额不一致时,以大写金额为准。评标委员会对投标报价的错误予以修正后,请投标单位书面确认,作为投标报价的金额。投标单位不接受修正价格的,其投标作废标处理。
23.下列方法中,可用于编制工程项目成本计划的是( )。
A.挣值分析法 B.目标利润法
C.工期—成本同步分析法 D.成本分析表法
答案:B
[解题要点]成本计划的编制方法包括:目标利润法、技术进步法、按实计算法、定率估算法(历史资料法)。
24.施工项目成本计划的基本方法是( )。
A.技术进步法 B.平均年限法
C.三点估算法 D.指数平滑法
答案:A
[解题要点]成本计划的基本方法包括:目标利润法、技术进步法、按实计算法、定率估算法(历史资料法)。
25.某工程计划外购商品混凝土3000m3,计划单价420元/m3,实际采购3100m3,实际单价450元/m3,则由于采购量增加而使外购商品混凝土成本增加( )万元。
A.4.2 B.4.5
C.9.0 D.9.3
答案:A

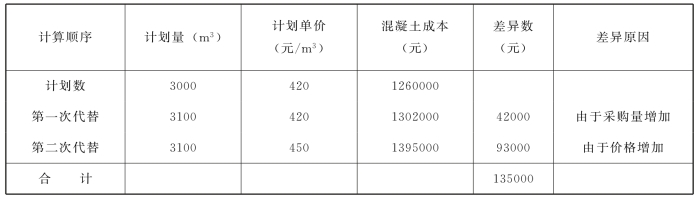

[解题要点]成本分析见下表。
外购商品混凝土成本分析表
26.施工项目成本分析的基本方法是( )。
A.双倍余额法 B.平均年限法
C.比较法 D.指数平滑法
答案:C
[解题要点]成本分析的基本方法包括:比较法、因素分析法、差额计算法、比率法等。
27.关于工程变更的说法中,正确的是( )。
A.除了受自然条件的影响外,一般不得发生变更
B.工程变更指令发出后,应当迅速落实指令
C.如果出现了必须变更的情况,则应抢在变更指令发出前尽快落实变更
D.若承包人不能全面落实变更指令,则扩大的损失应当由发包人承担
答案:B
[解题要点]对于工程变更的处理要求:工程变更后,应当尽快落实变更。工程变更指令发出后,应当迅速落实指令,全面修改相关的各种文件。承包人也应当抓紧落实,如果承包人不能全面落实变更指令,则扩大的损失应当由承包人承担。
28.施工承包单位应在知道或应当知道索赔事件发生后( )天内,向监理工程师递交索赔意向通知书。
A.7 B.14
C.28 D.42
答案:C
[解题要点]施工承包单位应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。
29.在工程项目成本管理中,由进度偏差引起的累计成本偏差可以用( )的差值度量。
A.已完工程预算成本与拟完工程预算成本
B.已完工程预算成本与已完工程实际成本
C.已完工程实际成本与拟完工程预算成本
D.已完工程实际成本与已完工程预算成本
答案:A
[解题要点]挣值分析法是对工程项目成本/进度进行综合控制的一种分析方法。通过比较已完工程预算成本(BCWP)与已完工程实际成本(ACWP)之间的差值,可以分析由于实际价格的变化而引起的累计成本偏差;通过比较已完工程预算成本(BCWP)与拟完工程预算成本(BCWS)之间的差值,可以分析由于进度偏差而引起的累计成本偏差。
30.某工程施工至2013年9月底,已完工程计划费用(BCWP)为800万元,已完工程实际费用(ACWP)为600万元,拟完工程计划费用(BCWS)为700万元,则该工程此时的偏差情况是( )。
A.费用节约,进度提前 B.费用超支,进度拖后
C.费用节约,进度拖后 D.费用超支,进度提前
答案:A
[解题要点]费用偏差(CV)=已完工程计划费用(BCWP)-已完工程实际费用(ACWP)=800-600=200>0;当CV>0时,说明工程费用节约。
进度偏差(SV)=已完工程计划费用(BCWP)-拟完工程计划费用(BCWS)=800-700=100>0;当SV>0时,说明工程进度提前。
31.下列引起投资偏差的原因中,属于业主原因的是( )。
A.结构变更 B.地基因素
C.进度安排不当 D.投资规划不当
答案:D
[解题要点]在引起投资偏差的原因中,业主原因主要包括投资规划不当;组织不落实;建设手续不健全;未及时付款;协调不佳;其他。
32.根据财政部、建设部关于印发《建设工程价款结算暂行办法》的通知(财建〔2004〕369号),单项工程竣工后,施工承包单位应按规定程序向建设单位递交竣工结算报告及完整的结算资料,建设单位针对500万元以下和500万~2000万元的审查时限分别是( )。
A.20天和30天 B.30天和40天
C.20天和45天 D.30天和60天
答案:A
[解题要点]根据财政部、建设部关于印发《建设工程价款结算暂行办法》的通知(财建〔2004〕369号),单项工程竣工后,施工承包单位应按规定程序向建设单位递交竣工结算报告及完整的结算资料,建设单位应按下表规定的时限进行核对、审查,并提出审查意见。

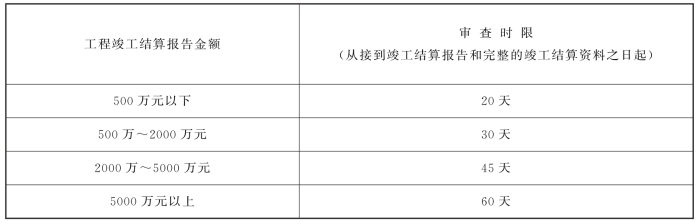

工程竣工结算审查时限
33.根据《标准施工招标文件》中的通用合同条件,由于施工承包单位原因造成某项缺陷不能按原定目标使用而需要再次检查、检验和修复的,建设单位有权要求施工承包单位相应延长缺陷责任期,但缺陷责任期最长不超过( )年。
A.1 B.2
C.3 D.5
答案:B
[解题思路]根据《标准施工招标文件》中的通用合同条件,由于施工承包单位原因造成某项缺陷或损坏使某项工程或工程设备不能按原定目标使用而需要再次检查、检验和修复的,建设单位有权要求施工承包单位相应延长缺陷责任期,但缺陷责任期最长不超过2年。
二、多项选择题
1.工程项目构想策划的主要内容包括( )策划。
A.工程项目的定义 B.工程项目的定位
C.工程项目组织 D.工程项目的系统构成
E.其他
答案:A、B、D、E
[解题要点]项目构想策划的主要内容包括:
(1)工程项目的定义。即描述工程项目的性质、用途和基本内容。
(2)工程项目的定位。即描述工程项目的建设规模、建设水准,工程项目在社会经济发展中的地位、作用和影响力,并进行工程项目定位依据及必要性和可能性分析。
(3)工程项目的系统构成。描述系统的总体功能,系统内部各单项工程、单位工程的构成,各自作用和相互联系,内部系统与外部系统的协调、协作和配套的策划思路及方案的可行性分析。
(4)其他。与工程项目实施及运行有关的重要环节策划,均可列入工程项目构思策划的范畴。
2.项目经济分析与项目财务分析比较,项目经济分析是指( )。
A.当项目的投入或产出能够给国民经济带来贡献时才被当作项目的费用或效益进行评价
B.分析的对象是企业或投资人的财务收益和成本
C.主要标准和参数是净收益、经济净现值、社会折现率等
D.必须随着国家财务制度的变更而做出相应的变化
E.分析的对象是由项目带来的国民收入增值情况
答案:A、C、E
[解题要点](1)两种分析的出发点和目的不同。项目财务分析是站在企业或投资人的立场上,从其利益角度分析评价项目的财务收益和成本,而项目经济分析则是从国家或地区的角度分析评价项目对整个国民经济乃至整个社会所产生的收益和成本。
(2)两种分析中费用和效益的组成不同。在项目财务分析中,凡是流入或流出项的项目货币收支均视为企业或投资者的费用和效益,而在项目经济分析中,只有当项目的投入或产出能够给国民经济带来贡献时才被当作项目的费用或效益进行评价。
(3)两种分析的分析对象不同。项目财务分析的对象是企业或投资人的财务收益和成本,而项目国民评价分析的对象是由项目带来的国民收入增值情况。
(4)两种分析中衡量费用和效益的价格尺度不同。项目财务分析关注的是项目的实际货币效果,它根据预测的市场交易价格去计量项目投入和产出物的价值,而项目国民评价关注的是对国民经济的贡献,采用体现资源合理有效配置的影子价格去计量项目投入和产出物的价值。
(5)两种分析的内容和方法不同。项目财务分析主要采用企业成本和效益的分析方法,项目国民评价需要采用费用和效益分析、成本和效益分析和多目标综合分析等方法。
(6)两种分析采用的评价标准和参数不同。项目财务分析的主要标准和参数是净利润、财务净现值、市场利率等,而项目国民评价的主要标准和参数是净收益、经济净现值、社会折现率等。
(7)两种分析的时效性不同。项目财务分析必须随着国家财务制度的变更而做出相应的变化,而项目国民评价多数是按照经济原则进行评价。
3.工程项目经济评价应遵循的基本原则包括( )。
A.效益与费用计算口径对应一致的原则
B.经济分析与财务分析采用价格相一致的原则
C.收益与风险权衡的原则
D.定量分析与定性分析相结合,以定性分析为主的原则
E.动态分析与静态分析相结合,以动态分析为主的原则
答案:A、C、E
[解题要点]工程项目经济评价应遵循的基本原则:
(1)“有无对比”原则。“有无对比”是指“有项目”相对于“无项目”的对比分析。“无项目”状态是指不对该项目进行投资时,在计算期内,与项目有关的资产、费用与收益的预计发展情况;“有项目”状态是指对该项目进行投资后,在计算期内,资产、费用与收益的预计情况。“有无对比”求出项目的增量效益,排除了项目实施以前各种条件的影响,突出项目活动的效果。“有项目”与“无项目”两种情况下,效益和费用的计算范围、计算期应保持一致,具有可比性。
(2)效益与费用计算口径对应一致的原则。将效益与费用限定在同一个范围内,才有可能进行比较,计算的净效益才是项目投入的真实回报。
(3)收益与风险权衡的原则。投资人关心的是效益指标,但是,对于可能给项目带来风险的因素考虑得不全面,对风险可能造成的损失估计不足,结果往往有可能使得项目失败。收益与风险权衡的原则提示投资者,在进行投资决策时,不仅要看到效益,也要关注风险,权衡得失利弊后再进行决策。
(4)定量分析与定性分析相结合,以定量分析为主的原则。经济评价的本质就是要对拟建项目在整个计算期的经济活动,通过效益与费用的计算,对项目经济效益进行分析和比较。一般来说,项目经济评价要求尽量采用定量指标,但对一些不能量化的经济因素,不能直接进行数量分析,为此,需要进行定性分析,并与定量分析结合起来进行评价。
(5)动态分析与静态分析相结合,以动态分析为主的原则。动态分析是指考虑资金的时间价值对现金流量进行分析。静态分析是指不考虑资金的时间价值对现金流量进行分析。项目经济评价的核心是动态分析,静态指标与一般的财务和经济指标内涵基本相同,比较直观,但只能作为辅助指标。
4.分析项目投资的经济效率,具体可以采用的经济费用效益分析指标包括( )。
A.经济净现值 B.经济内部收益率
C.标准折现率 D.经济效益费用比
E.社会折现率
答案:A、B、D
[解题要点]计算经济费用效益分析指标,分析项目投资的经济效率,具体可以采用经济净现值(ENPV)、经济内部收益率(EIRR)、经济效益费用比(RBC)等指标。
5.区域经济与宏观经济影响分析指标。区域经济与宏观经济影响分析应遵循系统性、综合性、定性分析与定量分析相结合的原则。分析的指标体系由( )构成。
A.总量指标 B.结构指标
C.社会与环境指标 D.国力适应性指标
E.各年分解指标
答案:A、B、C、D
[解题要点]区域经济与宏观经济影响分析指标。区域经济与宏观经济影响分析应遵循系统性、综合性、定性分析与定量分析相结合的原则。分析的指标体系宜由总量指标、结构指标、社会与环境指标和国力适应性指标构成。
6.下列关于资本金内部收益率的说法,正确的是( )。
A.资本金内部收益率反映在一定融资方案下投资者权益投资的获利能力
B.资本金内部收益率为各个方案进行比较建立共同的基础
C.资本金内部收益率用以比选融资方案
D.资本金内部收益率为投资者投资决策、融资决策提供依据
E.资本金内部收益率用于考察投资方案融资前的盈利能力
答案:A、C、D
[解题要点]资本金现金流量表是从投资方案权益投资者整体(即项目法人)角度出发,以投资方案资本金作为计算的基础,把借款本金偿还和利息支付作为现金流出,用以计算资本金财务内部收益率,反映在一定融资方案下投资者权益投资的获利能力,用以比选融资方案,为投资者投资决策、融资决策提供依据。
7.在财务分析的项目投资现金流量表中,属于现金流出构成内容的有( )。
A.建设投资 B.总成本费用
C.流动资金 D.所得税
E.销售税金及附加
答案:A、C、E
[解题要点]项目投资现金流量表是项目融资前分析其盈利能力的报表,表中现金流出主要包括有建设投资、流动资金、经营成本、销售税金及附加。
8.投资方案经济效果评价中,维持运营投资应予以资本化的情形包括( )。
A.该投资投入延长了固定资产的使用寿命
B.使产品质量实质性提高
C.使成本实质性降低
D.使可能流入企业的经济利益增加
E.能参与财务内部收益率等指标的计算
答案:A、B、C、D
[解题要点]不同类型和不同行业的投资方案投资的内容可能不同,但发生维持运营投资时应估算其投资费用,并在现金流量表中将其作为现金流出,参与财务内部收益率等指标的计算。同时,也应反映在财务计划现金流量表中,参与财务生存能力分析。维持运营投资是否能予以资本化,按照《企业会计准则——固定资产》,取决于其是否能为企业带来经济利益且该固定资产的成本是否能够可靠地计量。投资方案经济效果评价中,如果该投资投入延长了固定资产的使用寿命,或使产品质量实质性提高,或成本实质性降低等,使可能流入企业的经济利益增加,那么,该维持运营投资应予以资本化,即应计入固定资产原值,并计提折旧。否则该投资只能费用化,不形成新的固定资产原值。
9.常用的设计概算审查方法包括( )。
A.对比分析法 B.查询核实法
C.分类整理法 D.联合会审法
E.筛选审查法
答案:A、B、C、D
[解题要点]设计概算的审查方法。采用适当方法对设计概算进行审查,是确保审查质量、提高审查效率的关键。常用的审查方法有以下五种:
(1)对比分析法。通过对比分析建设规模、建设标准、概算编制内容和编制方法、人材机单价等,发现设计概算存在的主要问题和偏差。
(2)主要问题复核法。对审查中发现的主要问题以及有较大偏差的设计进行复核,对重要、关键设备和生产装置或投资较大的项目进行复查。
(3)查询核实法。对一些关键设备和设施、重要装置以及图纸不全、难以核算的较大投资进行多方查询核对,逐项落实。
(4)分类整理法。对审查中发现的问题和偏差,对照单项工程、单位工程的顺序目录分类整理,汇总核增或核减的项目及金额,最后汇总审核后的总投资及增减投资额。
(5)联合会审法。在设计单位自审、承包单位初审、咨询单位评审、邀请专家预审、审批部门复审等层层把关后,由有关单位和专家共同审核。
10.根据《标准施工招标文件》,在招标方式中,邀请招标与公开招标比较,其缺点主要有( )等。
A.选择面窄,有可能排除某些在技术上或报价上有竞争力的承包商参与投标
B.投标竞争的激烈程度较差
C.招标时间长
D.对投标申请者进行评标的工作量大
E.招标费用高
答案:A、B
[解题要点]邀请招标方式的缺点是,由于投标竞争的激烈程度较差,有可能会提高中标合同价;也有可能排除某些在技术上或报价上有竞争力的承包商参与投标。
11.根据《标准施工招标文件》,在按宣布的开标顺序当众开标时,应公布的内容包括( )。
A.投标人名称 B.唱标人名称
C.标段名称 D.投标报价
E.履约保证金的递交情况
答案:A、C、D
[解题要点]当开标时,应当众公布的内容包括:投标人名称、标段名称、投标保证金的递交情况、投标报价、质量目标、工期及其他内容,并记录在案。
12.根据《标准施工招标文件》,承包人向监理人报送竣工验收申请报告的情形是指( )。
A.承包人收到解除缺陷责任证书
B.已按合同约定的内容和份数备齐了符合要求的竣工资料
C.承包人收到履约保函
D.监理人要求在竣工验收前应完成的其他工作
E.监理人要求提交的竣工验收资料清单
答案:A、B、E
[解题要点]当工程具备以下条件时,承包人即可向监理人报送竣工验收申请报告:
(1)除监理人同意列入缺陷责任期内完成的尾工(甩项)工程和缺陷修补工作外,合同范围内的全部单位工程以及有关工作,包括合同要求的试验、试运行以及检验和验收均已完成,并符合合同要求;
(2)已按合同约定的内容和份数备齐了符合要求的竣工资料;
(3)已按监理人的要求编制了在缺陷责任期内完成的尾工(甩项)工程和缺陷修补工作清单以及相应施工计划;
(4)监理人要求在竣工验收前应完成的其他工作;
(5)监理人要求提交的竣工验收资料清单。
13.根据《标准施工招标文件》,承包人暂停施工的责任是指( )。
A.承包人违约引起的暂停施工
B.由于承包人原因为工程合理施工和安全保障所必需的暂停施工
C.承包人擅自暂停施工
D.承包人其他原因引起的暂停施工
E.不利的物质条件引起暂停施工
答案:A、B、C、D
[解题要点]承包人暂停施工的责任。因下列暂停施工增加的费用和(或)工期延误由承包人承担:
(1)承包人违约引起的暂停施工;
(2)由于承包人原因为工程合理施工和安全保障所必需的暂停施工;
(3)承包人擅自暂停施工;
(4)承包人其他原因引起的暂停施工;
(5)专用合同条款约定由承包人承担的其他暂停施工。
14.根据《标准施工招标文件》,下列事件中,承包人向发包人既可索赔工期又可索赔费用的有( )。
A.提供图纸延误
B.承包人遇到不利物质条件
C.监理人对承包人的检验结果有疑问,重新检验结果证明该项材料符合合同要求
D.施工过程发现文物
E.承包人遇到异常恶劣的气候条件
答案:A、B、C、D
[解题要点]选项A:属于发包人的工期延误,承包人可以申请索赔费用和工期。在履行合同过程中,由于发包人的下列原因造成工期延误的,承包人有权要求发包人延长工期和(或)增加费用,并支付合理利润:①增加合同工作内容;②改变合同中任何一项工作的质量要求或其他特性;③发包人迟延提供材料、工程设备或变更交货地点的;④因发包人原因导致的暂停施工;⑤提供图纸延误;⑥未按合同约定及时支付预付款、进度款;⑦发包人造成工期延误的其他原因。
选项B:承包人遇到不利物质条件时,承包人因采取合理措施而增加的费用和(或)工期延误,由发包人承担。
选项C:监理人对承包人的试验和检验结果有疑问的,重新试验和检验结果证明该项材料、工程设备和工程符合合同要求,由发包人承担由此增加的费用和(或)工期延误,并支付承包人合理利润。
选项D:施工场地发掘的所有文物、古迹以及具有地质研究或考古价值的其他遗迹、化石、钱币或物品属于国家所有。一旦发现上述文物,承包人应采取有效合理的保护措施由此导致费用增加和(或)工期延误由发包人承担。
选项E:属于不可抗力。除专用合同条款另有约定外,不可抗力导致的人员伤亡、财产损失、费用增加和(或)工期延误等后果,由合同双方按以下原则承担:①永久工程,包括已运至施工场地的材料和工程设备的损害,以及因工程损害造成的第三者人员伤亡和财产损失由发包人承担;②承包人设备的损坏由承包人承担;③发包人和承包人各自承担其人员伤亡和其他财产损失及其相关费用;④承包人的停工损失由承包人承担,但停工期间应监理人要求照管工程和清理、修复工程的金额由发包人承担;⑤不能按期竣工的,应合理延长工期,承包人不需支付逾期竣工违约金。发包人要求赶工的,承包人应采取赶工措施,赶工费用由发包人承担。
15.根据《标准施工招标文件》,除专用合同条款另有约定外,因不可抗力导致后果,下列关于合同双方承担原则说法正确的是( )。
A.因工程损害造成的第三者人员伤亡和财产损失由发包人和承包人共同承担
B.发包人承担所有人员伤亡的损失
C.承包人的停工损失由发包人承担
D.合同一方当事人延迟履行,在延迟履行期间发生不可抗力的,不免除其责任
E.不能按期竣工的,应合理延长工期,承包人不需支付逾期竣工违约金
答案:D、E
[解题要点]除专用合同条款另有约定外,不可抗力导致的人员伤亡、财产损失、费用增加和(或)工期延误等后果,由合同双方按以下原则承担:
(1)永久工程,包括已运至施工场地的材料和工程设备的损害,以及因工程损害造成的第三者人员伤亡和财产损失由发包人承担;
(2)承包人设备的损坏由承包人承担;
(3)发包人和承包人各自承担其人员伤亡和其他财产损失及其相关费用;
(4)承包人的停工损失由承包人承担,但停工期间应监理人要求照管工程和清理、修复工程的金额由发包人承担;
(5)不能按期竣工的,应合理延长工期,承包人不需支付逾期竣工违约金。发包人要求赶工的,承包人应采取赶工措施,赶工费用由发包人承担。
合同一方当事人延迟履行,在延迟履行期间发生不可抗力的,不免除其责任。
16.根据我国《标准施工招标文件》,下列情形中,承包人可以得到费用和利润补偿而不能得到工期补偿的事件有( )。
A.法律变化引起的价格调整 B.发包人的原因导致试运行失败
C.发包人原因导致的工程缺陷和损失 D.承包人遇到不利物质条件
E.不可抗力
答案:B、C
[解题要点]在我国的《标准施工招标文件》中,能够获得费用和利润补偿的通常是“发包人原因”引起的损失,不能得到工期补偿的原因是某些“发包人原因”的事件对工期没有影响。
17.根据《标准设计施工总承包招标文件》,承包人有权暂停施工,并通知监理人,发包人应承担由此增加的费用和(或)工期延误责任,并支付承包人合理利润的情形是指( )。
A.发包人未能按合同约定支付价款,或拖延、拒绝批准付款申请和支付证书,导致付款延误的
B.监理人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的
C.发包人无法继续履行或明确表示不履行或实质上已停止履行合同的
D.不可抗力发生后承包人无法正常施工的
E.采购的材料未到施工现场,导致承包人无法正常施工的
答案:A、B、C
[解题要点]由承包人暂停工作。合同履行过程中发生下列情形之一的,承包人可向发包人发出通知,要求发包人采取有效措施予以纠正。发包人收到承包人通知后的28天内仍不履行合同义务,承包人有权暂停施工,并通知监理人,发包人应承担由此增加的费用和(或)工期延误责任,并支付承包人合理利润:
(1)发包人未能按合同约定支付价款,或拖延、拒绝批准付款申请和支付证书,导致付款延误的;
(2)监理人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的;
(3)发包人无法继续履行或明确表示不履行或实质上已停止履行合同的;
(4)发包人不履行合同约定其他义务的。
18.依据项目结构分解方法不同,常见的资金使用计划的编制方法有( )。
A.按工程造价构成编制资金使用计划 B.按工程项目组成编制资金使用计划
C.按工程施工周期编制资金使用计划 D.按工程进度编制资金使用计划
E.按工程费用估算编制资金使用计划
答案:A、B、D
[解题要点]依据项目结构分解方法不同,资金使用计划的编制方法也有所不同,常见的有按工程造价构成编制资金使用计划,按工程项目组成编制资金使用计划和按工程进度编制资金使用计划。这三种不同的编制方法可以有效地结合起来,组成一个详细完备的资金使用计划体系。
19.根据FIDIC《施工合同条件》,下列关于DAAB对争端的裁决的说法,正确的是( )。
A.DAAB在收到书面报告后28天内对争端做出裁决,并说明理由
B.如果合同一方对DAAB的裁决不满,则应在收到裁决后的84天内向合同对方发出表示不满的通知,并说明理由
C.如果双方接受DAAB的裁决,则该裁决将成为最终的决定并对合同双方均具有约束力
D.DAAB的裁决做出后,在未通过友好解决或仲裁改变该裁决之前,双方应当执行该裁决
E.DAAB的裁决做出后,如果合同一方对DAAB的裁决不满,可暂缓执行该裁决
答案:C、D
[解题要点]DAAB在收到书面报告后84天内对争端做出裁决,并说明理由。如果合同一方对DAAB的裁决不满,则应在收到裁决后的28天内向合同对方发出表示不满的通知,并说明理由,表明准备提请仲裁。如果DAAB未在84天内对争端做出裁决,则双方中的任何一方均有权在84天期满后的28天内向对方发出要求仲裁的通知。如果双方接受DAAB的裁决,或者没有按规定发出表示不满的通知,则该裁决将成为最终的决定并对合同双方均具有约束力。DAAB的裁决做出后,在未通过友好解决或仲裁改变该裁决之前,双方应当执行该裁决。
20.下列工程,适宜无利润报价法的情形是( )。
A.能够早日结算的项目
B.专业要求高的技术密集型工程且投标单位在这方面有专长
C.有可能在中标后,将大部分工程分包给索价较低的一些分包商
D.先以低价获得首期工程,而后赢得机会创造第二期工程中的竞争优势
E.较长时期内,投标单位没有在建工程项目
答案:C、D、E
[解题要点]对于缺乏竞争优势的承包单位,在不得已时可采用根本不考虑利润的报价方法,以获得中标机会。无利润报价法通常在下列情形时采用:
(1)有可能在中标后,将大部分工程分包给索价较低的一些分包商;
(2)对于分期建设的工程项目,先以低价获得首期工程,而后赢得机会创造第二期工程中的竞争优势,并在以后的工程实施中获得盈利;
(3)较长时期内,投标单位没有在建工程项目,如果再不中标,就难以维持生存。因此,虽然本工程无利可图,但只要能有一定的管理费维持公司的日常运转,就可设法渡过暂时困难,以图将来东山再起。
21.投标文件对招标文件的响应性审查的内容包括( )。
A.核查已标价的工程量清单
B.承诺的工期可以比招标工期短,但不得超过要求的时间
C.投标文件是否对招标文件中的技术标准和要求提出不同意见
D.工程质量的承诺和质量管理体系应满足要求
E.报价的唯一性审查
答案:A、B、C、D
[解题要点]投标文件对招标文件的响应性审查。包括:
(1)投标内容是否与投标人须知中的工程或标段一致,不允许只投招标范围内的部分专业工程或单位工程的施工。
(2)投标工期应满足投标人须知中的要求,承诺的工期可以比招标工期短,但不得超过要求的时间。
(3)工程质量的承诺和质量管理体系应满足要求。
(4)提交的投标保证金形式和金额是否符合投标须知的规定。
(5)投标人是否完全接受招标文件中的合同条款,如果有修改建议的话,不得对双方的权利、义务有实质性背离且是否为招标单位所接受。
(6)核查已标价的工程量清单。
(7)投标文件是否对招标文件中的技术标准和要求提出不同意见。
22.在评标时,属于重大偏差的情形是( )。
A.投标文件没有投标单位项目经理签字
B.大写金额与小写金额不一致
C.明显不符合技术规格、技术标准的要求
D.投标文件载明的招标项目完成期限超过招标文件规定的期限
E.投标文件载明的货物包装方式、检验标准和方法等不符合招标文件的要求
答案:C、D、E
[解题要点]下列情况属于重大偏差:
(1)没有按照招标文件要求提供投标担保或者所提供的投标担保有瑕疵;
(2)投标文件没有投标单位授权代表签字和加盖公章;
(3)投标文件载明的招标项目完成期限超过招标文件规定的期限;
(4)明显不符合技术规格、技术标准的要求;
(5)投标文件载明的货物包装方式、检验标准和方法等不符合招标文件的要求;
(6)投标文件附有招标单位不能接受的条件;
(7)不符合招标文件中规定的其他实质性要求。
投标文件有上述情形之一的,为未能对招标文件做出实质性响应,除招标文件对重大偏差另有规定外,应作废标处理。
23.对使用国有资金投资或者国家融资的项目,招标单位可确定排名第二的中标候选人为中标单位的情形包括( )。
A.排名第一的中标候选人放弃中标
B.排名第二的中标候选人有专业特长的
C.排名第一的中标候选人在规定的期限内未能提交履约保证金
D.排名第二的中标候选人同意以更低价格订立合同
E.排名第一的中标候选人因不可抗力提出不能履行合同
答案:A、C、E
[解题要点]对使用国有资金投资或者国家融资的项目,招标单位应确定排名第一的中标候选人为中标单位。排名第一的中标候选人放弃中标、因不可抗力提出不能履行合同,或者招标文件规定应当提交履约保证金而在规定的期限内未能提交的,招标单位可确定排名第二的中标候选人为中标单位。排名第二的中标候选人因上述同样原因不能签订合同的,招标单位可以确定排名第三的中标候选人为中标单位。
24.按工程项目组成编制施工阶段资金使用计划时,能分解到各个工程分项的费用有( )。
A.二次搬运费 B.检验试验费
C.施工机具使用费 D.临时设施费
E.保险费
答案:A、B、C
[解题要点]建筑安装工程费中的人工费、材料费、施工机具使用费等直接费,可直接分解到各工程分项。而企业管理费、利润、规费、税金则不宜直接进行分解。措施项目费应分析具体情况,将其中与各工程分项有关的费用(如二次搬运费、检验试验费等)分离出来,按一定比例分解到相应的工程分项;其他与单位工程、分部工程有关的费用(如临时设施费、保险费等),则不能分解到各工程分项。
25.分部分项工程成本分析中,“三算对比”主要是进行( )的对比。
A.实际成本与投资估算 B.实际成本与预算成本
C.实际成本与竣工决算 D.实际成本与目标成本
E.施工预算与设计概算
答案:B、D
[解题要点]分部分项工程成本分析。分部分项工程成本分析是施工项目成本分析的基础。分部分项工程成本分析的对象为主要的已完分部分项工程。分析的方法是:进行预算成本、目标成本和实际成本的“三算”对比,分别计算实际成本与预算成本、实际成本与目标成本的偏差,分析偏差产生的原因,为今后的分部分项工程成本寻求节约途径。
