三、任务实施

三、任务实施

1)分析图纸

①由结施-03可知,本工程为独立基础,混凝土强度等级为C30,独立基础顶标高为止水板顶标高(-3.95 m)。

②由结施-03可知,基础部分的止水板的厚度为350mm,止水板采用筏板基础进行处理。

③由结施-03可知,本工程基础垫层为100 mm厚的混凝土,顶标高为基础底标高,出边距离为100 mm。

2)清单、定额计算规则学习

(1)清单计算规则学习

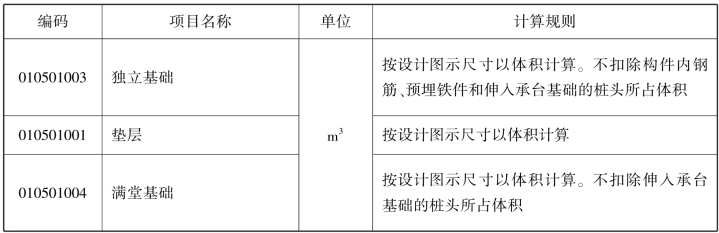

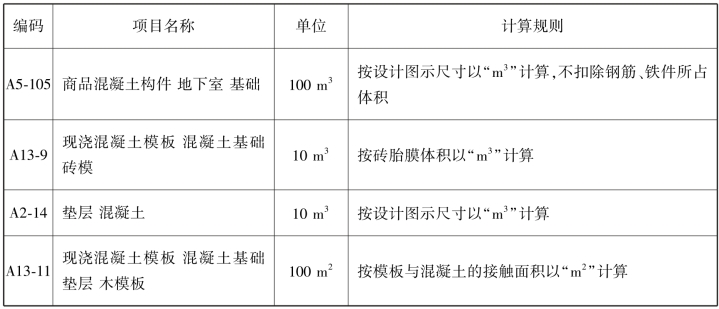

独立基础、止水板、垫层清单计算规则,见表7.1。

表7.1 独立基础、止水板、垫层清单计算规则

(2)定额计算规则学习

独立基础、止水板、垫层定额计算规则,见表7.2。

表7.2 独立基础、止水板、垫层定额计算规则

3)构件属性定义

(1)独立基础属性定义

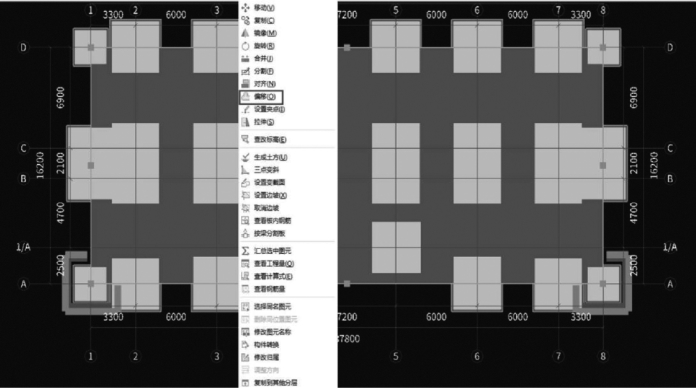

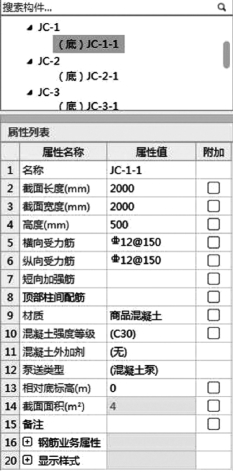

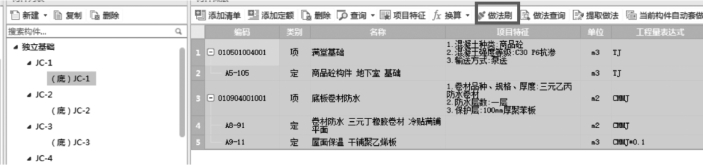

单击导航树中的“基础”→“独立基础”,选择“新建”→“新建独立基础”,用鼠标右键单击“新建矩形独立基础单元”,如图7.1所示。其属性定义如图7.2所示。

(2)止水板属性定义

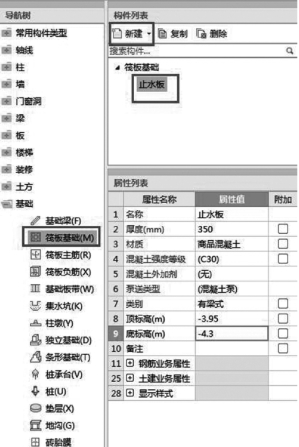

新建筏板基础,修改其名称为止水板,其属性如图7.3所示。

图7.1

图7.2

(3)垫层属性定义

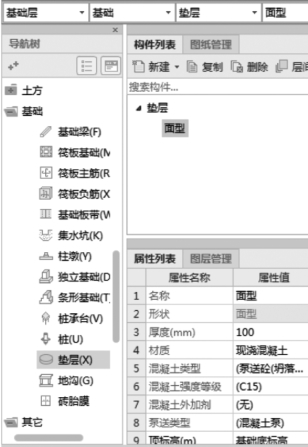

新建面式垫层,垫层属性定义,如图7.4所示。

图7.3

图7.4

4)做法套用

(1)独立基础

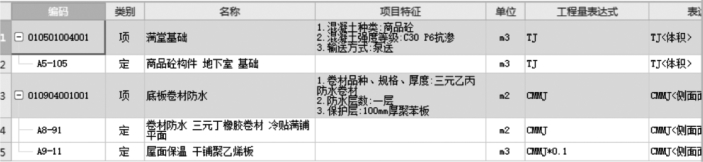

独立基础的做法套用,如图7.5所示。

图7.5

其他独立基础清单的做法套用相同。可采用“做法刷”功能完成做法套用,如图7.6所示。

图7.6

(2)止水板

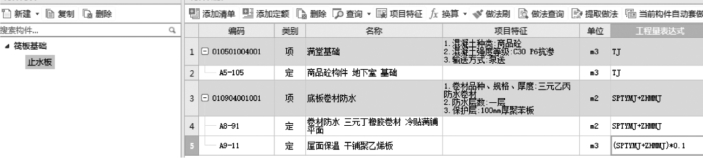

止水板的做法套用,如图7.7所示。

图7.7

(3)垫层

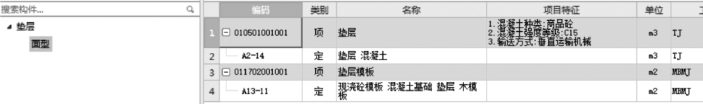

垫层的做法套用,如图7.8所示。

图7.8

5)画法讲解

(1)独立基础

独立基础以“点”绘制方式完成,其绘制方法同柱,也可通过智能布置进行绘制。

(2)筏板基础

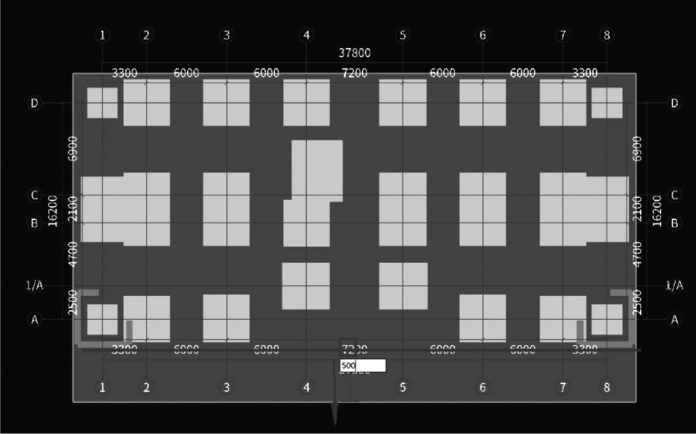

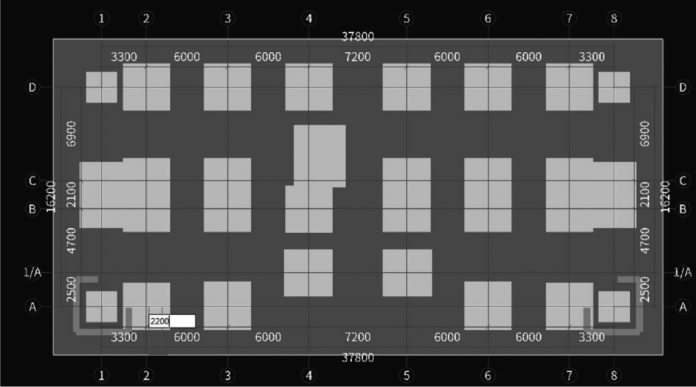

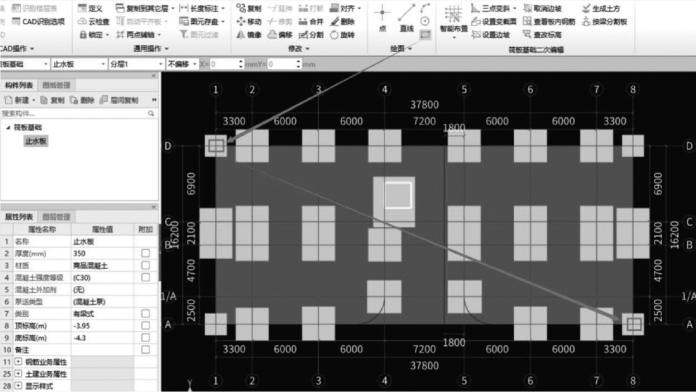

①止水板用“矩形”功能绘制,用鼠标左键单击①/Ⓓ轴交点,再在⑧/Ⓐ轴交点处单击鼠标左键即可完成,如图7.9所示。

图7.9

②由结施-02可知,止水板左右侧外边线距轴线尺寸为2200 mm,上下侧外边线距轴线尺寸为2700 mm。选中止水板,用鼠标右键单击“偏移”,移动鼠标至止水板的外侧输入2200 mm,按“Enter”键;再次选中止水板,单边偏移尺寸为500 mm,即可完成止水板的绘制。在独立基础JC-7处是没有止水板的,用“分割”功能沿着独立基础的边线分割即可完成,如图7.10—图7.12所示。

图7.10

图7.11

图7.12

止水板内钢筋的操作方法与板钢筋类似。

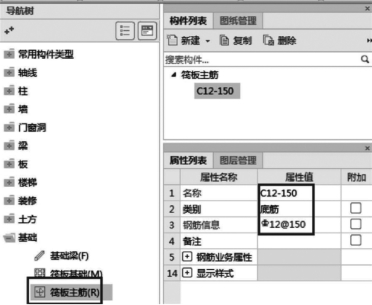

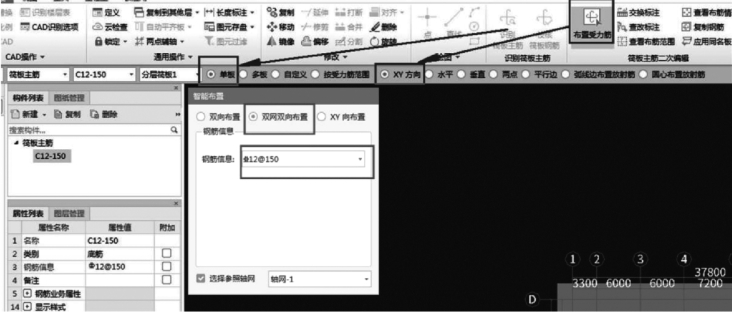

新建筏板主筋,修改钢筋信息如图7.13和图7.14所示。

鼠标左键单击止水板即可完成钢筋布置。

③垫层是在独立基础下方,属于面式构件,选择“智能布置”→“独立基础”,在弹出的对话框中输入出边距离“100 mm”,单击“确定”按钮,框选独立基础,垫层就布置完成。在止水板下的垫层绘制方法同独立基础下方垫层,输入出边距离“300 mm”。

图7.13

图7.14
