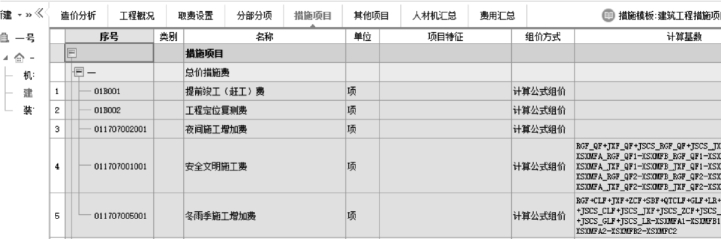

①本工程安全文明施工费、冬雨季施工足额计取,在对应的计算基数和费率一栏中填写即可。
②依据定额计算规则,选择对应的二次搬运费费率和夜间施工增加费费率。本项目不考虑二次搬运及夜间施工。

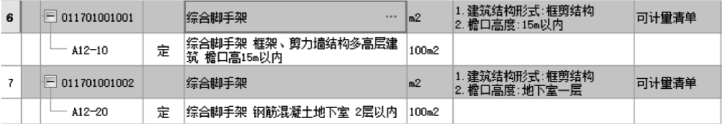

③提取模板项目,正确选择对应模板项目以及需要计算超高的项目。在措施项目界面“其他”下拉菜单中选择“提取模板项目”,如果是从图形软件导入结果,就可以省略上面的操作,如图14.39和图14.40所示。
图14.39
图14.40

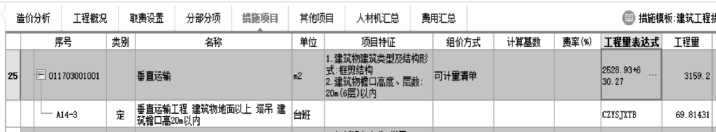

④完成垂直运输和脚手架的编制,如图14.41所示。
图14.41
