三、任务实施

三、任务实施

①本工程安全文明施工措施费足额计取,在对应的计算基数和费率一栏中填写即可。

②依据定额计算规则,选择对应的二次搬运费费率和夜间施工增加费费率。本项目不考虑二次搬运、夜间施工及冬雨季施工。

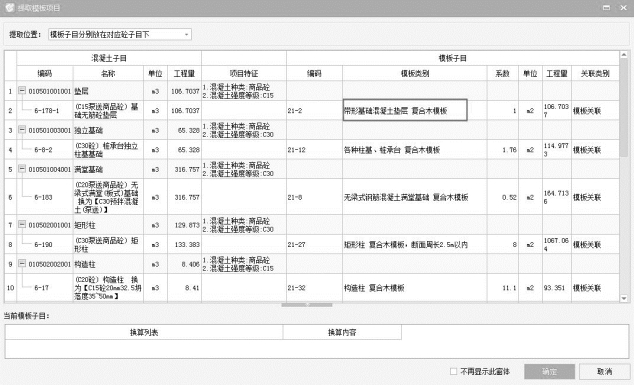

③提取模板项目,正确选择对应模板项目以及需要计算超高的项目。在“措施项目”界面上单击“模”按钮,如图14.39 所示,将会弹出“提取模板项目”窗口,在窗口中选择“模板类别”,如图14.40 所示。如果与本文一样,将GTJ 文件导入GBQ5 中,就可以省略“提取模板项目”的操作。

图14.39

图14.40

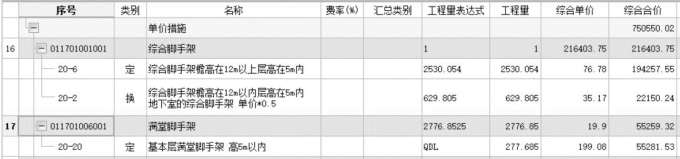

④完成脚手架的编制,如图14.41 所示。

图14.41
