装配式混凝土建筑的阳台一般设计成封闭式阳台,其楼板采用钢筋桁架叠合板;部分项目采用全预制悬挑式阳台。空调板、太阳能板以全预制悬挑式构件为主。全预制悬挑式构件是通过将甩出的钢筋伸入相邻楼板叠合层足够锚固长度,通过相邻楼板叠合层后浇混凝土与主体结构实现可靠连接,如图5-26所示。

预制混凝土阳台、空调板、太阳能板的现场施工工艺,如图5-27所示。

其安装施工均应符合下列规定。

(1)预制阳台板吊装宜选用专用型框架吊装梁;预制空调板吊装可采用吊索直接吊装。

(2)吊装前应进行试吊装,且检查吊具预埋件是否牢固。

图5-26 预制混凝土阳台安装

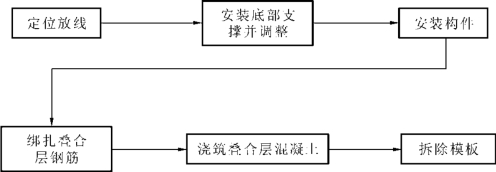

图5-27 预制混凝土阳台、空调板、太阳能板的现场施工工艺流程

(3)施工管理及操作人员应熟悉施工图纸,应按照吊装流程核对构件编号,确认安装位置,并标注吊装顺序。

(4)吊装时注意保护成品,以免墙体边角被撞。

(5)阳台板施工荷载不得超过1.5kn/m2。施工荷载宜均匀布置。

(6)悬臂式全预制阳台、空调板、太阳能板甩出的钢筋都是负弯矩筋,首先应注意钢筋绑扎位置的准确性。同时,在后浇混凝土过程中要严格避免踩踏钢筋而造成钢筋向下移位。

(7)预制构件的板底支撑必须在后浇混凝土强度达到100%后拆除。板底支撑拆除尚应保证该构件能承受上层阳台通过支撑传递下来的荷载。
