5.5.1 预制混凝土楼梯的安装施工
2025年09月26日
5.5.1 预制混凝土楼梯的安装施工
为提高楼梯抗震性能,参照传统现浇结构的施工经验,结合装配式混凝土建筑施工特点,楼梯构件与主体结构多采用滑动式支座连接。
预制楼梯的现场施工工艺流程:定位放线→清理安装面、设置垫片、铺设砂浆→预制楼梯吊装→楼梯端支座固定,如图5-28所示。

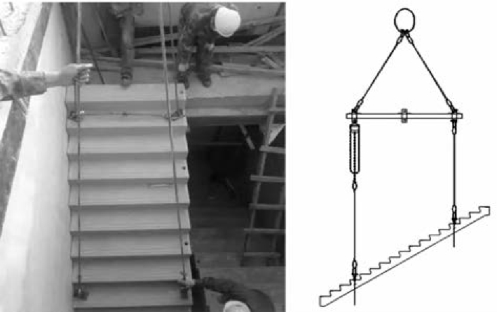

图5-28 楼梯安装
其安装施工均应符合下列规定。
(1)吊装前应检查核对构件编号,确定安装位置,弹出楼梯安装控制线,对控制线及标高进行复核。
(2)滑动式楼梯上部与主体结构连接多采用固定式连接,下部与主体结构连接多采用滑动式连接。施工时应先固定上部固定端,后固定下部滑动端。
(3)楼梯侧面距结构墙体预留30mm空隙,为后续初装的抹灰层预留空间;梯井之间根据楼梯栏杆安装要求预留40mm空隙。在楼梯段上下口梯梁处铺20mm厚C25细石混凝土找平灰饼,找平层灰饼标高要控制准确。
(4)预制楼梯采用水平吊装,用螺栓将通用吊耳与楼梯板预埋吊装内螺母连接,起吊前查看卸扣卡环,确认牢固后方可继续缓慢起吊。调整索具铁链长度,使楼梯段休息平台处于水平位置。试吊预制楼梯板,检查吊点位置是否准确,吊索受力是否均匀等;试起吊高度不应超过1m。
