通过本节的学习,你将能够:

(1)调整定额工日;

(2)调整材料价格;

(3)增加甲供材料;

(4)添加暂估材料。

一、任务说明

根据招标文件所述导入信息价,按招标要求修正人材机价格:

①按照招标文件规定,计取相应的人工费。

②材料价格按“上海市2019年4月工程造价信息”及市场价调整。

③根据招标文件,编制甲供材料及暂估材料。

二、任务分析

①有效信息价是如何导入的?哪些类型的价格需要调整?

②甲供材料价格如何调整?

③暂估材料价格如何调整?

三、任务实施

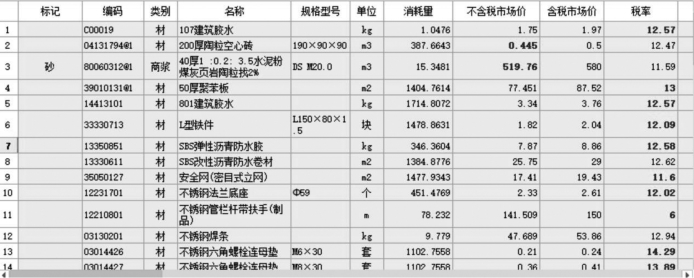

①在“人材机汇总”界面下,参照招标文件要求的“上海市2019年4月份工程造价信息”对材料“市场价”进行调整,如图14.40所示。

②按照招标文件的要求,对于甲供材料,在“含税市场价”处修改价格,如图14.41所示。

图14.40

图14.41

四、任务结果

详见报表实例。

五、总结拓展

1)市场价锁定

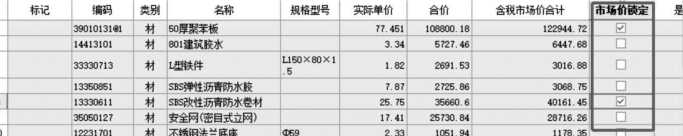

对于招标文件要求的内容,如涉及的材料价格是不能进行调整的,为了避免在调整其他材料价格时出现操作失误,可使用“市场价锁定”对修改后的材料价格进行锁定,如图14.42所示。

图14.42

2)显示替换材料

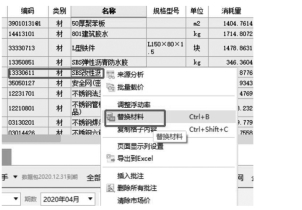

对于“工料机汇总”中出现的材料名称异常或数量异常的情况,可直接右键单击相应材料后的“…”,选择“编辑”对话框进行修改,或者右键选择“替换材料”如图14.43和图14.44所示。

3)云存档

对于同一个项目的多个标段,发包方会要求所有标段的材料价保持一致,在调整好一个标段的材料价后,可运用“云存档”将此材料价运用到其他标段,如图14.45所示。

图14.43

图14.44

图14.45

在其他标段的“工料机机汇总”中使用该市场价文件时,可运用“载入历史工程市场价文件”,如图14.46所示。

图14.46

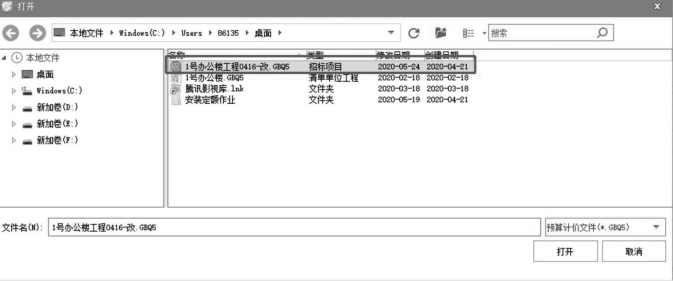

在导入市场价文件时,按如图14.47所示顺序进行操作。

图14.47

导入GBQ市场价文件之后,需要先确认,如图14.48所示。

图14.48

然后单击“确定”按钮即可,如图14.49所示。

图14.49
