控制设备及低压电器安装
2025年09月27日
4.控制设备及低压电器安装
(1)定额说明
1)定额包括电气控制设备、低压电器的安装,盘、柜配线,焊(压)接线端子,穿通板制作、安装,基础槽、角钢及各种铁构件、支架的制作、安装。
2)控制设备安装,除限位开关及水位电气信号装置外,其他均未包括支架制作、安装,发生时可执行相应定额。
3)控制设备安装未包括的工作内容。
①二次喷漆及喷字。
②电器及设备干燥。
③焊、压接线端子。
④端子板外部(二次)接线。
4)屏上辅助设备安装,包括标签框、光字牌、信号灯、附加电阻、连接片等,但不包括屏上开孔工作。
5)设备的补充油按设备考虑。
6)各种铁构件制作,均不包括镀锌、镀锡、镀铬、喷塑等其他金属防护费用,发生时应另行计算。
7)轻型铁构件是指结构厚度在3mm以内的构件。
8)铁构件制作、安装定额适用于定额范围内的各种支架、构件的制作、安装。
(2)工程量计算规则
1)控制设备及低压电器安装均以“台”为计量单位。以上设备安装均未包括基础槽钢、角钢的制作安装,其工程量应按相应定额另行计算。
2)铁构件制作安装均按施工图设计尺寸,以成品质量“kg”为计量单位。
3)网门、保护网制作安装,按网门或保护网设计图示的框外围尺寸,以“m2”为计量单位。
4)盘柜配线分不同规格,以“m/根”为计量单位。

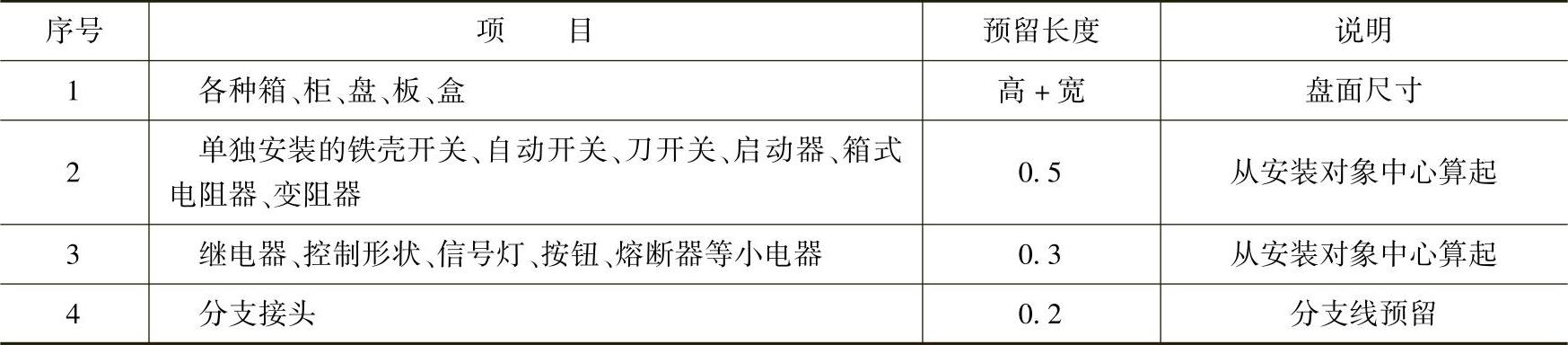

5)盘、箱、柜的外部进出线预留长度按表3-25计算。
表3-25 盘、箱、柜的外部进出线预留长度(单位:m/根)
6)配电板制作安装及包铁皮,按配电板图示外形尺寸,以“m2”为计量单位。
7)焊压接线端子定额只适用于导线。电缆终端头制作安装定额中已包括压接线端子,不得重复计算。
8)端子板外部接线按设备盘、箱柜、台的外部接线图计算,以“个头”为计量单位。
9)盘、柜配线定额只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修、配、改工程。
