工业管道工程清单工程量计算规则
2025年09月27日
1.工业管道工程清单工程量计算规则
(1)低压管道

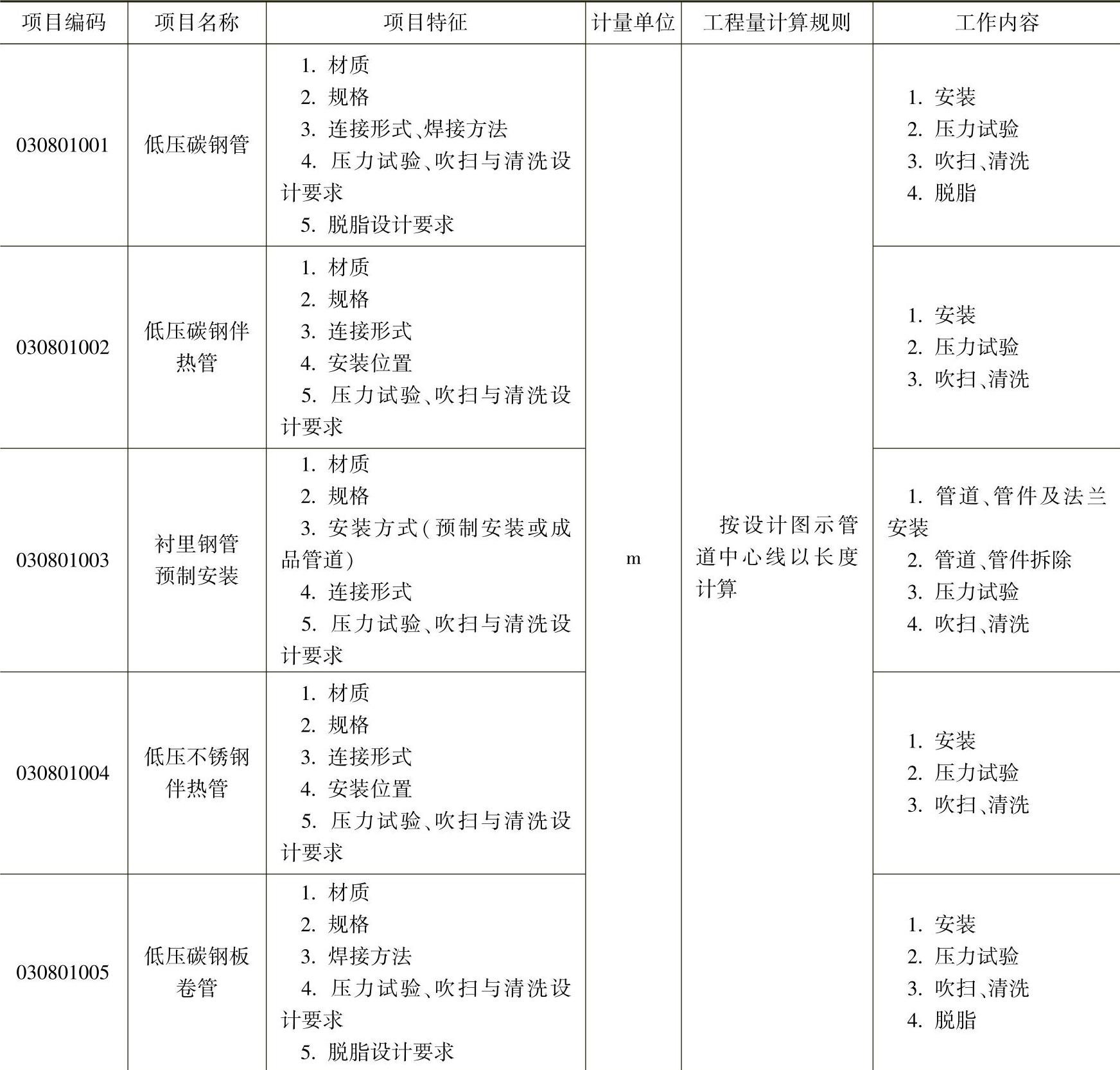

低压管道工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表5-1的规定执行。

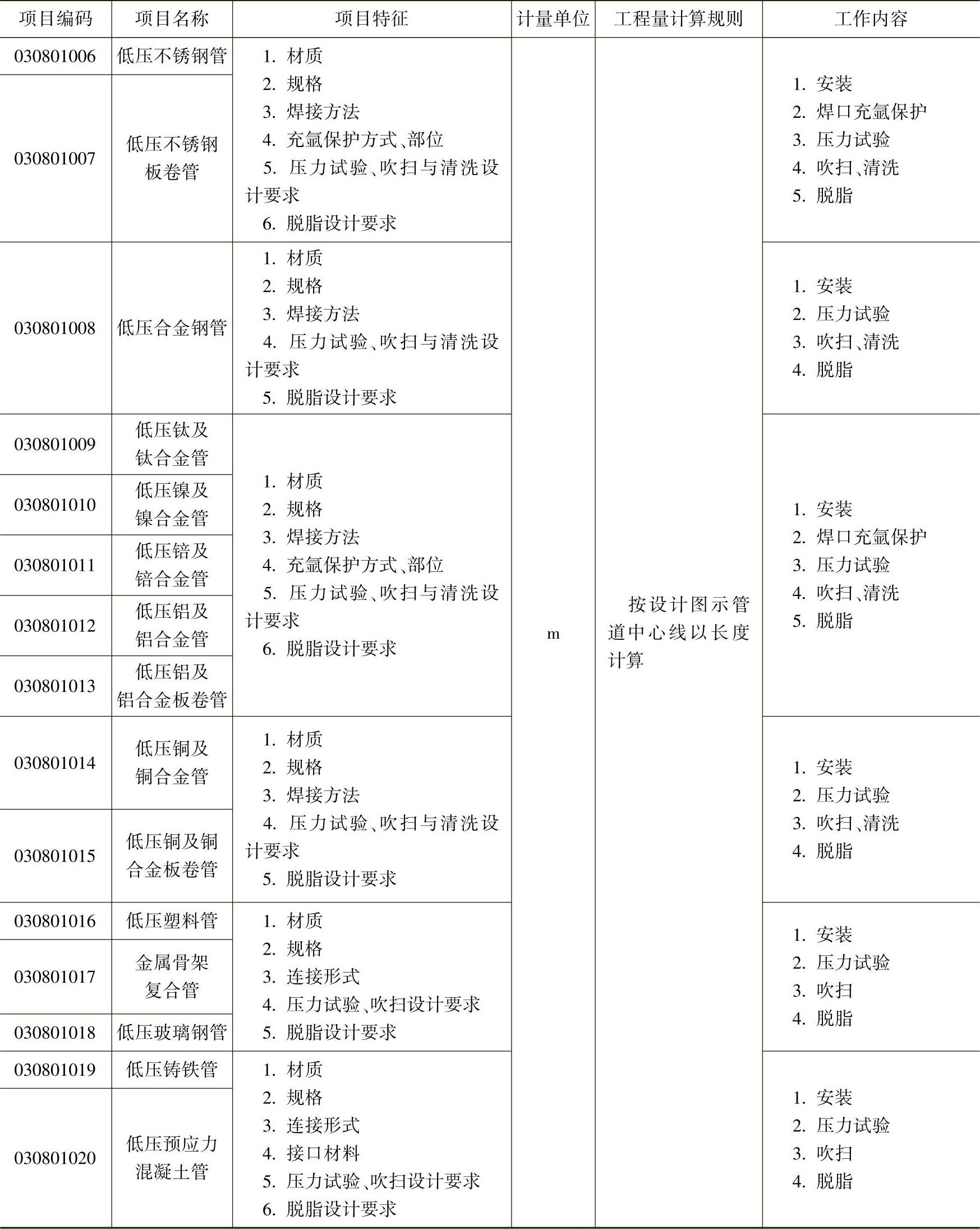

表5-1 低压管道(编码:030801)
(续)
注:1.管道工程量计算不扣除阀门和管件所占长度;室外埋设管道不扣除附属构筑物(井)所占长度;方形补偿器以其所占长度列入管道安装工程量。
2.衬里钢管预制安装包括直管、管件及法兰的预安装及拆除。
3.压力试验按设计要求描述试验方法,如水压试验、气压试验、泄漏性试验、真空试验等。
4.吹扫与清洗按设计要求描述吹扫与清洗方法和介质,如水冲洗、空气吹扫、蒸汽吹扫、化学清洗、油清洗等。
5.脱脂按设计要求描述脱脂介质种类,如二氯乙烷、三氯乙烯、四氯化碳、动力苯、丙酮或酒精等。
(2)中压管道
中压管道工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表5-2的规定执行。

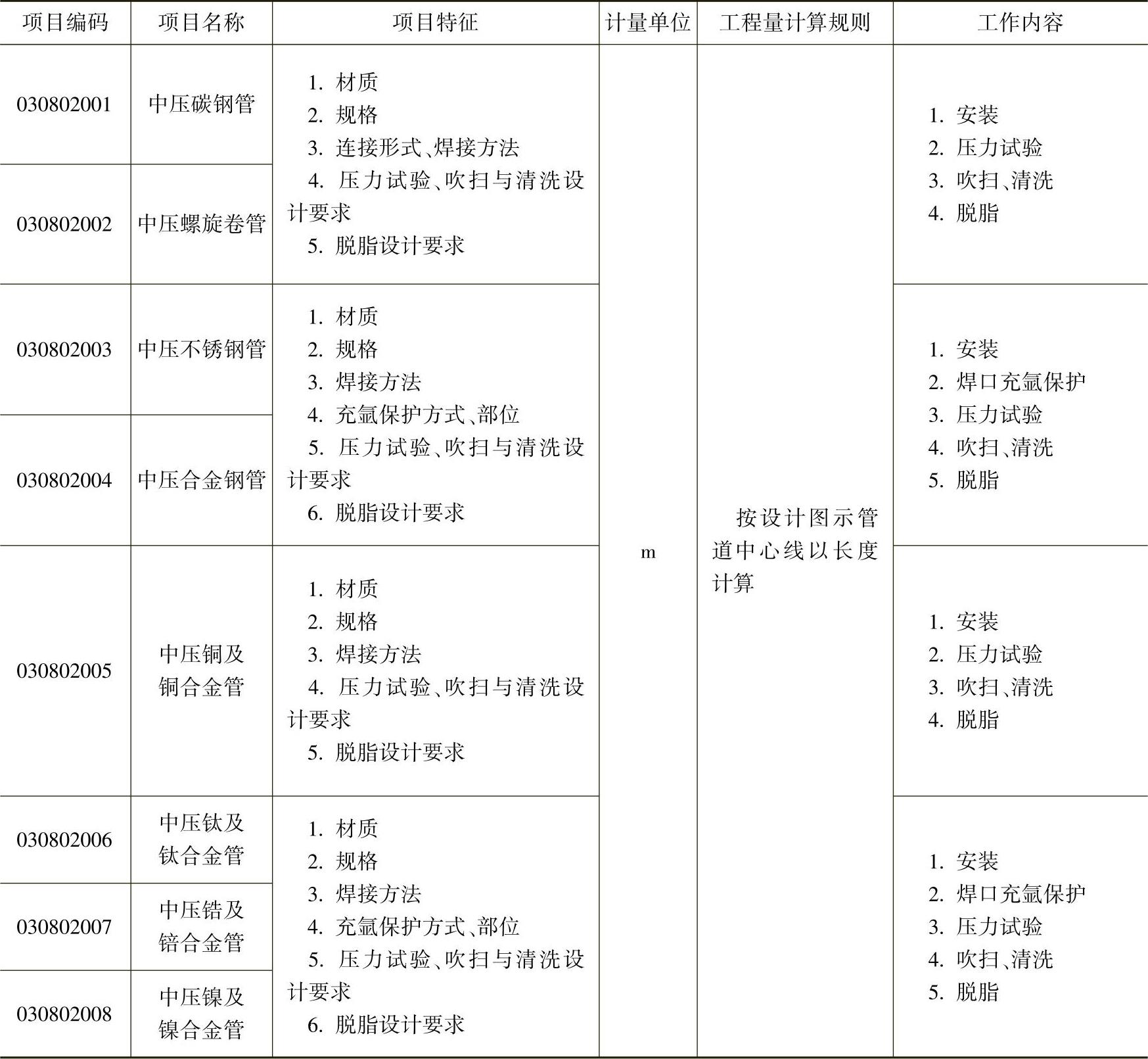

表5-2 中压管道(编码:030802)
注:1.管道工程量计算不扣除阀门和管件所占长度;方形补偿器以其所占长度列入管道安装工程量。
2.压力试验按设计要求描述试验方法,如水压试验、气压试验、泄漏性试验、真空试验等。
3.吹扫与清洗按设计要求描述吹扫与清洗方法和介质,如水冲洗、空气吹扫、蒸汽吹扫、化学清洗、油清洗等。
4.脱脂按设计要求描述脱脂介质种类,如二氯乙烷、三氯乙烯、四氯化碳、动力苯、丙酮或酒精等。
(3)高压管道
高压管道工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表5-3的规定执行。
