2.编制投标报价

2.编制投标报价

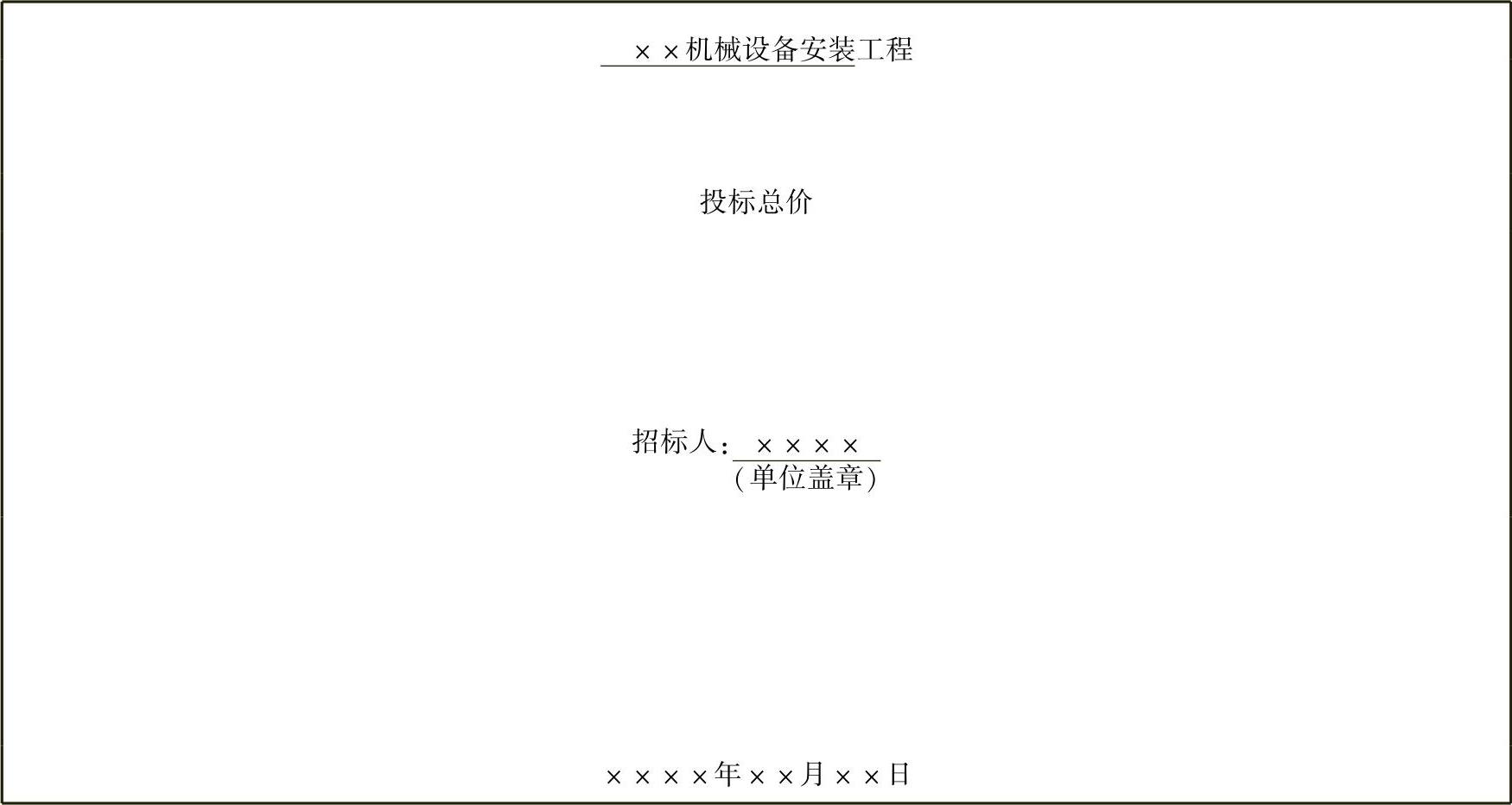

8-10 投标总价封面

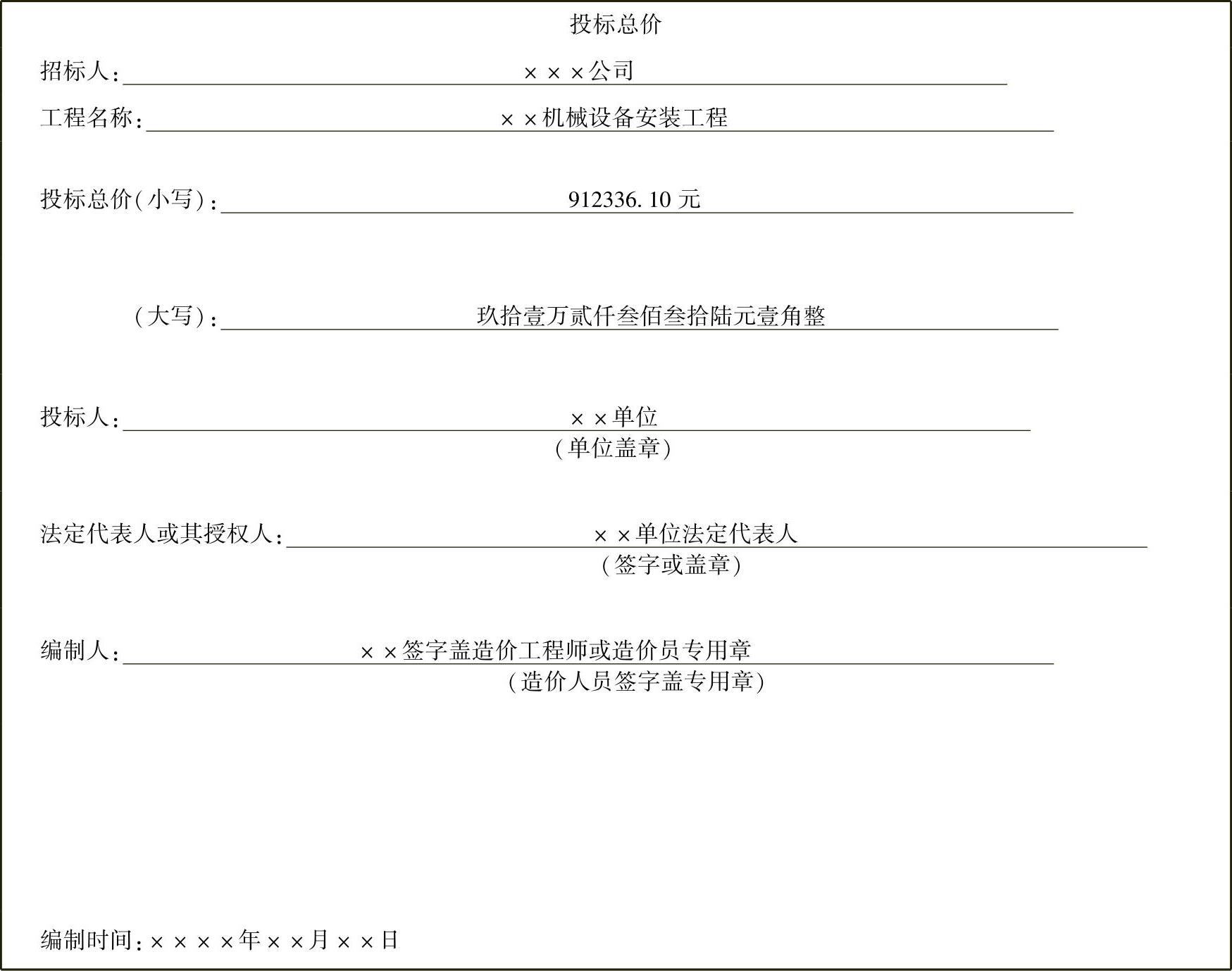

8-11 投标总价

8-12 建设项目招标控制价/投标报价汇总表

注:本表适用于工程项目招标控制价或投标报价的汇总。

8-13 单项工程招标控制价/投标报价汇总表

注:本表适用于单项工程招标控制价或投标报价的汇总。暂估价包括分部分项工程中的暂估价和专业工程暂估价。

8-14 单位工程招标控制价/投标报价汇总表

注:本表适用于单位工程招标控制价或投标报价的汇总,如无单位工程划分,单项工程也使用本表汇总。

8-15 分部分项工程和单价措施项目清单与计价表

(续)

8-16 总价措施项目清单与计价表

注:1.“计算基础”中安全文明施工费可为“定额基价”“定额人工费”或“定额人工费+定额机械费”,其他项目可为“定额人工费”或“定额人工费+定额机械费”。

2.按施工方案计算的措施费,若无“计算基础”和“费率”的数值,也可只填“金额”数值,但应在备注栏说明施工方案出处或计算方法。

8-17 其他项目清单与计价汇总表

注:材料(工程设备)暂估单价进入清单项目综合单价,此处不汇总。

8-18 计日工表

注:此表项目名称、暂定数量由招标人填写,编制招标控制价时,单价由招标人按有关计价规定确定;投标时,单价由投标人自主报价,按暂定数量计算合价计入投标总价中。结算时,按承包双方确认的实际数量计算。

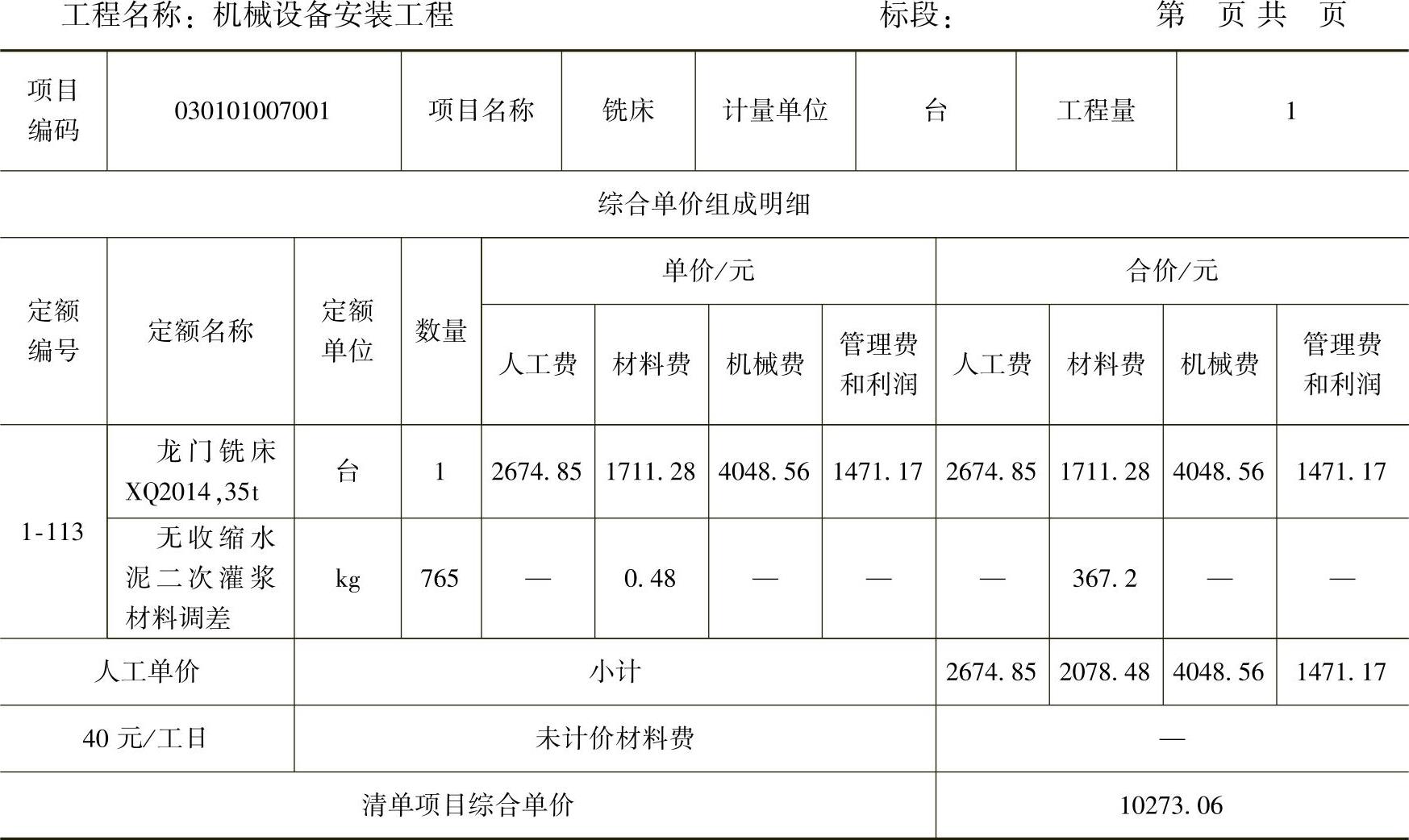

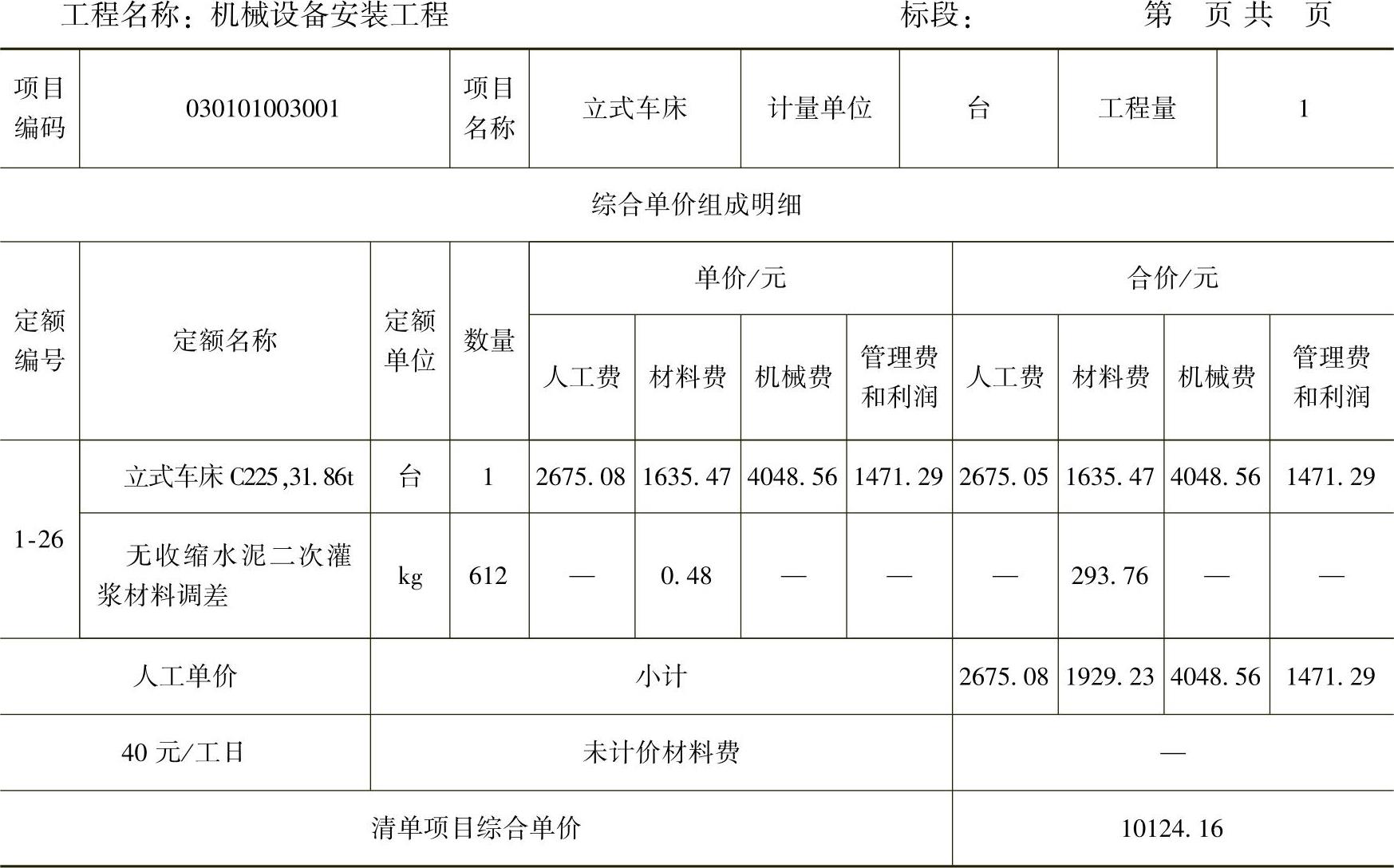

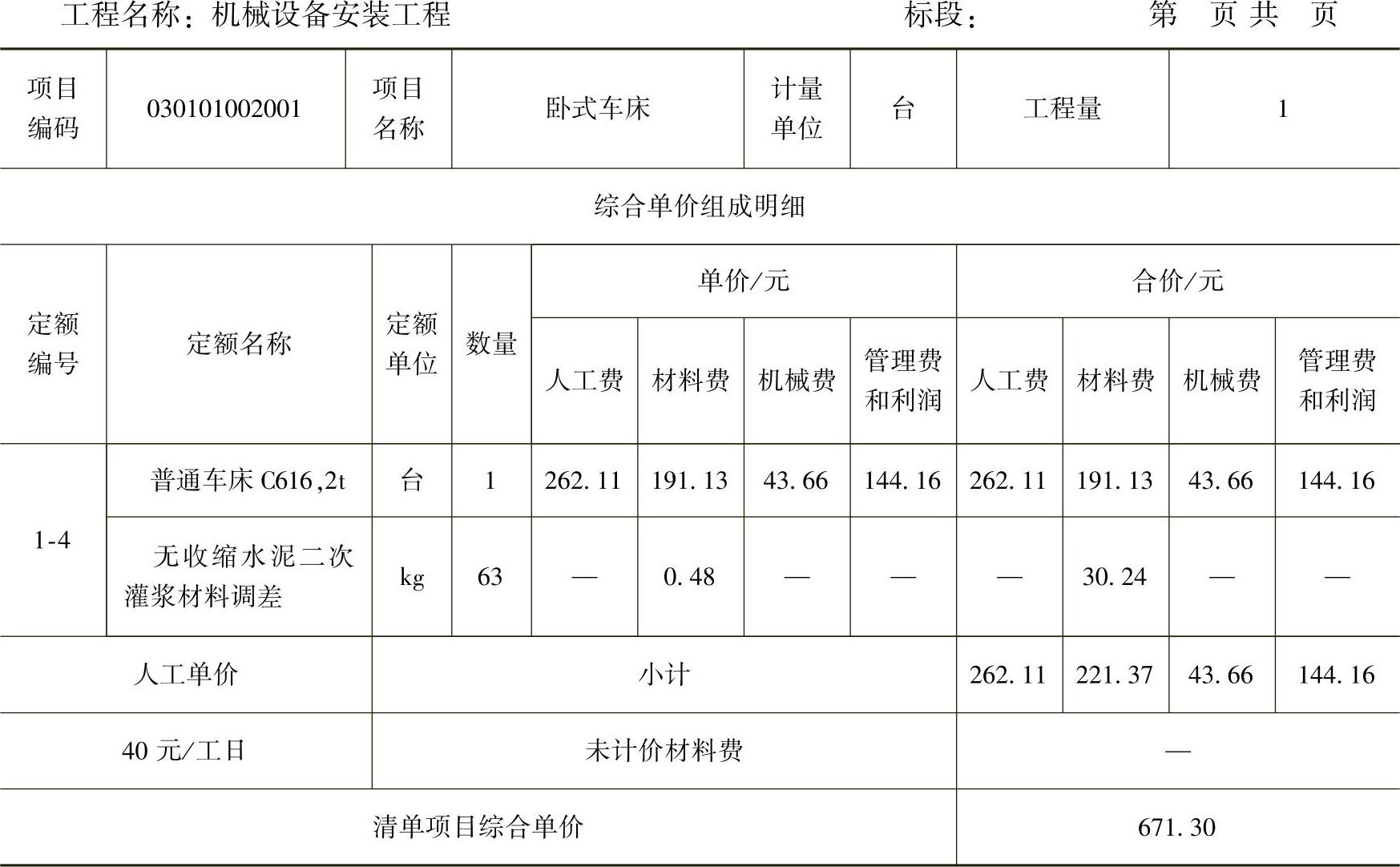

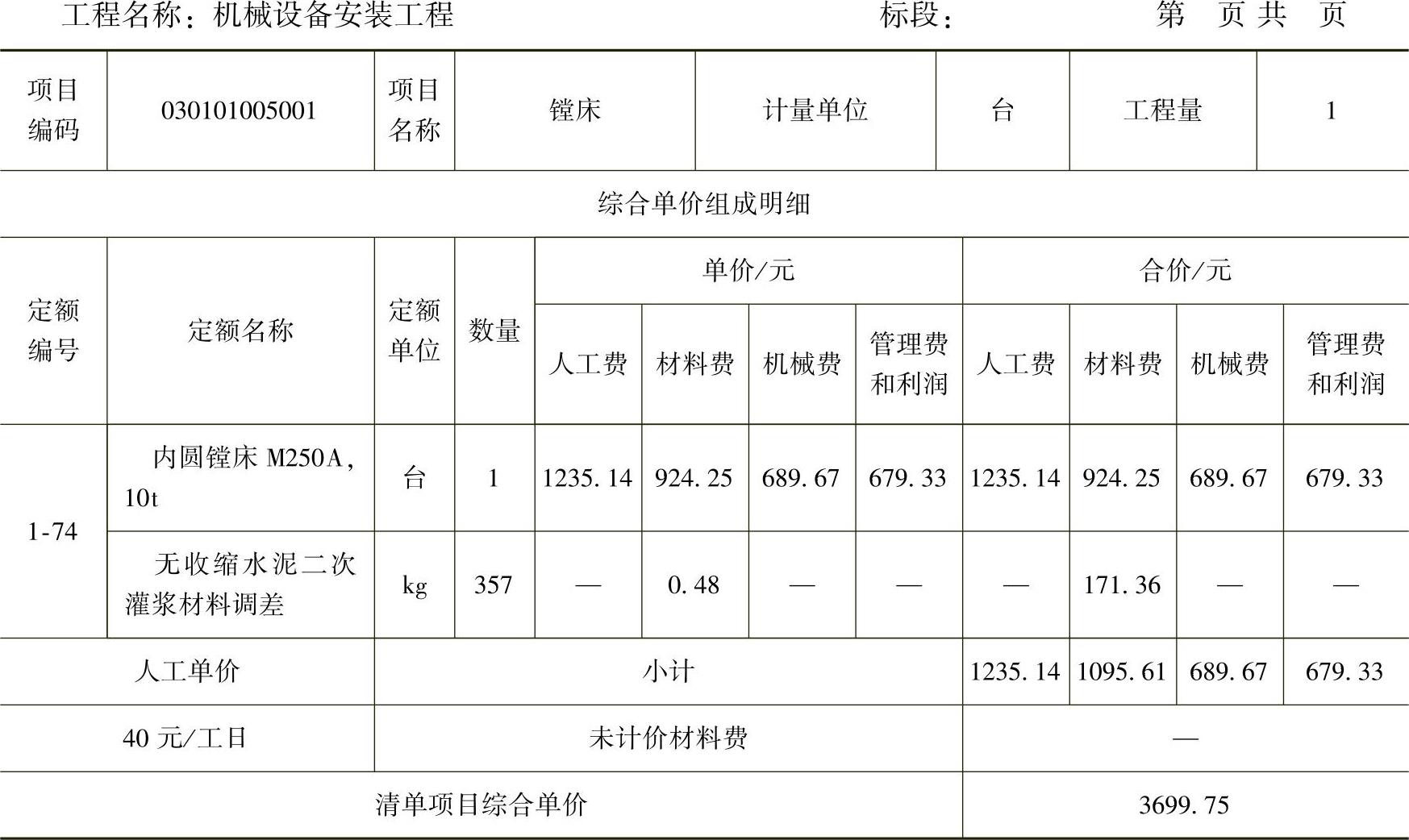

8-19 综合单价分析表

注:“数量”栏为“投标方工程量/招标方工程量/定额单位数量”,如“1”为“1/1/1”。其中管理费按人工费的35%、利润按人工费的20%计算。

8-20 综合单价分析表

注:“数量”栏为“投标方工程量/招标方工程量/定额单位数量”,如“1”为“1/1/1”。其中管理费按人工费的35%、利润按人工费的20%计算。

8-21 综合单价分析表

注:“数量”栏为“投标方工程量/招标方工程量/定额单位数量”,如“1”为“1/1/1”。其中管理费按人工费的35%、利润按人工费的20%计算。

8-22 综合单价分析表

注:“数量”栏为“投标方工程量/招标方工程量/定额单位数量”,如“1”为“1/1/1”。其中管理费按人工费的35%、利润按人工费的20%计算。

(其他项分部分项综合单价分析表略)
