1.水灭火系统
(1)定额说明
1)本定额适用于工业和民用建(构)筑物设置的自动喷水灭火系统的管道、各种组件、消火栓、气压水罐的安装及管道支吊架的制作和安装。
2)界线划分。
①室内外界线:以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界。
②设在高层建筑内的消防泵间管道与本定额的界线,以泵间外墙皮为界。
3)管道安装定额。
①包括工序内一次性水压试验。
②镀锌钢管法兰连接定额,管件是按成品,弯头两端是按接短管焊法兰考虑的。定额中包括了直管、管件、法兰等全部安装工序内容,但管件、法兰及螺栓的主材数量应按设计规定另行计算。
③定额也适用于镀锌无缝钢管的安装。
4)喷头、报警装置及水流指示器安装定额,均按管网系统试压、冲洗合格后安装考虑的。定额中已包括丝堵、临时短管的安装、拆除及其摊销。
5)其他报警装置适用于雨淋、干湿两用及预作用报警装置。
6)温感式水幕装置安装定额中已包括给水三通至喷头、阀门间的管道、管件,以及阀门、喷头等全部安装内容。但管道的主材数量按设计管道中心长度另加损耗计算,喷头数量按设计数量另加损耗计算。
7)集热板的安装位置:当高架仓库分层板上方有孔洞、缝隙时,应在喷头上方设置集热板。
8)隔膜式气压水罐安装定额中,地脚螺栓是按设备带有考虑的。定额中包括指导二次灌浆用工,但二次灌浆费用另行计算。
9)管道支吊架制作安装定额中包括了支架、吊架及防晃支架。
10)管网冲洗定额是按水冲洗考虑的,若采用水压气动冲洗法时,可按施工方案另行计算。定额只适用于自动喷水灭火系统。
11)本定额不包括的工作内容。
①阀门、法兰安装,各种套管的制作安装,泵房间管道安装及管道系统强度试验、严密性试验。
②消火栓管道、室外给水管道安装及水箱制作安装。
③各种消防泵、稳压泵安装及设备二次灌浆等。
④各种仪表的安装及带电讯号的阀门,水流指示器,压力开关的接线、校线及单体调试。
⑤各种设备支架的制作安装。
⑥管道、设备、支架、法兰焊口除锈刷油漆。
⑦系统调试。
12)其他有关规定。
①设置于管道间、管廊内的管道,其定额人工乘以系数1.3。
②主体结构为现场浇注采用钢模施工的工程,内外浇注的定额人工乘以系数1.05,内浇外砌的定额人工乘以系数1.03。
(2)工程量计算规则

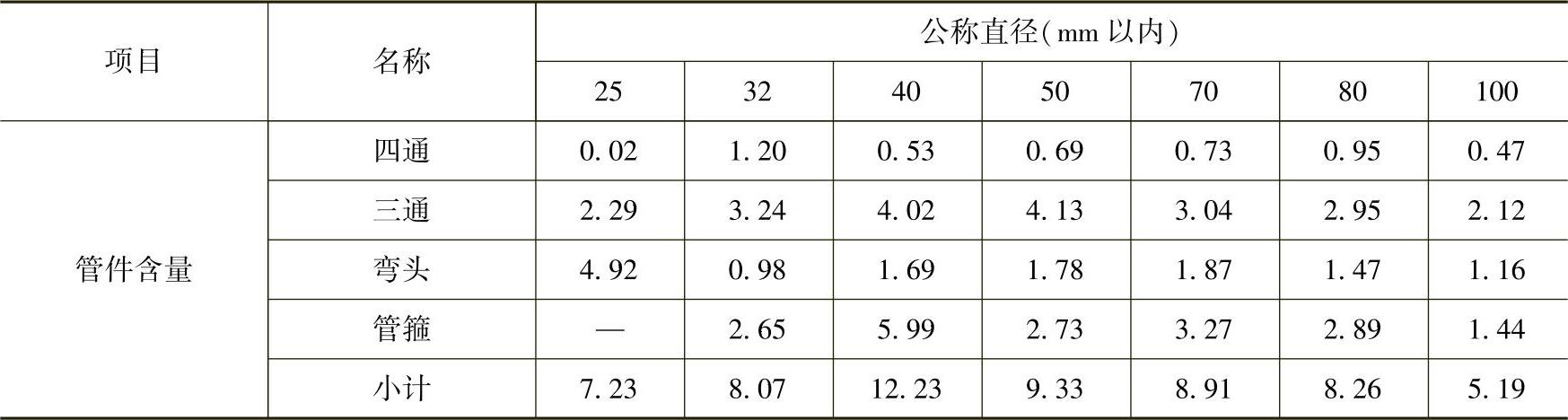

1)管道安装按设计管道中心长度,以“m”为计量单位,不扣除阀门、管件及各种组件所占长度。主材数量应按定额用量计算,管件含量见表6-6。
表6-6 镀锌钢管(螺纹连接)管件含量表(单位:10m)

2)镀锌钢管安装定额也适用于镀锌无缝钢管,其对应关系见表6-7。
表6-7 对应关系表
3)镀锌钢管法兰连接定额,管件是按成品、弯头两端是按接短管焊法兰考虑的。定额中包括直管、管件、法兰等全部安装工作内容,但管件、法兰及螺栓的主材数量应按设计规定另行计算。
4)喷头安装按有吊顶和无吊顶,分别以“个”为计量单位。
5)报警装置安装按成套产品以“组”为计量单位。其他报警装置适用于雨淋、干湿两用及预作用报警装置,其安装执行湿式报警装置安装定额,其人工乘以系数1.2,其余不变。成套产品包括的内容详见表6-8。
6)温感式水幕装置安装,按不同型号和规格以“组”为计量单位。但给水三通至喷头、阀门间管道的主材数量,按设计管道中心长度另加损耗计算,喷头数量按设计数量另加损耗计算。
7)水流指示器和减压孔板安装,按不同规格均以“个”为计量单位。
8)末端试水装置,按不同规格均以“组”为计量单位。
9)集热板制作安装均以“个”为计量单位。
10)室内消火栓安装,区分单栓和双栓,以“套”为计量单位,所带消防按钮的安装另行计算。成套产品包括的内容详见表6-8。
11)室内消火栓组合卷盘安装,执行室内消火栓安装定额乘以系数1.2。成套产品包括的内容详见表6-8。
12)室外消火栓安装,区分不同规格、工作压力和覆土深度,以“套”为计量单位。
13)消防水泵接合器安装,区分不同安装方式和规格,以“套”为计量单位。当设计要求用短管时,其本身价值可另行计算,其余不变。成套产品包括的内容详见表6-8。
14)隔膜式气压水罐安装,区分不同规格,以“台”为计量单位。出入口法兰和螺栓按设计规定另行计算。地脚螺栓是按设备带有考虑的,定额中包括指导二次灌浆用工,但二次灌浆费用应按相应定额另行计算。

表6-8 成套产品包括内容表(单位:10m)
15)管道支吊架已综合支架、吊架及防晃支架的制作安装,均以“kg”为计量单位。
16)自动喷水灭火系统管网水冲洗,区分不同规格,以“m”为计量单位。
17)阀门、法兰安装,各种套管的制作安装、泵房间管道安装及管道系统强度试验、严密性试验,执行《工业管道工程》相应定额。
18)消火栓管道、室外给水管道安装及水箱制作安装,执行《给排水、采暖、燃气工程》相应定额。
19)各种消防泵、稳压泵等的安装及二次灌浆,执行《机械设备安装工程》相应定额。
20)各种仪表的安装,带电讯信号的阀门,水流指示器,压力开关的接线、校线,执行《自动化控制装置及仪表安装工程》相应定额。
21)各种设备支架的制作安装等,执行《静置设备与工艺金属结构制作安装工程》相应定额。
22)管道、设备、支架和法兰焊口除锈刷油漆,执行《刷油漆、防腐蚀、绝热工程》相应定额。
23)系统调试执行本定额第五节相应定额。
