2.管件安装工程
(1)低压管件
低压管件工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表5-4的规定执行。

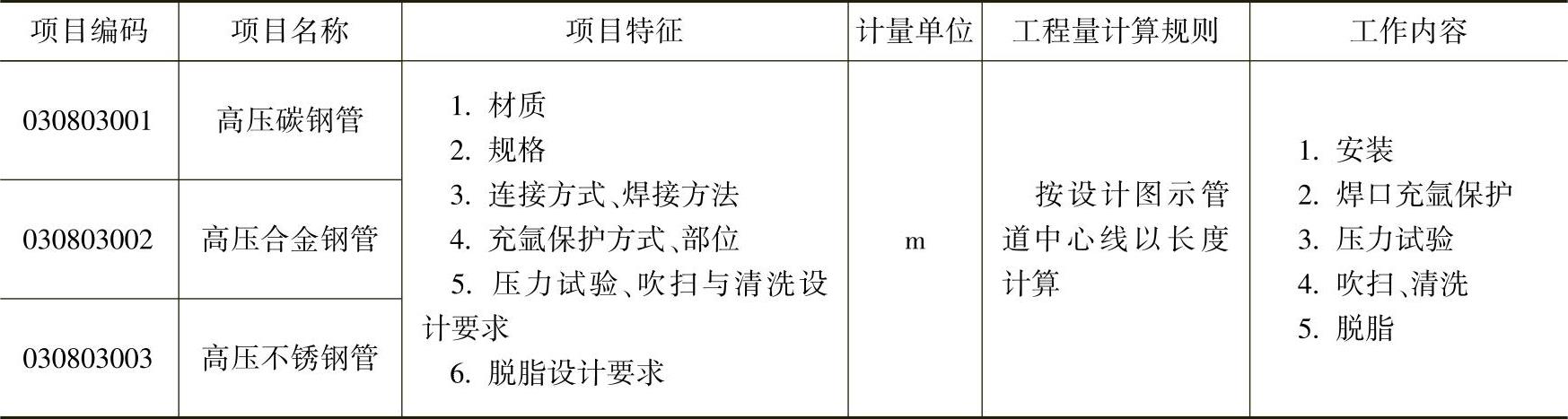

表5-3 高压管道(编码:030803)
注:1.管道工程量计算不扣除阀门和管件所占长度;方形补偿器以其所占长度列入管道安装工程量。
2.套管制作安装,包括防水(火)套管、穿楼板、隔墙的填料套管,按照设计要求描述套管形式。
3.压力试验按设计要求描述试验方法,如水压试验、气压试验、泄漏性试验、真空试验等。
4.吹扫与清洗按设计要求描述吹扫与清洗方法和介质,如水冲洗、空气吹扫、蒸汽吹扫、化学清洗、油清洗等。
5.脱脂按设计要求描述脱脂介质种类,如二氯乙烷、三氯乙烯、四氯化碳、动力苯、丙酮或酒精等。

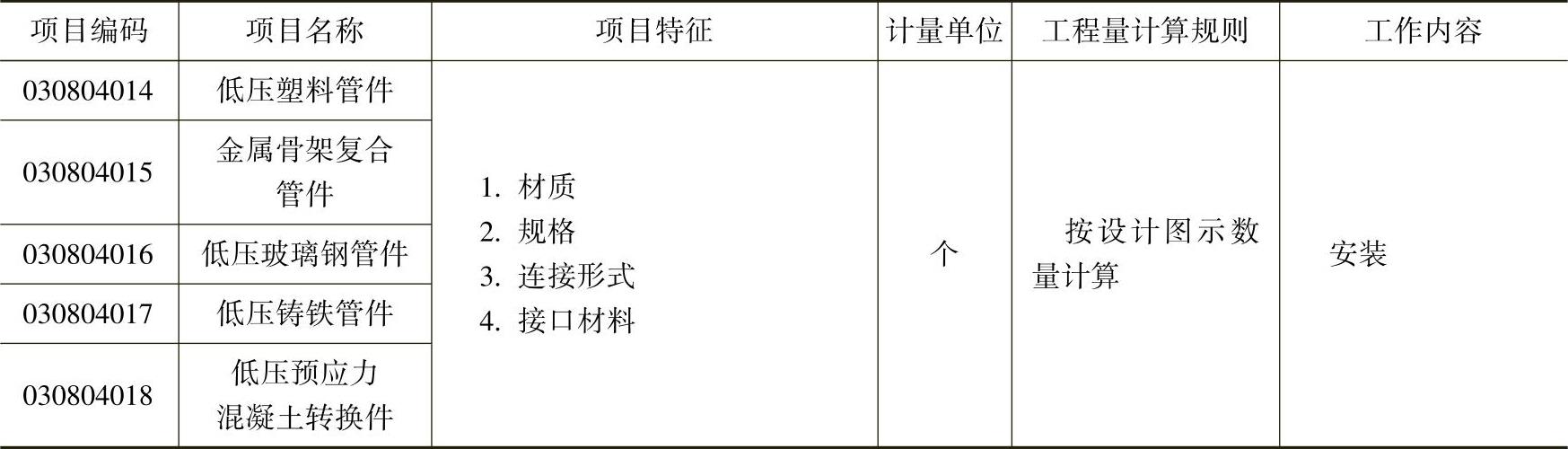

表5-4 低压管件(编码:030804)
(续)
注:1.管件包括弯头、三通、四通、异径管、管接头、管帽、方形补偿器弯头、管道上仪表一次部件、仪表温度计扩大管制作安装等。
2.管件压力试验、吹扫、清洗和脱脂均包括在管道安装中。
3.在主管上挖眼接管的三通和摔制异径管,均以主管径按管件安装工程量计算,不另计制作费和主材费;挖眼接管的三通支线管径小于主管径1/2时,不计算管件安装工程量;在主管上挖眼接管的焊接接头、凸台等配件,按配件管径计算管件工程量。
4.三通、四通和异径管均按大管径计算。
5.管件用法兰连接时执行法兰安装项目,管件本身不再计算安装。
6.半加热外套管摔口后焊接在内套管上,每处焊口按一个管件计算;外套碳钢管如焊接不锈钢内套管上时,焊口间需加不锈钢短管衬垫,每处焊口按两个管件计算。
(2)中压管件
中压管件工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表5-5的规定执行。

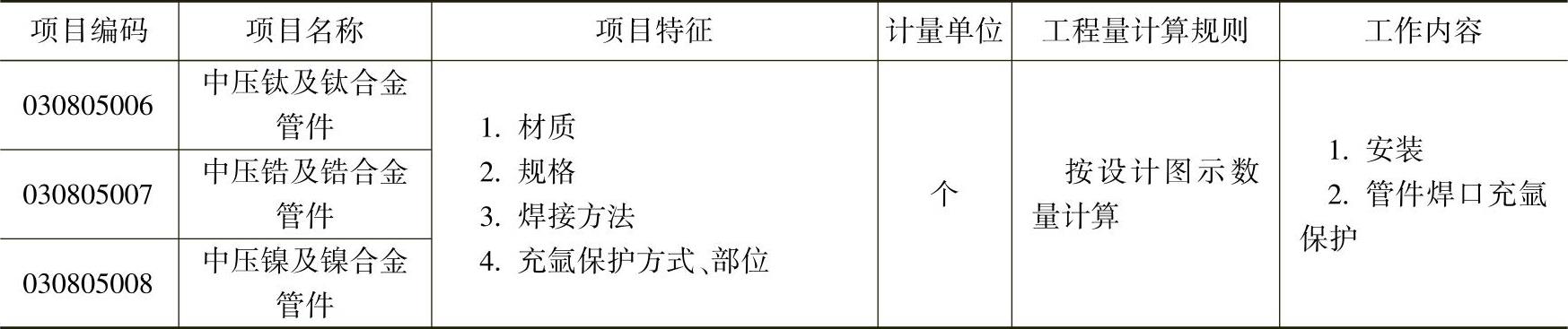

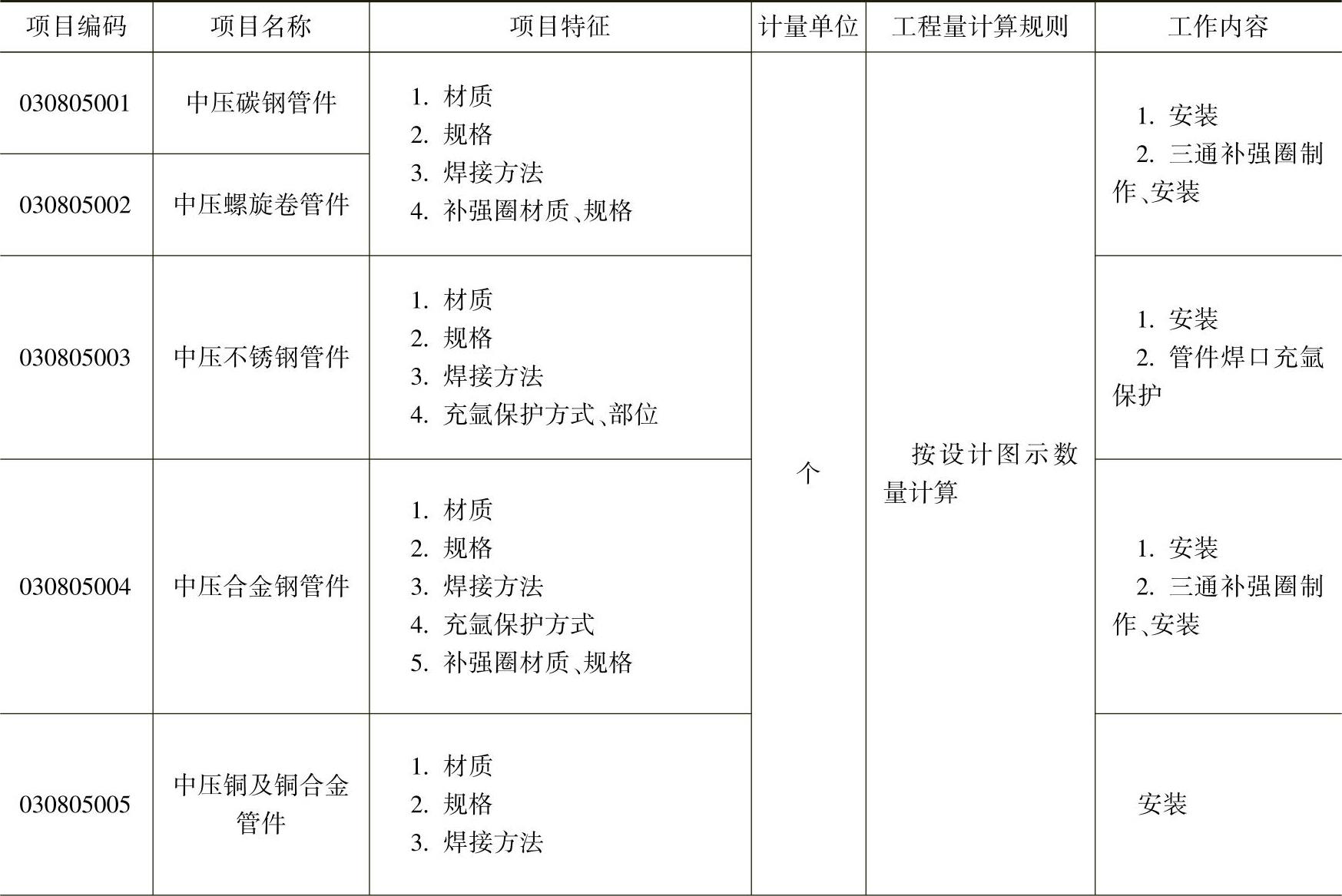

表5-5 中压管件(编码:030805)
(续)
注:1.管件包括弯头、三通、四通、异径管、管接头、管帽、方形补偿器弯头、管道上仪表一次部件、仪表温度计扩大管制作安装等。
2.管件压力试验、吹扫、清洗和脱脂均包括在管道安装中。
3.在主管上挖眼接管的三通和摔制异径管,均以主管径按管件安装工程量计算,不另计制作费和主材费;挖眼接管的三通支线管径小于主管径1/2时,不计算管件安装工程量;在主管上挖眼接管的焊接接头、凸台等配件,按配件管径计算管件工程量。
4.三通、四通和异径管均按大管径计算。
5.管件用法兰连接时执行法兰安装项目,管件本身不再计算安装。
6.半加热外套管摔口后焊接在内套管上,每处焊口按一个管件计算;外套碳钢管如焊接不锈钢内套管上时,焊口间需加不锈钢短管衬垫,每处焊口按两个管件计算。
(3)高压管件
高压管件工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表5-6的规定执行。

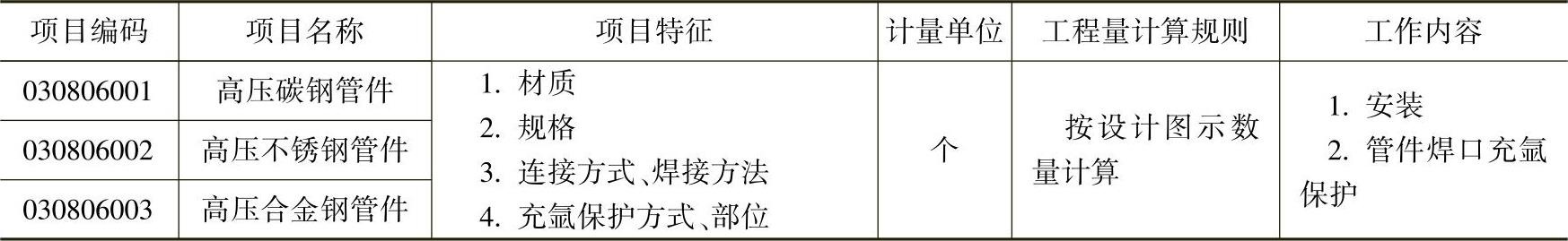

表5-6 高压管件(编码:030806)
注:1.管件包括弯头、三通、异径管、管接头、管帽、方形补偿器弯头、管道上仪表一次部件、仪表温度计扩大制作安装等。
2.管件压力试验、吹扫、清洗和脱脂均包括在管道安装中。
3.三通、四通和异径管均按大管径计算。
4.管件用法兰连接时执行法兰安装项目,管件本身不再计算安装。
5.半加热外套管摔口后焊接在内套管上,每处焊口按一个管件计算;外套碳钢管如焊接不锈钢内套管上时,焊口间需加不锈钢短管衬垫,每处焊口按两个管件计算。
