实例18:某工程安装电气动力滑触线的工程量计算
某工程电气动力滑触线安装工程图如图3-6、图3-7所示,滑触线
50×50×5,每米重3.77kg,采用螺栓固定;滑触线
40×40×4,每米重2.422kg,两端设置指示灯。请计算其清单工程量。

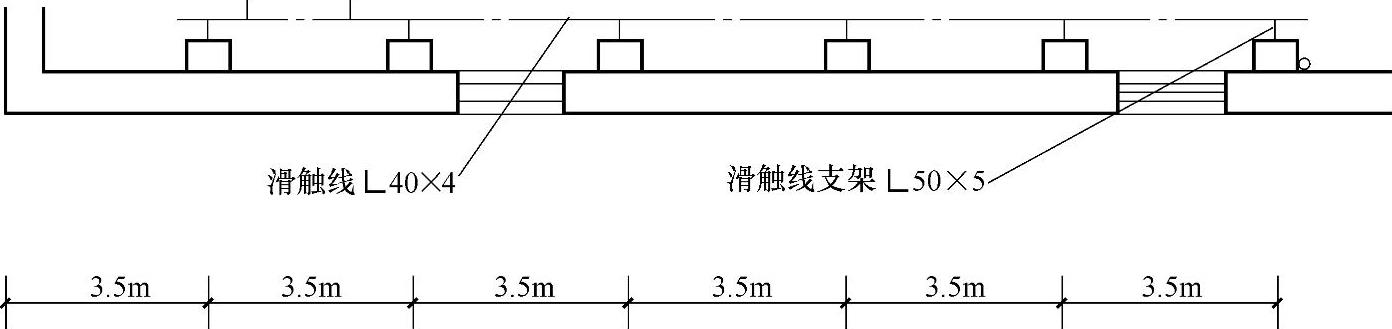

图3-6 滑触线图
【解】
(1)基本工程量
滑触线安装
40×40×4:(3.5×5+1+1)×3=58.5(m)
滑触线支架制作
50×50×5:3.77×(0.6+0.4×3)×6=40.7(kg)
滑触线支架安装
50×50×5:6副
滑触线指示灯安装:2套
(2)清单工程量
清单工程量计算见表3-60。

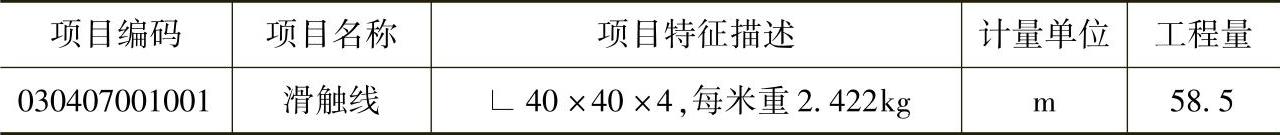

表3-60 清单工程量计算表(十八)

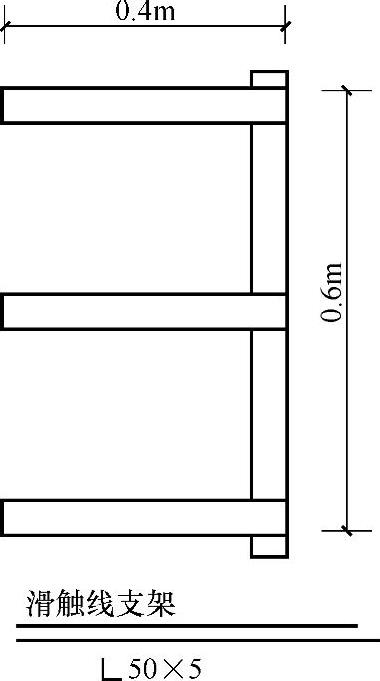

图3-7 滑触线支架图
