实例6:某综合大楼消防安装工程中无缝钢管的工程量计算
2025年09月27日
实例6:某综合大楼消防安装工程中无缝钢管的工程量计算
某综合大楼地下室配电房CO2灭火系统平面图如图6-7所示,已知:高压房中末端干管长度为4.7m,计算消防安装工程中无缝钢管的工程量。
【解】
(1)DN25无缝钢管的工程量
3×7=21(m)
(2)DN32无缝钢管的工程量
0.8×3+2×2+4.7=11.1(m)
【注释】4.7m为高压房中末端干管长度。
(3)DN50无缝钢管工程量计算
5+6-0.9+0.8+4.15+4.15+1.5+2+1+1.5+0.9+2.4=28.5(m)
5+6-0.9+0.8+4.15+4.15+1.5+0.9+2.4=24.0(m)
5+6-0.9-3+0.8+4.15=12.05(m)
合计:28.5+24.0+12.05=64.55(m)
1.5×2=3(m)(气瓶室内)
DN50无缝钢管的工程量=64.55+3.0=67.55(m)
(4)DN65无缝钢管的工程量
3(气瓶室外)+1.5(气瓶室内)=4.5(m)
清单工程量计算见表6-14。

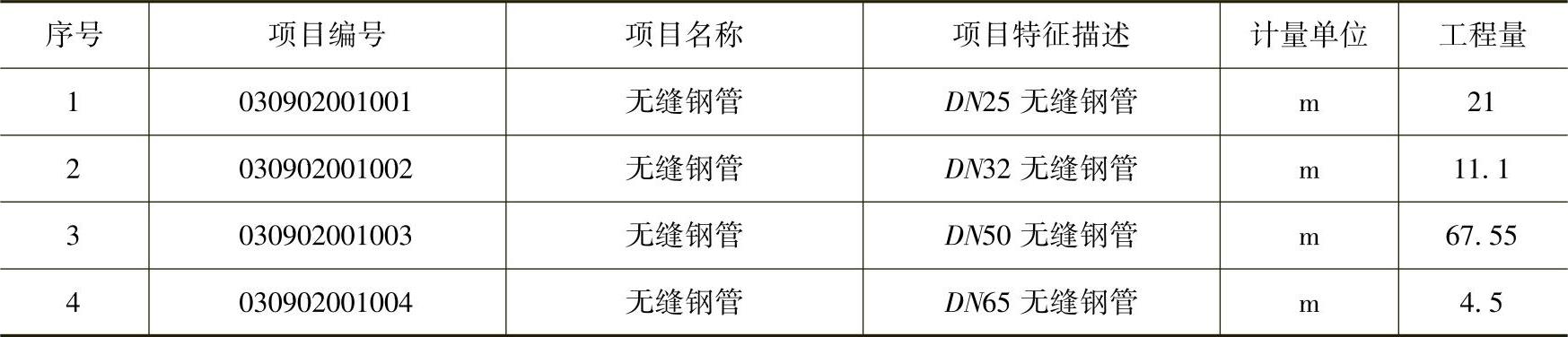

表6-14 清单工程量计算表(六)
