2.编制投标报价
2025年09月27日
2.编制投标报价

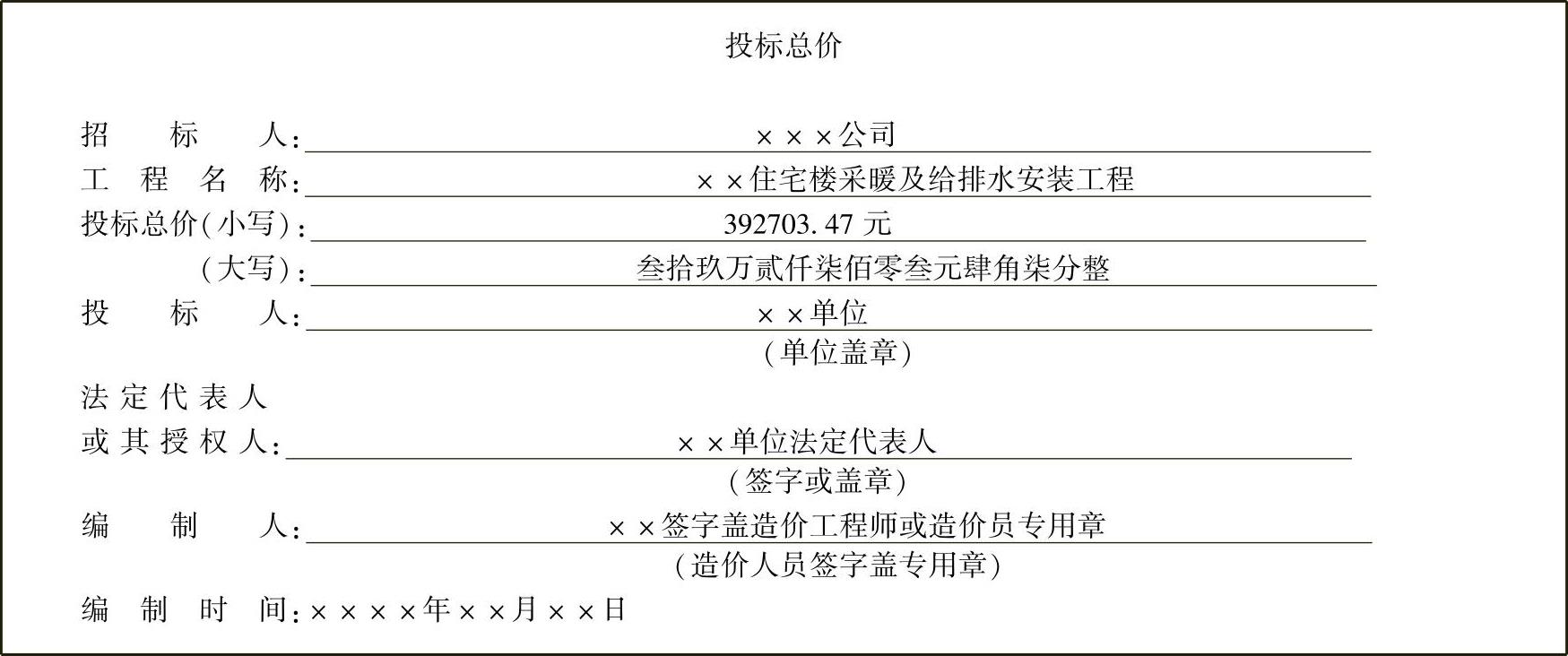

表8-100 投标总价封面
表8-101 投标总价

表8-102 建设项目招标控制价/投标报价汇总表
注:本表适用于工程项目招标控制价或投标报价的汇总。

表8-103 单项工程招标控制价/投标报价汇总表
注:本表适用于单项工程招标控制价或投标报价的汇总。暂估价包括分部分项工程中的暂估价和专业工程暂估价。

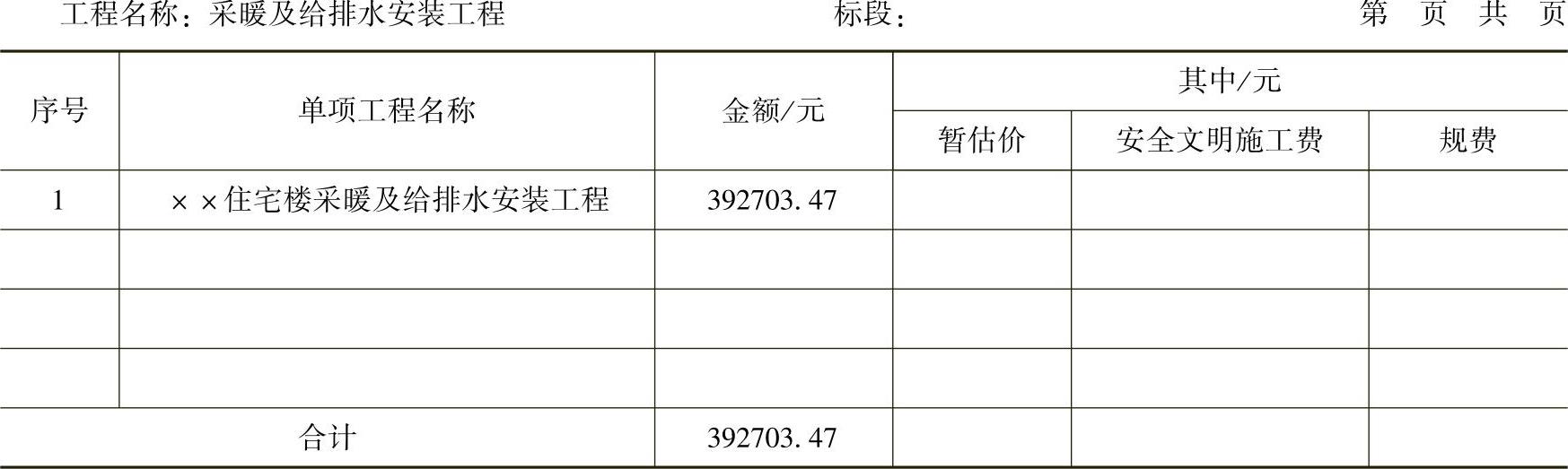

表8-104 单位工程招标控制价/投标报价汇总表
(续)
注:本表适用于单位工程招标控制价或投标报价的汇总,如无单位工程划分,单项工程也使用本表汇总。

表8-105 分部分项工程和单价措施项目清单与计价表
(续)
(续)

表8-106 总价措施项目清单与计价表
注:1.“计算基础”中安全文明施工费可为“定额基价”“定额人工费”或“定额人工费+定额机械费”,其他项目可为“定额人工费”或“定额人工费+定额机械费”。
2.按施工方案计算的措施费,若无“计算基础”和“费率”的数值,也可只填“金额”数值,但应在备注栏说明施工方案出处或计算方法。

表8-107 其他项目清单与计价汇总表
注:材料(工程设备)暂估单价进入清单项目综合单价,此处不汇总。

表8-108 计日工表
注:此表项目名称、暂定数量由招标人填写,编制招标控制价时,单价由招标人按有关计价规定确定;投标时,单价由投标人自主报价,按暂定数量计算合价计入投标总价中。结算时,按承发包双方确认的实际数量计算。

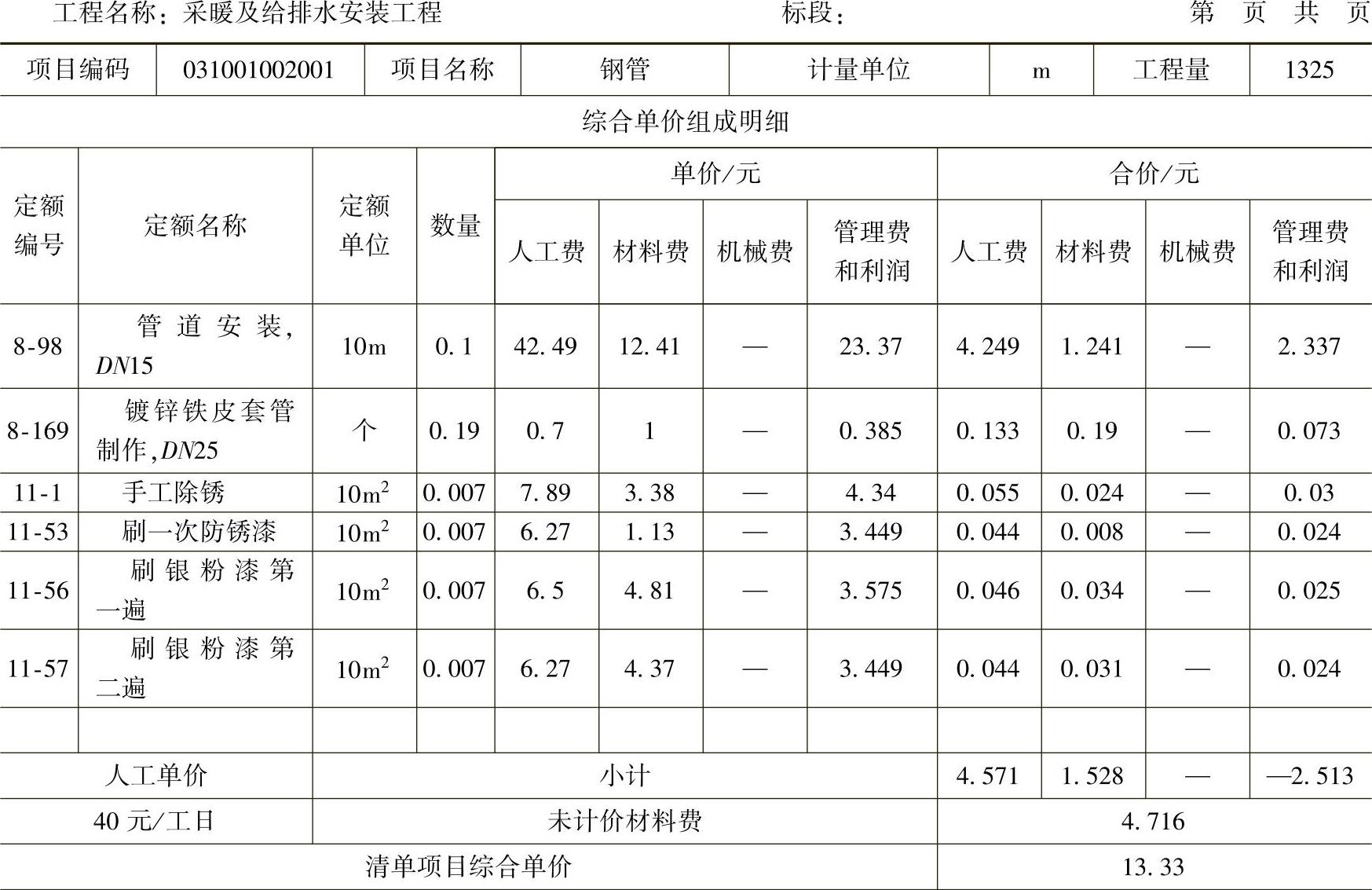

表8-109 综合单价分析表
(续)
注:“数量”栏为“投标方工程量/招标方工程量/定额单位数量”,如“0.1”为“1325/1325/10”。其中管理费按人工费的35%、利润按人工费的20%计算。
(其他项分部分项综合单价分析表略。)
