实例1:某淋浴器安装低压碳钢管的工程量计算

实例1:某淋浴器安装低压碳钢管的工程量计算

某淋浴器安装示意图如图5-1所示,计算低压碳钢管的工程量。

已知:(1)热水管采用碳钢管电弧焊,外刷两道红丹防锈漆,再刷两遍银粉。管外加5mm厚岩棉保温层,外缠保护层铝箔。

(2)冷水管采用碳钢管电弧焊;外刷两道红丹防锈漆,再刷两遍银粉。

(3)混合水管为不锈钢管。

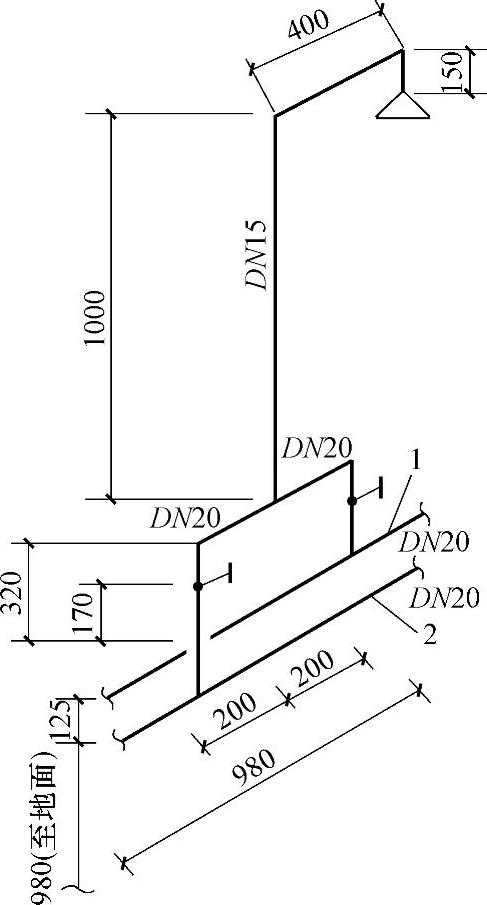

图5-1 淋浴器安装示意图

1—热水管 2—冷水管

【解】

(1)DN20冷水管道的工程量=水平长度+竖直长度=(0.98+0.2)+(0.125+0.32)=1.625(m)

(2)DN20热水管道的工程量=水平长度+竖直长度=(0.98+0.2)+0.32=1.5(m)

(3)DN20低压碳钢管的工程量=1.625+1.5=3.125(m)

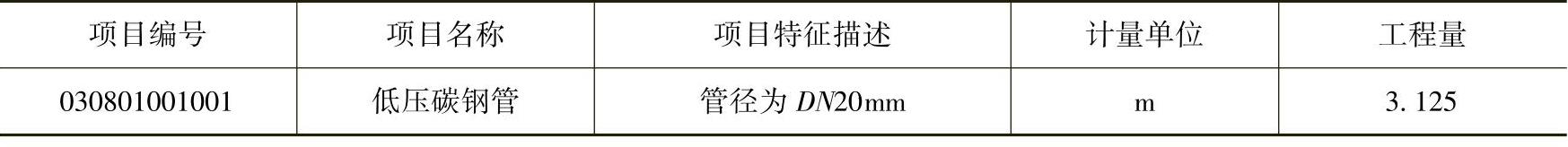

清单工程量计算见表5-18。
