滑触线装置安装
(1)定额说明
1)起重机的电气装置系按未经生产厂家成套安装和试运行考虑的,因此起重机的电机和各种开关、控制设备、管线及灯具等,均按分部分项定额编制预算。
2)滑触线支架的基础铁件及螺栓,按土建预埋考虑。
3)滑触线及支架的油漆,均按涂一遍考虑。
4)移动软电缆敷设未包括轨道安装及滑轮制作。
5)滑触线的辅助母线安装,执行“车间带形母线”安装定额。
6)滑触线伸缩器和坐式电车绝缘子支持器的安装,已分别包括在“滑触线安装”和“滑触线支架安装”定额内,不另行计算。
7)滑触线及支架安装是按10m以下标高考虑的,如超过10m时,按定额说明的超高系数计算。
8)铁构件制作,执行本定额第四章的相应项目。
(2)工程量计算规则

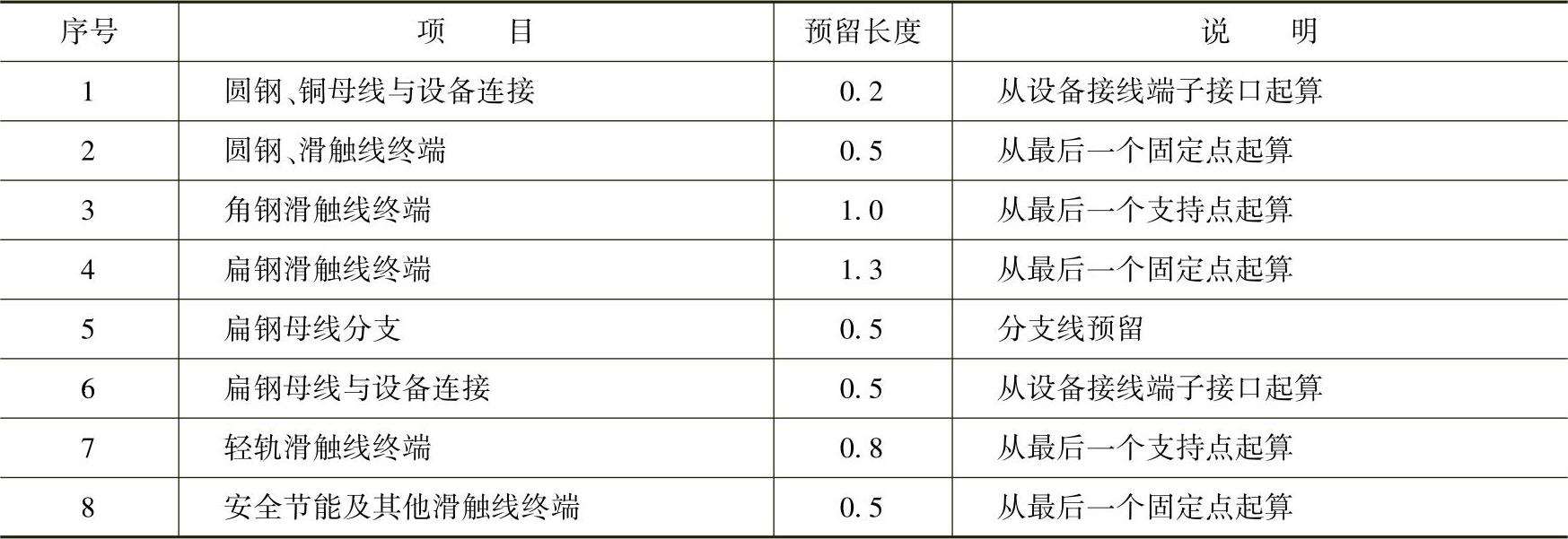

滑触线安装以“m/单相”为计量单位,其附加和预留长度按表3-26的规定计算。
表3-26 滑触线安装附加和预留长度(单位:m/根)
8.电缆安装
(1)定额说明
1)电缆敷设定额适用于10kV以下的电力电缆和控制电缆敷设。定额是按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设。
2)电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。该地段所需的施工材料如固定桩、夹具等按实际另算。
3)电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内。
4)这里的电力电缆头定额均按铝芯电缆考虑,铜芯电力电缆头按同截面电缆头定额乘以系数1.2,双屏蔽电缆头制作、安装,人工乘以系数1.05。
5)电力电缆敷设定额均按三芯(包括三芯连地)考虑,5芯电力电缆敷设定额乘以系数1.3,6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。单芯电力电缆敷设按同截面电缆定额乘以0.67。截面面积400mm2以上至800mm2的单芯电力电缆敷设,按400mm2电力电缆定额执行。240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。
6)电缆沟挖填方定额也适用于电气管道沟等的挖填方工作。
7)桥架安装。
①桥架安装包括运输、组合、螺栓或焊接固定、弯头制作、附件安装、切割口防腐、桥式或托板式开孔、上管件隔板安装、盖板及钢制梯式桥架盖板安装。
②桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式。实际施工中,不论采用何种固定方式,定额均不做调整。
③玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑。如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。
④钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。
⑤不锈钢桥架按钢制桥架定额乘以系数1.1。
8)本定额电缆敷设系综合定额,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此,凡10kV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行定额。
9)电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗率计算主材费用。
10)直径ϕ100以下的电缆保护管敷设执行配管配线有关定额。
11)本定额未包括的工作内容。
①隔热层、保护层的制作、安装。
②电缆冬季施工的加温工作和在其他特殊施工条件下的施工措施费和施工降效增加费。
(2)工程量计算规则

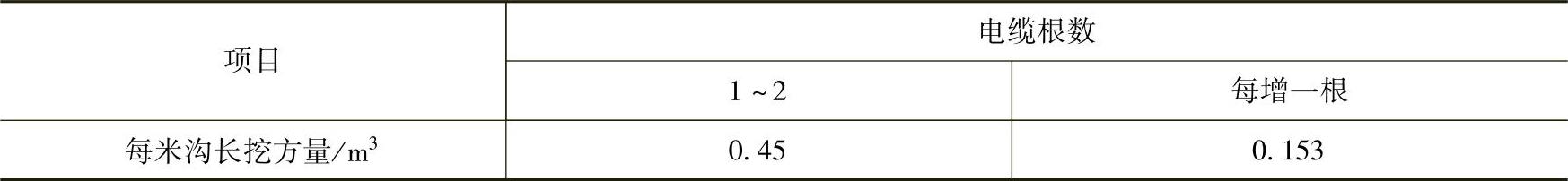

1)直埋电缆的挖、填土(石)方,除特殊要求外,可按表3-27计算土方量。
表3-27 直埋电缆的挖、填土(石)方量
注:1.两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准)。
2.每增加一根电缆,其宽度增加170mm。
3.以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2)电缆沟盖板揭、盖定额,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3)电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度。
①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4)电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5)电缆敷设按单根以“延长米”计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。

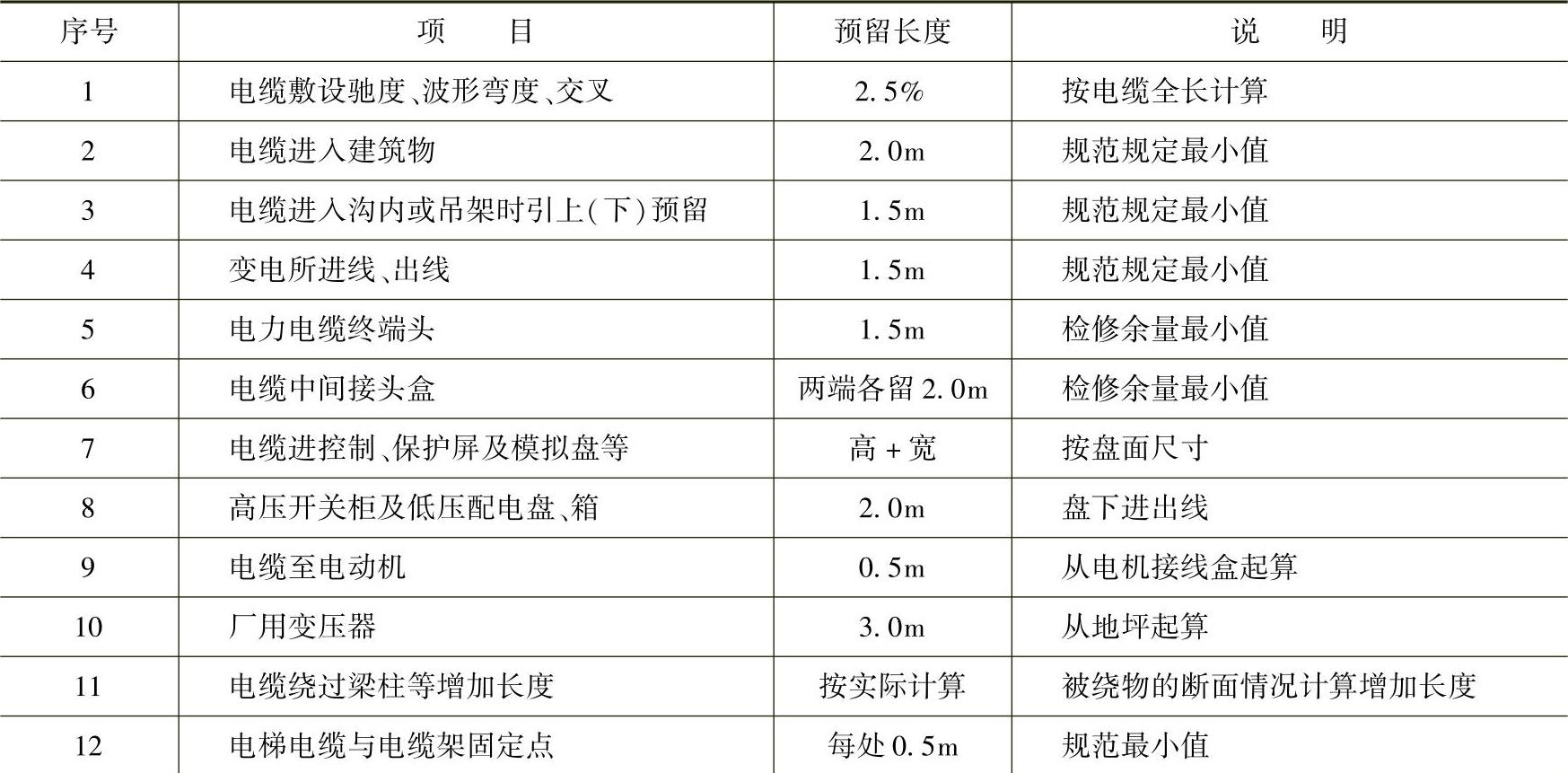

6)电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按表3-28规定增加附加长度。
表3-28 电缆敷设的附加长度
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
7)电缆终端头及中间头均以“个”为计量单位。电力电缆和控制电缆均按一根电缆有两个终端头考虑。中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。
8)桥架安装,以“10m”为计量单位。
9)吊电缆的钢索及拉紧装置,应按相应定额另行计算。
10)钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。
11)电缆敷设及桥架安装,应按定额说明的综合内容范围计算。
