【概况】2021年,桐庐县投资9.2亿元建设交通道路及交通设施。投资1.3亿元完工桐庐疏港公路综合码头至深澳段工程(320国道复线)第一合同段、第二合同段,开始建设第三合同段;投资0.44亿元建设安吉至洞头公路桐庐凤川至新合段改建工程一期工程肖岭隧道;投资2.08亿元完工S305(23省道)改建工程桐庐富阳交界处节点工程(上港隧道);投资1.5亿元完成桐庐综合客运枢纽工程主体建设;推进“断头路”项目及“四好农村路”项目。截至年底,桐庐县完成国省道大中修工程25.75千米,农村公路大中修60.06千米。全县公路里程1970.7千米,公路密度每百平方千米106.11千米,包括国家高速公路29.34千米,国道公路31千米,省道公路124.85千米,县道公路364.21千米,乡道公路378.28千米,村道公路1042.99千米;高速公路29.34千米,一级公路102.45千米,二级公路93.84千米,三级公路129.92千米,四级公路1615.14千米。新改建“四好农村路”项目105个,其中联网公路建设项目24个22.03千米、低等级公路提升改造项目47个60.99千米、通乡镇景区改扩建项目27个100.21千米、病危桥改造7座、特色示范线6条;建设路面大中修60.06千米、港湾式停靠站20个。县内所有建制村通硬化路率、通客车比例、直接通邮比例、通快递比例、乡镇快递服务网点覆盖率、中心城市公交站点500米覆盖率均达100%。县交通运输局承办人大建议29件,完成4件;承办政协提案11件,解决4件,跨年解决4件,留作参考3件。受理信访工作事项2236件,其中,来信来访6件,市公开电话1120件,县公开电话471件,网上投诉90件,“967000”517件,预处理32件,案件办结率100%。是年,桐庐县获交通运输部授予的全国首批“城乡交通运输一体化示范县”称号。

【重点工程建设】2021年,县交通运输局重点建设8项交通道路工程。S305(23省道)改建工程桐庐富阳交界处节点工程(上港隧道)项目完工。项目位于桐庐县与富阳区交界处,起点富阳区渌渚镇山亚村,终点桐庐县桐君街道梅蓉村,用地面积约2.91公顷,投资约2.08亿元,全长0.813千米,采用一级公路标准建设,设计速度为80千米/小时。隧道全长513米,为小净距隧道,单洞路面净宽10.25米。

安吉至洞头公路桐庐凤川至新合段改建工程(柴雅线)肖岭隧道土建与机电标完工。项目主线起点位于凤川街道翙岗村,终点位于新合乡引坑村,改建长度为31.02千米,支线路线长5.45千米,全长36.47千米,采用二级公路标准建设。因受土地因素制约,先行启动具备实施条件的肖岭隧道工程建设。起点入洞口桩号为K5+492,终点出洞口桩号为K7+104,工程长1612米,采用二级公路标准建设,设计速度60千米/小时,双向二车道,隧道净宽10米,净高5米,投资1.33亿元。

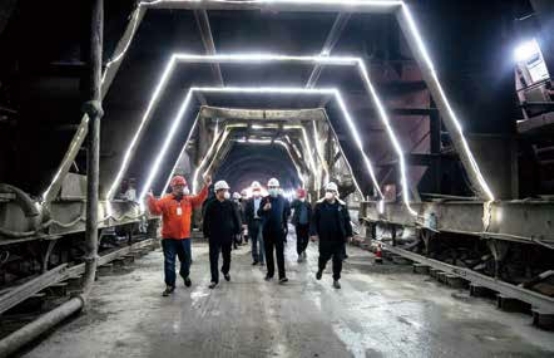

图58 2021年1月15日,肖岭隧道贯通

桐庐疏港公路综合码头至深澳段工程(320国道复线)项目一标段(富春江三桥至舒川段)1.36千米(K2+639—K4+000)交工验收;二标段(舒川至古城段)2.15千米(K4+000—K6+150)完工;第三标段至2021年底完成形象进度40%。项目主线长13.29千米,采用一级公路标准建设,设计速度为80千米/小时;接线长1.02千米,采用二级公路标准建设,设计速度为60千米/小时,双向二车道;全长14.32千米。

桐庐瑶琳老大桥重建工程项目完工并通过验收。项目位于瑶琳镇林桃线,于林桃线与江滨大道交叉口处跨越分水江。重建桥起点桩号为K0+094,终点桩号为K0+401,长约306米。桥梁两侧设接线,起讫桩号分别为K0+000—K0+094、K0+401—K0+550。全长0.55千米,采用设计速度为40千米/小时的三级公路兼顾城市道路功能标准建设,桥梁设计荷载等级为公路—Ⅰ级,路面设计荷载为双轮组单轴载100KN。投资5954万元。

合青公路合村牛水坞至临安二联公路工程项目一期完成隧道明洞及接线路基工程,二期完成施工招投标。项目位于桐庐县与临安区交界处,投资约6300万元。其中一期工程起点位于桐庐县合村乡高凉亭牛水坞自然村,终点与临安区已建道路相接,路线全长0.96千米,采用四级公路标准建设,设计速度为20千米/小时。二期合青公路大溪口桥至马鞍村段现为准四级公路,路线全长约2.6千米,采用四级公路标准改建。

县道乐老线(三槐段)拓宽改造工程项目开工建设。项目位于桐庐县与临安区交界处,起点位于临安区乐平镇,终点位于桐庐县分水镇三槐村,用地面积1.39公顷,投资约3400万元。全长3.68千米,采用四级公路标准建设,设计速度为20千米/小时,路基8.5米、路面7米、两边各设土路肩0.75米,设计洪水频率25年一遇。

X505柴雅线新合仁村桥至雅坊段提升改造工程开工建设。项目起点位于新合乡新民村,终点位于新合乡新合村,路线全长5千米,概算投资3000万元。

结合省“十四五”规划及桐庐县要求,浙江省公路发展“十三五”实施类项目23省道项目名称调整为S310奉化至桐庐公路桐庐富春江三桥至麻蓬段改建工程,完成调整后工程可行性研究报告的编制。

【公路建设】2021年,桐庐县改造提升迎亚运公路路域环境。根据亚组委通行路线安排,桐庐范围主要途径G320、S208(16省道)、S305(23省道)3条公路,涉及路线长约36.58千米。其中G320(迎春南路至蒋家埠段)长约11千米;S208(麻蓬至毕浦大桥段)长约18.55千米,S305(麻蓬至秀峰段)长约7.03千米。计划总投资约3亿元对国省道进行大中修养护、绿化与外立面景观提升、平交口改造等。截至年底,立项、初步设计、施工图设计等前期工作报批完成。

【场站建设】2021年,桐庐县综合客运枢纽工程完成土建工程、主体工程。项目投资估算约为4.7亿元,位于城南街道杭黄高铁站站前广场东侧,用地面积2.63万平方米(公路客运站地块2.07万平方米,预留内部加油站用地5606平方米),总建筑面积6.86万平方米(含地下室1.3万平方米),建设内容包括客运站、酒店、大巴停车场(架空)、机修间等。

5月21日,上林公交停靠站启用,完成原牛山坞车站到上林公交场站的搬迁工作。

【桐庐县智能化公交项目(四期)】2021年4月,桐庐县智能化公交项目(四期)通过终验。项目投资总金额约320万元,于2020年7月启动,由桐庐县交通投资有限公司、浙江富春山健康城投资开发有限公司、桐庐茂盛旅游开发有限公司三方共同投资建设,是桐庐县智能化公交项目(三期)的延续,涉及建设内容为旧县街道辖区道路沿线,桐庐富春山健康城管委会道路沿线等路段24处(健康城7处,旧县街道17处)智能化公交候车亭牌建设及系统平台扩容。
