7.2.3 导入Project进度计划并附着集合
2025年09月26日
7.2.3 导入Project进度计划并附着集合
1)导入Project进度计划

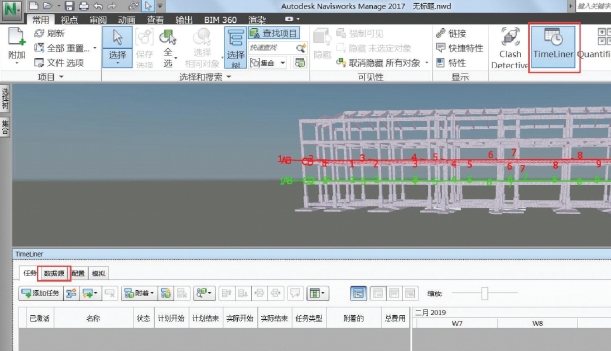

单击工具面板上的“TimeLiner”模块,出现如图7.2.8所示的进度模拟模块;再单击该模块中的“数据源”按钮,进入“数据源”栏,如图7.2.9所示;然后点击“添加”按钮,出现导入文件类型选择,如图7.2.10所示;选择“Microsft Project 2007-2013”,弹出选择文件对话框,如图7.2.11所示;找到进度计划文件,单击“打开”,在TimeLiner的数据源中将出现新数据源,如图7.2.12所示,在新数据源上单击鼠标右键,在弹出的任务菜单中选择“重建任务层次”。
图7.2.8
图7.2.9
图7.2.10
图7.2.11
图7.2.12
2)进度计划中各施工过程与对应集合附着

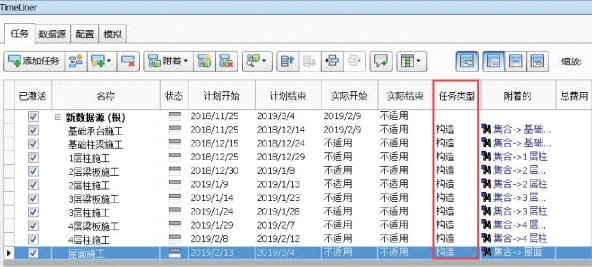

回到TimeLiner中的“任务”栏,导入的进度计划已出现在这里(图7.2.13);左侧是施工过程名称,每个施工过程有着不同的起始时间;在每个施工过程右侧“附着的”单元格处单击鼠标右键,将出现附着选项菜单,在“附着集合”处将显示之前定义的各个集合,将“基础承台施工”施工过程对应的附着集合选择为“基础承台”;其他的施工过程以此类推,附着完成后如图7.2.14所示,然后将各施工过程的“任务类型”均设置为“构造”。
图7.2.13
图7.2.14
