6.2.1 土石方工程定额概述
1.定额说明
(1)土石方工程定额包括土方工程、石方工程、平整与回填及基础排水4个小节96个子目。
(2)土石方类别按开挖难易程度划分:
1)土方为一二类土、三类土、四类土。
2)石方分为极软岩、软岩、较软岩、较坚硬岩、坚硬岩。
3)同一工程的土石方类别不同,除另有规定者外,应分别列项计算。
(3)土方石、泥浆如发生外运(弃土外运或回填土外运)。
1)各市有规定的,按其规定执行;无规定的按本章相关定额执行;弃土外运的处置费等其他费用,按各市的有关规定执行。
2)如甬价费〔2018〕60号《关于公布宁波市中心城区建筑渣土处理费市场信息参考价的通知》规定:建筑渣土运输及处置分陆运和水运两类,运输费中包含装车(船)费、运输费、车辆(码头)及道路保洁费用。
a.陆域运输费:建筑余土5km(含)起运基价为12.0元/t,超起运里程至40km内(含)运价为1.1元/(t·km),超40km后运价为0.8元/(t·km);建筑泥浆5km(含)起运基价为25.0元/t,超起运里程至40km内(含)运价为1.3元/(t·km),超40km后运价为1.1元/(t·km)。
b.建筑渣土处置费市场信息参考价见表6.1。

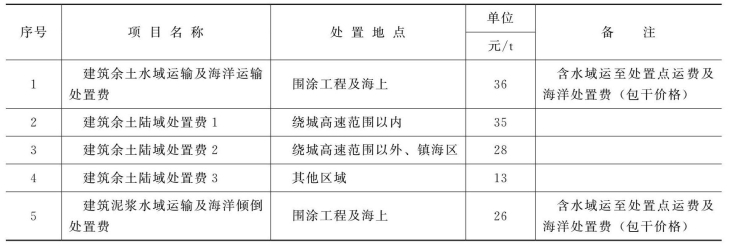

表6.1 建筑渣土处置费市场信息参考价
【例6.3】某工程地下室挖土15200m3,二类土,土方外运按陆域运输45km,土方按绕城高速范围以内处置陆域,依据甬价费〔2018〕60号文计算该工程土方运输及处置费用(土方松填系数为1.08)。
解:运输单价=12.0+(45-5)×1.1=57.2(元/t)
运输费用=57.2×15200×1.6×1.08=1502392(元)
处置费用=35×15200×1.6×1.08=919296(元)
公式中1.6为土的容重,单位为t/m3。
(4)干、湿土的划分。
1)以地质勘察资料为准,含水率≥25%为湿土。
2)或以地下常水位为准,常水位以上为干土,以下为湿土。
3)挖、运土方除淤泥、流沙为湿土外,均按干土编制(含水率<25%)。湿土排水(包括淤泥、流沙)均应另列项目计算,如采用井点降水等措施降低地下水位施工时,土方开挖按干土计算,并按施工组织设计要求套用基础排水相应定额,不再套用湿土排水定额。
4)挖桩承台土方时,人工开挖土方定额乘以系数1.25;机械挖土方定额乘以系数1.1。
【例6.4】人工挖三类湿土承台,挖土深度1.5m,求每立方米定额基价。
解:套定额1-5H:
定额基价=31.5×1.25×1.18=46.46(元/m3)
2.人工土方工程
(1)人工挖房屋基础土方最大深度按3m计算,超过3m时,应按机械挖土考虑,如局部超过3m且仍采用人工挖土的,超过3m时,超过3m部分的土方,每增加1m按相应定额乘以系数1.15计算。
(2)人工挖、运湿土时,相应定额人工乘以系数1.18。湿土排水(包括淤泥、流沙)应另列项目计算。
(3)在强夯后的地基上挖土方,相应子目人工、机械乘以系数1.15。
3.机械土方
(1)机械挖土定额已综合了挖掘机挖土后遗留厚度在30cm以内的基底清理和边坡修整所需的人工,不再另行计算。遇地下室底板等下翻构件部位的开挖,下翻部分为沟槽、基坑时,套用机械挖槽坑相应定额乘以系数1.25;如下翻部分采用人工开挖时,套用人工挖槽坑相应定额。
(2)汽车(包括人力车)的负载上坡降效因素,已综合在相应运输项目中,不另行计算。推土机、装载机负载上坡时,其降效因素按坡道斜长乘以表6.2相应系数计算。
表6.2 坡度系数
(3)推土机推土,当土层平均厚度小于30cm时,相应定额项目人工、机械乘以系数1.25。
(4)挖掘机在有支撑的基坑内挖土,挖土深度在6m以内时,套用相应定额乘以系数1.2;挖土深度在6m以上时,套用相应定额乘系数1.4,如发生土方翻运,不再另行计算。挖掘机在垫板上进行工作,相应定额乘以系数1.25,铺设垫板所增加的材料使用费按每100m3增加14元计算。
(5)挖掘机挖含石子的黏质砂土按一类、二类土定额计算;挖砂石按三类土定额计算,挖极软岩按四类土定额计算;推土机推运未经压实的堆积土时,或土方集中堆放发生二次翻挖的,按一类、二类土乘以系数0.77。
(6)机械土方作业均以天然湿度土壤为准,定额中已包括含水率在25%以内的土方所需增加的人工和机械,含水率超过25%时,挖土定额乘以系数1.15;机械运湿土定额不乘系数;如含水率在40%以上时另行处理。
【例6.5】反铲挖掘机挖土、装土,自卸汽车运土,运距1000m,三类土,深4m,土壤含水率30%,垫板上作业,求每立方米基价。
解:套定额1-24、1-39:
定额基价=5.6018×1.25×1.15+0.14+6.4879=14.68(元/m3)
4.石方
(1)同一石方,如其中一种类别岩石的最厚一层大于设计横断面的75%时,按最厚一层岩石类别计算。
(2)石方爆破定额是按机械凿眼编制的。如用人工凿眼,费用仍按定额计算。爆破定额是按火雷管爆破编制的,如使用其他炸药或其他引爆方法费用按实际计算。爆破材料是按炮孔中无地下渗水、积雪(雨积水除外)计算的,如带水爆破,所需的绝缘材料费用另行按实计算。
(3)爆破定额已综合了不同阶段的高度、坡面、改炮、找平等因素,如设计规定爆破有粒径要求时,需增加的人工、材料和机械费用应按实计算。
(4)爆破工作面所需的架子,爆破覆盖用的安全网和草袋、爆破区所需的防护费用以及申请爆破的手续费、安全保证费等,定额均未考虑,如发生时另行按实计算。
(5)基坑开挖深度以5m为准,深度超过5m,定额乘以系数1.09,工程量包括5m以内部分。
(6)石方爆破,基坑开挖上口面积大于150m2时,按爆破沟槽、坑开挖相应定额乘以系数0.5。
(7)机械液压锤破碎槽坑石方,按相应定额乘以系数1.3。
(8)石渣回填定额适用采用现场开挖岩石的利用回填。
