6.6.2 现浇混凝土构件模板

6.6.2 现浇混凝土构件模板

1.定额套用说明

(1)依据不同构件,现浇混凝土构件的模板分别以组合钢模、铝模、复合木模单独列项,模板的具体组成规格、比例、支撑方式及复合木模的材质等均综合考虑;定额未注明模板类型的,均按木模考虑。后浇带模板按相应构件模板计算,另行计算模板增加费。

1)铝模考虑实际工程使用情况,仅适用上部主体结构。电梯井壁使用铝模时,套用混凝土墙铝模定额;阳台雨篷使用铝模时,套用混凝土梁、板铝模定额。

2)铝模材料价格已包含铝模回库维修等相关费用。

(2)模板按混凝土浇筑构件及断面形式划分如下。

1)基础分为带形基础(按无梁式、有梁式划分),地下室底板、满堂基础;独立基础,杯形基础,设备基础,需分别列项计算。

2)柱模板按部位、工序、断面形式划分矩形柱、异形柱(圆形柱)、构造柱。

3)梁按混凝土浇筑断面、布置形式进行列项,如基础梁另列出弧形梁子目、直形和弧形圈梁、过梁。按断面分为矩形梁、异形梁、弧形梁、拱形梁、斜梁等。

4)板分为板、无梁板、拱形板、薄壳屋盖、斜板、坡屋面板。

5)墙以形状及部位划分为直形墙、弧形墙、直形地下室外墙、弧形地下室外墙、短支剪力墙、电梯井壁、大钢模板墙、混凝土墙滑膜等不同子目。

6)楼梯以形状划分为直形楼梯和弧形楼梯。

7)栏板、翻檐模板为直形、弧形不同子目。

(3)现浇钢筋混凝土柱(不含构造柱)、梁(不含圈、过梁)、板、墙的支模高度按层高3.6m以内编制,超过3.6m时,工程量包括3.6m以下部分,另按相应超高定额计算;斜板(梁)或拱形结构按板(梁)顶平均高度确定支模高度,电梯井壁按建筑物自然层层高确定支模高度。

(4)型钢混凝土劲性构件分别按模板、混凝土浇捣及钢构件相应定额执行。钢管柱内灌注混凝土按矩形柱、圆形柱定额执行,不再计算模板项目。

(5)基础模板。

1)有梁式基础模板仅适用于基础表面有梁上凸时,仅带有下翻或暗梁的基础套用无梁式基础定额。

2)圆弧形基础模板套用基础相应定额,另按弧形侧边长度计算基础侧边弧形增加费。每个面计算一道。侧边高度定额按40cm以内考虑,超过40cm时模板材料按每增加10cm模板消耗量增加10%调整。

3)设备基础仅考虑块体形式,其他形式设备基础分别按基础、柱、梁、板、墙等有关规定计算,套用相应定额。定额根据单个块体体积按5m3以内、5m3以上两个步距划分,设备螺栓套基本长度按50cm取定,超过时按每增加50cm定额计算;定额按木模考虑,若为金属螺栓套时按实际发生计算。二次灌浆定额已包含模板消耗量,模板不再单独列项计算。

4)地下室混凝土外墙、人防墙及有防水等特殊设计要求的内墙,采用止水对拉螺栓时,施工组织设计未明确时,每100m2模板定额中的六角带帽螺栓增加85kg(施工方案明确的按方案数量计算)、人工增加1.5工日,相应定额的钢支撑用量乘以系数0.9。止水对拉螺栓堵眼套用墙面螺栓堵眼增加费定额。

地下室内墙套用一般墙相应定额;屋面混凝土女儿墙高度大于1.2m时套用墙相应定额,小于1.2m时套用栏板相应定额。

5)毛石混凝土、无筋混凝土挡土墙模板套用地下室外墙模板定额扣除螺栓后,按人工乘以0.9系数、机械乘以0.95系数调整定额含量。

6)箱形基础的底板(包括边缘加厚部分)套用无梁式满堂基础定额,其余套用柱、梁、板、墙相应定额。

7)地下室底板模板套用满堂基础定额,集水井杯壳模板工程量合并计算;设计为带形基础的单位工程,如仅楼(电)梯间、厨厕间等少量部位采用满堂基础时,其工程量并入带形基础计算。

8)基础底板下翻构件釆用砖模时,砌体按砌筑工程定额规定执行,抹灰按墙柱面工程墙面抹灰定额规定执行。

9)地圈梁模板套用圈梁定额。

(6)混凝土柱、梁、板模板均分别计算套用相应定额。

1)异形柱、梁是指柱、梁的断面形状为Z形、十字形、T形、L形的柱、梁,套用异形柱、梁定额。梯形、变截面矩形梁模板套用矩形梁定额;单独现浇过梁模板套用矩形梁定额;与圈梁连接的过梁模板套用圈梁定额。

2)当“一”字形柱a/b<4时,按矩形柱相应定额执行。异形柱a/b≤4时按异形柱相应定额执行,a/b>4时套用墙相应定额;截面厚度b<300mm,且4<a/b≤8时,套短肢剪力墙定额。

3)斜梁(板)坡度α是按10°<α≤30°综合考虑,斜梁(板)坡度α≤10°的执行普通梁、板项目;坡度30°<α≤45°时,人工乘以系数1.05;坡度α>45°时,按墙相应定额执行。

【例6.33】现浇混凝土屋面板复合木模,屋面板坡度45°,平均层高5m。试计算其定额基价。

解:坡度30°<α≤45°时,人工乘以系数1.05。

套定额5-148和5-151,有

定额基价=5279.57+2659.1×0.05+393.27×2+234.90×0.05×2=6222.52(元/m2

4)柱、梁木模定额已综合考虑了对拉螺栓消耗量。

5)薄壳屋盖模板不分筒式、球形、双曲形等,均套用同一定额。

6)现浇屋脊、斜脊并入所依附的板内计算,单独屋脊、斜脊按套用压顶定额。

(7)阳台板、雨篷板、楼梯等构件模板。

1)混凝土栏板高度(含扶手及翻沿)定额按净高小于1.2m以内考虑,超过时套用墙相应定额,高度小于250mm的翻沿并入所依附的构件计算。

2)现浇混凝土阳台板、雨篷板按悬挑形式编制,半悬挑及非悬挑形式的阳台、雨篷按梁、板规则执行。弧形阳台、雨篷按普通阳台、雨篷定额执行另行计算弧形模板增加费。

3)楼板及屋面平挑檐外挑小于500mm时,并入板内计算;外挑大于500mm时,套用雨篷定额;屋面挑出的带翻沿平挑檐套用檐沟、挑檐定额。

4)屋面内天沟按梁、板规则计算,套用梁、板相应定额。雨篷与檐沟相连时,梁板式雨篷按雨篷规则计算并套用相应定额,板式雨篷并入檐沟计算。

5)弧形楼梯指梯段为弧形的,仅平台弧形的按直形楼梯定额执行,平台另计弧形板增加费。

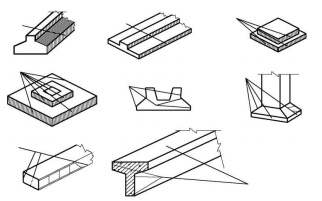

图6.48 不同构件模板接触面

6)自行车坡道带有台阶的,按楼梯相应定额执行;无底模的自行车坡道及4步以上的混凝土台阶按楼梯定额执行,其模板按楼梯相应定额乘以系数0.20计算。

2.现浇混凝土构件模板工程量计算

(1)现浇混凝土构件模板,除另有规定者外均按模板与混凝土的接触面积计算。梁、板、墙设后浇带时,计算构件模板工程量不扣除后浇带面积,后浇带另行按延长米(含梁宽)计算增加费。不同构件模板接触面如图6.48所示。

【例6.34】某工程设有钢筋混凝土柱20根,柱下独立基础形式如图6.49所示,试计算该工程独立基础模板工程量。

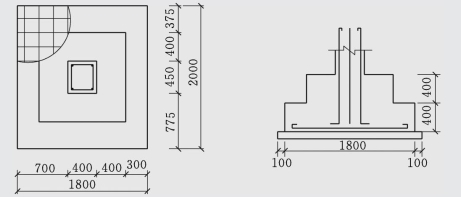

图6.49 [例6.34]图

解:按混凝土与模板接触面计算,根据图所示,该独立基础为阶梯形,其模板接触面积分阶计算如下:

S=(1.2+1.25)×2×0.4=1.96(m2

S=(1.8+2.0)×2×0.4=3.04(m2

独立基础模板工程量:S=1.96+3.04=5.0(m2

(2)注意定额计算规定。

1)计算墙、板工程量时,应扣除单孔面积大于0.3m2以上的孔洞,孔洞侧边工程量另算并入墙、板模板工程量之内计算;不扣除单孔面积小于0.3m2以内的孔洞,孔洞侧边也不予计算。

2)柱、墙、梁、板、栏板相互连接时,应扣除构件平行交接及0.3m2以上构件垂直交接处的面积。

3)弧形板并入板内计算,另按弧长计算弧形板增加费。梁板结构的弧形板弧长工程量应包括梁板交接部位的弧线长度。

4)挑檐、檐沟与板(包括屋面板、楼板)连接时,以外墙外边线为分界线;与梁(包括圈梁等)连接时,以梁外边线为分界线;外墙外边线以外或梁外边线以外为挑檐檐沟。

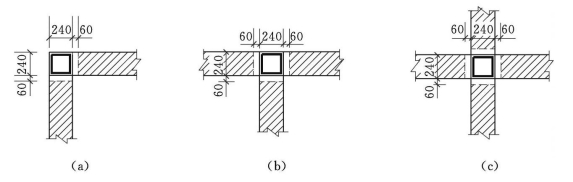

5)构造柱模板如图6.50所示。

图6.50 构造柱布置平面图

(a)转角处;(b)T形接头处;(c)“十”字形接头处

a.构造柱外露面均应按图示外露部分计算模板面积。

b.高度按基础顶面或楼面至框架梁、连续梁等单梁不含圈、过梁底标高计算。

c.与墙咬接的马牙槎按柱高每侧模板以6cm计算。

d.构造柱与墙接触面不计算模板面积。

【例6.35】某建筑物层高3.6m,构造柱顶部设置框梁400mm×600mm,按图6.50布置,计算构造柱浇筑非泵送商品混凝土及模板(按接触面积计算)工程量。

解:构造柱计算高度=3.6-0.6=3.0(m)

(1)混凝土浇筑工程量:

V=(0.24×0.24×3+0.24×0.03×9)×3=0.71(m3)

(2)模板工程量:

1)转角处S=[(0.24+0.06)×2+0.06×2]×3.0=2.16(m2

2)T形接头处S=[0.24+0.06×2+0.06×2×2]×3.0=1.8(m2

3)“十”字接头处S=0.06×2×4×3.0=1.44(m2

构造柱模板工程量=2.16+1.8+1.44=5.4(m2

(3)现浇混凝土阳台、雨篷按阳台、雨篷挑梁及台口梁外侧面(含外挑线条)范围的水平投影面积计,阳台、雨篷外梁上有外挑线条时,另行计算线条模板增加费。

阳台、雨篷含净高250mm以内的翻檐模板,超过250mm时,全部翻檐另按栏板项目计算。

阳台、雨篷支模高度超高时,按板的超高定额计算,有梁时展开计算并入板内。

(4)现浇混凝土楼梯(包括休息平台、平台梁、楼梯段、楼梯与楼层板连接的梁)按水平投影面积计算,同混凝土浇捣工程量。

(5)架空式混凝土台阶按现浇楼梯计算;场馆看台按设计图示尺寸以水平投影面积计算。

(6)预制方桩按设计断面乘以桩长(包括桩尖)以实际体积另加综合损耗率(1.5%)计算。

3.超危支撑架空间体积及架体搭设材料的计算

(1)无专项措施方案时。

1)有现浇楼混凝土楼板时支撑架体积按楼板底至搭设起始面(地面或下层楼版面)的高度乘以楼板面积和四周外扩加宽2m面积之和计算,楼板覆盖范围内的柱、梁支撑架体积不另行列项计算。

2)无楼板时,支撑架体积按梁顶面至搭设起始面(地面或下层楼面)的高度乘以梁长度(梁长+2m)再乘以宽度(4m)计算,梁支撑架覆盖范围内的柱支撑架体积不另行列项计算,梁交叉重叠时的按扣除宽后的净长计算。

3)独立柱时,支撑架体积按柱顶面至搭设起始面(地面或下层楼面)的高度乘以长度(4m)再乘以宽度(4m)计算。

4)架体搭设材料的数量按超危支撑架空间体积和满堂式支架定额暂定用量计算。

(2)有专项措施方案时。

1)空间体积按该方案标示的平面面积乘以高度,上部有楼板时,高度为底座与楼板顶托间的垂直距离,无楼板上空(仅柱、梁)时,高度为底座起至构件顶面间的垂直距离。

2)超危支撑架搭设材料的数量按专项措施方案设计,范围同空间体积。
