6.4.1 桩基础工程概述

6.4.1 桩基础工程概述

1.桩基础工程种类

(1)按施工方法。

1)预制桩:先在工厂或施工现场预制成桩,然后利用沉桩设备将桩沉入土中。

a.根据制桩材料的不同,预制桩主要有木桩、混凝土预制桩和钢桩。

b.预制桩的沉桩方式主要有锤击法沉桩、振动法沉桩及静压法沉桩。

预制桩的施工包括制桩(或购成品桩)、运桩、沉桩三个过程;当单节桩不能满足设计要求时,应接桩;当桩顶标高要求在自然地坪以下时,需送桩。

2)灌注桩:指在工程现场通过机械钻孔、钢管挤土或人力挖掘等手段在地基土中形成的桩孔内放置钢筋笼、灌注混凝土而做成的桩。灌注桩的横截面呈圆形,可以做成大直径和扩底桩。

a.按成孔方式不同,有钻孔灌注桩、沉管成孔灌注桩、人工挖孔大直径灌注桩、爆破成孔灌注桩等形式。

b.钻孔灌注桩可分为干作业成孔灌注桩(成孔深度内无地下水且土质较好)、湿作业(泥浆护壁)成孔灌注桩(成孔深度内有地下水或土质较差时)

(2)按沉桩方法。

1)预制桩的沉桩方式主要有锤击法沉桩、振动法沉桩及静压法沉桩。

2)沉管灌注桩沉孔方式主要有锤击式、振动式、沉桩及静压振拔式。

3)钻孔灌注桩沉孔方式主要有转盘式(回转钻机)钻孔、旋挖钻机成孔、冲击锤冲孔、冲抓锤冲孔。

(3)按定额划分。

1)混凝土预制桩按非预应力混凝土预制桩(包含方桩、空心方桩、异形桩等非预应力预制桩)和预应力混凝土预制桩(包含管桩、空心方桩、竹节桩等预应力预制桩),分锤击、静压两种施工方法。

2)灌注桩按成孔方式分为转盘式、旋挖、冲孔、长螺旋钻孔、成管、空气潜孔锤孔六种成孔设置定额子目。

2.定额概述

(1)定额内容包括混凝土预制桩与钢管桩、灌注桩等。

(2)适用陆地上桩基工程,所列打桩机械的规格、型号按常规施工工艺和方法综合取定。

(3)探桩位等因素已综合考虑于各类桩基定额内,不另行计算。

(4)桩基施工前场地平整、压实地表、地下障碍物处理等,定额均末考虑,发生时可另行计算。

(5)混凝土预制桩与钢管桩发生送桩时,按沉桩相应定额的人工及打桩机械乘以表6.5中的系数,其余不计。

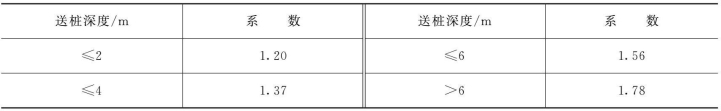

表6.5 送桩深度系数表

(6)其他说明。

1)单独打试桩、锚桩,按相应定额打桩人工及机械乘系数1.5。

2)在桩间补桩时,按相应项目人工及机械乘系数1.15,在室内或支架上打桩可另行补充。

3)在强夯后的地基上混凝土预制及钢管桩施工按相应定额的人工及机械乘以系数1.15;灌注桩按相应定额的人工及机械乘以系数1.03。

4)定额以打垂直桩为准,如设计要求打斜桩,斜度在1:6以内者,按相应项目人工及机械乘系数1.25;斜度大于1:6者,按相应项目人工及机械乘系数1.43。

5)定额按平地(坡度小于1:6)打桩为准;坡度大于15°时,按相应项目人工、机械乘以系数1.15。

6)如在基坑内(基坑深度大于1.5m,基坑面积小于500m2)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应项目人工、机械乘以系数1.11。

7)非预应力混凝土预制桩发生单桩单节长度超过18m时,按锤击、静压相应定额(不含预制桩主材)乘以系数1.20计算。

8)振动式沉管灌注混凝土桩,安放钢筋笼者,成孔人工和机械乘以系数1.15。钢筋笼制作、安放按“混凝土及钢筋混凝土工程”相应定额另列项目计算。

9)单位(群体)工程打桩工程量少于表6.6中数量者,相应项目人工及机械乘系数1.25。

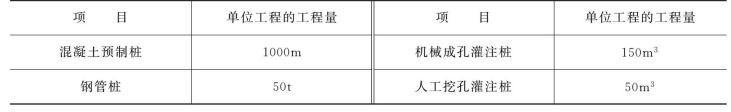

表6.6 各类桩工程量数量表

【例6.12】锤击预应力管桩,桩型PC-AB500(100),单位工程量800m,计算该工程沉桩定额基价[PC-AB500(100)管桩市场信息价为145元/m]。

解:静力压预应力管桩,桩径500mm周长为3.14×0.5=1.57(m),套定额3-13,单位工程量800m小于1000m,相应定额人工及机械乘系数1.25

定额换算基价=27.829+145×1.01+(6.5394+19.2718)×0.25=180.73(元/m)

【例6.13】静压振动式沉管灌注非泵送商品混凝土桩C30,桩长25m,工程量140m3。计算成孔、灌注混凝土定额基价(安放钢筋笼)。

解:沉管灌注桩:打桩(成孔)数量不足150m3,定额人工及机械乘系1.25,安放钢筋笼者,成孔人工和机械乘以系数1.15。套定额3-88、3-105:

成孔定额换算基价=(577.53+517.42)×1.15×1.25+107.49=1681.48(元/10m3

灌注混凝土定额基价=5501.07+314.96×(1.25-1)=5579.81(元/10m3

(7)灌注桩套定额注意事项。

1)转盘式、旋挖钻机成孔定额按砂土层编制,如设计要求进入岩石层,则套用相应定额计算岩石层成孔增加费;如设计要求穿越碎石、卵石层时,按岩石层成孔增加费子目乘以表6.7中的调整系数计算穿越增加费。

表6.7 碎石、卵石层调整系数表

2)除空气潜孔锤成孔外,灌注桩成孔定额未包含钢护筒埋设及拆除,需发生时直接套用埋设钢护筒定额。

3)冲孔桩机成孔、空气潜孔锤成孔按不同土(岩)层分别编制定额子目。

4)旋挖钻机成孔定额按湿作业成孔工艺考虑,如实际采用干作业成孔工艺,相应定额扣除黏土、水用量和泥浆泵台班,并不计泥浆工程量。

5)产生的泥浆(渣土)按泥浆处置定额执行。

6)成孔工艺灌注桩的充盈系数按常规地质情况编制,未考虑地下障碍物、溶洞、暗河等特殊地层。灌注混凝土定额中混凝土材料消耗量已包含了灌注充盈量,见表6.8。

充盈量又叫超灌量,土体受到沉管和灌注混凝土的振动,结构被破坏,强度下降,混凝土产生了扩散导致用量的增加。

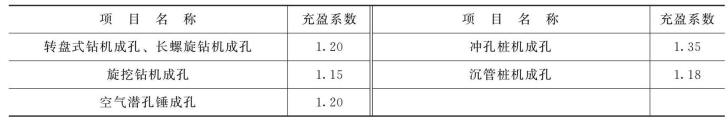

表6.8 灌注桩充盈系数表

(8)工程桩施工质量检测费根据设计要求另行计算该项费用;桩架进出场费、安拆费根据附录二建筑机械台班费用相应定额计取。
