6.4.4 桩基检测
根据《建筑基桩检测技术规范》(JGJ106—2014),工程桩完工后应进行桩基检测,进行桩身完整性及单桩竖向承载力检测,宜先进行工程桩的桩身完整性检测,根据完整性试验结果选择有代表性的桩进行单桩竖向承载力检测。
1.桩基检测的主要方法
目前桩基检测的主要方法有静载试验法、钻芯法、低应变法、高应变法、跑桩复压法等。
1)静载试验法检测基桩竖向抗压承载力最直接。
2)高应变法主要功能是判定桩竖向抗压承载力是否满足设计要求。
3)低应变法使用小锤敲击桩顶,通过粘接在桩顶的传感器接收来自桩中的应力波信号,采用应力波理论来研究桩土体系的动态响应,反演分析实测速度信号、频率信号,从而获得桩的完整性。
4)跑桩复压法(简称跑桩法)可以直观地反映振动沉管灌注桩的单桩承载力。
2.桩身完整性检测的规定
(1)桩身完整性检测应采用低应变法。
(2)检测数量不应少于总桩数的20%,且不得少于10根,每个承台不得少于1根。
3.桩基检测费
检测费用按市场价计取或在合同中以一次性包干处理,某检测机构基桩检测收费价目表见表6.12。

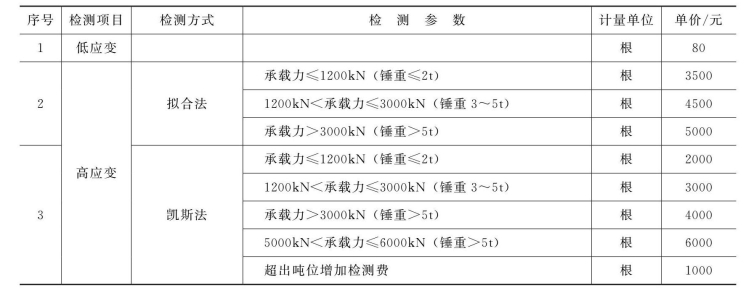

表6.12 基桩检测收费价目表
续表
【例6.18】转盘式钻孔灌注桩,单桩设计长度38m;单桩抗压承载力特征值为2100kN,桩直径600mm;C25商品混凝土;桩顶标高为-3.0m、打桩前自然标高-1.350;桩进入岩层1m;总桩数20枚;泥浆外运10km,设计要求静载荷3枚(采用桩机堆载法)低应变法桩身完整性检测10枚,施工方案采用一台桩机。试按浙江省2018定额计算桩基工程费(参照造价信息月刊综合版:C25非泵送水下混凝土单价为624元/m3,其余按定额取定单价)。
解:(1)成孔:钻孔桩成孔工程量按成孔长度乘以设计桩径截面积,以“m3”计算。打桩前自然地坪标高取场地自然标高-1.350。
1)工程量计算:
桩成孔工程量V=(38+3-1.35)×0.62/4×3.14×20=224.10(m3)
桩进入岩层工程量V=1×0.62/4×3.14×20=5.65(m3)
2)成孔定额计价:
套定额3-40+3-45,成孔定额计价=3362.62/10×224.10+12596.97/10×5.65=82473.60(元)
(2)成桩:
1)工程量计算定额说明,灌注水下混凝土工程量按桩长乘以设计桩径截面积计算,桩长=设计桩长+设计加灌长度,设计未规定加灌长度时,加灌长度按1.1m计算。
V=(38+1.1)×0.62/4×3.14×20=220.99(m3)
2)定额计价:
套定额3-101H:
成桩定额计价=[5719.26+12×(624-462)]/10×220.99=169350.38(元)
(3)桩孔回填:
1)工程量计算,定额说明桩孔回填工程量按加灌长度顶面至打桩前自然地坪标高的长度乘以桩孔截面积计算,假设回填碎石:
V=(3-1.35-1.1)×0.62/4×3.14×20=3.11(m3)
2)定额计价,套定额4-87:
换算基价=2352.17/10×0.7×3.11=512.07(元)
说明:桩孔孔钻部分回填应根据施工组织设计要求套用相应定额,填土者按土方工程松填土方定额计算,填碎石者按砌筑工程碎石垫层定额乘以系数0.7计算。
(4)凿桩头:
1)工程量计算:
V=1.1×0.62/4×3.14×20=6.22(m3)
2)定额计价,套定额3-128:
凿桩头定额计价=2053.61/10×6.22=1277.35(元)
(5)泥浆池建造、拆除、运输、处置费:
1)工程量计算:
成孔工程量V=224.10(m3)
2)计价:泥浆池建造、拆除套定额3-121:
定额计价=54.86/10×224.10=1229.41(元)
泥浆运输(运距按10km考虑)套定额3-123+(3-124)×5:
泥浆运输费=(898.64+48.36×5)/10×224.10=25557.26(元)
按甬价费[2018]60号:
陆域运输费=224.10×3×1.3×(25+1.3×5)=27530.69(元)
泥浆处置费按甬价费〔2018〕60号:
陆域处置费=224.10×3×1.3×26=22723.74(元)
(6)桩架场外运输费及安拆费,根据本定额附录二(下册)机械台班单独计算的费用得,桩架安装、拆卸费套定额2006,为13514.06元/台次;桩架场外运输费套定额3016,为26193.30元/台次。
(7)桩基检测费:
静载荷费=4600×3=13800(元)
低应变检测费=80×10=800(元)
练习题
定额套用与换算,写出定额的编号、单位、单价及单价换算计算公式。
1.静压预应力钢筋混凝土管桩PC500(100)AB,共800m(PC500(100)AB管桩市场价150元/m)。
2.静压振动式沉管灌注非泵送商品混凝土桩C30,桩长26,(安放钢筋笼)工程量150m3。
3.转盘式钻孔桩成孔,桩径1200mm。
4.钻孔桩灌注非泵送水下混凝土C25(非泵送水下混凝土C25市场价488元/m3)。
5.凿人工挖孔桩桩头,桩径800mm。
6.静压预应力管桩PC600A110,单独试桩(PC600(100)A市场价197元/m)。
7.静力压非预应力空心方桩,桩型号PS-A400(220),单桩设计桩长25m,单位工程量900m(方桩市场价158元/m)。
8.锤击非预应力方桩,桩截面300mm×300mm,设计桩长25m,单位工程量800m3(方桩市场价165元/m)。
9.锤击非预应力方桩送桩,桩截面300mm×300mm,设计桩长25m,32根,每根桩送桩长度1.8m,单位工程量800m(方桩市场价165元/m)。
10.直径为1500mm人工挖孔桩成孔,孔深10m。
11.静压振动式沉管灌注混凝土桩沉管补桩,桩长25m。
12.直径为800mm混凝土灌注桩,转盘式钻孔机成孔,工程量150m3(其中入岩部分为12m3)。
