6.6.1 现浇混凝土工程
混凝土的种类按其性能、用途及配合比要求等划分,工程常见的普通混凝土有现拌现浇混凝土、现拌预制混凝土、加工厂现拌预制混凝土。一般根据工程所在地规定确定混凝土采用自拌还是采用商品混凝土,采用商品混凝土时,应根据工程施工方案确定采用泵送还是非泵送施工。
1.定额应用说明
(1)定额中混凝土除另有注明外均按泵送商品混凝土编制。
(2)实际采用非泵送商品混凝土、现场搅拌混凝土时仍套用泵送定额,混凝土价格按实际使用的种类换算,混凝土浇捣人工乘以表6.14中相应系数,其余不变。现场搅拌的混凝土还应按混凝土消耗量执行现场搅拌调整费定额。

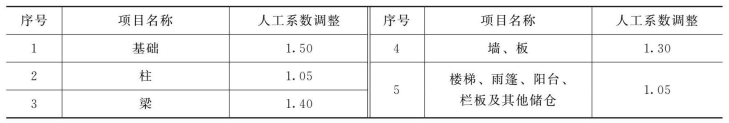

表6.14 人工调整系数表
【例6.25】C20非泵送商品混凝土柱,求基价。
解:非泵送时,套用泵送定额,混凝土单价换算,查本定额下册P.619可知C20非泵送商品混凝土单价为412元/m3,柱人工调整系数查表6.14为1.05,套定额5-6H,则
换算后基价=5584.19+0.05×876.15+(412-461)×10.10=5133.1(元/10m3)
【例6.26】C25(40)混凝土地下室底板现场搅拌泵送,求基价。
解:据定额说明现拌泵送混凝土按商品泵送混凝土定额执行,混凝土单价按现场搅拌泵送混凝土换算,现场搅拌的混凝土还应按混凝土消耗量执行现场搅拌调整费定额。套定额5-4H+5-35:
(3)商品混凝土的添加剂、搅拌、运输及泵送等费用均应列入混凝土单价内。
商品混凝土的市场信息价由混凝土的配合比(考虑普通外加剂、石子粒径、坍落度等因素,但不包括含有特殊设计要求的外加剂)、搅拌、运输、泵送、泵车场外运费等直接费用和厂商综合费用(含利润)、综合税金(含增值税)等组成。
(4)设计要求需进行温度控制的大体积混凝土,温度控制费用按照经批准的专项施工方案另行计算。
(5)定额混凝土的强度等级和石子粒径是按常用规格编制的,当混凝土的设计强度等级与定额不同时应作换算。毛石混凝土子目中毛石的投入量按18%考虑。设计不同时混凝土及毛石按比例调整。
【例6.27】某工程现浇现拌毛石混凝土基础,设计毛石投入量16%,试计算该基础每立方米工程量毛石和混凝土的用量。
解:查定额5-2得知:毛石含量为0.3654t/m3,混凝土含量为0.8282m3/m3,按投入比例,毛石用量=0.3654×16%/18%=0.3248(t/m3),混凝土用量=0.8282×(1-16%)/(1-18%)=0.85(m3/m3)。
(6)基础工程。
1)基础与上部结构的划分以混凝土基础上表面为界。
2)基础与垫层的划分一般以设计确定为准。设计不明确时以厚度划分,15cm以内的为垫层,15cm以上的为基础。
3)设计为带形基础的单位工程,如仅楼(电)梯间、厨厕间等少量部位采用满堂基础时,其工程量并入带形基础计算。
4)箱形基础的底板(包括边缘加厚部分)套用无梁式满堂基础定额,其余套用柱、梁、板、墙相应定额。
5)设备基础仅考虑块体形式,执行混凝土及钢筋混凝土基础定额,其他形式设备基础分别按基础、柱、梁、板、墙等有关规定计算,套用相应定额。
6)设备基础预留螺栓孔洞及基础面的二次灌浆按非泵送混凝土编制,如设计灌浆材料与定额不同时,按设计要求换算主材,采用砂浆灌注的,按总说明调整人工及砂浆搅拌机消耗量,其余不做调整。
7)地圈梁套用圈梁定额;异形梁、梯形梁、变截面矩形梁套用“矩形梁、异形梁”定额。
8)圈梁、过梁、拱形梁和构造柱均按非泵送商品混凝土编制,实际采用泵送商品混凝土时,除混凝土价格换算外,人工乘分别以系数0.71和0.95。
(7)柱、梁、板分别计算套用相应定额;暗柱、暗梁分别并入相连构件内计算。

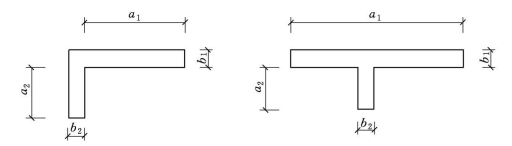

当柱的a与b之比小于4时按柱相应定额执行,大于4时按墙相应定额执行,如图6.30所示。
图6.30 异形柱示意图
(8)其他。
1)斜梁(板)按坡度10°<α≤30°综合编制的。坡度α≤10°的斜梁(板)的执行普通梁、板项目;坡度30°<α≤45°时人工乘以系数1.05;坡度α>45°时,按墙相应定额执行。
2)现浇屋脊、斜脊并入所依附的板内计算,单独屋脊、斜脊按压顶考虑套用定额。
3)压型钢板上浇捣混凝土,执行平板项目,人工乘以系数1.10。
4)屋面女儿墙、栏板(含扶手)及翻沿净高度在1.2m以上时套用墙相应定额,小于1.2m时套用栏板相应定额,小于250mm时体积并入所依附的构件计算。
5)现浇飘窗板、空调板、水平遮阳板按雨篷定额执行;楼面及屋面平挑檐外挑小于500mm时,并入板内计算;外挑大于500mm时,套用雨篷定额;拱形雨篷套用拱形板定额;非全悬挑的阳台、雨篷,按梁、板有关规则计算套用相应定额。阳台不包括阳台栏板及单独压顶内容,发生时执行相应定额。
6)屋面挑出的带翻沿平挑檐套用檐沟、挑檐定额。
7)屋面内天沟按梁、板规则计算,套用梁、板相应定额。雨篷与檐沟相连时,梁板式雨篷按雨篷规则计算并套用相应定额,板式雨篷并入檐沟计算。
8)楼梯设计指标超过表6.15中定额取定值时,混凝土浇捣定额按比例调整,其余不变。
表6.15 楼梯底板厚度设计指标
(9)弧形楼梯指梯段为弧形的,仅平台弧形的,按直形楼梯定额执行。
(10)自行车坡道带有台阶及四步以上的混凝土台阶按楼梯定额执行。
(11)独立现浇门框按构造柱项目执行。
2.现浇构件混凝土工程量计算
混凝土工程量除另有规定者外,均按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积。型钢混凝土中型钢骨架所占体积按(密度)7850kg/m3扣除。
基础与垫层按设计图示尺寸以体积计算,不扣除伸入承台基础的桩头所占体积。
(1)基础。一般常用的基础按外形划分有带形基础、独立基础、杯形基础、筏形基础(又称满堂基础)、箱式基础等。在带形、独立基础下设有桩基础时,又统称为“桩承台”。
按基础受力情况又可以分为柔性基础(钢筋混凝土)和刚性基础(素混凝土或毛石混凝土)。
1)带形基础工程量计算按基础断面积乘以基础长度计算:
基础长度:外墙基础按外墙中心线;内墙基础按基底净长线;独立柱基间带形基础按基底净长线;附墙垛折加长度合并;基础搭接体积按图示尺寸计算。
a.有梁带基梁面以下凸出的钢筋混凝土柱并入相应基础内计算。
b.不分有梁式与无梁式,均按带形基础项目计算,对于有梁式带形基础,梁高(指基础扩大顶面至梁顶面的高)小于1.2m时合并计算,大于1.2m时,扩大顶面以下的基础部分,按带形基础项目计算,扩大顶面以上部分,按墙项目计算。

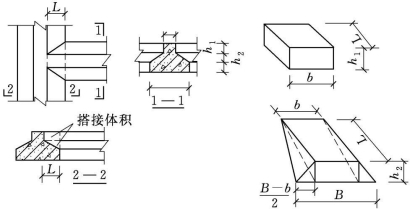

无梁式(板式)带形基础、有梁式(带肋)带形基础(h3≤4b)如图6.31、图6.32所示。
图6.31 无梁式(板式)带形基础图
图6.32 有梁带形基础图
c.搭接体积如图6.33、图6.34所示。
图6.33 搭接体积示意图
图6.34 搭接体积计算示意图

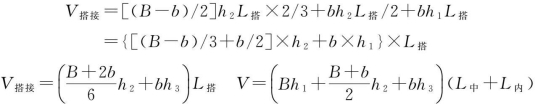

有梁式带基搭接时,每一个搭接工程量由四个块体组成,其中:
无梁式带基搭接时,每一个搭接工程量由三个块体组成:
图6.33中“L搭”为墙基础搭接长度,当搭接和被搭接基础各截面部位高度一致时,搭接长度可以直接从施工图上读出,如果各部位高度不同时,则应根据设计尺寸推算的搭接长度。

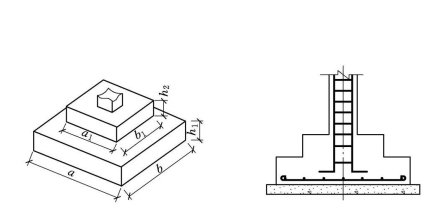

2)独立基础如图6.35所示、图6.36所示,工程量为
V=abh1+a1b1h2
图6.35 柱下台阶形独立基础图
图6.36 锥台形独立基础图
3)杯形基础:如图6.37所示,其形体可分解为一个立方体底座加一个四棱台,再加一个立方体上座,扣减一个倒四棱台杯口。
图6.37 杯形基础示意图

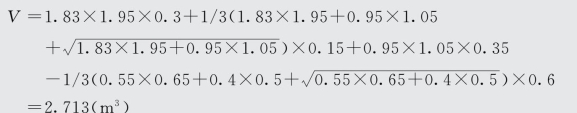

【例6.28】计算如图6.37所示杯形基础混凝土工程量。
解:

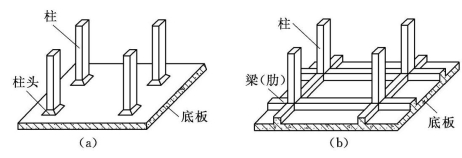

4)满堂基础。满堂基础范围内承台、地梁、集水井、柱墩等并入满堂基础内计算,如图6.38所示。
5)箱式基础。如图6.39所示,定额中未设箱式基础项目,箱式基础分别按基础、柱、墙、梁、板等有关规定计算,套相应定额项目。
6)设备基础。除块体(块体设备基础是指没有空间的实心混凝土形状)以外其他类型设备基础分别按基础、柱、墙、梁、板等有关规定计算;工程量不扣除螺栓孔所占的体积,螺栓孔内及设备基础二次灌浆按设计图示尺寸另行计算,不扣除螺栓及预埋铁件体积。
图6.38 满堂基础示意图
(a)无梁式满堂基础;(b)有梁式满堂基础
图6.39 箱式基础示意图
(2)柱。
1)柱按其作用简单分为独立柱和构造柱。
a.“独立柱”常见于承重独立柱、框架柱、有梁板柱、无梁板柱、构造柱等,按其断面划分为矩形、圆形、异形柱;
b.“构造柱”是指按建筑物刚性要求设置,为先砌墙后浇捣的柱,按设计规范要求,需设与墙体咬接的马牙槎。
c.在框剪结构中,往往墙柱连接时在钢筋混凝土墙体中设暗柱。
2)独立柱工程量计算。按图示断面尺寸乘以柱高,以“m3”计算。柱高按图6.40所示规定确定。
图6.40 柱高示意图
(a)有梁板柱;(b)无梁板柱
a.柱高按基础顶面或楼板上表面算至柱顶面或上一层楼板上表面,无梁板柱高按基础顶面(或楼板上表面)算至柱帽下表面。
b.依附于柱上的牛腿并入柱内计算。
c.预制框架结构的柱、梁现浇接头按实捣体积计算,套用框架接头定额。
3)构造柱工程量计算。按图示断面尺寸乘以柱高,以“m3”计算。
高度按基础顶面或楼面至框架梁、连续梁等单梁(不含圈、过梁)底标高计算,与墙咬接的马牙槎混凝土浇捣按柱高每侧30mm合并计算。如图6.41所示,构造柱横截面面积可按基本截面宽度两边各加30mm计算。
4)暗柱工程量计算。按图示断面尺寸乘以柱高,以“m3”计算,并入相应剪力墙工程量里。剪力墙端柱型钢劲性构件混凝土浇捣应扣除型钢构件所占混凝土体积。
图6.41 构造柱横截面示意图

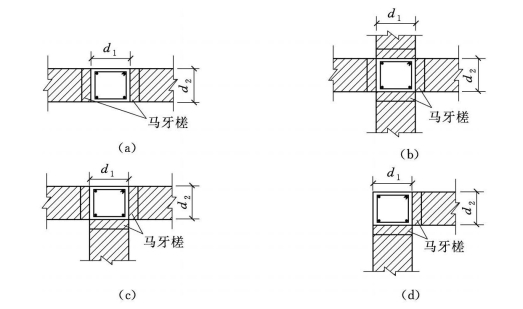

(a)S=(d1+0.06)d2;(b)S=d1d2+0.06d2+0.06d1;(c)S=(d1+0.06)d2+0.03d1;(d)S=(d1+0.03)d2+0.03d1
5)依附柱上的牛腿并入柱身体积内计算。
6)钢管混凝土柱以管内设计灌混凝土高度乘以钢管内径以体积计算。
(3)梁。
1)梁按其作用可简单分为以下类型:
a.基础梁:一般用于柱网结构或不宜设墙基的构造部位,设置基础梁时可不再设墙基。
b.单梁:包括框架梁或单独承重梁,按断面或外形形状分为矩形梁、异形梁、弧形梁、斜梁、拱形梁。
c.圈梁:按建筑、构筑物整体刚度要求,沿墙体水平封闭设置,按布置情况分为矩形和弧形(布置轴线非直线);过梁是用于承受洞口上部荷载并传递给墙体的单独小梁。
2)工程量计算。按图示断面尺寸乘以梁长,以“m3”计算:
V=梁长×梁断面面积+依附体积
a.梁与柱、次梁与主梁、梁与混凝土墙交接时,按净空长度计算;伸入砌筑墙体内的梁头及现浇的梁垫并入梁内计算。
b.圈梁的计算长度:外墙圈梁按中心线长度计算,内墙圈梁按净长线长度计算。与板整体浇捣时,圈梁按断面高度计算。
(4)板。板按荷载传递形式分为平板、有梁板(指现浇密肋板、“井”字梁板,即由同一平面内相互正交或斜交的梁与板所组成的结构构件)、无梁板,由于外形或结构形式不同,另有拱形板、薄壳屋盖等。
板工程量按图示面积乘以板厚,以“m3”计算,不扣除单个0.3m2以内的柱、垛及孔洞所占体积。
1)面积按梁、墙间净距尺寸计算;板垫及板翻沿(净高250mm以内的)并入板内计算。板上单独浇捣的墙内素混凝土翻沿按圈梁定额计算。
2)无梁板的柱帽并入板内计算。
3)板垫及与板整体浇捣的翻边(净高250mm以内的)并入板内计算;板上单独浇捣的砌筑墙下素混凝土翻边按圈梁定额计算,高度大于250mm且厚度与砌体相同的翻边无论整浇或后浇均按混凝土墙体定额执行。
4)压形钢板混凝土楼板扣除构件内压形钢板所占的体积。
【例6.29】某工程楼层结构平面图如图所示,板厚为100mm的现浇结构,框架柱断面为600mm×600mm,梁断面均为250mm×600mm,试计算梁板混凝土的工程量。
解:该楼面结构为现浇框架“井”字梁结构,套用现浇有梁板分项。
(1)“井”字梁梁体积:
(2)现浇板体积:
图6.42 [例6.29]楼层结构图
V2=9×(3.3-0.25)×(3.0-0.25)×0.10=75.49(m3)
(3)现浇有梁板体积:
V=V1+V2=10.68+75.49=86.17(m3)
(5)墙。墙按布置形式有直形、弧形之分;按部位和作用一般将地下室墙单独予以列项。
墙、间壁墙、电梯井壁工程量,按图示中心线长度乘以墙高及厚度,以“m3”计算,应扣除门窗洞口及0.3m2以外孔洞所占的体积。墙与板连接时墙算至板顶。
1)柱与墙连接时柱并入墙体积;平行嵌入墙上的梁无论凸出与否均并入墙内计算。
2)与墙连接的暗梁暗柱并入墙体积,墙与梁相交时梁头并入墙内。
3)墙垛及突出部分并入墙体积内计算。
(6)楼梯。
1)楼梯按荷载的传递形式分为板式楼梯和梁式楼梯,按外形有直形和弧形之分。
2)工程量按水平投影面积计算。包括休息平台、平台梁、楼梯段、楼梯与楼面板连接的梁、无梁连接时,算至最上一级踏步沿加300mm处;不扣除宽度小于500mm的楼梯井,伸入墙内部分不另行计算,如图6.43所示。但与楼梯休息平台脱离的平台按单梁或圈梁计算,如休息平台处无墙封闭(属于敞开式平台)时,则平台梁投影面积应计入楼梯工程量。
a.直形楼梯与弧形楼梯相连者,直形、弧形应分别计算套相应定额。
b.单跑楼梯上下平台与楼梯段等宽部分并入楼梯内计算面积。

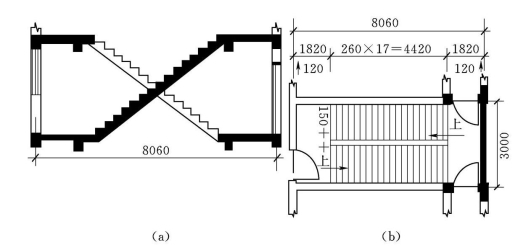

图6.43 楼梯工程量计算示意图
(a)楼梯剖面图;(b)楼梯平面图
c.楼梯基础、梯柱、栏板、扶手另行计算。
d.场馆看台按设计图示尺寸以体积计算。
(7)阳台、雨篷(悬挑板)。
1)全悬挑阳台按阳台项目以体积计算,外挑牛腿(挑梁)、台口梁、高度小于250mm的翻沿均合并在阳台内计算,翻沿净高度大于250mm时,翻沿另行按栏板计算。
2)非全悬挑阳台,按梁、板分别计算,阳台栏板、单独压顶分别按栏板、压顶项目计算。
3)雨篷梁、板工程量合并,按雨篷以体积计算,雨篷翻沿高度小于250mm时并入雨篷体积内计算,高度大于250mm时另按栏板计算。
4)模板按阳台、雨篷梁挑梁及台口梁外侧面范围的水平投影面积计算,阳台、雨篷外梁上有线条时另行计算线条模板增加费。
a.阳台栏板、雨篷翻沿高度超过250mm的全部翻沿另行按栏板、翻沿计算。
b.阳台、雨篷梁按过梁相应规则计算,伸入墙内的拖梁按圈梁计算。
c.翻沿净高度小于25cm时并入所依附的项目内计算。
d.阳台、雨篷支模高度超高(层高3.6m)时,按板的超高定额计算;有梁时展开计算并入板内工程量。
e.当阳台、雨篷无台口梁而设上下翻沿时,上下翻沿合并计算高度;雨篷不同翻沿设置情况如图6.44中的(a)(b)(c)(d)所示。
图6.44 雨篷翻沿示意图
当h1(或h1+h2)≤250mm时,翻沿的浇捣并入雨篷体积内计算,并入雨篷内计算体积的翻沿模板不予另计;梁高不作翻沿高度考虑,均并入雨篷体积内计算。
当h1(或h1+h2)>250mm时,全部翻沿另行按翻沿规则计算混凝土浇捣和模板。
【例6.30】某工程阳台如图6.45所示,层高4.2m。设计做法:挑梁截面尺寸为250mm×(450~550)mm,台口梁截面尺寸为250mm×450mm,阳台板厚110mm,阳台栏板高度1.2m,采用C25商品泵送混凝土(C25商品泵送混凝土市场价为358元/m3)浇捣,施工采用复合木模。

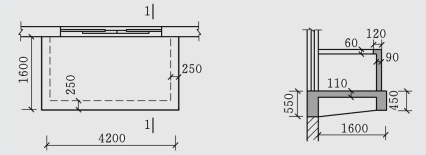

图6.45 [例6.30]阳台结构图
(1)计算阳台混凝土浇捣、模板工程量,并计算直接工程费。
(2)计算阳台栏板的混凝土浇捣工程量,并计算直接工程费。

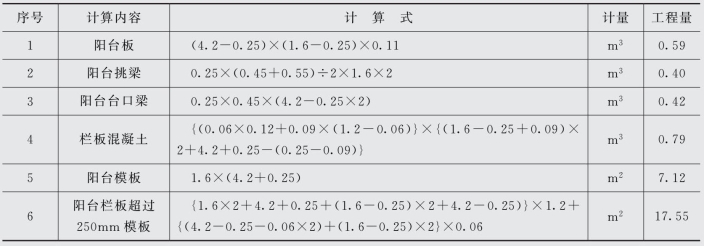

解:(1)混凝土、模板工程量计算详见表6.16。
表6.16 工程量计算表

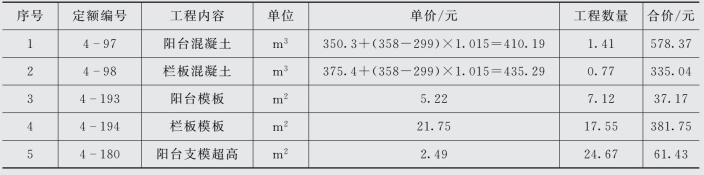

(2)阳台混凝土浇捣、模板直接工程费见表6.17。
表6.17 直接工程费计算表
(8)栏板、翻檐、檐沟、挑檐。
1)栏板、扶手按设计图示尺寸以体积计算,伸入砖墙内的部分并入相应构件内计算,栏板柱并入栏板内计算,当栏板净高度小于250mm时,并入所依附的构件内计算。
2)挑檐、檐沟按设计图示尺寸以墙外部分体积计算,工程量包括底板、侧板及与板整浇的挑梁。
挑檐、檐沟板与板(包括屋面板)连接时,以外墙外边线为分界线;与梁(包括圈梁等)连接时,以梁外边线为分界线;外墙外边线以外为挑檐、檐沟。
(9)现场预制桩。按设计图示尺寸以体积另加综合损耗率1.5%计算。
(10)凸出混凝土柱、梁、墙面的线条。
1)定额应用。
a.凸出混凝土柱、墙、梁、阳台梁、栏板外侧面的线条,凸出宽度小于300mm的混凝土工程量并入相应构件内计算,凸出宽度大于300mm的按雨篷定额执行。
b.凸出混凝土梁、墙面的线条的模板工程量并入相应构件内计算,另按凸出的棱线道数执行模板增加费项目;但单独窗台板、拦板扶手、墙上压顶的单阶挑沿不另计算模板增加费;其他单阶线条凸出宽度大于300mm的套用雨篷定额。
c.定额按线条凸出的棱线道数划分为三道以内、三道以上两个子目。
2)工程量计算。
a.现浇混凝土阳台、雨篷模板按阳台、雨篷挑梁及台口梁外侧面(含外挑线条)范围的水平投影面积计算,阳台、雨篷外梁上有外挑线条时,另行计算线条模板增加费。

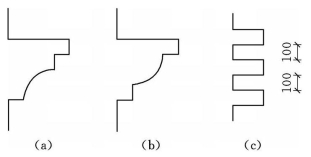

图6.46 装饰线条示意图
b.凸出的线条模板增加费以凸出棱线的道数不同分别按延长米计算,两条及多条线条相互之间净距小于100mm以内的,每2条线条按1条计算工程量,如图6.46所示。
c.线条断面为外凸弧形的,1个曲面按1道考虑[图6.46(b)]。
【例6.31】如图6.46所示三种装饰线条的断面形式,分别确定其定额套用及如何计算工程量。
解:(1)(a)中共有凸出4道棱线,模板增加费套用定额5-173,工程量按设计布置线条长度计算。
(2)(b)中有3道棱线,1个外凸曲面算1道棱线共4道棱线,模板增加费套用定额5-173,工程量计算同(1)。
(3)(c)中共有3条凸出线条,因各线条间距为100mm,按定额规则应按每2条线条合并按1条线条计算模板增加费工程量,其中2条线条组合为1条线条计算工程量的共有4道棱线,套用定额4-192;剩下的1条线仅有2道棱线,套用定额4-191。
(11)后浇带。为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,按照设计或施工规范要求,在板(包括基础底板)、墙、梁相应位置留设临时施工缝,将结构暂时划分为若干区块,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体。
设置后浇带的位置、距离通过设计计算确定,其宽度应考虑施工简便,避免应力集中。在有防水要求的部位设置后浇带,应考虑止水带构造,一般采用3mm厚左右钢板;设置后浇带部位还应考虑模板等措施内容不同的消耗因素;后浇带部位的混凝土强度等级须比原结构提高一级。
1)定额应用说明。
a.定额按地下室底板、梁板、墙分别列出后浇带混凝土浇捣和模板增加费子目。
b.混凝土梁、板后浇带合并按板厚20mm以内和20mm以上分别列项执行同一定额。
c.后浇带包括了与原混凝土接缝处的钢丝网用量。
2)工程量计算。
a.梁、板、墙后浇带,计算构件模板工程量不扣除后浇带面积,后浇带模板另行按延长米(含梁宽)计算增加费。
b.后浇带混凝土浇捣应单独列项,按体积计算执行后浇带相应定额,相应构件混凝土浇捣工程量应扣除后浇带体积。
【例6.32】按图示计算楼面后浇带相应工程量并计算定额费用,工程采用C35/P8泵送防水商品泵送混凝土浇捣。
图6.47 [例6.32]图
解:(1)后浇带混凝土浇捣工程量包括梁板体积合并计算,其中:
KL1~KL2整体工程量应扣除该体积。
板:
V2=(12-0.15-0.3-0.1)×0.15×0.8=1.37(m3)
楼面板整体工程量应扣除该体积。
后浇带浇捣工程量V=V1+V2=0.63+1.37=2.0(m3)
板厚为20cm以内,混凝土浇捣套用定额5-31,为5376.76元/10m3,则
混凝土浇捣费用=2×5376.76/10=1075.35(元)
(2)后浇带范围模板工程量在整体梁板计算时不予扣除,另按梁板合并计算后浇带模板增加费:
L=12+0.2×2=12.4(m)
按板厚套用定额5-185,定额基价为48.385元/m。
模板费用=12×48.385=580.62(元)
(12)小型构件、地沟、扶手、压顶。
1)小型构件模板工程定额已综合考虑了现浇和预制的情况,统一执行小型构件定额,发生时不做调整。
2)外形体积在1m3以内池槽的混凝土、模板执行小型沟槽项目,外形体积在1m3以上的池槽混凝土、模板套用“构筑物、附属工程”相应项目。
3)地沟是指断面内空面积小于0.40m2的,如果断面内空面积大于0.4m2则按构筑物地沟相应定额执行。
